施工现场预防高处坠落安全技术专项方案.docx

上传人:p** 文档编号:242267 上传时间:2023-04-18 格式:DOCX 页数:9 大小:21.88KB
下载 相关 举报
施工现场预防高处坠落安全技术专项方案.docx_第1页
第1页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第2页
第2页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第3页
第3页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第4页
第4页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第5页
第5页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第6页
第6页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第7页
第7页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第8页
第8页 / 共9页
施工现场预防高处坠落安全技术专项方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工现场预防高处坠落安全技术专项方案.docx》由会员分享,可在线阅读,更多相关《施工现场预防高处坠落安全技术专项方案.docx(9页珍藏版)》请在第壹文秘上搜索。

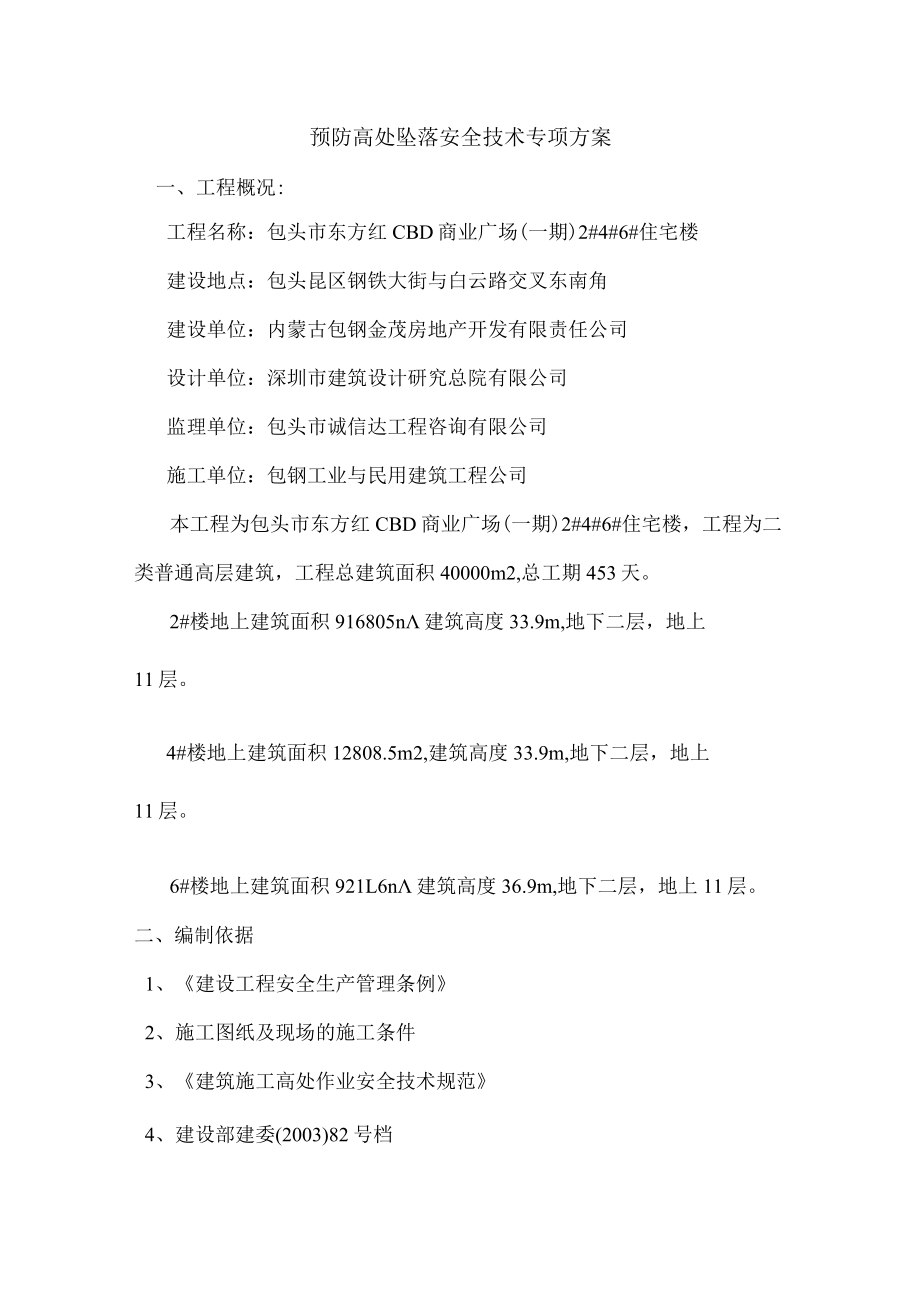

1、预防高处坠落安全技术专项方案一、工程概况:工程名称:包头市东方红CBD商业广场(一期)2#4#6#住宅楼建设地点:包头昆区钢铁大街与白云路交叉东南角建设单位:内蒙古包钢金茂房地产开发有限责任公司设计单位:深圳市建筑设计研究总院有限公司监理单位:包头市诚信达工程咨询有限公司施工单位:包钢工业与民用建筑工程公司本工程为包头市东方红CBD商业广场(一期)2#4#6#住宅楼,工程为二类普通高层建筑,工程总建筑面积40000m2,总工期453天。2#楼地上建筑面积916805n建筑高度33.9m,地下二层,地上11层。4#楼地上建筑面积12808.5m2,建筑高度33.9m,地下二层,地上11层。6#楼

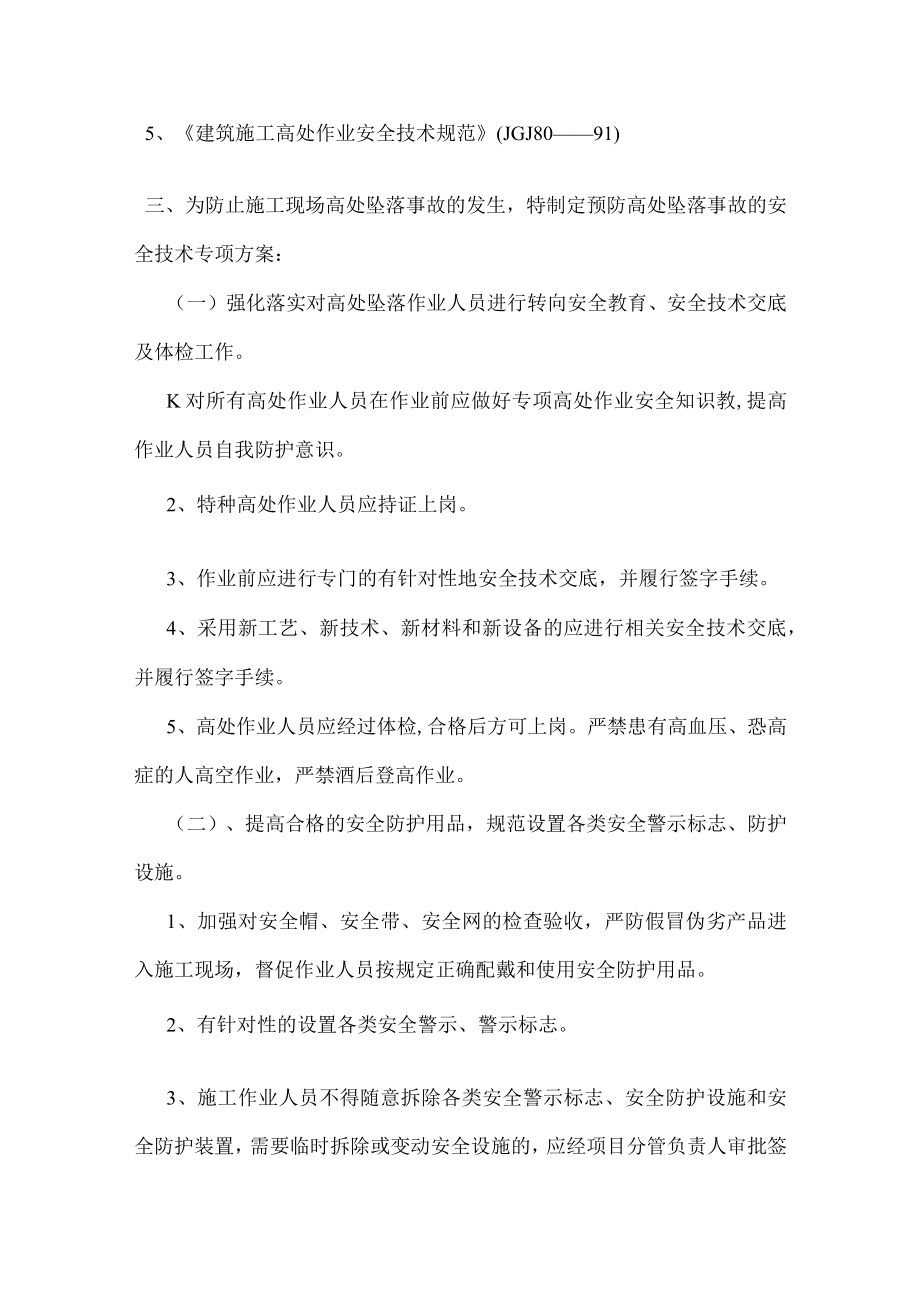

2、地上建筑面积921L6n建筑高度36.9m,地下二层,地上11层。二、编制依据1、建设工程安全生产管理条例2、施工图纸及现场的施工条件3、建筑施工高处作业安全技术规范4、建设部建委(2003)82号档5、建筑施工高处作业安全技术规范(JGJ8091)三、为防止施工现场高处坠落事故的发生,特制定预防高处坠落事故的安全技术专项方案:(一)强化落实对高处坠落作业人员进行转向安全教育、安全技术交底及体检工作。K对所有高处作业人员在作业前应做好专项高处作业安全知识教,提高作业人员自我防护意识。2、特种高处作业人员应持证上岗。3、作业前应进行专门的有针对性地安全技术交底,并履行签字手续。4、采用新工艺、新

3、技术、新材料和新设备的应进行相关安全技术交底,并履行签字手续。5、高处作业人员应经过体检,合格后方可上岗。严禁患有高血压、恐高症的人高空作业,严禁酒后登高作业。(二)、提高合格的安全防护用品,规范设置各类安全警示标志、防护设施。1、加强对安全帽、安全带、安全网的检查验收,严防假冒伪劣产品进入施工现场,督促作业人员按规定正确配戴和使用安全防护用品。2、有针对性的设置各类安全警示、警示标志。3、施工作业人员不得随意拆除各类安全警示标志、安全防护设施和安全防护装置,需要临时拆除或变动安全设施的,应经项目分管负责人审批签字,并经有关部门验收,经验收合格后方可实施。(三)、完善洞口、临边防护1、预留洞口

4、防护(1)、边长或直径在2050Cm的洞口,可利用钢筋碎板或固定盖板防护,做到定型化、工具化。(2)、50一一150Cm的洞口,可利用贯穿于碎板内的钢筋构成防护网,上面铺满脚手板,网格大于20Cm的要另外加密。(3)、边长150Cm以上的洞口,四周应设防护栏杆,洞口下张挂安全平网。(4)、预制构件的洞口(包括缺间临时形成的洞口)参照上述规定防护或搭设脚手架,铺满木板,固定防护。(5)、垃圾井道、烟道、罐笼井应随楼层施工进度及时安装防护,每隔二层或不大于IOIn张挂安全网,门口处设防护栏杆,消除洞口隐患。2、楼梯口防护(1)、应随着施工进度及时作好楼梯口、楼梯边的临时护栏。(2)、顶层楼梯平台应

5、随施工进度及时设置临时护栏或正式栏杆。3、临边防护(1)、对楼层、阳台、屋面等工作面边沿无防护设施或维护设施高度低于80Cm时,应随施工进度及时安装临边防护栏杆,防护栏杆设上下两道横杆,上杆距地高度1.01.2米,下杆距地高度为0.50.6米,长度大于2米时,应设置立柱,立柱可利用结构物或板内预埋铁件焊接。(2)、防护栏杆须自上而下张挂密目网防护封闭,或在栏杆下边设置严密固定的高度不低于18Cm的挡脚板。4、电梯井口防护(1)、电梯井门口用型钢制作防护门,门高L5一1.8米,宽度根据井门大小而定,门上部左右角用螺栓固定。(2)、电梯井内每隔二层(不大于10米)张挂一道安全平网,网内无杂物,网与

6、井壁间隙不大于IOCm,生根牢固,在电梯井壁四周打8只12膨胀螺栓与5*5*50角铁连接或用48*3.5钢管扣件连接牢固。当防护高度超过一个标准层时,不得采用脚手板等硬质材料做水平防护。(3)、搭、拆电梯井内安全平网时,作业人员应按规定正确系挂好安全带,并有专人负责监控并记录。(四)、脚手架工程(落地、悬挑、升降式)1、脚手架搭拆应有施工方案,并履行交底签字手续。2、搭拆作业前应进行专项安全教育,安全技术交底签字手续,作业人员应持证上岗,并经过体检合格。3、高处临边搭、拆应正确系挂、配戴好安全带(安全带应垂直悬挂,宜高挂低用,不得有打结,不应将钩直接挂在不牢固物和直接挂在非金属绳上)安全帽。4

7、、作好施工层及以下四步一隔离,防止人员和物料坠落。5、按规范作好拉结(水平不大于3.6米,垂直不大于3.6米。采取梅花形拉结),防止脚手架倒塌。6、脚手架应设专用通道,严禁作业人员攀爬架体。7、升降脚手架应设置安全可靠防倾倒、防坠落装置,升降时脚手架上不准有其他施工人员,每升降一次后应经验收合格并签字后,方可作业。8、拆除脚手架前应对脚手架进行全面检查,在确定无危险因素的情况下,方可开始拆除作业,如有拉结已被拆除的,应先加固,以确保拆除作业顺利进行。9、拆除时应按自上而下的顺序,一步一清,不得采用踏步式拆除,不得上下同时作业。10、在搭、拆脚手架时,如已拆开扣件,均不得中途停止,对留存的脚手架

8、的端面必须作好封头,防止人员坠落。11、遇有恶劣气候影响施工安全时(风力大于6级、大雨、雪、雾天气)不得进行高处脚手架的搭、拆作业。大风及雨、雪过后,应对高处作业安全设施逐一检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。12、因工作必须临时拆除或变动安全防护设施时,须经施工负责人同意,并采取相应的可靠措施,作业后立即恢复。13、搭、拆时应设置警戒区,有专人进行监控并记录,严禁上下同时作业。(五)、井架搭、拆使用1、井架搭、拆有施工方案,并履行交底签字手续。2、搭、拆前应进行专项安全教育、安全技术交底签字手续,作业人员应持证上岗,并经过体检合格。3、搭、拆时应系好安全带、戴好安全帽,

9、并正确配戴。4、井架搭设完毕后,应经过验收合格后方可使用。5、拆卸前必须对井架进行全面检查,在确保无危险因素的情况下,方可开始拆卸作业。6、严禁人乘在吊蓝里进行拆卸工作。严禁吊蓝载人,严禁超载。7、井架卸料平台应铺设牢固,两侧防护应严密。8、吊蓝层头未停稳前,层头门应关闭,不得开启。施工人员的头、手不得伸入井架内探头张望。9、操作室应搭设在视线良好的位置,通讯装置应灵敏,操作人员应精力集中,实行定机定人责任。10、搭、拆时应设定警戒区,有专人负责监控并记录。(六)、各类固定、移动式操作平台及卸料平台应由项目部技术负责人按现行的相应规范进行设计、计算及绘制图纸。2、应对制作、搭设人员进行技术交底

10、,并履行签字手续。3、操作平台可采用48X3.5mm钢管、扣件连接,平台格栅间距不应大于40Cnb平台应满铺5cm厚木板。4、有登高扶梯。台面四周有L2米高围护,在0.6米、L2米处各设栏杆一道。5、固定、移动式操作平台高度到2米的底边长度不小于L5米;平台高度达到3米的,底边长度不小于2米;平台高度达到4米的,底边长度不小于2.5米;平台高度达到5米的,底边长度不小于2.8米。底边以正方形为宜,平台高度不宜大于5米,作业台面不宜大于10平方米,立柱上部宜向内倾斜15度左右。6、移动平台主轮宜用手推车车轮,用转轮的不大于30CnI为宜。7、卸料平台应不得与脚手架连接,应独立与建筑物拉结牢固。8

11、、固定、移动卸料平台制作(搭设)完毕后,必须经过验收合格挂牌后,方可使用。验收牌应注明允许荷载值,严禁超载。9、移动操作平台时,平台上不得乘人,严禁人在平台上攀拉平台移动,以免造成平台倾覆。10、操作平台在移动后,作业前应用木锲将轮子固定。(七)、模板工程1、模板支拆应有施工方案,并履行交底签字手续。2、支、拆前应进行专项安全教育、安全技术交底并履行签字手续。3、支、拆人员应正确戴好安全帽。4、悬空作业处应有牢固的立足平米,支、拆3米以上高度的模板时,应搭设脚手架工作台,高度不足3米的可移动式高凳,不准站在拉杆、支撑杆上操作,也不准站在梁底模上行走操作;临边无防护设施情况下支、拆模板应正确系挂

12、好安全带。5、搭设排架不得与脚手架连接,不得随意拆除脚手架拉结,梁底横楞不得伸出脚手架外立杆,以避免防碍张挂安全网。6、随着拆模进度及时作好洞口的封盖工作,封盖应按照工具化、定型化要求,封盖牢固。7、模板支、拆时应设立警戒区,有专人负责监控并记录。(八)、钢筋工程1、钢筋绑扎前应进行专项安全教育,安全技术交底,并履行签字手续。2、作业人员应正确戴好安全帽。3、临边无防护设施情况下绑扎钢筋时,应正确系挂安全带。4、现场绑扎悬空大梁钢筋时,必须搭设脚手架,绑扎3米以上柱头钢筋时,不准站在箍筋上绑扎,必须搭设操作架,绑扎3米以下柱筋可用马凳。(九)、碎浇捣工程1、磴浇捣前应进行专项安全教育、安全技术

13、交底,并履行签字手续。2、作业人员应正确戴好安全帽。3、离地面2米以上浇捣过梁、雨蓬、小平台等,不准站在搭头上操作,如无可靠防护设施时,必须正确系挂安全带。4、泵送料时,平台上不准过量堆料,严防平台超载而倒塌伤人。5、井架吊蓝起吊或放下时,必须关好井架层头安全门,头、手不准伸入井架内,待吊蓝停稳后,方可进入吊蓝卸料。(十)、基坑工程1、基坑深度超过2米的应距坑边大于50Cm四周设围护栏杆,防护栏杆设上下两道横杆,上杆距地面高度LOL2米,下杆距地面高度050.6米,长度大于2米时,应设置立柱,并悬挂警示标志,夜间设红灯警示。2、基坑上下通道应设专用扶梯,两侧按规定设置防护栏杆。(十一)、装饰工

14、程1、装饰工程作业前,应进行专项安全教育、安全技术交底,并履行签字手续。2、外脚手架转入装饰阶段后,应重新进行检修、验收,合格后方可使用。3、室内满堂红脚手架应编制搭、拆方案,搭、拆前应进行安全教育、安全技术交底,并履行签字手续。4、作业层应铺满木跳板,跳板不得有探头板,跳板头与横钢管应用铅丝绑扎,并每轴设一条生命线,作业人员正确系挂安全带。5、吊蓝应由产权单位编制施工方案,产权单位分管负责人审批签字后,方可作业。6、吊蓝应作好日常例保和记录。7、吊蓝悬挂机构的结构应选用钢材或适合的金属结构材料制造,其结构应具有足够的强度和刚度。8、作业人员应按规定系挂安全带,安全带应挂设在单位设置的安全绳上,严禁安全绳上与吊蓝连接。

展开阅读全文
相关资源
