清水砖墙勾缝技术交底模板.docx

上传人:p** 文档编号:249114 上传时间:2023-04-19 格式:DOCX 页数:3 大小:28.19KB
下载 相关 举报
清水砖墙勾缝技术交底模板.docx_第1页
第1页 / 共3页
清水砖墙勾缝技术交底模板.docx_第2页
第2页 / 共3页
清水砖墙勾缝技术交底模板.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《清水砖墙勾缝技术交底模板.docx》由会员分享,可在线阅读,更多相关《清水砖墙勾缝技术交底模板.docx(3页珍藏版)》请在第壹文秘上搜索。

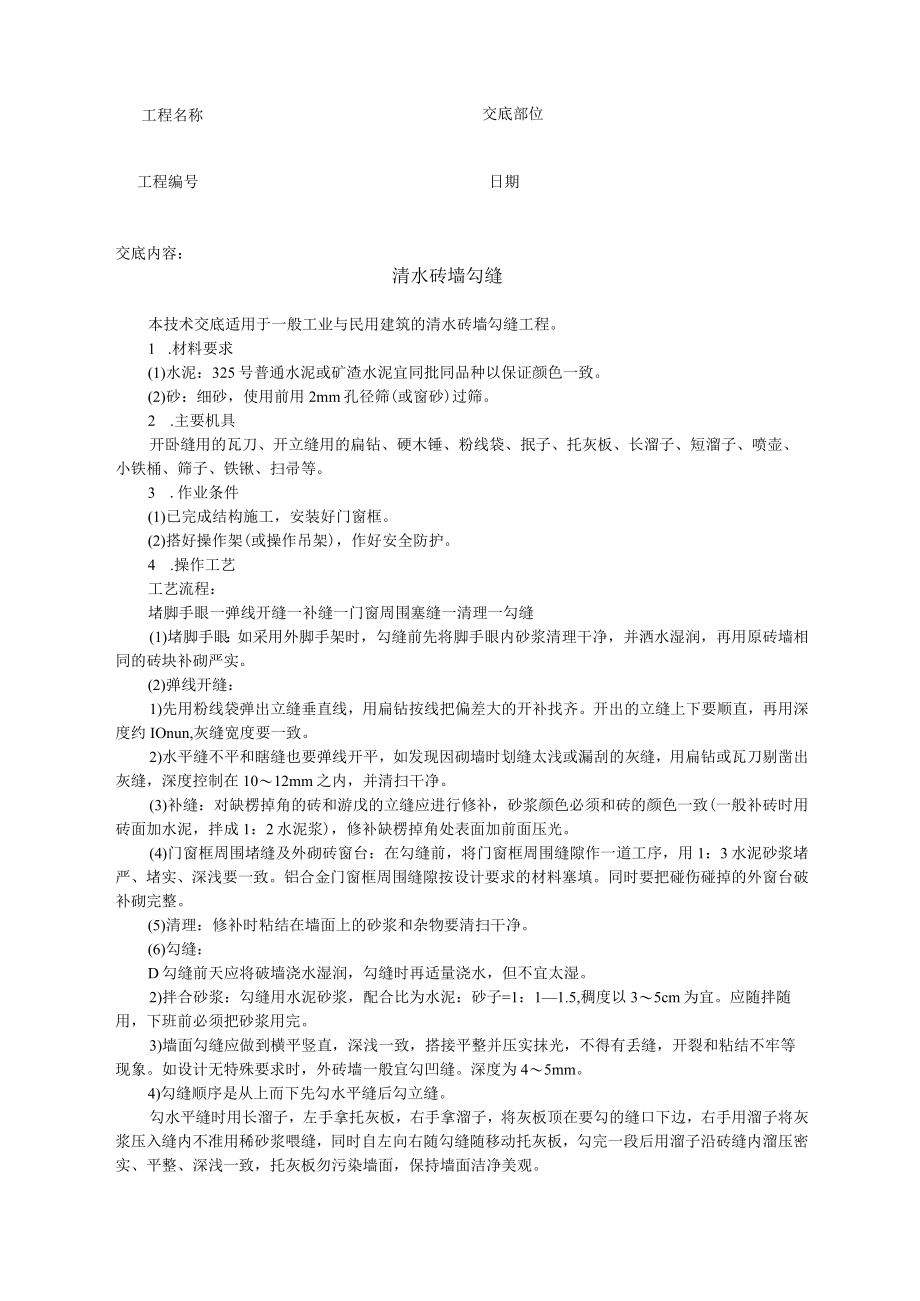

1、工程名称交底部位工程编号日期交底内容:清水砖墙勾缝本技术交底适用于一般工业与民用建筑的清水砖墙勾缝工程。1 .材料要求(1)水泥:325号普通水泥或矿渣水泥宜同批同品种以保证颜色一致。(2)砂:细砂,使用前用2mm孔径筛(或窗砂)过筛。2 .主要机具开卧缝用的瓦刀、开立缝用的扁钻、硬木锤、粉线袋、抿子、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、铁锹、扫帚等。3 .作业条件(1)已完成结构施工,安装好门窗框。(2)搭好操作架(或操作吊架),作好安全防护。4 .操作工艺工艺流程:堵脚手眼一弹线开缝一补缝一门窗周围塞缝一清理一勾缝(1)堵脚手眼:如采用外脚手架时,勾缝前先将脚手眼内砂浆清理干净,并

2、洒水湿润,再用原砖墙相同的砖块补砌严实。(2)弹线开缝:1)先用粉线袋弹出立缝垂直线,用扁钻按线把偏差大的开补找齐。开出的立缝上下要顺直,再用深度约IOnun,灰缝宽度要一致。2)水平缝不平和瞎缝也要弹线开平,如发现因砌墙时划缝太浅或漏刮的灰缝,用扁钻或瓦刀剔凿出灰缝,深度控制在1012mm之内,并清扫干净。(3)补缝:对缺楞掉角的砖和游戊的立缝应进行修补,砂浆颜色必须和砖的颜色一致(一般补砖时用砖面加水泥,拌成1:2水泥浆),修补缺楞掉角处表面加前面压光。(4)门窗框周围堵缝及外砌砖窗台:在勾缝前,将门窗框周围缝隙作一道工序,用1:3水泥砂浆堵严、堵实、深浅要一致。铝合金门窗框周围缝隙按设计

3、要求的材料塞填。同时要把碰伤碰掉的外窗台破补砌完整。(5)清理:修补时粘结在墙面上的砂浆和杂物要清扫干净。(6)勾缝:D勾缝前天应将破墙浇水湿润,勾缝时再适量浇水,但不宜太湿。2)拌合砂浆:勾缝用水泥砂浆,配合比为水泥:砂子=1:11.5,稠度以35cm为宜。应随拌随用,下班前必须把砂浆用完。3)墙面勾缝应做到横平竖直,深浅一致,搭接平整并压实抹光,不得有丢缝,开裂和粘结不牢等现象。如设计无特殊要求时,外砖墙一般宜勾凹缝。深度为45mm。4)勾缝顺序是从上而下先勾水平缝后勾立缝。勾水平缝时用长溜子,左手拿托灰板,右手拿溜子,将灰板顶在要勾的缝口下边,右手用溜子将灰浆压入缝内不准用稀砂浆喂缝,同

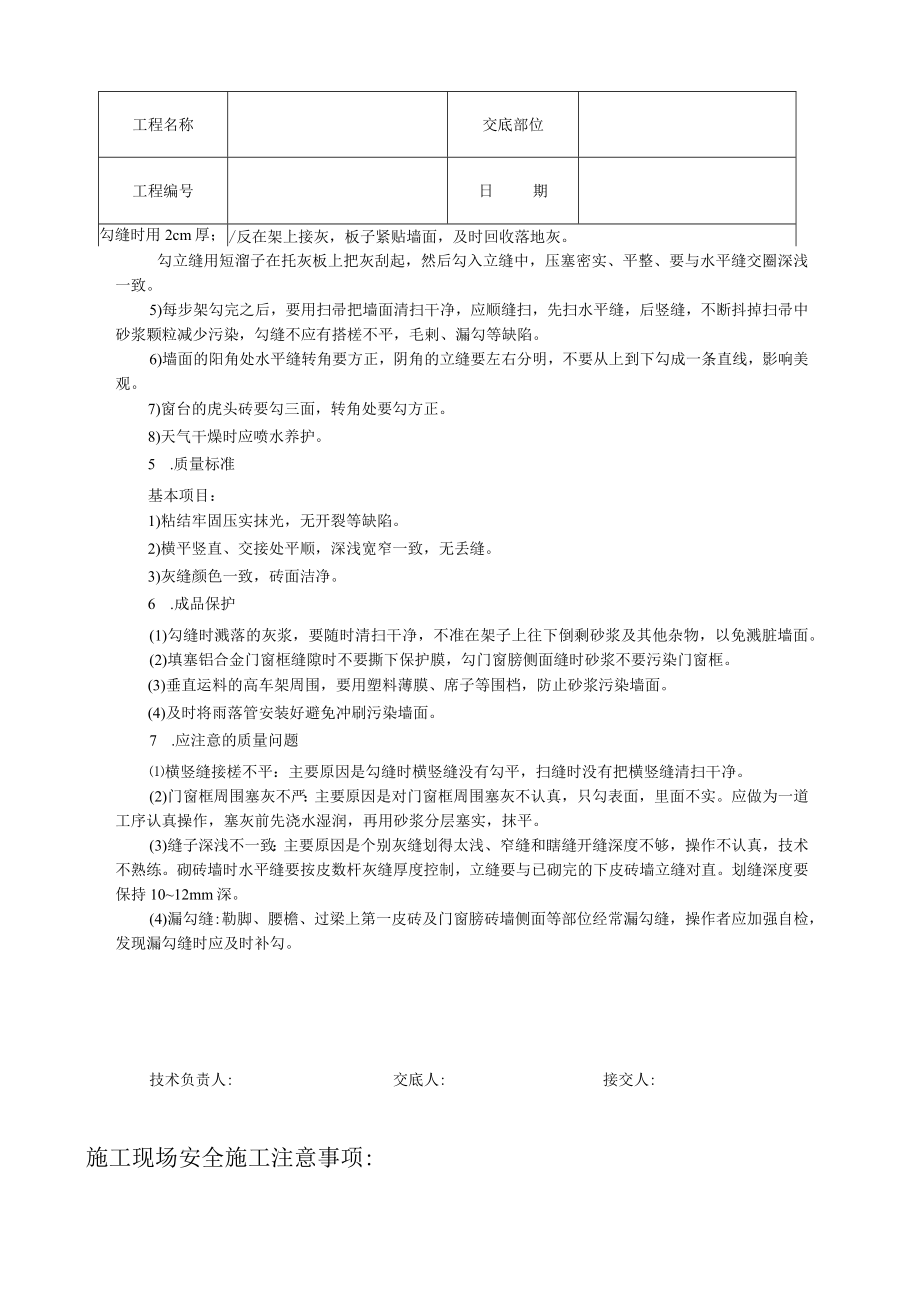

4、时自左向右随勾缝随移动托灰板,勾完一段后用溜子沿砖缝内溜压密实、平整、深浅一致,托灰板勿污染墙面,保持墙面洁净美观。工程名称交底部位工程编号日期勾缝时用2cm厚;1/反在架上接灰,板子紧贴墙面,及时回收落地灰。勾立缝用短溜子在托灰板上把灰刮起,然后勾入立缝中,压塞密实、平整、要与水平缝交圈深浅一致。5)每步架勾完之后,要用扫帚把墙面清扫干净,应顺缝扫,先扫水平缝,后竖缝,不断抖掉扫帚中砂浆颗粒减少污染,勾缝不应有搭槎不平,毛剌、漏勾等缺陷。6)墙面的阳角处水平缝转角要方正,阴角的立缝要左右分明,不要从上到下勾成一条直线,影响美观。7)窗台的虎头砖要勾三面,转角处要勾方正。8)天气干燥时应喷水养

5、护。5 .质量标准基本项目:1)粘结牢固压实抹光,无开裂等缺陷。2)横平竖直、交接处平顺,深浅宽窄一致,无丢缝。3)灰缝颜色一致,砖面洁净。6 .成品保护(1)勾缝时溅落的灰浆,要随时清扫干净,不准在架子上往下倒剩砂浆及其他杂物,以免溅脏墙面。(2)填塞铝合金门窗框缝隙时不要撕下保护膜,勾门窗膀侧面缝时砂浆不要污染门窗框。(3)垂直运料的高车架周围,要用塑料薄膜、席子等围档,防止砂浆污染墙面。(4)及时将雨落管安装好避免冲刷污染墙面。7 .应注意的质量问题横竖缝接槎不平:主要原因是勾缝时横竖缝没有勾平,扫缝时没有把横竖缝清扫干净。(2)门窗框周围塞灰不严:主要原因是对门窗框周围塞灰不认真,只勾

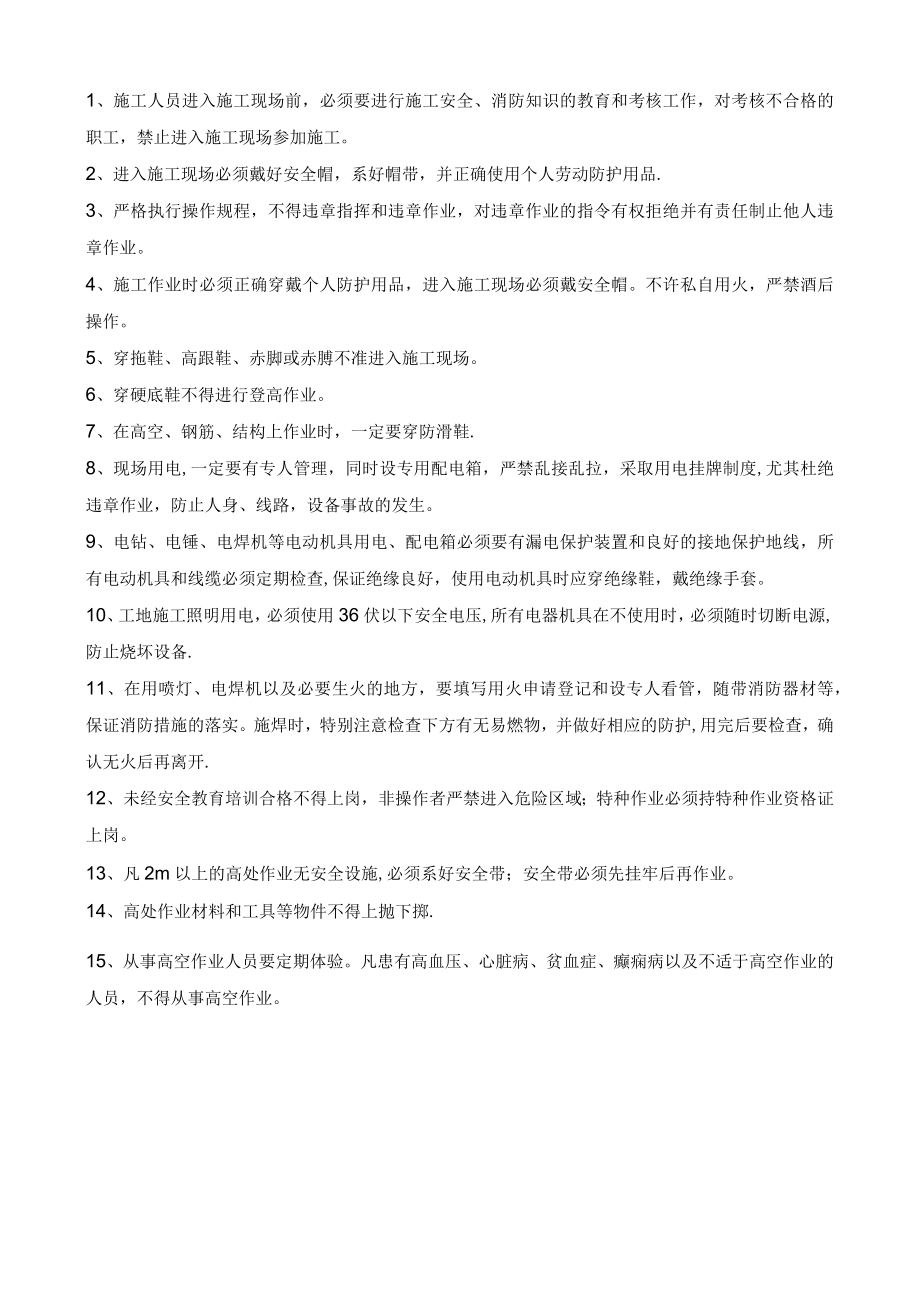

6、表面,里面不实。应做为一道工序认真操作,塞灰前先浇水湿润,再用砂浆分层塞实,抹平。(3)缝子深浅不一致:主要原因是个别灰缝划得太浅、窄缝和瞎缝开缝深度不够,操作不认真,技术不熟练。砌砖墙时水平缝要按皮数杆灰缝厚度控制,立缝要与已砌完的下皮砖墙立缝对直。划缝深度要保持1012mm深。(4)漏勾缝:勒脚、腰檐、过梁上第一皮砖及门窗膀砖墙侧面等部位经常漏勾缝,操作者应加强自检,发现漏勾缝时应及时补勾。技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全

7、帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定

8、期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑图集

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
