《现浇构件钢筋紧急施工(通用版).docx》由会员分享,可在线阅读,更多相关《现浇构件钢筋紧急施工(通用版).docx(4页珍藏版)》请在第壹文秘上搜索。

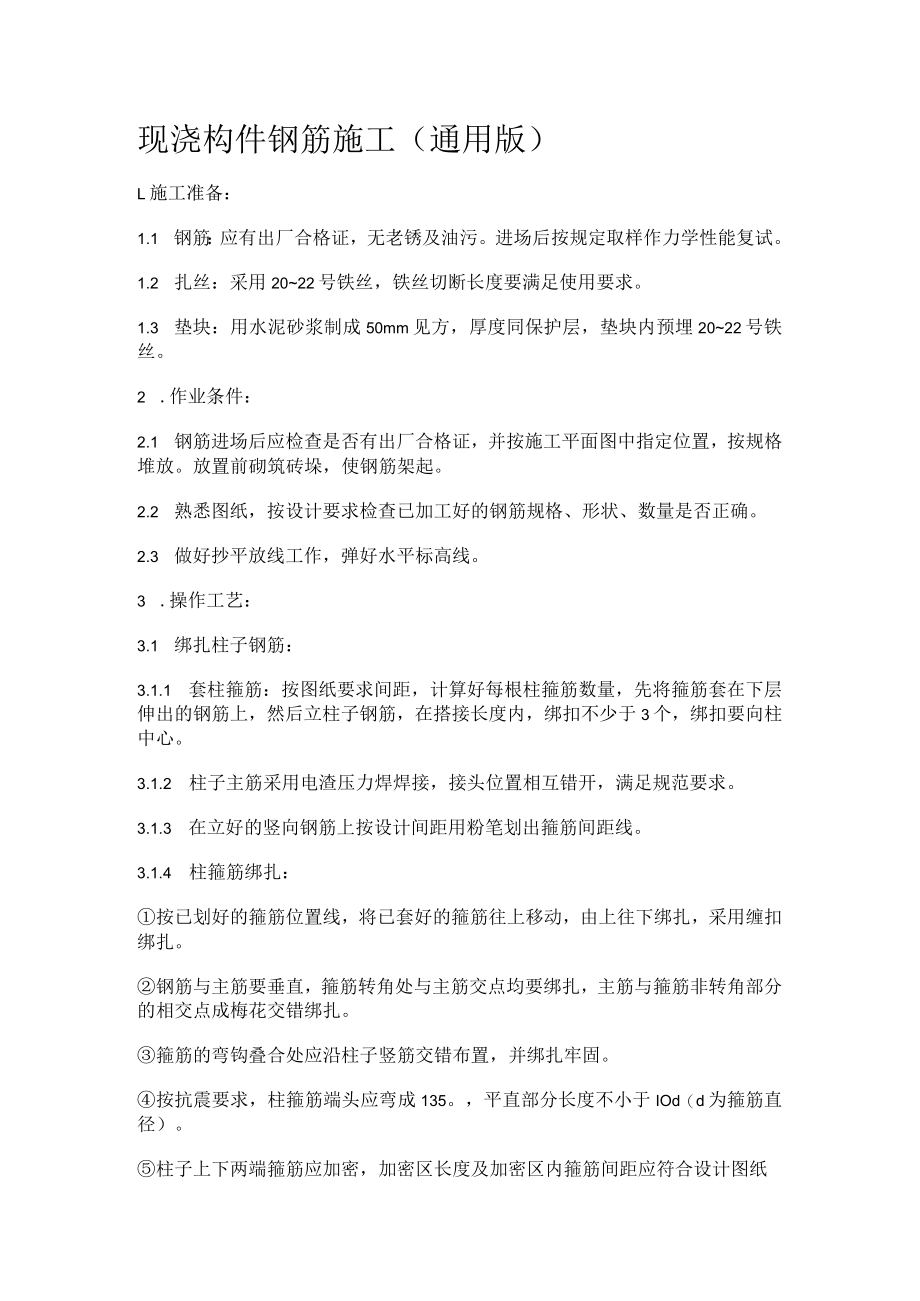

1、现浇构件钢筋施工(通用版)L施工准备:1.1 钢筋:应有出厂合格证,无老锈及油污。进场后按规定取样作力学性能复试。1.2 扎丝:采用2022号铁丝,铁丝切断长度要满足使用要求。1.3 垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋2022号铁丝。2 .作业条件:2.1 钢筋进场后应检查是否有出厂合格证,并按施工平面图中指定位置,按规格堆放。放置前砌筑砖垛,使钢筋架起。2.2 熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。2.3 做好抄平放线工作,弹好水平标高线。3 .操作工艺:3.1 绑扎柱子钢筋:3.1.1 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍
2、筋套在下层伸出的钢筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。3.1.2 柱子主筋采用电渣压力焊焊接,接头位置相互错开,满足规范要求。3.1.3 在立好的竖向钢筋上按设计间距用粉笔划出箍筋间距线。3.1.4 柱箍筋绑扎:按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,采用缠扣绑扎。钢筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。按抗震要求,柱箍筋端头应弯成135。,平直部分长度不小于IOd(d为箍筋直径)。柱子上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设

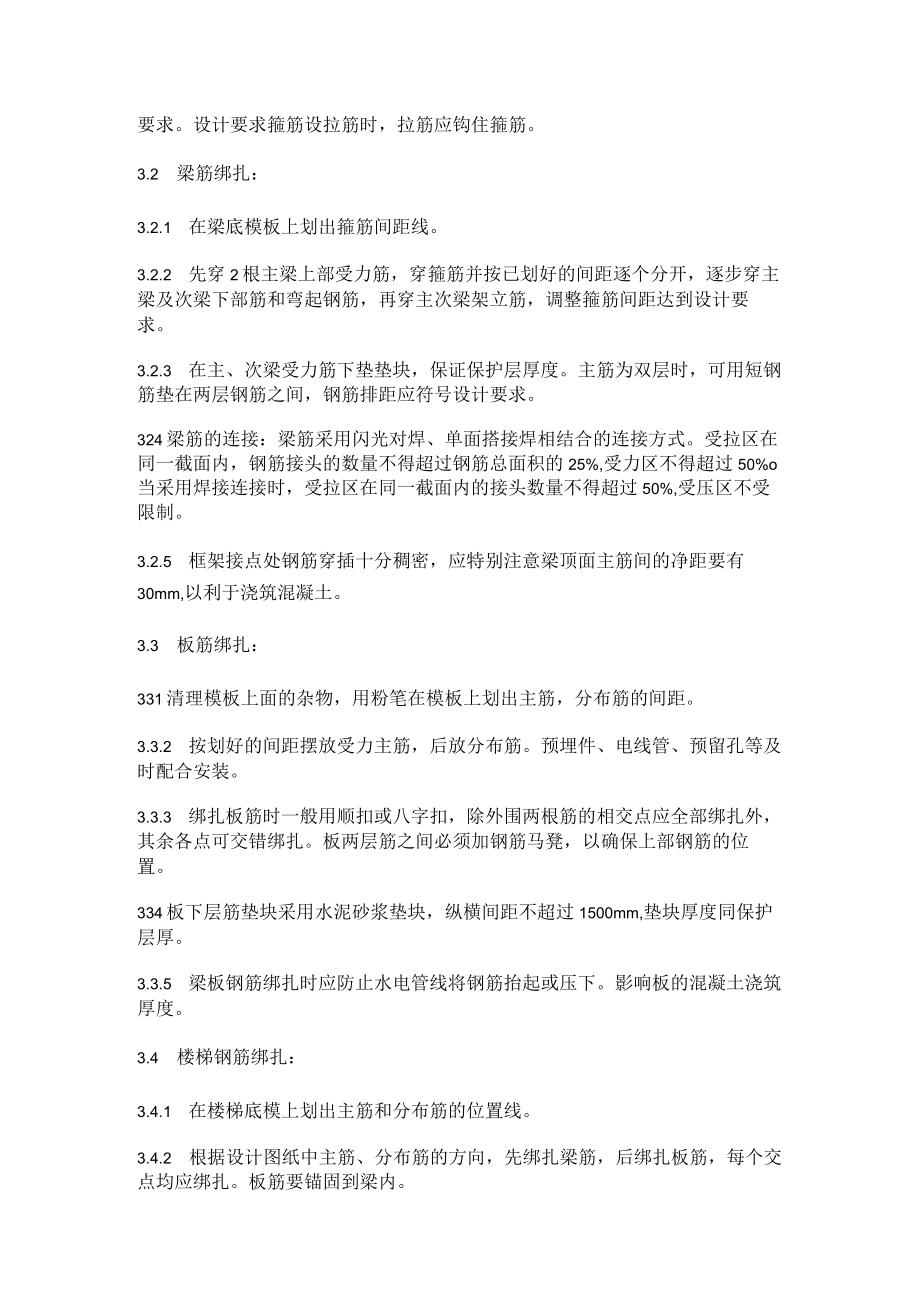

3、计图纸要求。设计要求箍筋设拉筋时,拉筋应钩住箍筋。3.2 梁筋绑扎:3.2.1 在梁底模板上划出箍筋间距线。3.2.2 先穿2根主梁上部受力筋,穿箍筋并按已划好的间距逐个分开,逐步穿主梁及次梁下部筋和弯起钢筋,再穿主次梁架立筋,调整箍筋间距达到设计要求。3.2.3 在主、次梁受力筋下垫垫块,保证保护层厚度。主筋为双层时,可用短钢筋垫在两层钢筋之间,钢筋排距应符号设计要求。324梁筋的连接:梁筋采用闪光对焊、单面搭接焊相结合的连接方式。受拉区在同一截面内,钢筋接头的数量不得超过钢筋总面积的25%,受力区不得超过50%o当采用焊接连接时,受拉区在同一截面内的接头数量不得超过50%,受压区不受限制。
4、3.2.5 框架接点处钢筋穿插十分稠密,应特别注意梁顶面主筋间的净距要有30mm,以利于浇筑混凝土。3.3 板筋绑扎:331清理模板上面的杂物,用粉笔在模板上划出主筋,分布筋的间距。3.3.2 按划好的间距摆放受力主筋,后放分布筋。预埋件、电线管、预留孔等及时配合安装。3.3.3 绑扎板筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎。板两层筋之间必须加钢筋马凳,以确保上部钢筋的位置。334板下层筋垫块采用水泥砂浆垫块,纵横间距不超过1500mm,垫块厚度同保护层厚。3.3.5 梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。影响板的混凝土浇筑厚度。3.4 楼梯钢筋绑

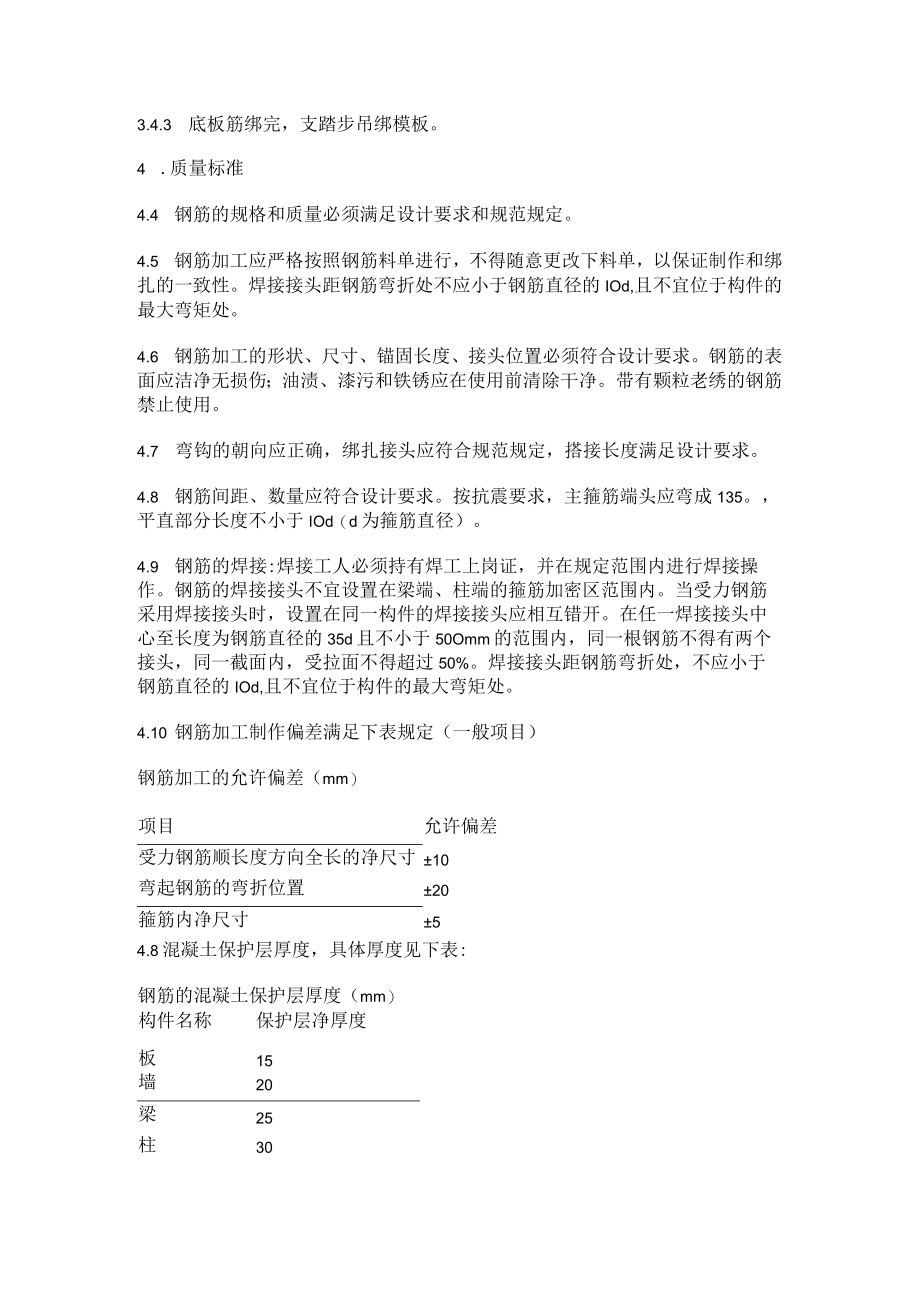

5、扎:3.4.1 在楼梯底模上划出主筋和分布筋的位置线。3.4.2 根据设计图纸中主筋、分布筋的方向,先绑扎梁筋,后绑扎板筋,每个交点均应绑扎。板筋要锚固到梁内。3.4.3 底板筋绑完,支踏步吊绑模板。4 .质量标准4.4 钢筋的规格和质量必须满足设计要求和规范规定。4.5 钢筋加工应严格按照钢筋料单进行,不得随意更改下料单,以保证制作和绑扎的一致性。焊接接头距钢筋弯折处不应小于钢筋直径的IOd,且不宜位于构件的最大弯矩处。4.6 钢筋加工的形状、尺寸、锚固长度、接头位置必须符合设计要求。钢筋的表面应洁净无损伤;油渍、漆污和铁锈应在使用前清除干净。带有颗粒老绣的钢筋禁止使用。4.7 弯钩的朝向应
6、正确,绑扎接头应符合规范规定,搭接长度满足设计要求。4.8 钢筋间距、数量应符合设计要求。按抗震要求,主箍筋端头应弯成135。,平直部分长度不小于IOd(d为箍筋直径)。4.9 钢筋的焊接:焊接工人必须持有焊工上岗证,并在规定范围内进行焊接操作。钢筋的焊接接头不宜设置在梁端、柱端的箍筋加密区范围内。当受力钢筋采用焊接接头时,设置在同一构件的焊接接头应相互错开。在任一焊接接头中心至长度为钢筋直径的35d且不小于50Omm的范围内,同一根钢筋不得有两个接头,同一截面内,受拉面不得超过50%。焊接接头距钢筋弯折处,不应小于钢筋直径的IOd,且不宜位于构件的最大弯矩处。4.10 钢筋加工制作偏差满足下表规定(一般项目)钢筋加工的允许偏差(mm)项目允许偏差受力钢筋顺长度方向全长的净尺寸10弯起钢筋的弯折位置20箍筋内净尺寸54.8混凝土保护层厚度,具体厚度见下表:钢筋的混凝土保护层厚度(mm)构件名称保护层净厚度板15墙20梁25柱30基础梁及承台40桩及承台50
