青岛市加氢站建设审批流程图.docx

上传人:p** 文档编号:272754 上传时间:2023-04-24 格式:DOCX 页数:1 大小:16.66KB
下载 相关 举报
青岛市加氢站建设审批流程图.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《青岛市加氢站建设审批流程图.docx》由会员分享,可在线阅读,更多相关《青岛市加氢站建设审批流程图.docx(1页珍藏版)》请在第壹文秘上搜索。

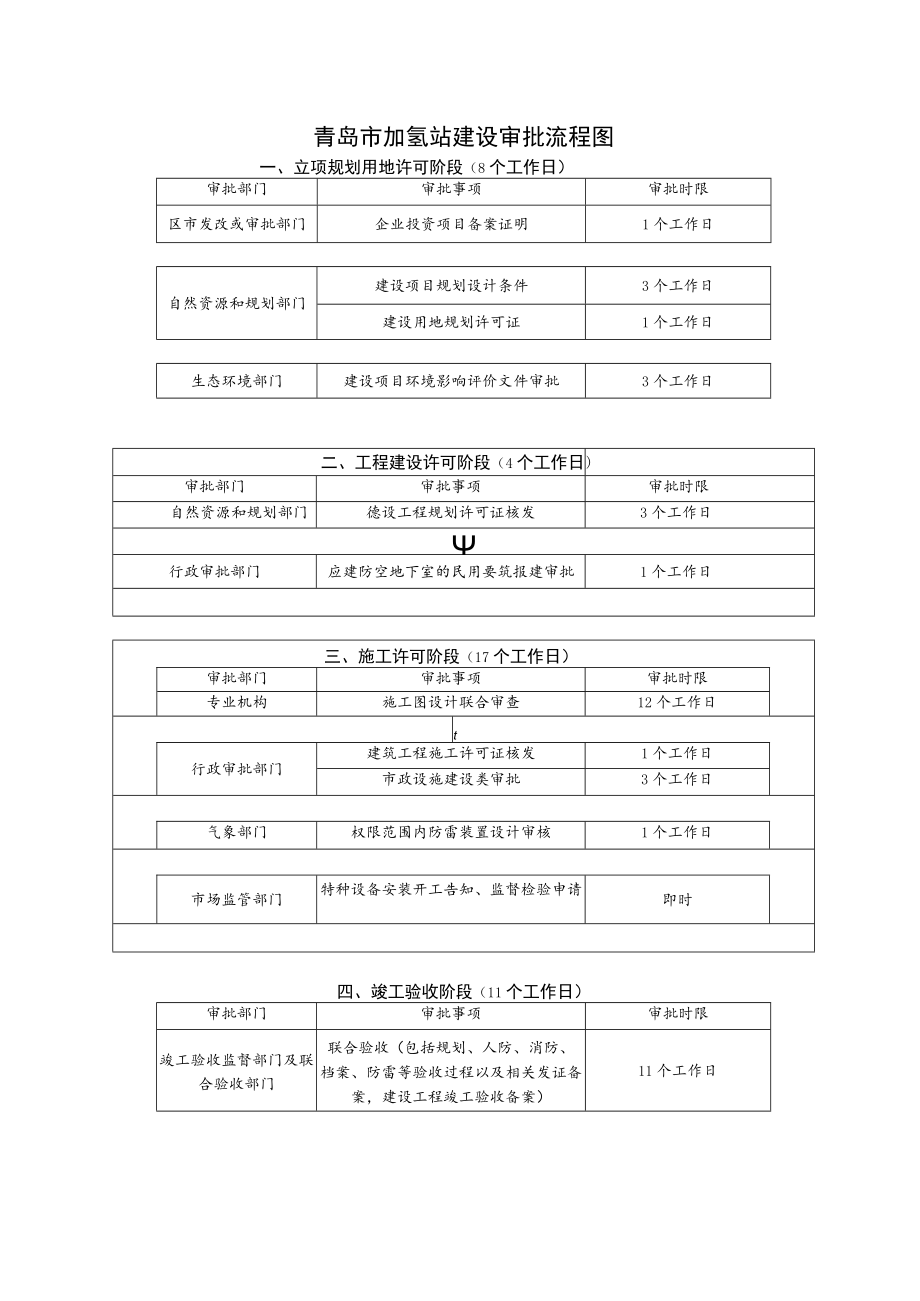

青岛市加氢站建设审批流程图一、立项规划用地许可阶段(8个工作日)审批部门审批事项审批时限区市发改或审批部门企业投资项目备案证明1个工作日自然资源和规划部门建设项目规划设计条件3个工作日建设用地规划许可证1个工作日生态环境部门建设项目环境影响评价文件审批3个工作日二、工程建设许可阶段(4个工作日)审批部门审批事项审批时限自然资源和规划部门德设工程规划许可证核发3个工作日行政审批部门应建防空地下室的民用要筑报建审批1个工作日三、施工许可阶段(17个工作日)审批部门审批事项审批时限专业机构施工图设计联合审查12个工作日、t行政审批部门建筑工程施工许可证核发1个工作日市政设施建设类审批3个工作日,气象部门权限范围内防雷装置设计审核1个工作日市场监管部门特种设备安装开工告知、监督检验申请即时四、竣工验收阶段(11个工作日)审批部门审批事项审批时限竣工验收监督部门及联合验收部门联合验收(包括规划、人防、消防、档案、防雷等验收过程以及相关发证备案,建设工程竣工验收备案)11个工作日
