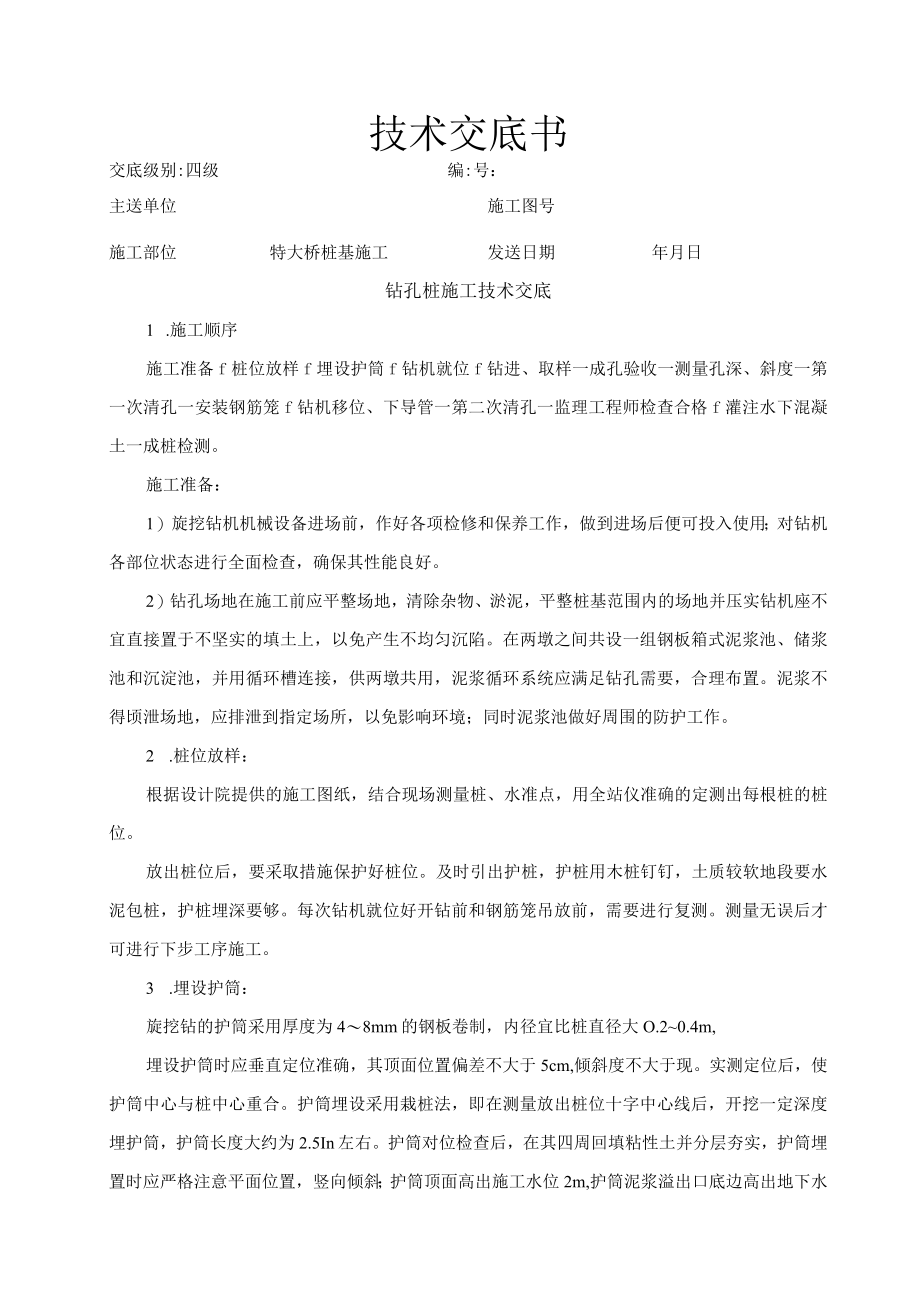

《钻孔桩施工技术交底.docx》由会员分享,可在线阅读,更多相关《钻孔桩施工技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。
1、技术交底书交底级别:四级编:号:主送单位施工图号施工部位特大桥桩基施工发送日期年月日钻孔桩施工技术交底1 .施工顺序施工准备f桩位放样f埋设护筒f钻机就位f钻进、取样一成孔验收一测量孔深、斜度一第一次清孔一安装钢筋笼f钻机移位、下导管一第二次清孔一监理工程师检查合格f灌注水下混凝土一成桩检测。施工准备:1)旋挖钻机机械设备进场前,作好各项检修和保养工作,做到进场后便可投入使用;对钻机各部位状态进行全面检查,确保其性能良好。2)钻孔场地在施工前应平整场地,清除杂物、淤泥,平整桩基范围内的场地并压实钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷。在两墩之间共设一组钢板箱式泥浆池、储浆池和沉淀
2、池,并用循环槽连接,供两墩共用,泥浆循环系统应满足钻孔需要,合理布置。泥浆不得顷泄场地,应排泄到指定场所,以免影响环境;同时泥浆池做好周围的防护工作。2 .桩位放样:根据设计院提供的施工图纸,结合现场测量桩、水准点,用全站仪准确的定测出每根桩的桩位。放出桩位后,要采取措施保护好桩位。及时引出护桩,护桩用木桩钉钉,土质较软地段要水泥包桩,护桩埋深要够。每次钻机就位好开钻前和钢筋笼吊放前,需要进行复测。测量无误后才可进行下步工序施工。3 .埋设护筒:旋挖钻的护筒采用厚度为48mm的钢板卷制,内径宜比桩直径大O.20.4m,埋设护筒时应垂直定位准确,其顶面位置偏差不大于5cm,倾斜度不大于现。实测定

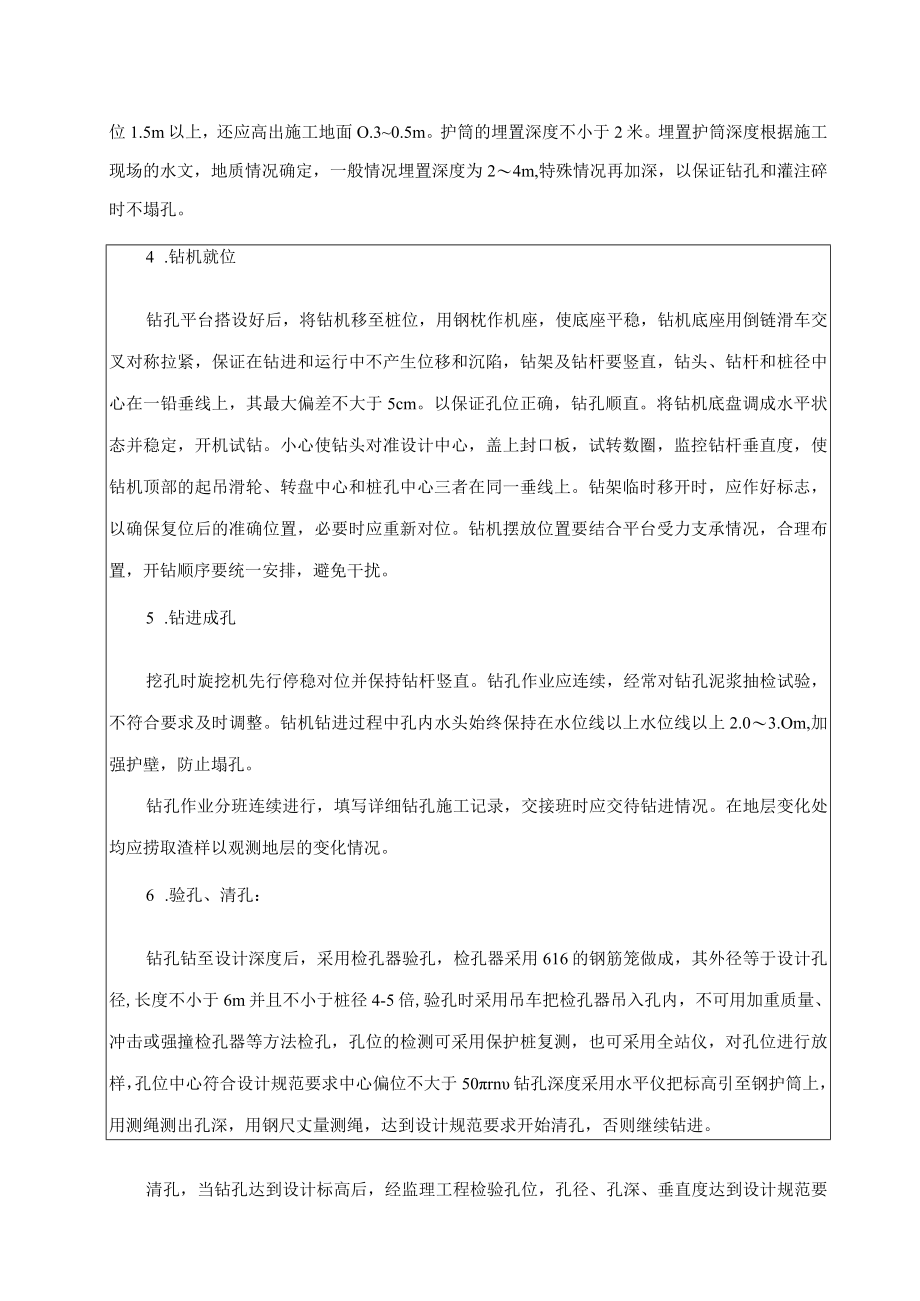

3、位后,使护筒中心与桩中心重合。护筒埋设采用栽桩法,即在测量放出桩位十字中心线后,开挖一定深度埋护筒,护筒长度大约为2.5In左右。护筒对位检查后,在其四周回填粘性土并分层夯实,护筒埋置时应严格注意平面位置,竖向倾斜;护筒顶面高出施工水位2m,护筒泥浆溢出口底边高出地下水位1.5m以上,还应高出施工地面O.30.5m。护筒的埋置深度不小于2米。埋置护筒深度根据施工现场的水文,地质情况确定,一般情况埋置深度为24m,特殊情况再加深,以保证钻孔和灌注碎时不塌孔。4 .钻机就位钻孔平台搭设好后,将钻机移至桩位,用钢枕作机座,使底座平稳,钻机底座用倒链滑车交叉对称拉紧,保证在钻进和运行中不产生位移和沉陷
4、,钻架及钻杆要竖直,钻头、钻杆和桩径中心在一铅垂线上,其最大偏差不大于5cm。以保证孔位正确,钻孔顺直。将钻机底盘调成水平状态并稳定,开机试钻。小心使钻头对准设计中心,盖上封口板,试转数圈,监控钻杆垂直度,使钻机顶部的起吊滑轮、转盘中心和桩孔中心三者在同一垂线上。钻架临时移开时,应作好标志,以确保复位后的准确位置,必要时应重新对位。钻机摆放位置要结合平台受力支承情况,合理布置,开钻顺序要统一安排,避免干扰。5 .钻进成孔挖孔时旋挖机先行停稳对位并保持钻杆竖直。钻孔作业应连续,经常对钻孔泥浆抽检试验,不符合要求及时调整。钻机钻进过程中孔内水头始终保持在水位线以上水位线以上2.03.Om,加强护壁
5、,防止塌孔。钻孔作业分班连续进行,填写详细钻孔施工记录,交接班时应交待钻进情况。在地层变化处均应捞取渣样以观测地层的变化情况。6 .验孔、清孔:钻孔钻至设计深度后,采用检孔器验孔,检孔器采用616的钢筋笼做成,其外径等于设计孔径,长度不小于6m并且不小于桩径4-5倍,验孔时采用吊车把检孔器吊入孔内,不可用加重质量、冲击或强撞检孔器等方法检孔,孔位的检测可采用保护桩复测,也可采用全站仪,对孔位进行放样,孔位中心符合设计规范要求中心偏位不大于50rn钻孔深度采用水平仪把标高引至钢护筒上,用测绳测出孔深,用钢尺丈量测绳,达到设计规范要求开始清孔,否则继续钻进。清孔,当钻孔达到设计标高后,经监理工程检

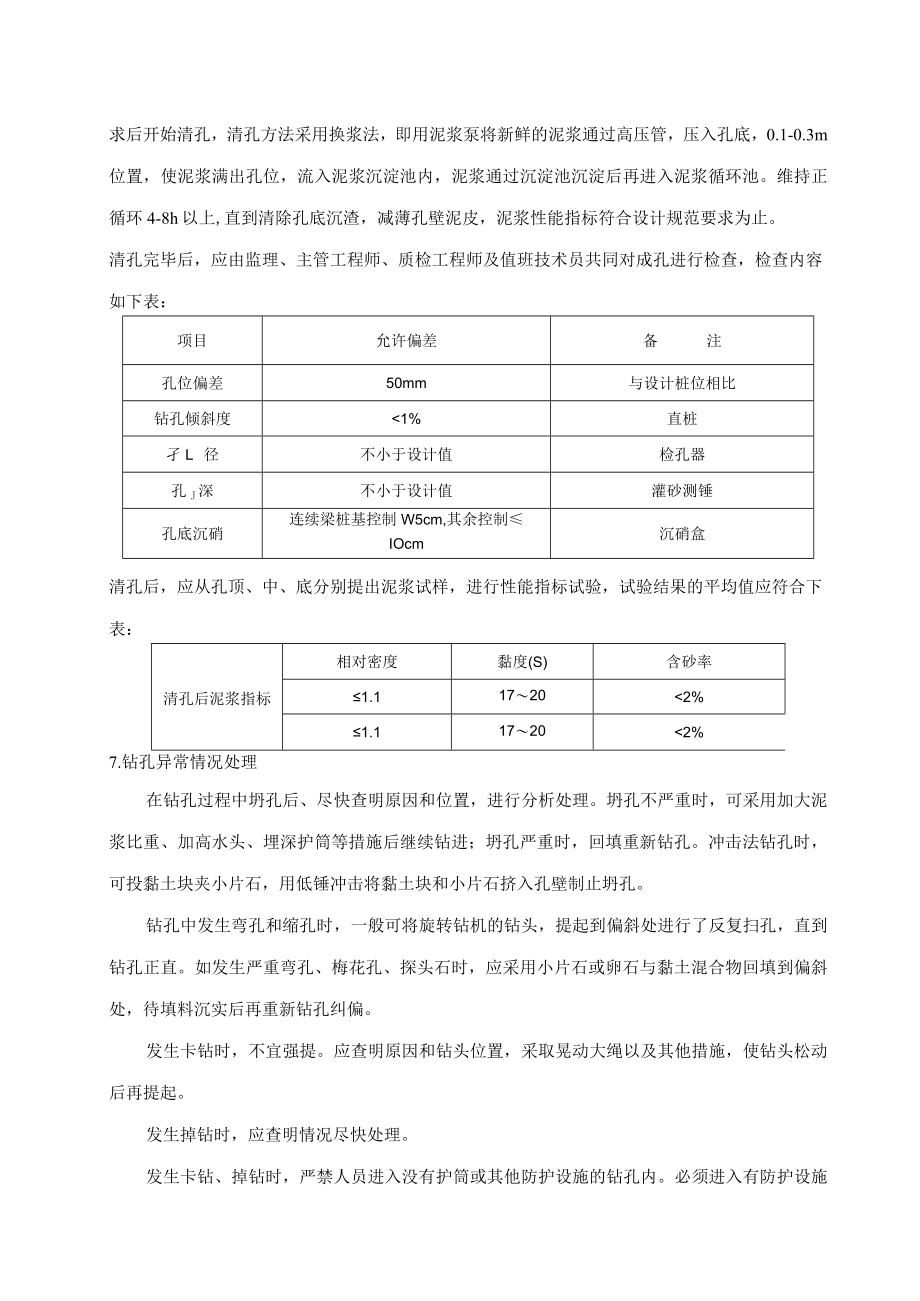

6、验孔位,孔径、孔深、垂直度达到设计规范要求后开始清孔,清孔方法采用换浆法,即用泥浆泵将新鲜的泥浆通过高压管,压入孔底,0.1-0.3m位置,使泥浆满出孔位,流入泥浆沉淀池内,泥浆通过沉淀池沉淀后再进入泥浆循环池。维持正循环4-8h以上,直到清除孔底沉渣,减薄孔壁泥皮,泥浆性能指标符合设计规范要求为止。清孔完毕后,应由监理、主管工程师、质检工程师及值班技术员共同对成孔进行检查,检查内容如下表:项目允许偏差备注孔位偏差50mm与设计桩位相比钻孔倾斜度1%直桩孑L径不小于设计值检孔器孔J深不小于设计值灌砂测锤孔底沉硝连续梁桩基控制W5cm,其余控制IOcm沉硝盒清孔后,应从孔顶、中、底分别提出泥浆试
7、样,进行性能指标试验,试验结果的平均值应符合下表:清孔后泥浆指标相对密度黏度(S)含砂率1.117202%1.117202%7.钻孔异常情况处理在钻孔过程中坍孔后、尽快查明原因和位置,进行分析处理。坍孔不严重时,可采用加大泥浆比重、加高水头、埋深护筒等措施后继续钻进;坍孔严重时,回填重新钻孔。冲击法钻孔时,可投黏土块夹小片石,用低锤冲击将黏土块和小片石挤入孔壁制止坍孔。钻孔中发生弯孔和缩孔时,一般可将旋转钻机的钻头,提起到偏斜处进行了反复扫孔,直到钻孔正直。如发生严重弯孔、梅花孔、探头石时,应采用小片石或卵石与黏土混合物回填到偏斜处,待填料沉实后再重新钻孔纠偏。发生卡钻时,不宜强提。应查明原因和钻头位置,采取晃动大绳以及其他措施,使钻头松动后再提起。发生掉钻时,应查明情况尽快处理。发生卡钻、掉钻时,严禁人员进入没有护筒或其他防护设施的钻孔内。必须进入有防护设施的钻孔时,应确认钻孔内无有害气体和备齐防毒、防溺、防埋等保证安全措施后,方可进入,并应有专人负责现场指挥。技术交底签收记录表说明:1、本表除列表名称外,其余手签;交底名称交底单位交底人复核/审核人钻孔桩施工技术交底签收记录姓名(签字)单位/班组工种签收日期备注收交底1份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份收交底份2、技术交底交至作业班组或多人签收时采用本表记录。
