《湖南某单层厂房钢结构施工组织设计-secret.docx》由会员分享,可在线阅读,更多相关《湖南某单层厂房钢结构施工组织设计-secret.docx(70页珍藏版)》请在第壹文秘上搜索。

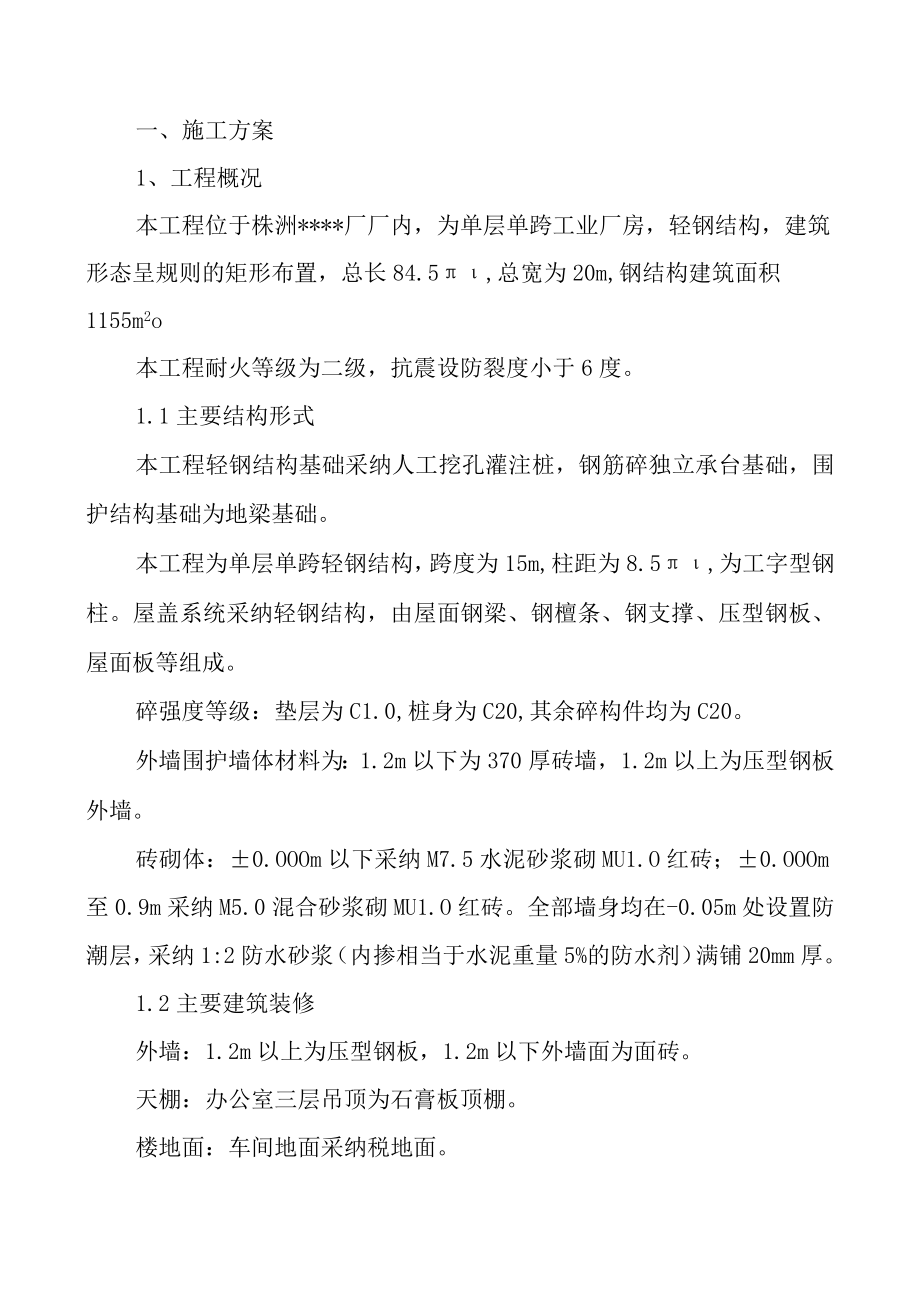

1、一、施工方案1、工程概况本工程位于株洲*厂厂内,为单层单跨工业厂房,轻钢结构,建筑形态呈规则的矩形布置,总长84.5,总宽为20m,钢结构建筑面积1155m2o本工程耐火等级为二级,抗震设防裂度小于6度。1.1主要结构形式本工程轻钢结构基础采纳人工挖孔灌注桩,钢筋碎独立承台基础,围护结构基础为地梁基础。本工程为单层单跨轻钢结构,跨度为15m,柱距为8.5,为工字型钢柱。屋盖系统采纳轻钢结构,由屋面钢梁、钢檀条、钢支撑、压型钢板、屋面板等组成。碎强度等级:垫层为C1.0,桩身为C20,其余碎构件均为C20。外墙围护墙体材料为:1.2m以下为370厚砖墙,1.2m以上为压型钢板外墙。砖砌体:0.O

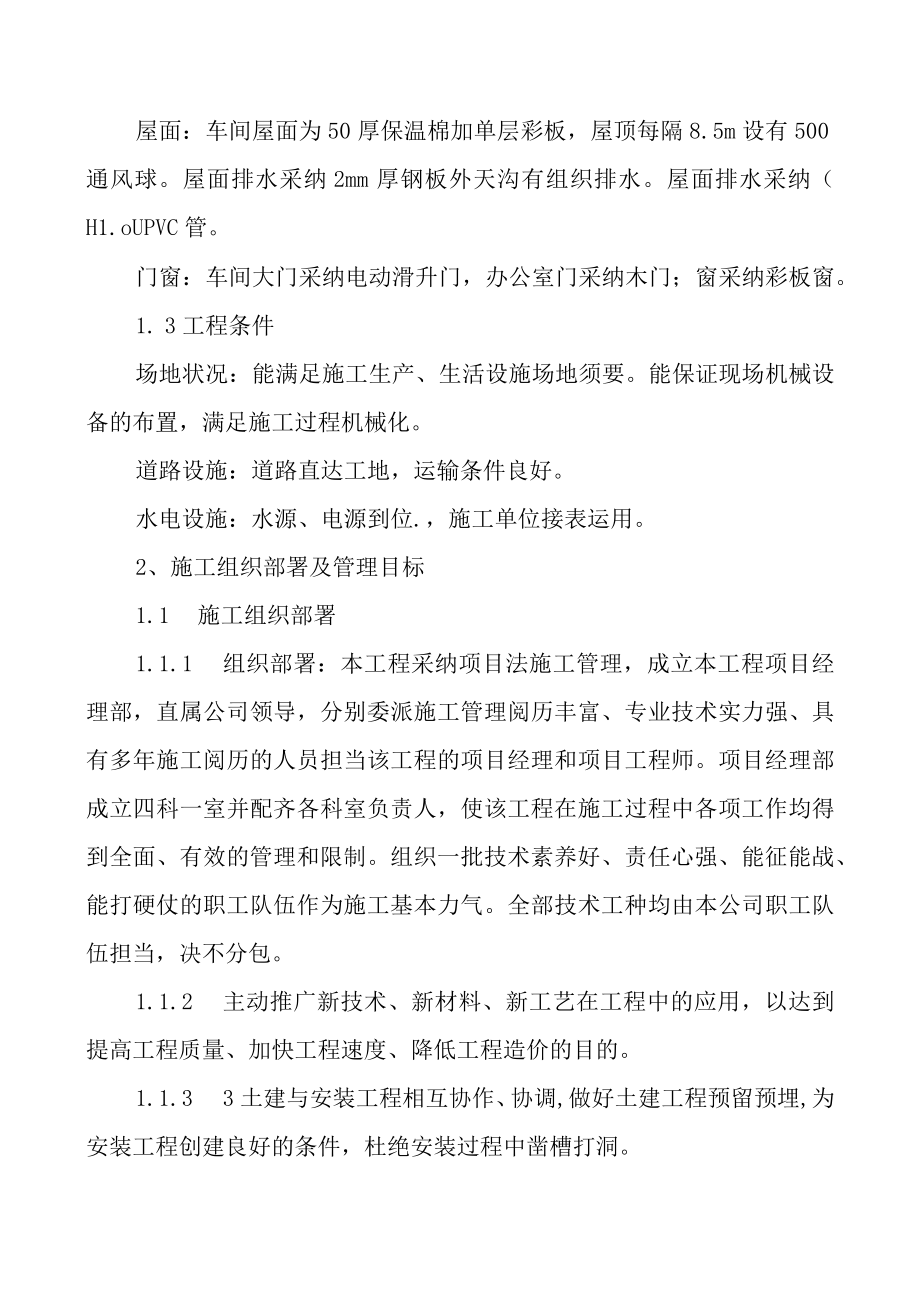

2、OOm以下采纳M7.5水泥砂浆砌MU1.O红砖;0.OOOm至0.9m采纳M5.0混合砂浆砌MU1.O红砖。全部墙身均在-0.05m处设置防潮层,采纳1:2防水砂浆(内掺相当于水泥重量5%的防水剂)满铺20mm厚。1.2主要建筑装修外墙:1.2m以上为压型钢板,1.2m以下外墙面为面砖。天棚:办公室三层吊顶为石膏板顶棚。楼地面:车间地面采纳税地面。屋面:车间屋面为50厚保温棉加单层彩板,屋顶每隔8.5m设有500通风球。屋面排水采纳2mm厚钢板外天沟有组织排水。屋面排水采纳(H1.oUPVC管。门窗:车间大门采纳电动滑升门,办公室门采纳木门;窗采纳彩板窗。1. 3工程条件场地状况:能满足施工生
3、产、生活设施场地须要。能保证现场机械设备的布置,满足施工过程机械化。道路设施:道路直达工地,运输条件良好。水电设施:水源、电源到位.,施工单位接表运用。2、施工组织部署及管理目标1.1 施工组织部署1.1.1 组织部署:本工程采纳项目法施工管理,成立本工程项目经理部,直属公司领导,分别委派施工管理阅历丰富、专业技术实力强、具有多年施工阅历的人员担当该工程的项目经理和项目工程师。项目经理部成立四科一室并配齐各科室负责人,使该工程在施工过程中各项工作均得到全面、有效的管理和限制。组织一批技术素养好、责任心强、能征能战、能打硬仗的职工队伍作为施工基本力气。全部技术工种均由本公司职工队伍担当,决不分包

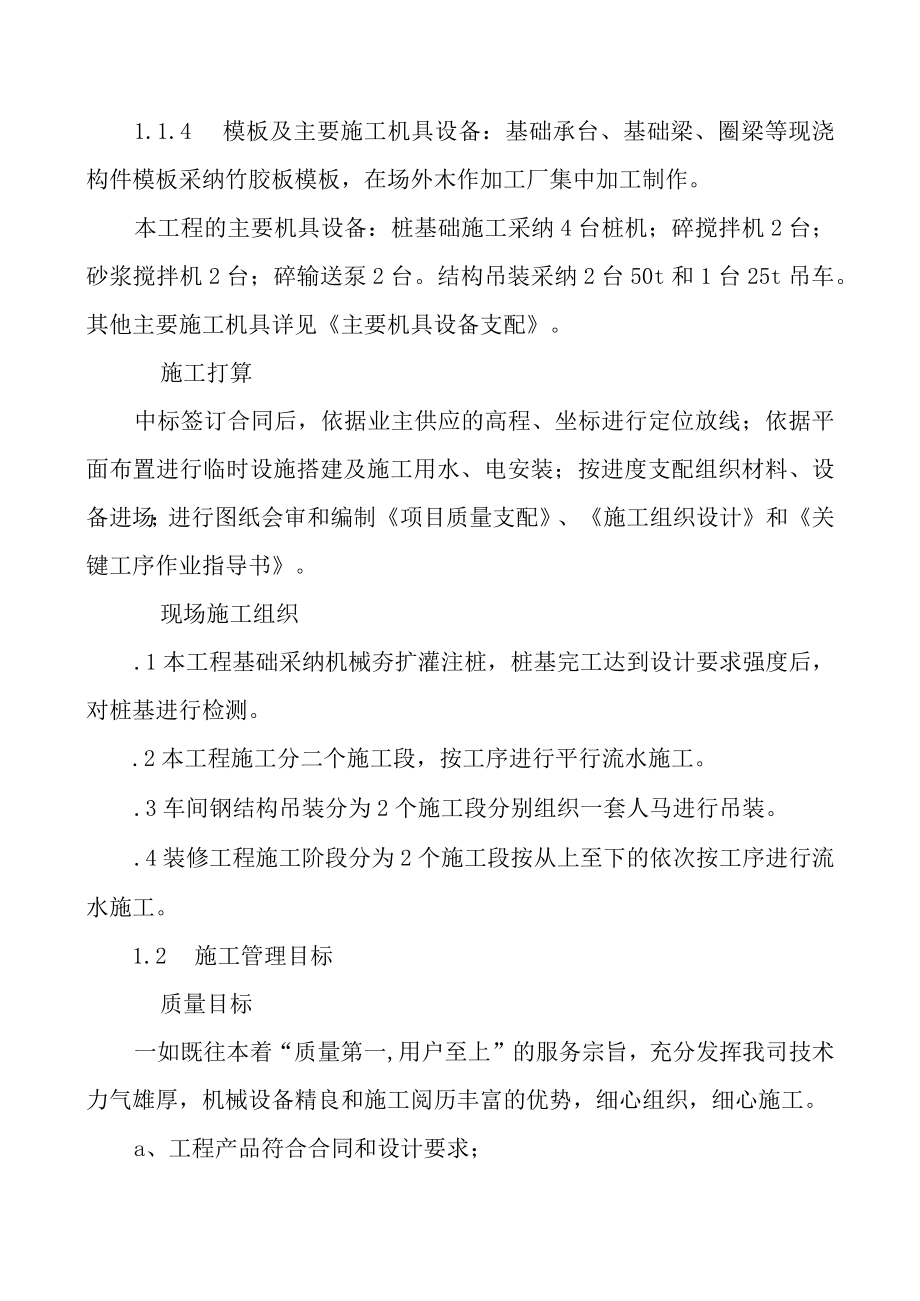

4、。1.1.2 主动推广新技术、新材料、新工艺在工程中的应用,以达到提高工程质量、加快工程速度、降低工程造价的目的。1.1.3 3土建与安装工程相互协作、协调,做好土建工程预留预埋,为安装工程创建良好的条件,杜绝安装过程中凿槽打洞。1.1.4 模板及主要施工机具设备:基础承台、基础梁、圈梁等现浇构件模板采纳竹胶板模板,在场外木作加工厂集中加工制作。本工程的主要机具设备:桩基础施工采纳4台桩机;碎搅拌机2台;砂浆搅拌机2台;碎输送泵2台。结构吊装采纳2台50t和1台25t吊车。其他主要施工机具详见主要机具设备支配。施工打算中标签订合同后,依据业主供应的高程、坐标进行定位放线;依据平面布置进行临时设
5、施搭建及施工用水、电安装;按进度支配组织材料、设备进场;进行图纸会审和编制项目质量支配、施工组织设计和关键工序作业指导书。现场施工组织.1本工程基础采纳机械夯扩灌注桩,桩基完工达到设计要求强度后,对桩基进行检测。.2本工程施工分二个施工段,按工序进行平行流水施工。.3车间钢结构吊装分为2个施工段分别组织一套人马进行吊装。.4装修工程施工阶段分为2个施工段按从上至下的依次按工序进行流水施工。1.2 施工管理目标质量目标一如既往本着“质量第一,用户至上”的服务宗旨,充分发挥我司技术力气雄厚,机械设备精良和施工阅历丰富的优势,细心组织,细心施工。a、工程产品符合合同和设计要求;b、工程产品符合规范要
6、求,保证运用功能;c、该工程列入公司目标管理工程,确保工程质量优良。平安生产目标杜绝重大设备损坏事故;杜绝人身死亡事故;不发生重大火灾事故;不发生同等责任的生产交通事故;轻伤事故频率限制在0.5%。以内。施工进度目标依据I、II级网络进度支配要求实行工程进度目标总限制,确保70天(日历天)工程竣工。文明施工目标推行施工现场标准化管理。工程技术资料管理目标与工程进度同步归档,做到书写格式、表达内容、分类归档标准化。协调管理目标:亲密与业主、设计院、监理单位、质监部门的工作联系。在施工过程中,准时参与业主组织的有关工程施工的各项会议,并刚好实行会议精神。综合治理管理目标:加强员工的素养教化,提高其
7、遵纪遵守法律、维护社会治安的自觉性。现场配备两名保安人员昼夜巡逻,确保四周环境不受影响。3、施工方法3.1施工程序总体支配总则:以高质量意识、高质量目标、高质量标准为指导思想,实行严格管理、严格限制、严格检验的施工方法,先地下后地上、先结构后围护、先主体后装修、先土建后安装(安装预留、预埋与土建施工同步进行)的施工依次。实行网络支配限制,科学合理组织平行流水、立体交叉施工,同时加强土建与安装协作施工,确保整个工程质量和管理目标的全面实现。单位工程施工依次为:桩基施工一柱基承台施工一土方回填一主体结构施工一装饰工程、水电安装安装工程。3.2施工测量工程的建筑定位、楼层的轴线引测及高程限制等施工测
8、量均应分别记录测量成果,经监理单位复核认可后,方可进入下道工序施工。建筑物定位放线依据业主供应的坐标,用经校验合格的DJ2光学经纬仪采纳直角坐标法测设出建筑物平面限制网,并在限制网顶点设置半永久性限制桩,用碎予以爱护。依据建筑物施工平面图,用同样方法将主轴线测定于限制网上。纵、横向各设4条和8条主轴线,每条轴线为3-4个标识点,从而形成施工测量限制网,用以作为基础定位放线依据,其误差限制在允许偏差范围之内。轴线限制依据施工平面图和主轴线,利用经纬仪和钢尺分别用直角坐标法和内分法测定出桩基中心线,并在房屋外侧设置钢管龙门桩限制各轴线。办公室上下楼层间主轴线引测采纳激光垂准仪竖向投测法标识于楼板边
9、缘,各开间轴线用钢卷尺量定。测设时,按常规方法进行复核,使之闭合差不超过规范规定。标高限制依据业主供应的高程水准点,用经校验的DS3水准仪进行高程测设,并将标高线测设标识于临时围墙上,结构吊装后将0.000引测至建筑物转角处钢架柱上。沉降观测.1沉降观测点设置沉降观测是建筑施工的重要环节和保证建筑平安的重要手段,在一层柱+05m标高设12个沉降观测点,视察前要依据测量要求在便利和稳定处设两个水准点,并加以爱护。.2沉降观测按规范要求进行沉降视察。并同时作好沉降视察纪录,交工时办理好移交手续,视察时发觉异样现象要刚好报告处理。测量限制误差:测距度达到1/3000,测角精度7,垂直偏差小于3/10
10、000(总高度)。全部测量仪器均应经过计量检测部门进行检测,并按时进行复检。设专人运用、管理、保养制度,检测质量落实到人。建立测量复核制度,每次限制点限制线施测后,须经总工程师组织进行复核;细部尺寸由各施工段、各专业队人员负责,测量员进行复核。每次测量均需完整的、具体的记录,作为主要的施工技术资料进行归档保管。3.3基础工程夯扩灌注桩施工方法.1夯扩灌注桩施工工艺流程:机架就位打入桩内外套管*c拌制混凝土拔内夯管灌建拔外管挤压於桩基检测.2施工机具沉管机械采纳锤击式沉桩机,并配有2台2t慢速卷扬机,用于拔管。桩管由外管、内管组成。.3施工要点a、按基础平面图测设各桩的中心位置,并用套板和撒石灰
11、标出桩位。b、机架就位:在桩位垫一层150-200厚与灌注桩同强度的干硬性碎,放下桩管,紧压在其上面,以防回淤。c、将外桩管及内套管套叠同步打入设计深度。d、拔出内夯管并在外桩管内灌入第一批碎,碎量一般为0.0.3立方米。e、将内夯管放回外桩管中压入碎面上,并将外桩管拔起高度1米。用桩锤通过内夯管将外桩管中灌入的碎挤出外管。f、将内外管再同时打至设计要求的深度,迫使其内碎向下部和四周基土挤压,形成扩大的端部,完成一次夯扩。或依据设计要求,重复以上施工程序进行夯扩,直至施工至设计标高。g、桩的长度较大或需配置钢筋笼时,桩身碎强度应分段浇注。.4质量限制要点:a、成孔设备就位后,必需平正、稳固、确
12、保在施工中不发生倾斜和移动。为精确限制成孔深度,在桩架或桩管上应设置限制深度的标尺杆,以便在施工中观测记录。b、成孔:桩机就位后吊起桩管,缓慢放下桩管,视察无偏斜后,正式施打。拔管留意匀称。c、凝土浇筑:坍落度限制在16-20Cnb限制拔管时管内混凝土的下落状况,采纳“浮标”方法测定充盈系数。.5成孔验收质量限制a、成孔深度测量。用测量绳(锤)、十字测环、定位器或手提灯的光柱测量孔的深度、直径、垂直度、孔中心与轴线偏差虚土厚度等。虚土厚度等于测量深度与钻孔深度的差值。虚土厚度一般不应超过IOOnrniob、孔径限制:若遇有含有水量较大的软塑土层时,必需防止桩径出现缩颈现象,采纳翻插法进行限制。
13、采纳复打法扩大桩的直径。c、孔底土的清理:桩孔达到预定钻深后,必需进行清孔。孔底的虚土厚度超过质量标准时,要分析缘由,实行处理措施。d、经过成孔质量检查,按表逐项填好桩孔施工记录,然后进行浇筑混凝土的施工。.6桩基钢筋笼制安钢筋原材料经现场抽样复检合格后,方可进行钢筋笼的制作。钢筋笼在现场制作。钢筋笼按设计图纸的钢筋规格、数量配置。钢筋笼制作长度不宜超过8米,凡超过的均应分段制作。分段处钢筋接头采纳焊接,其主筋接头采纳单面搭接电孤焊,同一截面的搭接接头面积50%,主筋与箍筋相交处均应每接点焊牢。吊放钢筋笼时应对准孔位轻放、慢放,严禁高起猛落,强行下放,防止倾斜、弯折或碰撞孔壁。钢筋笼调整居中就
14、位后,顶面和底面标高误差不应大于50mm。钢筋笼外侧设60mm厚细石碎垫块作爱护层限制。桩主筋必需入承台大于等于45d。桩基碎达到设计强度后,应将桩顶上部浮浆凿除。.7试桩:桩基承台施工前应先依据设计和规范要求进行动测,检验桩的质量和承载实力。桩基施工必需对每桩施工过程做好施工记录和隐藏工程记录,每桩留置碎试块一组。做好材质跟踪记录,刚好绘制桩基竣工图,并请监理单位组织设计、业主等有关部门进行验收签证。验收时须出具下列资料:桩位测量放线图、工程地质勘察报告,材料出厂合格证及试验记录、碎试压报告、地耐力检侧报告、桩基承载力鉴定报告、桩基验收竣工图等。阅历收合格后方可进行上部结构的施工。土方工程.
15、1土方开挖及基坑排水依据施工蓝图、拟定的支模方法和测量定位成果,分别测设出地梁、承台中线和开挖边线,并用灰线标识。基槽(坑)土方采纳反铲挖掘机开挖和人工修整,开挖基坑应留意保持不得碰撞桩基及基坑土的原状结构。当土方开挖至设计基底标高以上200-40OnInI处,停止挖掘机开挖,采纳人工开挖至设计基底标高并清理,如不能马上进行下道工序施工,应予留IoO-15OnIn1.厚土层,在下道工序进行前挖除,以防基底原状土层被扰动。影响地基承载力。当开挖、修整至设计基底标高时,将桩头浮浆、松动石子凿齐凿平至设计标高,经监理单位、质监部门和设计院签字理篥施行上部工程施工。.2基槽(坑)施工如遇地下水,依据地下水状况设置排水沟和集水井,用50泥浆泵随时排入排水沟。基槽(坑)成型后,严防雨水浸泡、扰动和长时间暴露,浇捣碎垫层前应将积水、浮土清理干净。.3土方回填基础施工完后,等混凝土强度达到相应要求后,尽快组织土方回填,以免基础暴露时间过长,土方回填要求分层回填,用HZ-400振动夯实机分层夯实,每层虚铺厚度不大于25Onmb压实遍
