山西体育馆屋面工程施工方案(聚酯无纺布).docx

上传人:p** 文档编号:327177 上传时间:2023-05-28 格式:DOCX 页数:13 大小:98.32KB
下载 相关 举报
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第1页
第1页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第2页
第2页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第3页
第3页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第4页
第4页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第5页
第5页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第6页
第6页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第7页
第7页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第8页
第8页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第9页
第9页 / 共13页
山西体育馆屋面工程施工方案(聚酯无纺布).docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《山西体育馆屋面工程施工方案(聚酯无纺布).docx》由会员分享,可在线阅读,更多相关《山西体育馆屋面工程施工方案(聚酯无纺布).docx(13页珍藏版)》请在第壹文秘上搜索。

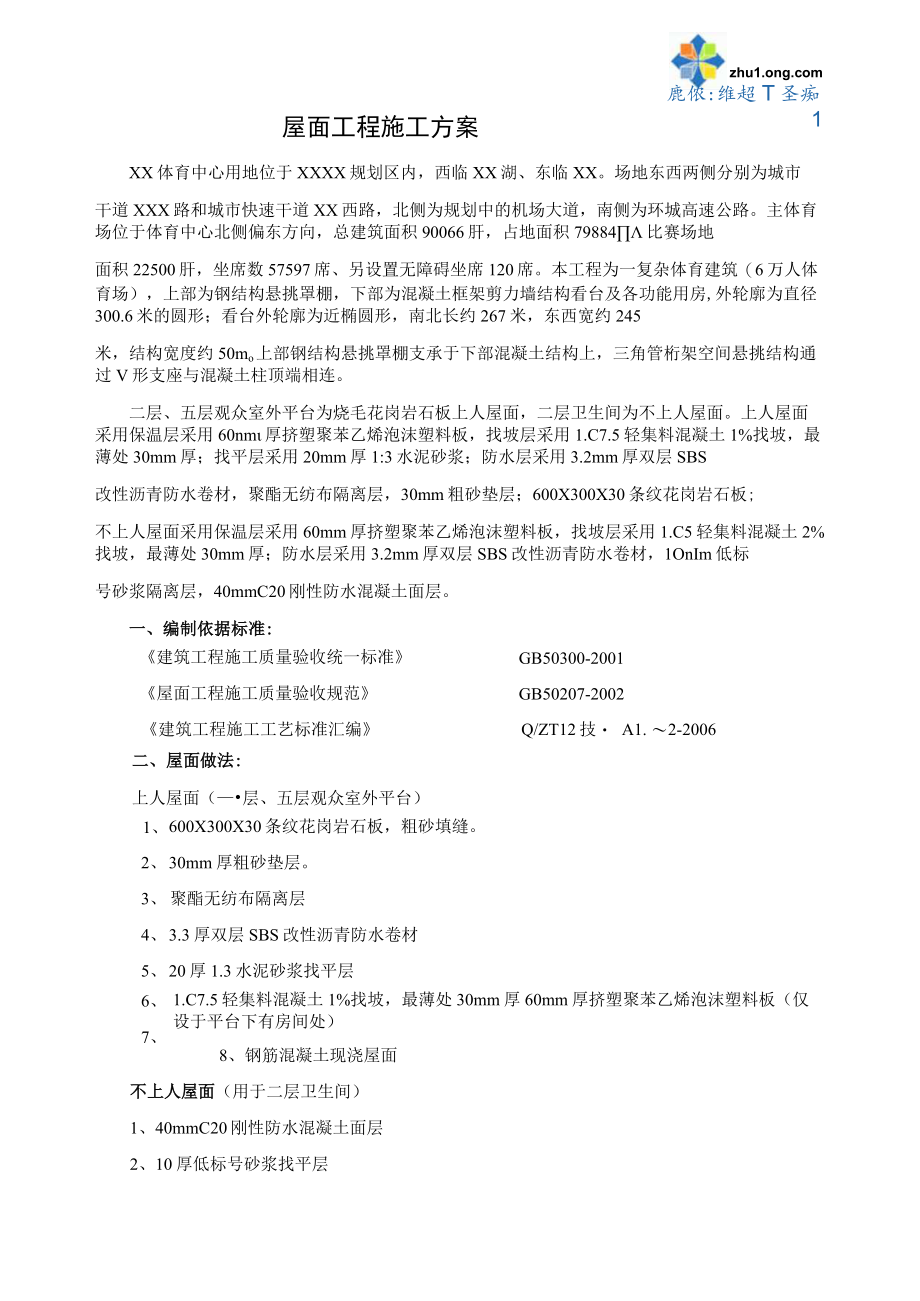

1、鹿侬:维超T圣痴1屋面工程施工方案XX体育中心用地位于XXXX规划区内,西临XX湖、东临XX。场地东西两侧分别为城市干道XXX路和城市快速干道XX西路,北侧为规划中的机场大道,南侧为环城高速公路。主体育场位于体育中心北侧偏东方向,总建筑面积90066肝,占地面积79884比赛场地面积22500肝,坐席数57597席、另设置无障碍坐席120席。本工程为一复杂体育建筑(6万人体育场),上部为钢结构悬挑罩棚,下部为混凝土框架剪力墙结构看台及各功能用房,外轮廓为直径300.6米的圆形;看台外轮廓为近椭圆形,南北长约267米,东西宽约245米,结构宽度约50mo上部钢结构悬挑罩棚支承于下部混凝土结构上,

2、三角管桁架空间悬挑结构通过V形支座与混凝土柱顶端相连。二层、五层观众室外平台为烧毛花岗岩石板上人屋面,二层卫生间为不上人屋面。上人屋面采用保温层采用60nm厚挤塑聚苯乙烯泡沫塑料板,找坡层采用1.C7.5轻集料混凝土1%找坡,最薄处30mm厚;找平层采用20mm厚1:3水泥砂浆;防水层采用3.2mm厚双层SBS改性沥青防水卷材,聚酯无纺布隔离层,30mm粗砂垫层;600X300X30条纹花岗岩石板;不上人屋面采用保温层采用60mm厚挤塑聚苯乙烯泡沫塑料板,找坡层采用1.C5轻集料混凝土2%找坡,最薄处30mm厚;防水层采用3.2mm厚双层SBS改性沥青防水卷材,1OnIm低标号砂浆隔离层,40

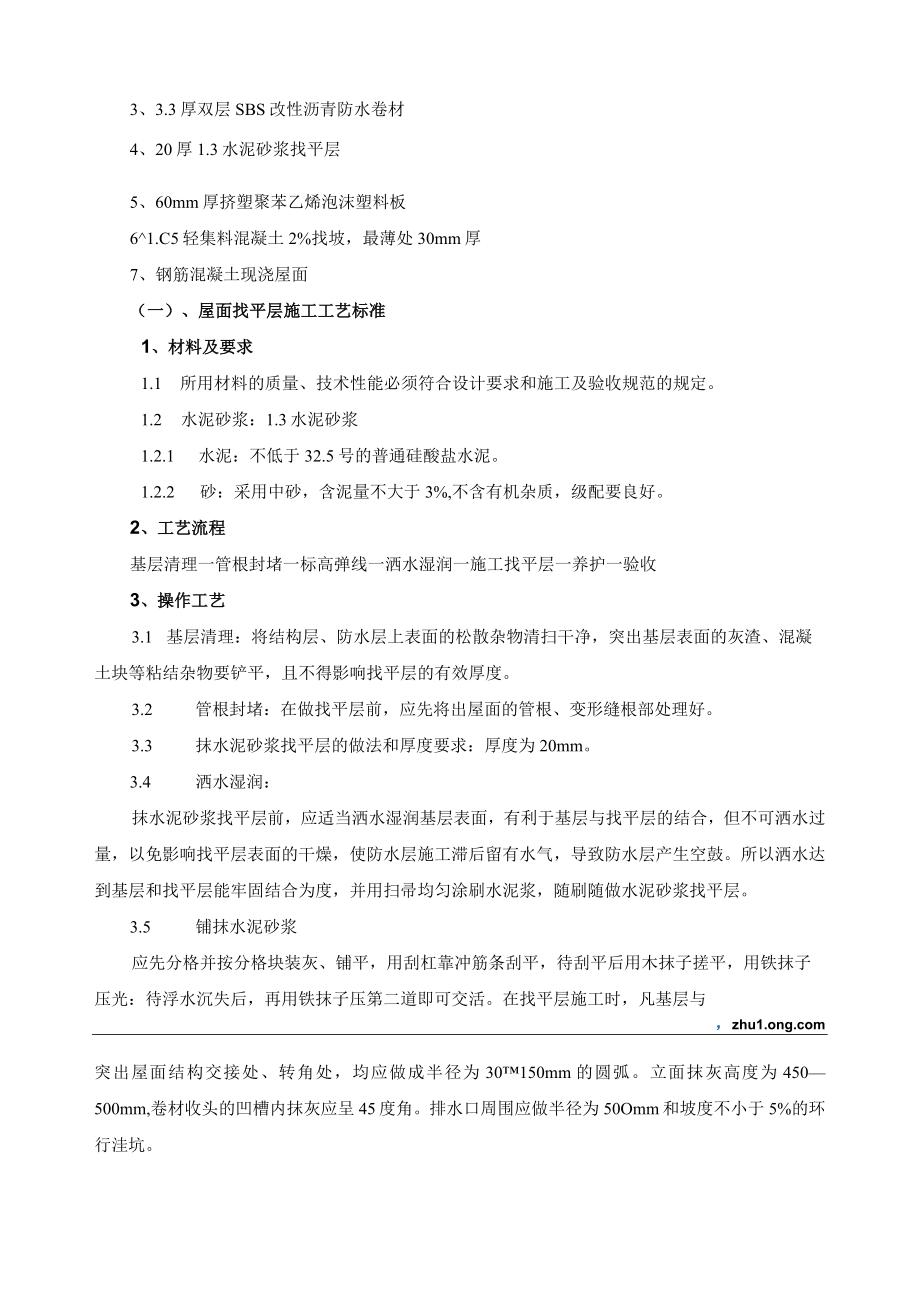

3、mmC20刚性防水混凝土面层。一、编制依据标准:建筑工程施工质量验收统一标准GB50300-2001屋面工程施工质量验收规范GB50207-2002建筑工程施工工艺标准汇编Q/ZT12技 A1. 2-2006二、屋面做法:上人屋面(层、五层观众室外平台)1、600X300X30条纹花岗岩石板,粗砂填缝。2、30mm厚粗砂垫层。3、聚酯无纺布隔离层4、3.3厚双层SBS改性沥青防水卷材5、20厚1.3水泥砂浆找平层6、7、1.C7.5轻集料混凝土1%找坡,最薄处30mm厚60mm厚挤塑聚苯乙烯泡沫塑料板(仅设于平台下有房间处)8、钢筋混凝土现浇屋面不上人屋面(用于二层卫生间)1、40mmC20刚

4、性防水混凝土面层2、10厚低标号砂浆找平层3、3.3厚双层SBS改性沥青防水卷材4、20厚1.3水泥砂浆找平层5、60mm厚挤塑聚苯乙烯泡沫塑料板61.C5轻集料混凝土2%找坡,最薄处30mm厚7、钢筋混凝土现浇屋面(一)、屋面找平层施工工艺标准1、材料及要求1.1 所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。1.2 水泥砂浆:1.3水泥砂浆1.2.1 水泥:不低于32.5号的普通硅酸盐水泥。1.2.2 砂:采用中砂,含泥量不大于3%,不含有机杂质,级配要良好。2、工艺流程基层清理一管根封堵一标高弹线一洒水湿润一施工找平层一养护一验收3、操作工艺3.1 基层清理:将结构层、

5、防水层上表面的松散杂物清扫干净,突出基层表面的灰渣、混凝土块等粘结杂物要铲平,且不得影响找平层的有效厚度。3.2 管根封堵:在做找平层前,应先将出屋面的管根、变形缝根部处理好。3.3 抹水泥砂浆找平层的做法和厚度要求:厚度为20mm。3.4 洒水湿润:抹水泥砂浆找平层前,应适当洒水湿润基层表面,有利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水层施工滞后留有水气,导致防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度,并用扫帚均匀涂刷水泥浆,随刷随做水泥砂浆找平层。3.5 铺抹水泥砂浆应先分格并按分格块装灰、铺平,用刮杠靠冲筋条刮平,待刮平后用木抹子搓平,用铁抹子压

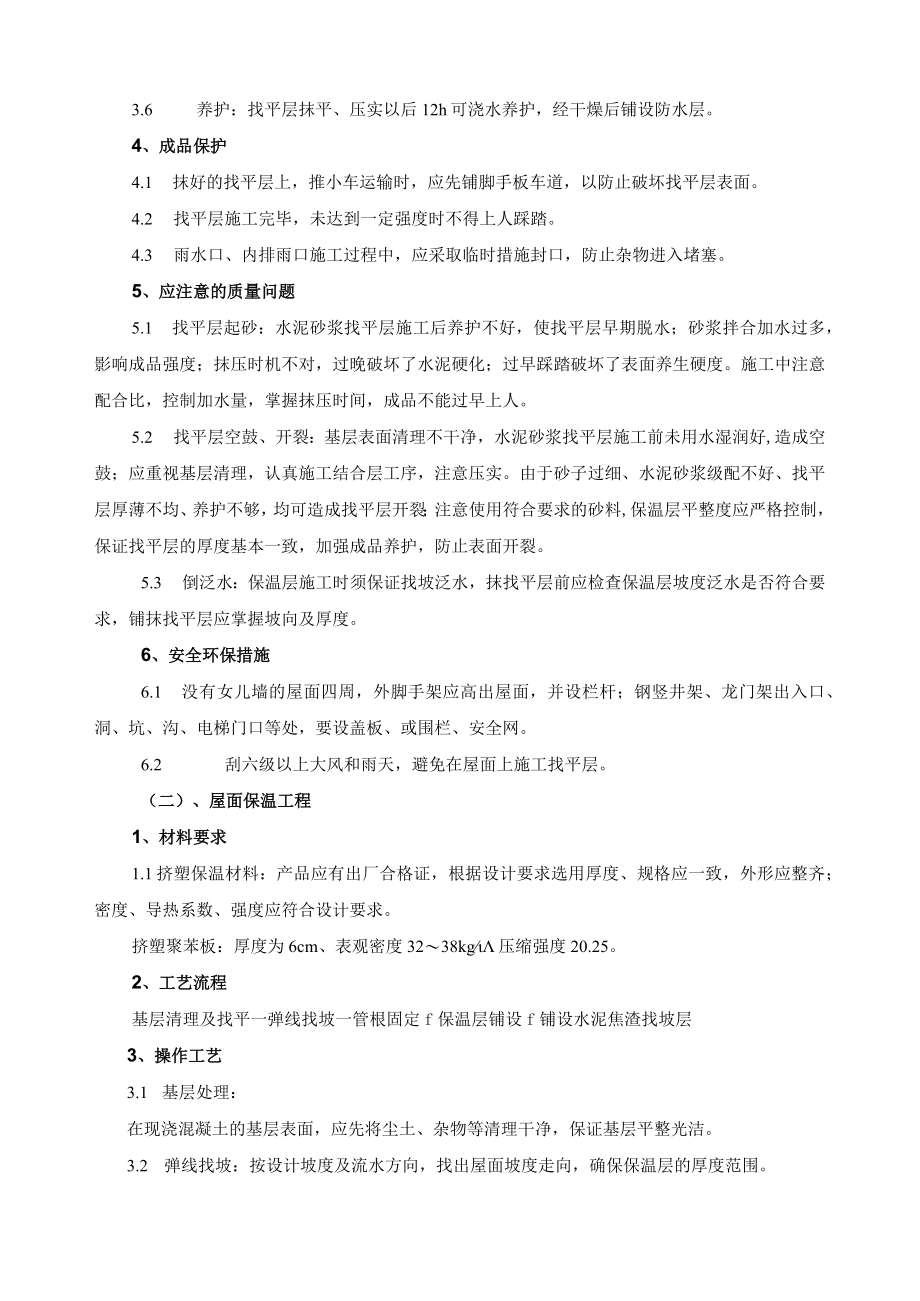

6、光:待浮水沉失后,再用铁抹子压第二道即可交活。在找平层施工时,凡基层与,突出屋面结构交接处、转角处,均应做成半径为30150mm的圆弧。立面抹灰高度为450500mm,卷材收头的凹槽内抹灰应呈45度角。排水口周围应做半径为50Omm和坡度不小于5%的环行洼坑。3.6 养护:找平层抹平、压实以后12h可浇水养护,经干燥后铺设防水层。4、成品保护4.1 抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。4.2 找平层施工完毕,未达到一定强度时不得上人踩踏。4.3 雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。5、应注意的质量问题5.1 找平层起砂:水泥砂浆找

7、平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。5.2 找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。5.3 倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查保温层坡度泛水是否符合要求,铺

8、抹找平层应掌握坡向及厚度。6、安全环保措施6.1 没有女儿墙的屋面四周,外脚手架应高出屋面,并设栏杆;钢竖井架、龙门架出入口、洞、坑、沟、电梯门口等处,要设盖板、或围栏、安全网。6.2 刮六级以上大风和雨天,避免在屋面上施工找平层。(二)、屋面保温工程1、材料要求1.1挤塑保温材料:产品应有出厂合格证,根据设计要求选用厚度、规格应一致,外形应整齐;密度、导热系数、强度应符合设计要求。挤塑聚苯板:厚度为6cm、表观密度3238kg压缩强度20.25。2、工艺流程基层清理及找平一弹线找坡一管根固定f保温层铺设f铺设水泥焦渣找坡层3、操作工艺3.1 基层处理:在现浇混凝土的基层表面,应先将尘土、杂物

9、等清理干净,保证基层平整光洁。3.2 弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确保保温层的厚度范围。33管根固定:穿屋面结构的管根在保温层施工前,应先用细石混凝土塞堵密实。3.4 保温层铺设:为确保屋面保温层能有效排除水气,应采取排气措施。铺设保温板时,相连保温板间的拼缝应错开,板嵌填密实。板缝间或缺角处应用碎屑加胶料填补严密。3.5 1.C5轻集料混凝土2%找坡,最薄处30mm厚(不上人屋面);1.C7.5轻集料混凝土1%找坡,最薄处30mm厚(上人屋面):应采用机械搅拌,一般配合比为水泥炉渣为1:6,铺设时分层、滚压,控制虚铺厚度和设计要求的密度,应通过试验,保证保温性能。按预先

10、弹好的找坡线拉线找坡,按12In贴点标高铺设,先按流水方向以间距12m冲筋,并设置排气屋面的排气道,排气道应纵横连通并与排气孔相通。排气道宽为IOOn1.n1,间距不得大于6m。放置分格缝木条的方法是:在已定分格缝的位置上放置分格木条,木条上表面与灰筋上平一致,同时用水泥砂浆固定牢固,然后用已拌好轻集料混凝土分格进行铺设。为方便分格木条取出,木条应采用上大下小的楔形木条。4、质量控制聚苯乙烯泡沫板安装允许偏差:表面平整度W2mm,接缝高差W1.5mm。板状材料保温层施工应符合下列规定:4.1板状材料保温层的基层应平整、干燥和干净。4.2板状保温材料应紧靠在需保温的基层表面上,并应铺平垫稳。4.

11、3粘贴的板状保温材料应贴严、粘牢。5、成品保护5.1施工现场环境温度和基层表面温度在施工前及施工后24h内不得低于505.2不得在聚苯乙烯泡沫板上部放置易燃及溶剂性化学物品,不得在上面施焊。5.3在已铺好的松散、板状或整体保温层上不得施工,应采取必要措施,保证保温层不受损坏。54保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。6、应注意的质量问题:6.1保温层功能不良;保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度,保证保温的功能效果。6.2铺设厚度不均匀:铺设时不认真操作。应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运,保证

12、均质铺设。6.3保温层边角处质量问题:边线不直,边槎不齐整,影响找坡、找平和排水。6. 4板块保温材料铺贴不实:影响保温、防水效果、造成找平层裂缝。应严格达到规范和验评标准的质量标准,严格验收管理。7、安全环保措施6.1 没有女儿墙的屋面四周,外脚手架应高出屋面,并设栏杆;钢竖井架、龙门架出入口、洞、坑、沟、电梯门口等处,要设盖板,或围栏,安全网。7. 2刮六级以上大风和雨天,避免在屋面上施工。(三)、屋面卷材防水施工1材料及要求:1.1.高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡;常用的有SBS改性沥青油毡。1.2高聚物改性沥青防水卷材规格,见表2.1.1.1。表2.1.1.1厚

13、度(mm)宽度(mm)(长度m)要求3.32100010热熔施工,卷材厚度必须23.3mm2、施工工艺流程清理基层一涂刷基层处理剂一铺贴卷材附加层一铺贴卷财f热熔封边一做保护层3、作业条件3.1屋面防水必须由专业队施工,持证上岗。3.2铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。3. 3基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%O4. 4卷材及配套材料必须验收合格,规格,技术性能必须符合设计要求及标准的规定。存放易燃材料应避开火源。4、操作工艺5. 1防水层的基层表面应将尘土、杂物等清理干净;表面必须平整、坚实、干燥。6. 2涂刷基层处

14、理剂:涂刷基层处理剂时,要均匀一致,切勿反复涂刷。常温经过4h后(以不粘脚为准)开始铺贴卷材。7. 3附加层施工:待基层处理剂干燥后,先对女儿墙、落水口、管根、阴阳角等细部先做附加层。排气道、排气帽必须畅通,排气道上的附加层宽度不得小于300mm,必须单面点粘。铺贴在立墙上的卷材高度不小于250mm。在排气道上面应铺设一层300mm宽附加层。8. 4铺贴卷材:一般采用热熔法进行铺贴,卷财的厚度应符合设计要求。铺贴方向应考虑屋面坡度及屋面是否受振动和风向等情况,铺贴卷材时宜平行与屋脊铺贴。将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷材随用汽油喷灯加热基层和卷材的交界处,火焰加热

15、器距加热面300左右,经往返均匀加热,至卷材表面发亮黑色,即卷材的材面熔化时,应立即滚铺,卷材下面的空气应排尽,并辐压粘接牢固,不得空鼓,搭接部位应满粘牢固,搭接宽度满粘法长边为100mm,短边搭接为150mm。9. 5热熔封边:将卷材搭接处用汽油喷灯加热,趁热使两者粘接牢固,以边缘溢出沥青为度,末端收头用密封膏嵌填严密。5、成品保护5.1 已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并及时做防水层的保护层。5.2 、穿过屋面、墙面防水层出的管位,防水层施工完后不得再有变更和损坏。5.3 屋面落水口处,施工中应进行临时塞堵和挡盖,以防落杂物,屋而及时清理,施工完成后将临时封堵、挡盖物及时清除,保证管内畅通。5.4 工时注意以下问题:6.1一次施工的面积,根据基层处理剂干燥时间的长短和施工进度的快慢决定。面积过大,来不及铺贴卷材;时间过长易被风沙尘土污染或露水打湿;面积过小,影响下道工序的进行,拖延工期。6.2基层处理剂涂刷后宜在当天铺完防水层,但也要根据情况灵活确

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
