(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx

上传人:p** 文档编号:330379 上传时间:2023-06-02 格式:DOCX 页数:4 大小:33.90KB
下载 相关 举报
(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx_第1页
第1页 / 共4页
(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx_第2页
第2页 / 共4页
(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx_第3页
第3页 / 共4页
(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx》由会员分享,可在线阅读,更多相关《(358)工管调〔2021〕16号 关于做好“三电”工程质量提前防范的通知2021.2.2.docx(4页珍藏版)》请在第壹文秘上搜索。

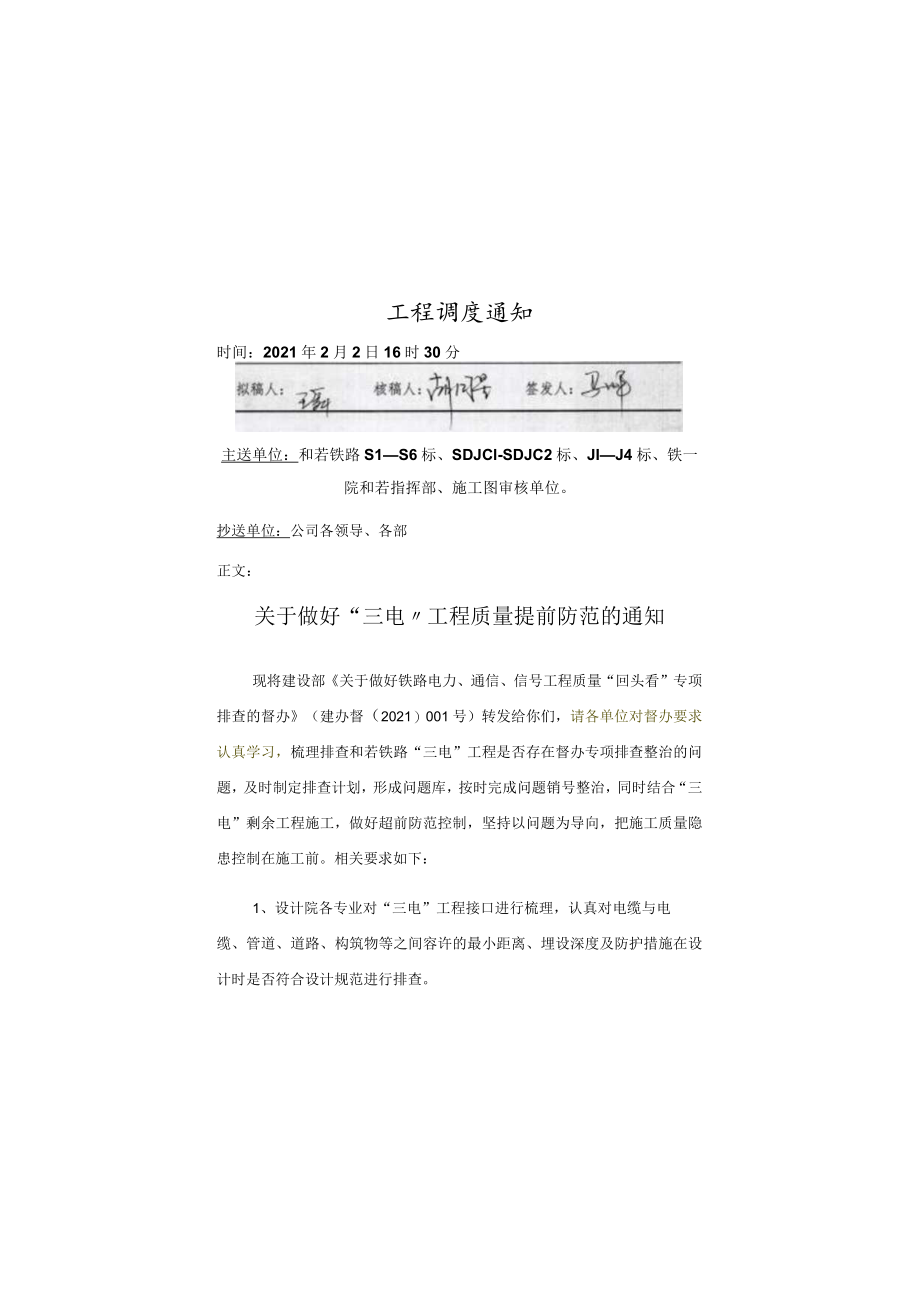

1、工程调度通知时间:2021年2月2日16时30分主送单位:和若铁路S1S6标、SDJCl-SDJC2标、JIJ4标、铁一院和若指挥部、施工图审核单位。抄送单位:公司各领导、各部正文:关于做好“三电工程质量提前防范的通知现将建设部关于做好铁路电力、通信、信号工程质量“回头看”专项排查的督办(建办督(2021)001号)转发给你们,请各单位对督办要求认真学习,梳理排查和若铁路“三电”工程是否存在督办专项排查整治的问题,及时制定排查计划,形成问题库,按时完成问题销号整治,同时结合“三电”剩余工程施工,做好超前防范控制,坚持以问题为导向,把施工质量隐患控制在施工前。相关要求如下:1、设计院各专业对“三

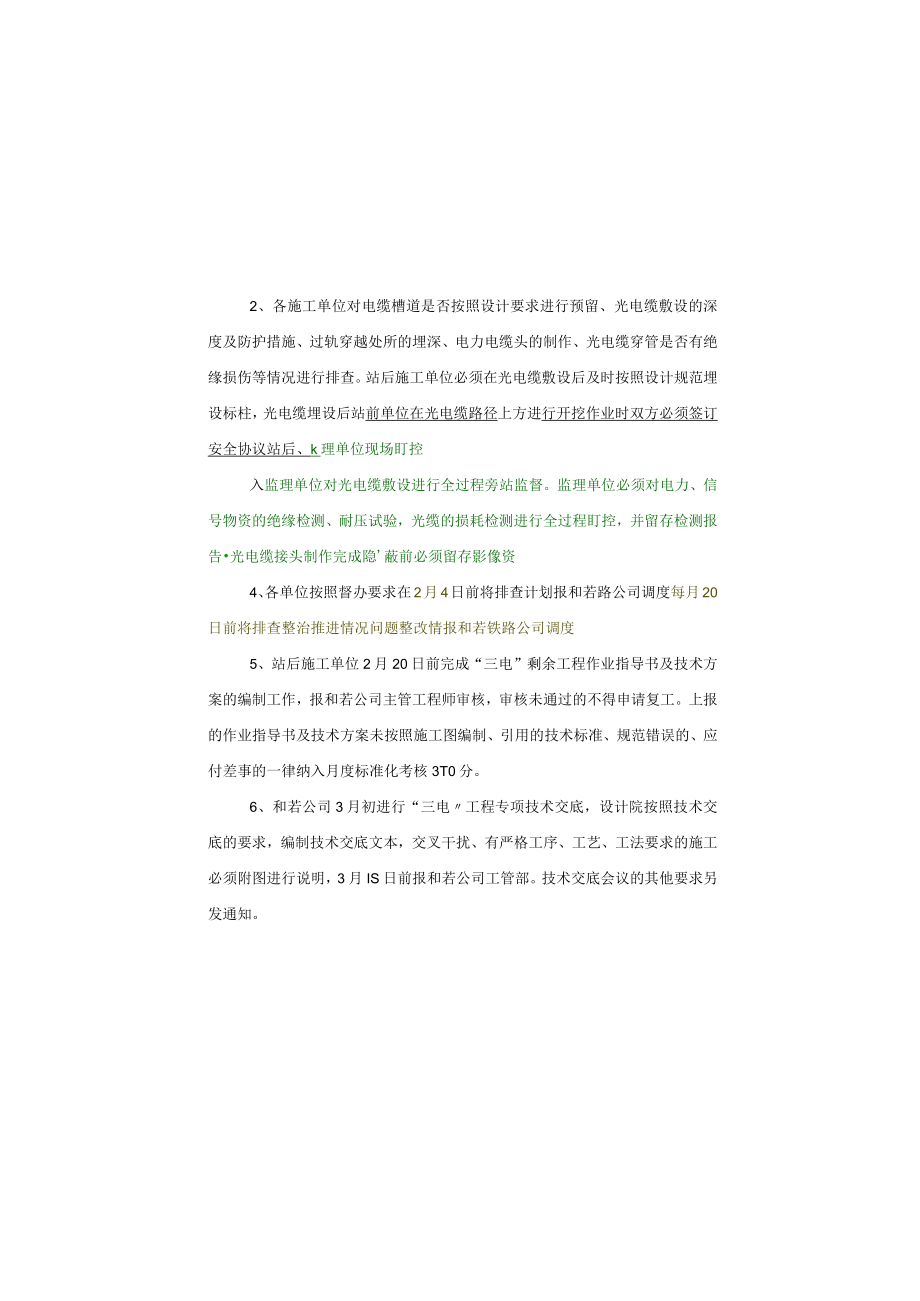

2、电”工程接口进行梳理,认真对电缆与电缆、管道、道路、构筑物等之间容许的最小距离、埋设深度及防护措施在设计时是否符合设计规范进行排查。2、各施工单位对电缆槽道是否按照设计要求进行预留、光电缆敷设的深度及防护措施、过轨穿越处所的埋深、电力电缆头的制作、光电缆穿管是否有绝缘损伤等情况进行排查。站后施工单位必须在光电缆敷设后及时按照设计规范埋设标柱,光电缆埋设后站前单位在光电缆路径上方进行开挖作业时双方必须签订安全协议站后、k理单位现场盯控入监理单位对光电缆敷设进行全过程旁站监督。监理单位必须对电力、信号物资的绝缘检测、耐压试验,光缆的损耗检测进行全过程盯控,并留存检测报告光电缆接头制作完成隐蔽前必须

3、留存影像资4、各单位按照督办要求在2月4日前将排查计划报和若路公司调度每月20日前将排查整治推进情况问题整改情报和若铁路公司调度5、站后施工单位2月20日前完成“三电”剩余工程作业指导书及技术方案的编制工作,报和若公司主管工程师审核,审核未通过的不得申请复工。上报的作业指导书及技术方案未按照施工图编制、引用的技术标准、规范错误的、应付差事的一律纳入月度标准化考核3T0分。6、和若公司3月初进行“三电工程专项技术交底,设计院按照技术交底的要求,编制技术交底文本,交叉干扰、有严格工序、工艺、工法要求的施工必须附图进行说明,3月IS日前报和若公司工管部。技术交底会议的其他要求另发通知。局建设领导小组

4、办公室督办通知签发人:陈利建办督(2021)001号督办事项关于做好铁路电力、通信、信号工程质量“回头看”专项排查的督办督查人刘伟办结时间2021年4月25日联系电话22536承办单位乌鲁木齐、瘁尔勒、哈密铁路建设指挥部、和若公司反馈时间2021年2月5日、2月25日、3月25日、4月25日反馈邮箱建设部安调科OA邮箱督办要求为深刻汲取“1.24”兰新客专线大河沿站电缆烧损一般D9事故教训,要求乌鲁木齐铁路建设指挥部、库尔勒铁路建设指挥部、哈密铁路建设指挥部、和若公司举一反二,即日起组织施工、监理等参建单位对在建项目和新开通项目开展铁路电力、通信、信号工程质Jft“回头看”专项排责整治工作.1

5、.全面排查铁路电力、电力电引供电、通信、信号工程建设是否满足设计季:光电缆敷设、接续、引入是否满足验收标准;光电缆在桥梁、隧道、奉引变电所及电缆井内敷设是否满足验收标准。重点对电缆同槽、同井敷设等陷患进行排查整治.2 .不同电源性侦的电缆、不同专业的光电缆敷设是否符合设计及验收标准,按规范设置物理隔高,是否在陷蔽前拍摄影像资料并甯存.3 .电缆与电缆、管道、道路、构筑物等之间的容许最小死离、埋设深度及防护措施是否符合设计文件要求.4 .电缆的阻燃防护及封堵措施是否符合设计文件要求.5 .高压电缆终端及接头的制作是否符介验收标准是否在圈蔽前拍摄影像费料并留存.6 .调阅检行施工日志.监理日志、隐蔽匚程检盒记录是否完铁,全面准晚反应施I.过程和版Bl椅香情况.清乌鲁木齐铁路建设指挥部、库尔勒铁路建设指挥部、哈需铁路建设指挥部、和若公司以记名式全面排查,建立令项问题库,制定整改推进计划,明确责任部门,制定管控措施.分别在2021年2月5日前将排查计划.2月25日、3月25日加格排查整治作推进情况,4月25日前并将问睡整改情况及工作总结报建设部安调科.承办单位主管领导承办单位联系人联系电话反愦内容

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
