《基础垫层浇筑技术交底模板.docx》由会员分享,可在线阅读,更多相关《基础垫层浇筑技术交底模板.docx(3页珍藏版)》请在第壹文秘上搜索。

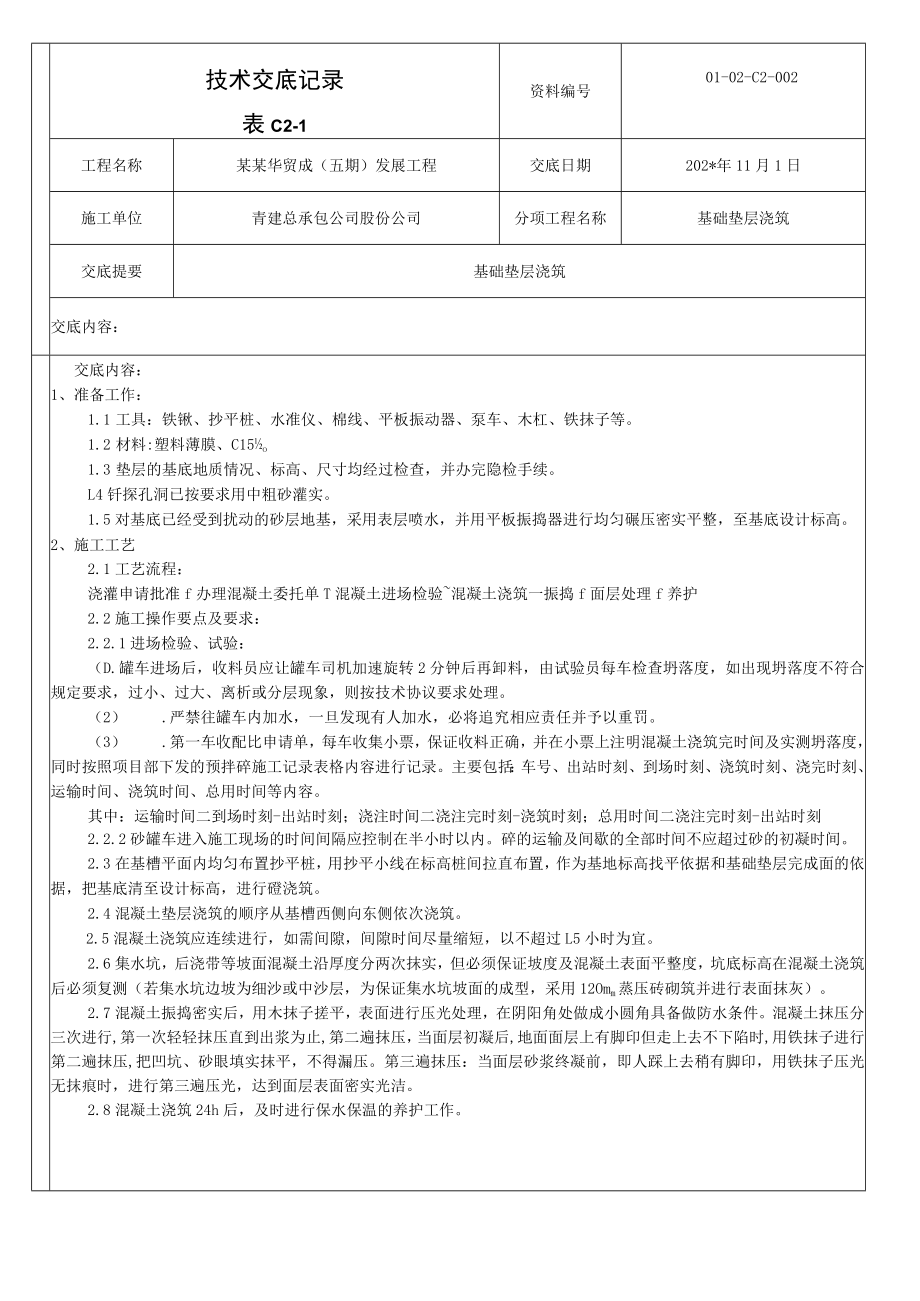

1、技术交底记录表C2-1资料编号01-02-C2-002工程名称某某华贸成(五期)发展工程交底日期202*年11月1日施工单位青建总承包公司股份公司分项工程名称基础垫层浇筑交底提要基础垫层浇筑交底内容:交底内容:1、准备工作:1.1 工具:铁锹、抄平桩、水准仪、棉线、平板振动器、泵车、木杠、铁抹子等。1.2 材料:塑料薄膜、C15o1.3 垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。L4钎探孔洞已按要求用中粗砂灌实。1.5对基底已经受到扰动的砂层地基,采用表层喷水,并用平板振捣器进行均匀碾压密实平整,至基底设计标高。2、施工工艺2.1工艺流程:浇灌申请批准f办理混凝土委托单T混凝土
2、进场检验混凝土浇筑一振捣f面层处理f养护2.2施工操作要点及要求:2.2.1进场检验、试验:(D.罐车进场后,收料员应让罐车司机加速旋转2分钟后再卸料,由试验员每车检查坍落度,如出现坍落度不符合规定要求,过小、过大、离析或分层现象,则按技术协议要求处理。(2) .严禁往罐车内加水,一旦发现有人加水,必将追究相应责任并予以重罚。(3) .第一车收配比申请单,每车收集小票,保证收料正确,并在小票上注明混凝土浇筑完时间及实测坍落度,同时按照项目部下发的预拌碎施工记录表格内容进行记录。主要包括:车号、出站时刻、到场时刻、浇筑时刻、浇完时刻、运输时间、浇筑时间、总用时间等内容。其中:运输时间二到场时刻-
3、出站时刻;浇注时间二浇注完时刻-浇筑时刻;总用时间二浇注完时刻-出站时刻2.2.2砂罐车进入施工现场的时间间隔应控制在半小时以内。碎的运输及间歇的全部时间不应超过砂的初凝时间。2.3在基槽平面内均匀布置抄平桩,用抄平小线在标高桩间拉直布置,作为基地标高找平依据和基础垫层完成面的依据,把基底清至设计标高,进行磴浇筑。2.4混凝土垫层浇筑的顺序从基槽西侧向东侧依次浇筑。2.5混凝土浇筑应连续进行,如需间隙,间隙时间尽量缩短,以不超过L5小时为宜。2.6集水坑,后浇带等坡面混凝土沿厚度分两次抹实,但必须保证坡度及混凝土表面平整度,坑底标高在混凝土浇筑后必须复测(若集水坑边坡为细沙或中沙层,为保证集水
4、坑坡面的成型,采用12Omm蒸压砖砌筑并进行表面抹灰)。2.7混凝土振捣密实后,用木抹子搓平,表面进行压光处理,在阴阳角处做成小圆角具备做防水条件。混凝土抹压分三次进行,第一次轻轻抹压直到出浆为止,第二遍抹压,当面层初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,不得漏压。第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光无抹痕时,进行第三遍压光,达到面层表面密实光洁。2.8混凝土浇筑24h后,及时进行保水保温的养护工作。技术交底记录表C2-1资料编号01-02-C2-002工程名称某某华贸成(五期)发展工程交底日期202*年11月1日施工单

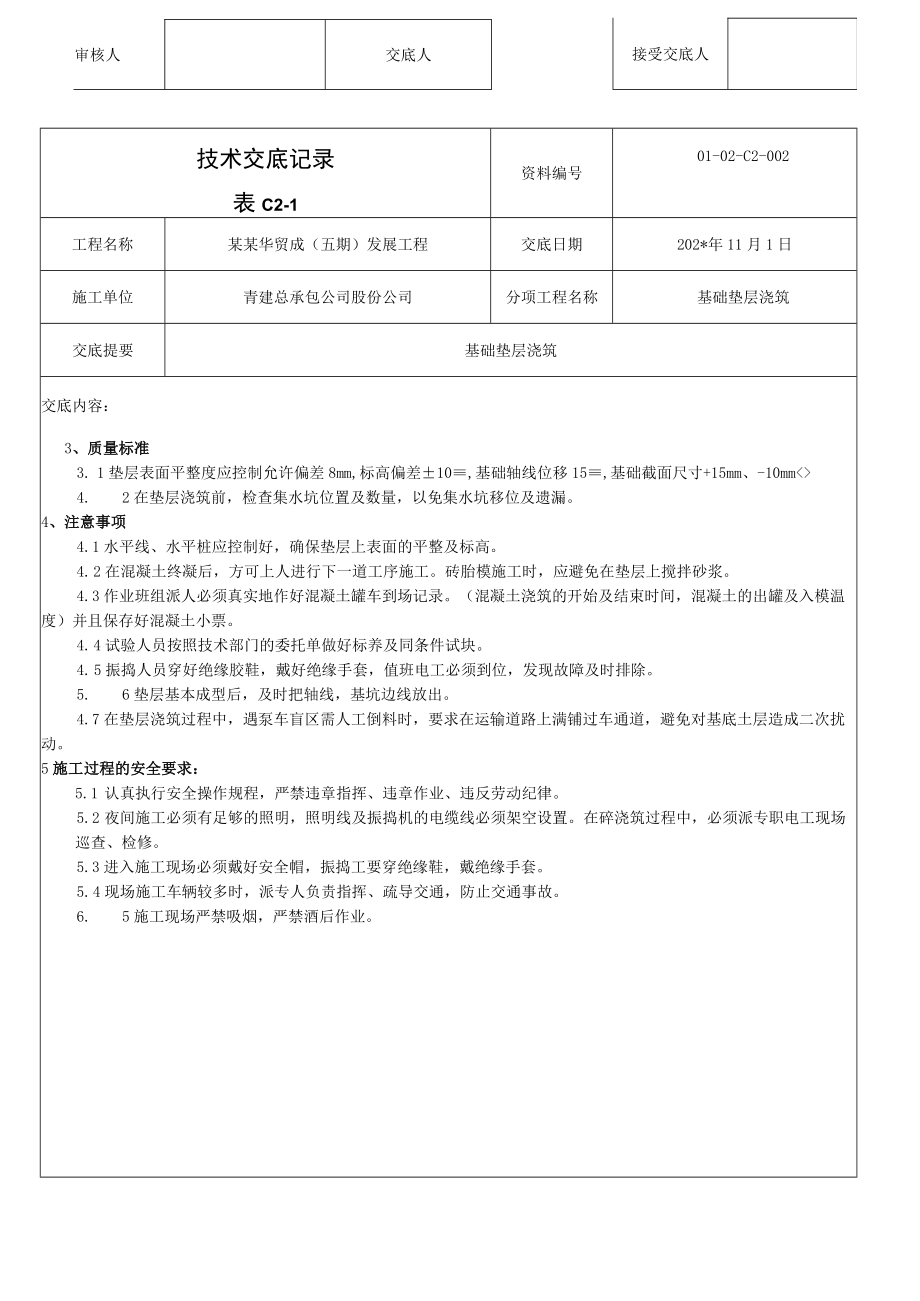

5、位青建总承包公司股份公司分项工程名称基础垫层浇筑交底提要基础垫层浇筑交底内容:3、质量标准3. 1垫层表面平整度应控制允许偏差8mm,标高偏差10,基础轴线位移15,基础截面尺寸+15mm、-10mm4. 2在垫层浇筑前,检查集水坑位置及数量,以免集水坑移位及遗漏。4、注意事项4.1水平线、水平桩应控制好,确保垫层上表面的平整及标高。4. 2在混凝土终凝后,方可上人进行下一道工序施工。砖胎模施工时,应避免在垫层上搅拌砂浆。4.3作业班组派人必须真实地作好混凝土罐车到场记录。(混凝土浇筑的开始及结束时间,混凝土的出罐及入模温度)并且保存好混凝土小票。4. 4试验人员按照技术部门的委托单做好标养及
6、同条件试块。4. 5振捣人员穿好绝缘胶鞋,戴好绝缘手套,值班电工必须到位,发现故障及时排除。5. 6垫层基本成型后,及时把轴线,基坑边线放出。4.7在垫层浇筑过程中,遇泵车盲区需人工倒料时,要求在运输道路上满铺过车通道,避免对基底土层造成二次扰动。5施工过程的安全要求:5.1 认真执行安全操作规程,严禁违章指挥、违章作业、违反劳动纪律。5.2 夜间施工必须有足够的照明,照明线及振捣机的电缆线必须架空设置。在碎浇筑过程中,必须派专职电工现场巡查、检修。5.3进入施工现场必须戴好安全帽,振捣工要穿绝缘鞋,戴绝缘手套。5. 4现场施工车辆较多时,派专人负责指挥、疏导交通,防止交通事故。6. 5施工现

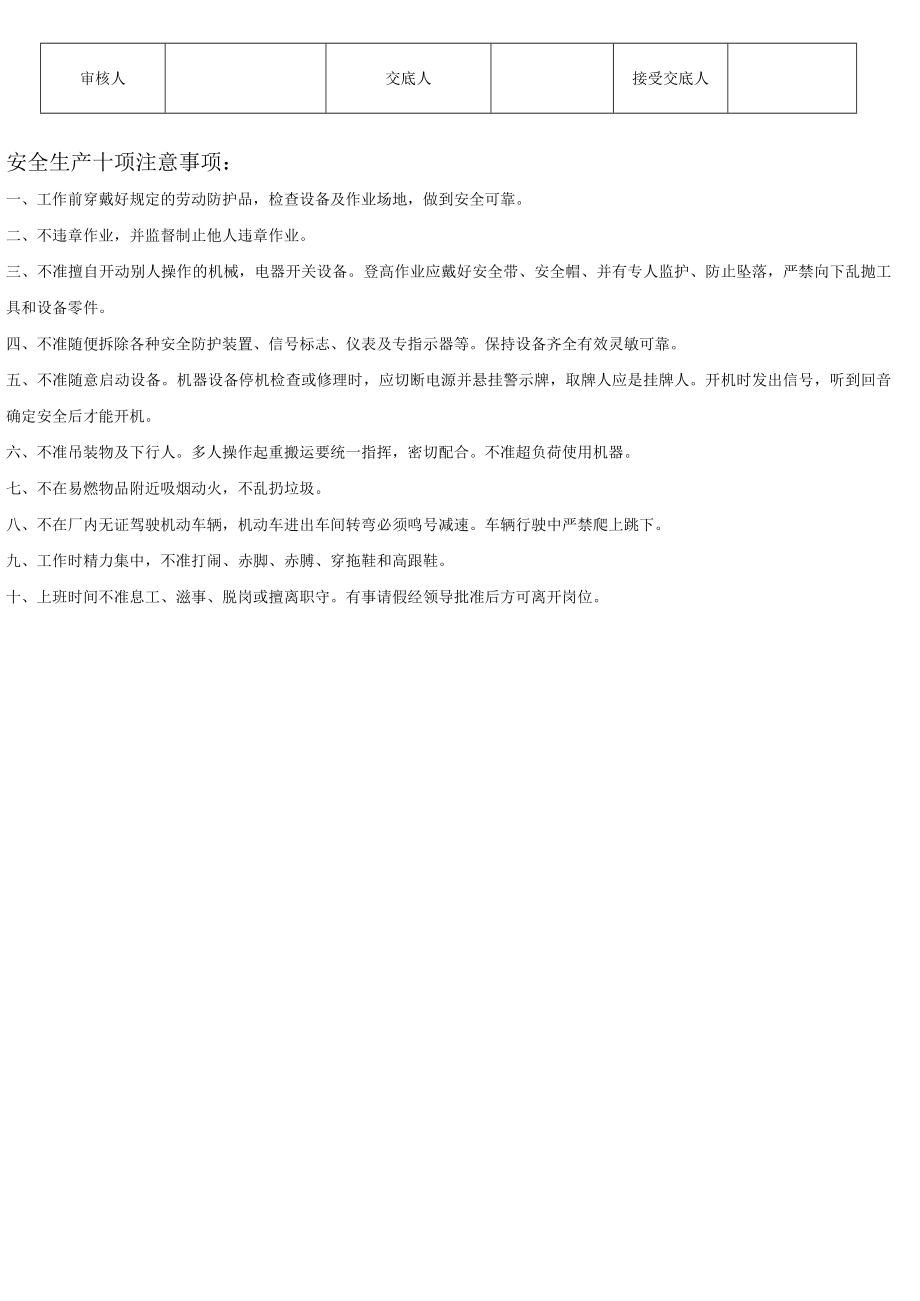

7、场严禁吸烟,严禁酒后作业。审核人交底人接受交底人审核人交底人接受交底人安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准息工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
