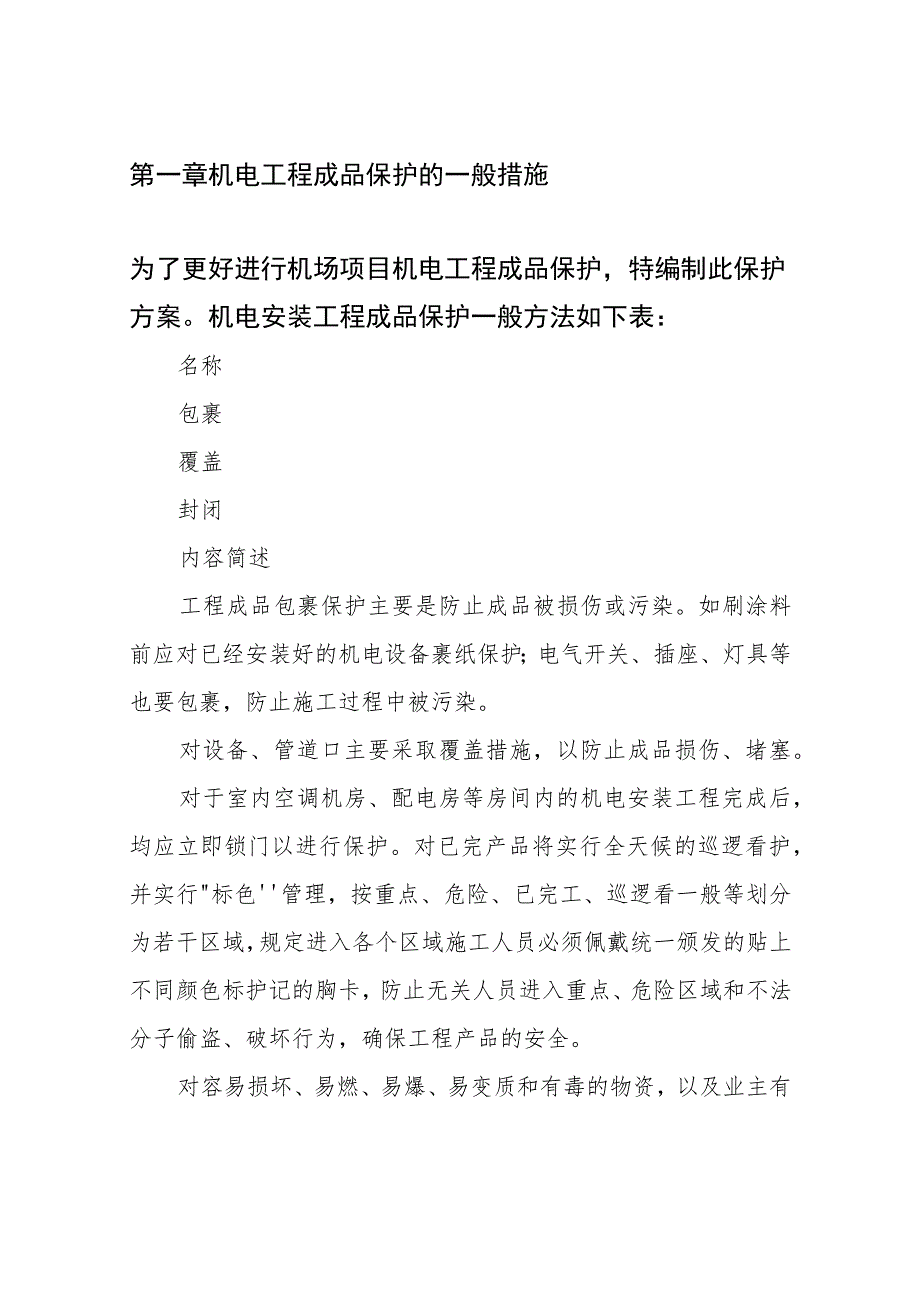

1、机电成品保护方案深圳机场航站区扩建工程T3航站楼X标工程机电成品保护方案编制:审核:批准:XX工业设备安装有限公司年月日机场项目机电成品保护方案目录机场项目机电成品保护方案第一章机电工程成品保护的一般措施为了更好进行机场项目机电工程成品保护,特编制此保护方案。机电安装工程成品保护一般方法如下表:名称包裹覆盖封闭内容简述工程成品包裹保护主要是防止成品被损伤或污染。如刷涂料前应对已经安装好的机电设备裹纸保护;电气开关、插座、灯具等也要包裹,防止施工过程中被污染。对设备、管道口主要采取覆盖措施,以防止成品损伤、堵塞。对于室内空调机房、配电房等房间内的机电安装工程完成后,均应立即锁门以进行保护。对已完
2、产品将实行全天候的巡逻看护,并实行标色管理,按重点、危险、已完工、巡逻看一般等划分为若干区域,规定进入各个区域施工人员必须佩戴统一颁发的贴上不同颜色标护记的胸卡,防止无关人员进入重点、危险区域和不法分子偷盗、破坏行为,确保工程产品的安全。对容易损坏、易燃、易爆、易变质和有毒的物资,以及业主有特殊要求的物资,物资的搬运采购、使用单位负责人应指派人员制定专门的搬运措施,并明确搬运人员的职责。现场内的库房及材料堆场由使用单位负责管理。物资的贮存应按不同物资的性能特点分别对待,符合规范要求。贮存对入库物资的验收,贮存品的堆放,贮存品的标识,贮存品的帐、物、卡管理和出库控制工作,应按规定要求执行。项目部

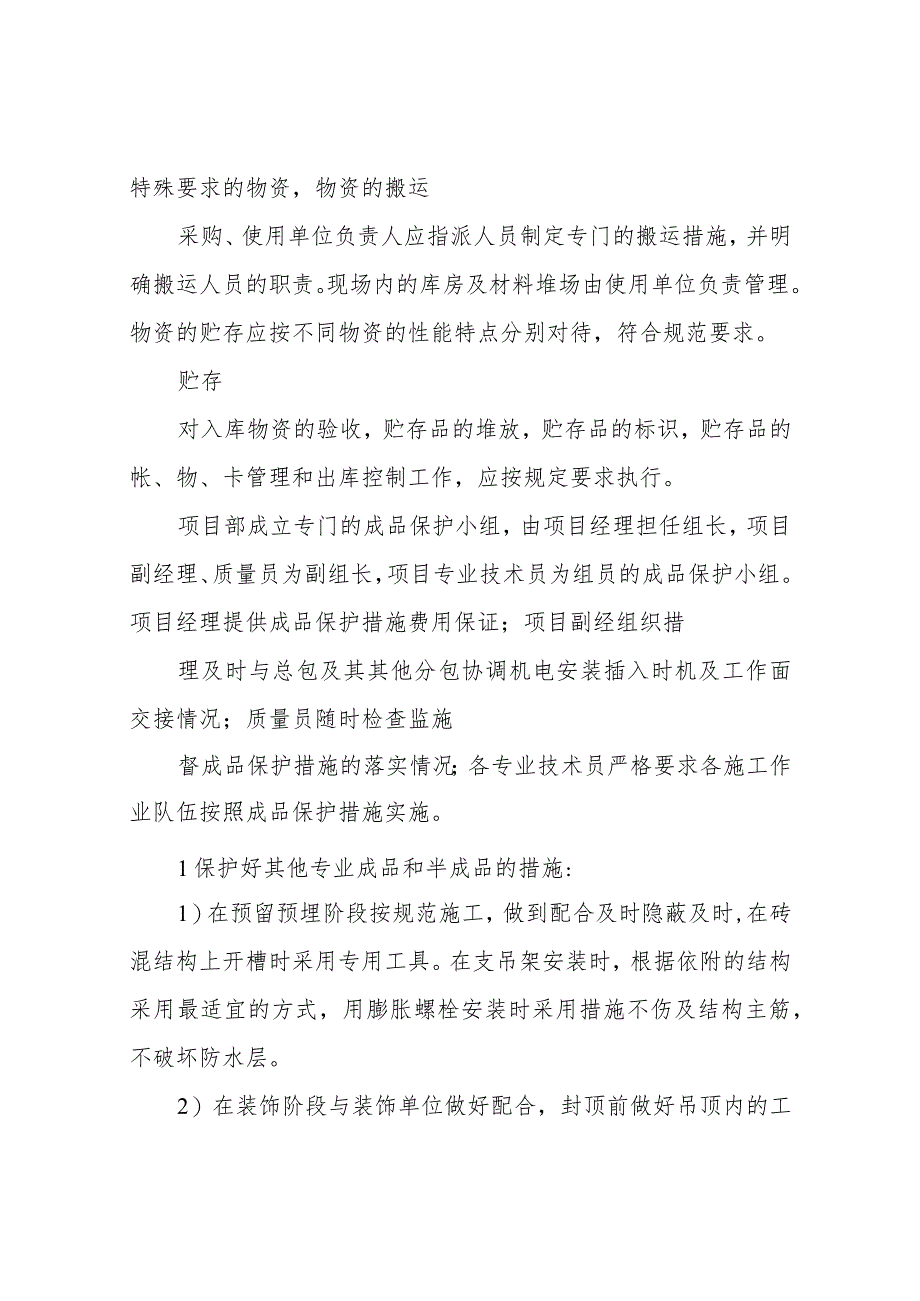

3、成立专门的成品保护小组,由项目经理担任组长,项目副经理、质量员为副组长,项目专业技术员为组员的成品保护小组。项目经理提供成品保护措施费用保证;项目副经组织措理及时与总包及其其他分包协调机电安装插入时机及工作面交接情况;质量员随时检查监施督成品保护措施的落实情况;各专业技术员严格要求各施工作业队伍按照成品保护措施实施。1保护好其他专业成品和半成品的措施:1)在预留预埋阶段按规范施工,做到配合及时隐蔽及时,在砖混结构上开槽时采用专用工具。在支吊架安装时,根据依附的结构采用最适宜的方式,用膨胀螺栓安装时采用措施不伤及结构主筋,不破坏防水层。2)在装饰阶段与装饰单位做好配合,封顶前做好吊顶内的工作,尤
4、其是管道试压必须在封顶前完成。吊顶、墙面安装作业过程,要注意保持吊顶、墙面整洁,不得有在墙面乱写乱划或损坏墙面的不文明行为。3)砌体做好与土建的施工配合,不得任意在砌体上开槽开孔。地面在土建已完成地面上运输材料、设备时,必须铺垫软质材料予以隔离,特别是在土建已铺装大理石等装饰材交叉施料的地面范围施工,要采取必要措施铺垫隔离以防止损坏地面。梁、柱吊运材料、设备、工措施需借用结构的梁、柱受力时不得超出梁、柱的抗压抗弯强度,捆扎钢丝绳时,要以木板包角保护梁、柱。2机电成品与半成品的保护:1)对员工加强思想道德教育,加强成品与半成品的保护意识,爱惜国家财产。交叉作业的场地,严禁利用安装完的管道、桥架作
5、支吊架,不允许其它支吊架焊在已安装的支吊架和管道上。2)开箱要用专用工具,对暂时不能安装的设备和零、部件要放入临时库房,并封闭管口及开口部位,以防掉入杂物等;有些零、部件的表面要涂防锈剂和采取防潮措施。随机的电气仪表元件要放置在防潮防尘的专用库房内,安排专人妥善保管。对于易损易丢失元1机场项目机电成品保护方案名称内容简述件,有保护箱的要及时落锁,无保护箱的要在施工后期集中安装。1配电箱、柜、插接式母线槽和电缆桥架等有烤漆或喷塑面层的电气设备安装应在土建抹灰工程完成之后进,其安装完成后采取塑料膜包裹或彩条布复盖保护措施,防止受到污染。2电气安装施工时,严禁对土建结构造成破坏,对粗装修面上的变动应
6、先征得土建技术人员的同意,在精装修已完成电气安装施工必须采取有效措施防止地面、墙面、吊顶、门窗等可能受到的损坏和污染。3电缆敷设应在土建吊顶、精装修工程开始前进行,防止电缆施工对吊顶、装饰面层的破电气工程坏。4灯具、开关、插座等器具应在土建吊顶、油漆、粉刷工程完成后进行,可防止因吊顶、油漆、粉刷工程施工受到损坏和污染。5变配电设备、仪器仪表、成盘电缆等重要物资在进场后交工验收前设专人看护防止丢失和损坏。6变配电设备、仪器仪表、成盘电缆等重要物资在进场后交工验收前设专人看护防止丢失和损坏。7配电柜安装好后,应将门窗关好、锁好,以防止设备损坏及丢失。1风口在后期进行安装,待地下室防水堵漏施工完成,
7、湿气小时安装,并在安装后的风口处,采用塑料薄膜包裹保护。2防排烟柜式风机要用原包装箱包起来,加强保护,防止损坏、污染。防排烟工程3暂停施工的系统风管,应将风管开口处封闭,防止杂物进入。4交叉作业较多的场地,严禁以安装完的风管作为支、托架,不允许将其他支吊架焊在或挂在风管法兰和风管支、吊架o5防火垫片用料应合理使用,尽量节约用材,收工时未用尽的材料应及时带回保管或堆放在不影响施工的地方,防止丢失和损坏。1对完成的重要贵重工序成品部位设置“保护成品,请勿乱动”的标识牌。2安装好的管道以及支托架卡架不得作为其它用途的受力点。3地漏完工后应用板盖好,以防堵塞。4管道安装完成后,应将所有管路封闭严密,防
8、止杂物进入,造成管道堵塞。各部位的仪表等均应加强管理,防止丢失和损坏。给排水工程设备安1设备运输过程中应采取防雨、防潮措施。2设备要用包装箱包起来,加强保护,防止损坏、污染。3设备运输过程中应采取保护基础免遭损坏的措施;设备吊装过程中,尽量保证设备包装的装运输期间的碰撞损坏;在设备配管及焊接过程中,采用防火材料对设备进行保护,以防止设备的损坏。装工程完好,如确因空间限制须拆除包装时,应采取措施避免钢丝绳对设备的损伤及防止设备在吊2机场项目机电成品保护方案第二章本工程机电成品的破坏危险源辨识及相应的保护措施为了更好做好机电工程成品保护,机电部对机场项目机电安装工程完成的成品可能遭到污染或破坏的危
9、险源进行辨识,并对机电安装工程施工过程中可能破坏其他专业的成品的危险行为进行辨识。具体机电工程成品的危险源辨识分析如下表:序施工成品内号阶段容成品破坏危险源识别1面筋铺设时,未放置钢筋马蹬,导致钢筋直接压在线管上。楼板:底层钢筋2未预留时间,底铺设完成,面筋筋铺设完成后,直铺设之前,并预接覆盖面筋,穿管暗埋SC留机电安装时时因人员踩踏破坏电线管间。剪力墙:钢钢筋绑扎铁丝扎筋绑扎完成,并带。预留机电安装3剪力墙钢筋绑扎时间完成,未调整固定,线管完成后,调整钢筋,破坏线管。4封模时,线管或线盒被模板压坏。1钢筋绑扎过程预留楼板:在底层钢中,破坏机电原已1预埋筋铺设完成后。经固定好的预留孔阶段管井洞
10、:按照建洞套管,浇筑时被筑结构图中管堵塞。井的尺寸、位置预留孔2未按建筑结构图预留。风洞、桥洞中的尺寸位置预留架洞:在底层钢管井洞,浇筑时将筋铺设之前,在洞堵塞。完成的模板上3风洞、桥架洞浇准确固定放置筑时振动棒将方盒方O位置振偏1套管安装完成后,封模时,造成穿梁、剪力墙套套管移位。预留套管:钢筋绑扎完2结构钢筋未调整管成,并固定完好,封模后,才进成,封模之前行钢筋调整,造成附着固定在钢筋上的套管移位。施工前条件3主要成品保护措施1经常性进行协商,机电预埋管线及时插入,并要求土建及时做好面筋马蹬。2教育工人,在线管敷设时,以及在隐蔽工程验收时,人行走在面层钢筋上,要注意脚下路线,减少对面层绑扎
11、钢筋的损坏。3及时掌握好钢筋保护层的厚度,线盒露出钢筋距离合适。1与土建进行友好协商,要求土建做好钢筋工的工作,在钢筋绑扎过程中,遇到机电预留孔洞套管,钢筋绕弯处理。采用可靠的固定措施,防止其移位。2套管内塞入纸团等物,在浇注混凝土过程中应有专人配合校对,看管模盒、埋件及钢套管,以免移位。3风井洞、桥架洞,机电人员详细核对间距、尺寸和位置无误1严格控制套管加工的长度,根据现场实际梁宽及剪力墙厚度,套管的长度比梁宽及剪力墙厚度小50mm。2积极沟通,必要时套管安装之前,与土建办理一下移交,以确保土建钢筋已经绑扎完成,并固定后,机电进行套管施工。3做好套管两端的封堵。机场项目机电成品保护方案序施工
12、成品内号阶段容施工前条件成品破坏危险源识别主要成品保护措施1管线最好在墙体砌筑完成三面,且抹灰完成后进行施工。2顶棚钢结构防火喷涂需在管井安装之前做好,如若未完成,喷涂单位施工时需对机电已经施工完成的管线进行覆盖保护。3总包单位做好各管井的防护以后,分区域办理移交手续。4做好的管线及时封堵,避免一层坠落的物品掉落至下一层,造成管线被损坏。5对重要管线,如不锈钢管,采用塑料薄膜进行覆盖保护。1垂直桥架在墙体砌筑及抹灰完成后,插入施工,施工之前,办理好工序交接手续。2施工过程中防碰击和重压,防电焊渣,防表面污染。3做好沟通协调,确保土建在结构封堵时,不破坏、污染桥架。4悬挂标识牌,警示其他专业在交
13、叉施工时注意成品保护。1机电管线应在顶板抹灰刮白、防火涂料施工完成后,进行管线施工,部分顶板抹灰刮白、防火涂料在水平管线施工完成后施做,需由施做单位在大截面、怕污染的管线或贵重的管线做好包裹处理后,方可进行施做。2已经施工完成的机电管线,严禁利用机电管线做为踏步、平台或扶手,不得利用成品的机电管线做为其他专业施工时的支吊架或引焊点。3采用移动平台做为操作平台时,移动平台在移动的过程中要时刻注意平台的高度与机电管线的高度,严禁与管线进行碰撞,特别是移动平台的护栏,必要时,将护栏拆除后,在进行水平移动,操作时再将护栏装上。管井立管管井洞交接完成,包括(管井洞尺寸大小、位置、管井防护等)1墙体砌筑抹
14、灰、防火喷涂时,造成管线污染。2管线安装过程中破坏管井防护。3管线被高处坠落的物品砸坏。4管井洞口土建结构封堵时,管线遭到破坏。机电干线2安装阶段桥架洞交接完电井垂成,墙体砌筑完直桥架成,并完成抹灰等工作。1桥架安装完成后,受抹灰或刮白污染。2桥架被脚手架碰伤。3桥架支架部分固定在墙体上,破坏抹灰面。4桥架洞口土建结构封堵时污染桥架。水平管线1抹灰时部分水泥浆粘在水平管线上。场地清理完成,2刮腻子或喷防火顶板抹灰刮白、涂料时掉落在水平防火涂料完成管线上。3移动式脚手架碰到水平管线。4机场项目机电成品保护方案序施工成品内号阶段容施工前条件成品破坏危险源识别主要成品保护措施墙体砌筑抹灰强电间完成,
15、并具备上锁条件变配电所设备3安装阶段墙体砌筑抹灰完成,并具备上锁条件,设备基础、电缆沟施工完成墙体砌筑抹灰完成,并具备上水泵房锁条件,设备基础完成电缆外围幕墙已经封闭,现场保卫工作有序1在墙体砌筑抹灰完成后,并具有上锁条件后,方可进行强电间内配电箱1配电箱内开关、的安装,每日施工完成后,必需锁紧,漏电开关被偷。并将钥匙交给专人值班巡逻人员进2未做好防水,强行钥匙保管。每日施工时,由值班巡电间内滴水,造成逻人员将配电间打开。开关烧了。2安装完成后,配电箱在使用之前需3配电箱在抹灰时用塑料薄壁进行包裹,并悬挂“注意或其他情况下受到成品保护”标识牌。污染。3做好强电间内各预留洞口的结构封堵及防火封堵,做好施工过程中的防水工作,避免配电箱受潮。1在墙体砌筑抹灰完成后,并具有上锁条件后,方可进行变配电所内变压1变配电所开关、器及高低压柜的安装,每日施工完成漏电开关等贵
