装饰工程施工组织设计方案.docx

上传人:p** 文档编号:344249 上传时间:2023-08-03 格式:DOCX 页数:17 大小:32.18KB
下载 相关 举报
装饰工程施工组织设计方案.docx_第1页
第1页 / 共17页
装饰工程施工组织设计方案.docx_第2页
第2页 / 共17页
装饰工程施工组织设计方案.docx_第3页
第3页 / 共17页
装饰工程施工组织设计方案.docx_第4页
第4页 / 共17页
装饰工程施工组织设计方案.docx_第5页
第5页 / 共17页
装饰工程施工组织设计方案.docx_第6页
第6页 / 共17页
装饰工程施工组织设计方案.docx_第7页
第7页 / 共17页
装饰工程施工组织设计方案.docx_第8页
第8页 / 共17页
装饰工程施工组织设计方案.docx_第9页
第9页 / 共17页
装饰工程施工组织设计方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《装饰工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《装饰工程施工组织设计方案.docx(17页珍藏版)》请在第壹文秘上搜索。

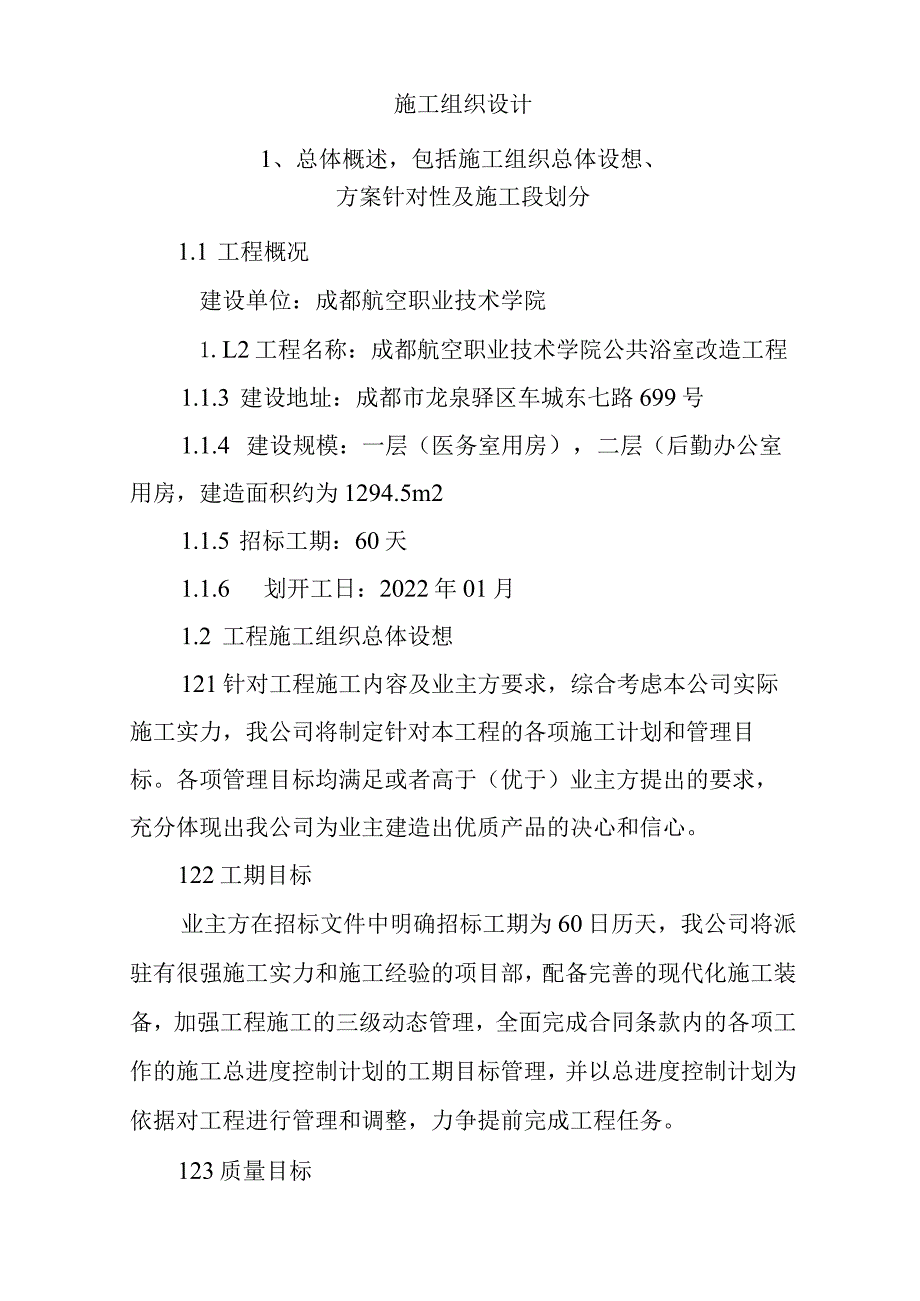

1、施工组织设计1、总体概述,包括施工组织总体设想、方案针对性及施工段划分1.1 工程概况建设单位:成都航空职业技术学院1.L2工程名称:成都航空职业技术学院公共浴室改造工程1.1.3 建设地址:成都市龙泉驿区车城东七路699号1.1.4 建设规模:一层(医务室用房),二层(后勤办公室用房,建造面积约为1294.5m21.1.5 招标工期:60天1.1.6 划开工日:2022年01月1.2 工程施工组织总体设想121针对工程施工内容及业主方要求,综合考虑本公司实际施工实力,我公司将制定针对本工程的各项施工计划和管理目标。各项管理目标均满足或者高于(优于)业主方提出的要求,充分体现出我公司为业主建造

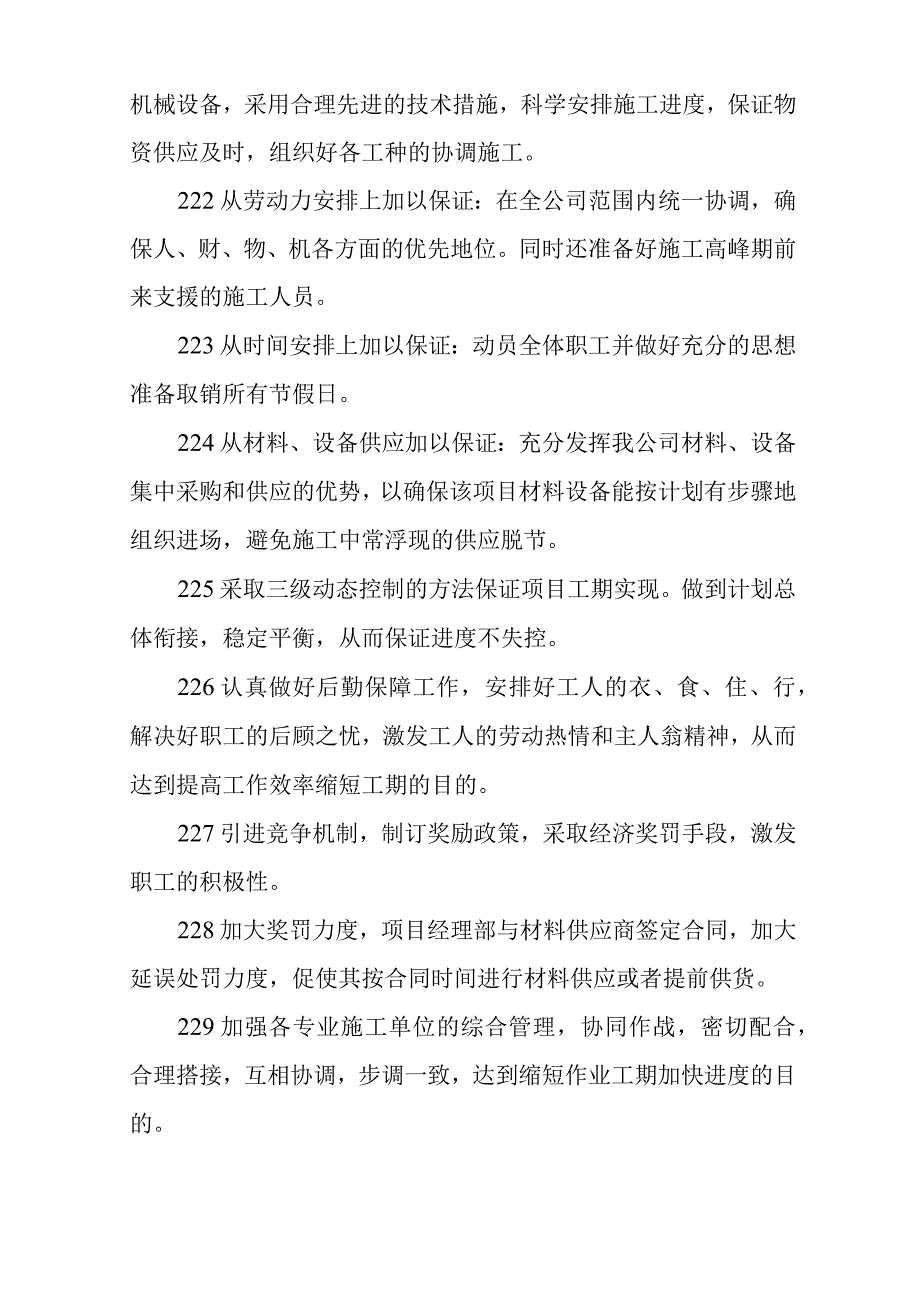

2、出优质产品的决心和信心。122工期目标业主方在招标文件中明确招标工期为60日历天,我公司将派驻有很强施工实力和施工经验的项目部,配备完善的现代化施工装备,加强工程施工的三级动态管理,全面完成合同条款内的各项工作的施工总进度控制计划的工期目标管理,并以总进度控制计划为依据对工程进行管理和调整,力争提前完成工程任务。123质量目标根据施工招标文件的要求,本工程的总体质量等级为合格。在实际施工中结合装饰工程特点及业主要求局部调正各分部工程质量等级,满足观感质量达到优秀的要求。124安全目标全面贯彻落实我公司管理目标,确立本工程“施工现场安全防护达标率100%,综合优良率50%“实现无重大伤亡事故、无

3、重大设备安全事故、无重大火灾事故、无重大多人急性中毒事故”、特种作业人员持证上岗率100%”的安全目标管理。1.2.5文明创建和环境保护目标遵守有关现场文明创建和文明施工管理的规定,认真制定各项现场保护和管理措施,文明施工,解决施工过程中的环保、能源、交通、消防、治安保卫、周边建造物和地上、地下管线的保护工作。制定“无重大环境事故/事件”、确保创建文明工地称号”的文明创建目标。2、施工进度计划和各阶段进度的保证措施2.1 工期控制总原则在保证工程质量、安全生产和文明施工的前提下,通过配置投入足够的人力、财力和物力,运用科学的管理方法和先进的机械设备,合理进行资源分配是本工程进度控制的原则。2.

4、2 工期保证措施221首先从组织管理上得以保证:专门组建工程项目经理部,配备得力的领导班子,过硬的施工队伍,足够的技术力量,齐全的机械设备,采用合理先进的技术措施,科学安排施工进度,保证物资供应及时,组织好各工种的协调施工。222从劳动力安排上加以保证:在全公司范围内统一协调,确保人、财、物、机各方面的优先地位。同时还准备好施工高峰期前来支援的施工人员。223从时间安排上加以保证:动员全体职工并做好充分的思想准备取销所有节假日。224从材料、设备供应加以保证:充分发挥我公司材料、设备集中采购和供应的优势,以确保该项目材料设备能按计划有步骤地组织进场,避免施工中常浮现的供应脱节。225采取三级动

5、态控制的方法保证项目工期实现。做到计划总体衔接,稳定平衡,从而保证进度不失控。226认真做好后勤保障工作,安排好工人的衣、食、住、行,解决好职工的后顾之忧,激发工人的劳动热情和主人翁精神,从而达到提高工作效率缩短工期的目的。227引进竞争机制,制订奖励政策,采取经济奖罚手段,激发职工的积极性。228加大奖罚力度,项目经理部与材料供应商签定合同,加大延误处罚力度,促使其按合同时间进行材料供应或者提前供货。229加强各专业施工单位的综合管理,协同作战,密切配合,合理搭接,互相协调,步调一致,达到缩短作业工期加快进度的目的。2210集中公司的优秀操作技术力量,组织进行以质量为中心的劳动竞赛,以加快施

6、工进度,同时又可保证工程的施工质量。3、各分部份项工程施工方案及质量保证措施3.1 定位放线根据施工图纸和建设单位、监理单位给定的基准点和高程点为准,采用经纬仪、测距仪和锢钢尺对本工程进行精确定位和放样并进行技术复核,在放出控制线后会同各有关部门,确认定位尺寸,办理定位放线验收记录。3.2 脚手架及垂直运输3.2.1 本工程脚手架的使用主要为普通摸灰和天棚吊顶时使用,由于层高相对较低故脚手架采用单立杆传统落地钢管扣件脚手架,天棚吊顶采用可挪移活动钢管脚手架。以节约脚手架租借费用。3.2.2 脚手架搭设严格执行JGJI302001和JGJ59-99标准。323垂直运输全部采用人工运输方式进行。采

7、用承包的方式在工序施工单价中适当加入运输费用由操作工人完成垂直运输。324为达到低价中标的目的,本工程脚手架租赁费用全部有集团公司负责承担。3.3 砖面层工程3.3.1 工艺流程基层处理一找标高、弹线一抹找平层砂浆一弹铺砖控制线T铺砖一勾缝、擦缝养护一踢脚板安装。332砖面层操作工艺332.1 基层处理:将混凝土基层上的杂物清理掉,并用鎏子剔掉砂浆落地灰和净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。332.2 找标高、弹线:根据墙上的楼地面标高水平控制线,往下量测出面层标高,并弹在四周墙面上。332.3 弹铺砖控制线:根据设计要求和地砖规格尺寸,确定地砖板块铺

8、砌的缝隙宽度,密切铺贴缝隙宽度不宜大于1mm。依据地砖尺寸从纵、横两个方向排砖,当不足整砖倍数时,将非整砖用于墙边处,横向平行于门口的第一排应为整砖并将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线。3.324铺砖:为了找好位置和标高,应从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:(1)铺砌前将砖板块放入半截水桶中浸水湿润,晾干后表面无明水时,方可使用。(2)找平层上洒水湿润,均匀涂刷素水泥浆,涂刷面积不要过大,铺多少刷多少。(

9、3)用水泥砂浆结合层,配合比宜为1:2.5(水泥:砂)干硬性砂浆。应随拌随用,初凝前用完,防止影响粘结质量。(5)铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接密切、坚实,铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺砌。(6)拨缝、修整:铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应即将修整,将缝拨直,并用橡皮锤拍实。缝隙拨完后,将缝内的余浆和砖面上的砂浆轻轻扫净,发现翘棱处再砸平,空鼓的掀起重铺,损坏破裂的地砖必须更换。此项工作应在结合层凝

10、结之前完成。332.5勾缝擦缝:面层铺贴应在48h后进行擦缝、勾缝工作,并应采用同品种、同标号、同颜色的水泥。在铺实修整好的砖面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。332.6养护:待勾缝砂浆终凝后,将地砖表面清扫干净,洒水养护不应少于7d。3.327镶贴踢脚板:踢脚板的立缝应与地面缝对齐,铺设时应在房间墙面两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆,使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并即将拍实,随之将挤出的砂浆刮掉,将面层清擦干净。3.3.3施工

11、注意事项及技术措施1.1 .3.1基层要清理干净、洒水湿润要均、砖应浸水润透、水泥浆结合层刷的面积不宜过大,防止风干后起隔离作用导致板块空鼓。踢脚板背面粘结砂浆应抹到边,防止造成边角空鼓。1.2 .3.2踢脚板出墙厚度要一致,墙体抹灰垂直度、平整度不得超出允许偏差,踢脚板镶贴时按水平线控制,在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。3333做完面层之后,要做好成品保护工作,保持板块表面洁净,避免造成面层被污染。3334有地漏的房间做找平层砂浆时,按要求的泛水坡度进行弹线找坡,抹出泛水。地漏结合处严密坚固,地漏应略低于砖面。3.335 对地砖进行预先选挑,砖的薄厚一致,铺贴时严格按水平标

12、高进行控制。防止面砖铺贴不平,浮现高低差。3.336 骨吊顶(轻钢龙骨纸面石膏板吊顶)3.336.1 流程放线并弹出标高线一安装吊筋一主龙骨安装一安装次龙骨一整体调正一隐蔽验收一纸面石膏板安装。3.336.2 操作工艺3.336.2.1 并弹出标高线:依据设计图纸,在原建造天棚上弹出吊顶造型位置线,按照设计标高在四周墙柱面弹出水平线,并确定吊点位置和吊筋长度。弹线应清晰正确。3.422 安装吊筋:吊筋采用直径为8毫米的全牙丝杆制作,安装时先将长短适宜的吊筋一端和主龙骨吊件连接好,吊杆端头罗纹外露长度不应小于3厘米。在天棚吊点位置,用电锤打孔并安装内膨胀螺栓,然后直接将吊筋拧入即可,复验吊点间距

13、,吊点间距普通为900-1100mm,最大不大于1200mmO3.423 主龙骨安装:主龙骨直接安装于与吊筋连接好的吊挂件内,拧紧螺丝卡牢。主龙骨长度方向可用接插件连接,接头处要叉开。主龙骨安装后进行调平,并应考虑顶棚的起拱高度不少于房间短向跨度的二百分之一。342.4次龙骨安装:次龙骨用吊挂件固定在主龙骨下面,吊挂件上端搭在主龙骨上,C型腿用钳子插入主龙骨内。次龙骨间距按板材尺寸定为400mm。次龙骨的安装普通从一端挨次安装到另一端,横撑龙骨与次龙骨垂直,装在罩面板的拼接处,横撑龙骨与次龙骨的连接,采用中小接插体连接,横撑龙骨可用次龙骨截取,安装时横撑龙骨应与次龙骨的底面平顺,以便安装罩面板

14、。对于检修孔等空洞的部位,在安装次龙骨的同时,应将尺寸及位置留出。3.4.2.5整体调整:龙骨骨架的整体调整主要是调整主龙骨的标高及起拱高度,主龙骨标高正确,次龙骨普通不会发生问题。3.426纸面石膏板安装:纸面石膏板的安装应该是业主、监理组织相关部门对已安装完毕的龙骨骨架及所有吊顶内的工作全部结束并进行总体验收,符合要求后方可进行。纸面石膏板安装用4.025十字沉头自攻螺钉固定在龙骨上。固定后钉帽作防锈处理,并用石膏腻子嵌平。3.4.3纸面石膏板吊顶施工注意事项及技术措施1.1 .3.1主龙骨吊点距端部长度不大于300mmo1.2 .3.2纸面石膏板安装应在无应力状态下进行固定,应从一块板的

15、中部向板的四边固定,不允许多点同时作业,以免产生内应力,防止浮现弯棱,凸鼓现象。1.3 3.3自攻螺钉与面纸包封的板边以10-15mm为宜;切割的板边以15-2Omm为宜。板四周钉距以150-170为宜,螺钉应与板面垂直。弯曲、变形的螺钉应除去,并在相隔50mm部位另钉螺钉。1.4 纸面石膏板的对接缝应错开,并按产品要求说明进行板缝处理。1.5 .5钉子的埋置深度以螺钉头的表面略埋入板面,并不使纸面破坏为宜,钉眼应除锈,并用石膏腻子抹平。1.6 在安装铺设纸面石膏板过程中,应使用专门的材料与机具,以免影响工程质量。1.7 胶漆施工工序:基层处理满刮腻子两遍底层涂料中层涂料两遍一乳胶漆面层喷涂清

16、扫。351基层处理:先将装修表面上的灰块,浮渣等杂物用开刀铲除,如表面有油污,应用清洗剂和清水洗净,干燥后再用棕刷将表面灰尘清扫干净;表面清扫后,用水与醋酸乙烯乳胶(配合比为10:1)的稀释液将SG821腻子调至合适稠度,用它将墙面麻面、蜂窝、洞眼、残缺处填补好。腻子干透后,先用开刀将多余腻子铲平整,然后用粗砂纸打磨平整;352满刮两遍腻子:第一遍应用胶皮刮板满刮,要求横向刮抹平整、均匀、光滑,密实平整,线角及边棱整齐为度。尽量刮薄,不得漏刮,接头不得留槎,注意不要沾污门窗框及其他部位,否则应及时清理。待第一遍腻子干透后,用粗砂纸打磨平整。注意操作要平衡,保护棱角,磨后用棕扫帚清扫干净;第二遍满刮腻子方法同第

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
