老闸拆除工程施工方案.docx

上传人:p** 文档编号:349385 上传时间:2023-08-05 格式:DOCX 页数:3 大小:18.84KB
下载 相关 举报
老闸拆除工程施工方案.docx_第1页
第1页 / 共3页
老闸拆除工程施工方案.docx_第2页
第2页 / 共3页
老闸拆除工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《老闸拆除工程施工方案.docx》由会员分享,可在线阅读,更多相关《老闸拆除工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

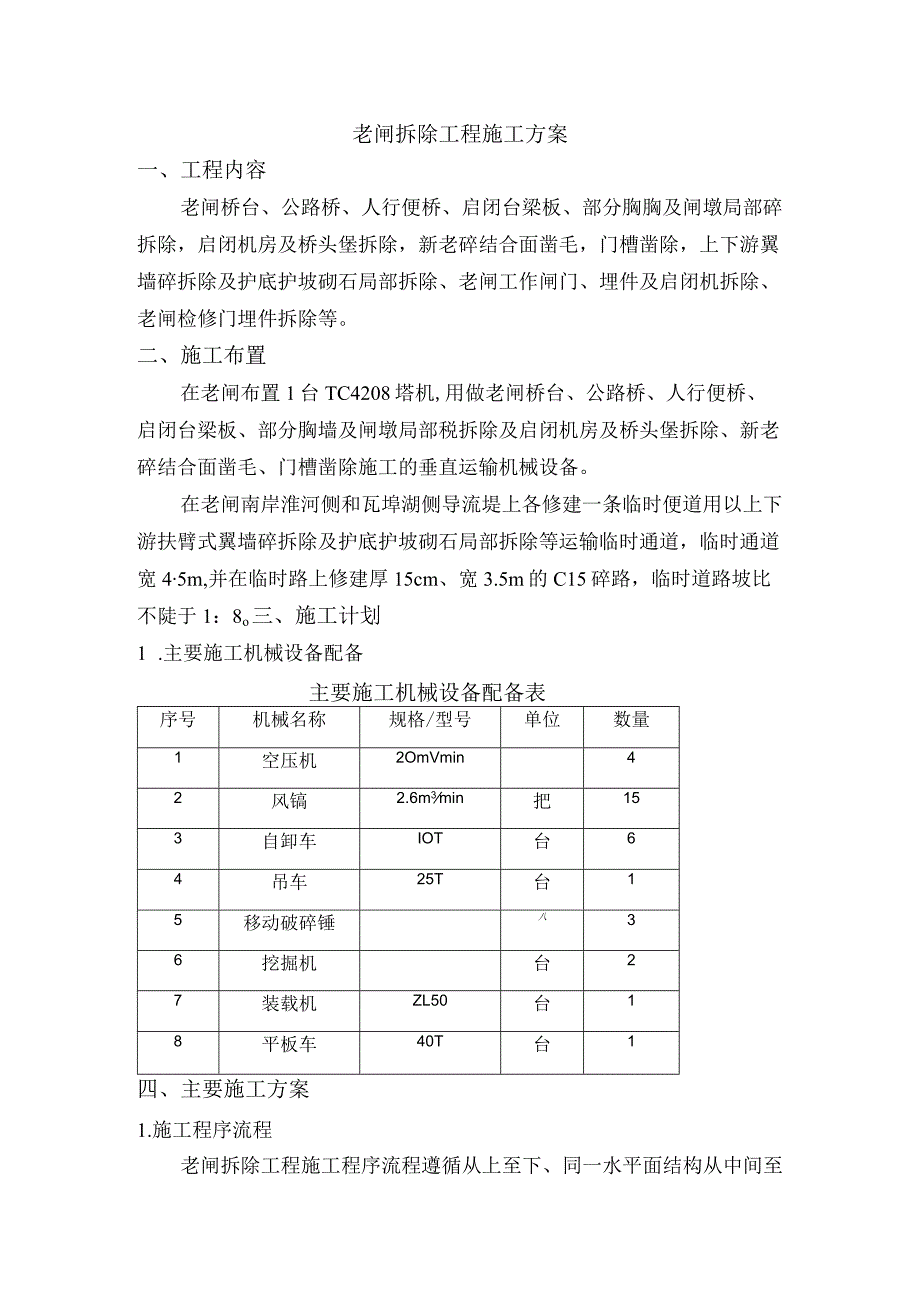

1、老闸拆除工程施工方案一、工程内容老闸桥台、公路桥、人行便桥、启闭台梁板、部分胸胸及闸墩局部碎拆除,启闭机房及桥头堡拆除,新老碎结合面凿毛,门槽凿除,上下游翼墙碎拆除及护底护坡砌石局部拆除、老闸工作闸门、埋件及启闭机拆除、老闸检修门埋件拆除等。二、施工布置在老闸布置1台TC4208塔机,用做老闸桥台、公路桥、人行便桥、启闭台梁板、部分胸墙及闸墩局部税拆除及启闭机房及桥头堡拆除、新老碎结合面凿毛、门槽凿除施工的垂直运输机械设备。在老闸南岸淮河侧和瓦埠湖侧导流堤上各修建一条临时便道用以上下游扶臂式翼墙碎拆除及护底护坡砌石局部拆除等运输临时通道,临时通道宽45m,并在临时路上修建厚15cm、宽3.5m

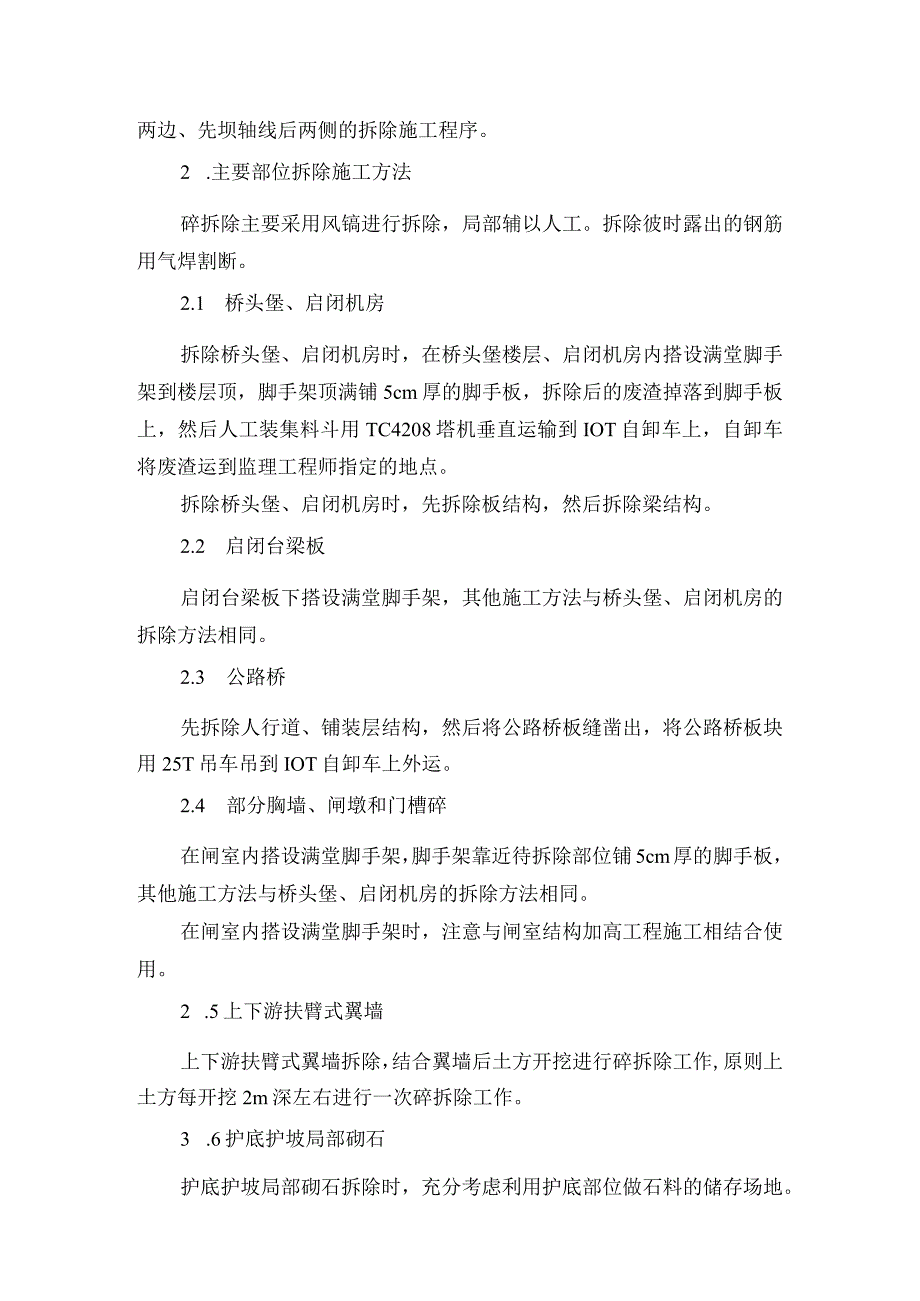

2、的C15碎路,临时道路坡比不陡于1:8o三、施工计划1 .主要施工机械设备配备主要施工机械设备配备表序号机械名称规格/型号单位数量1空压机2OmVmin42风镐2.6m3min把153自卸车IOT台64吊车25T台15移动破碎锤八36挖掘机台27装载机ZL50台18平板车40T台1四、主要施工方案1.施工程序流程老闸拆除工程施工程序流程遵循从上至下、同一水平面结构从中间至两边、先坝轴线后两侧的拆除施工程序。2 .主要部位拆除施工方法碎拆除主要采用风镐进行拆除,局部辅以人工。拆除彼时露出的钢筋用气焊割断。2.1 桥头堡、启闭机房拆除桥头堡、启闭机房时,在桥头堡楼层、启闭机房内搭设满堂脚手架到楼层

3、顶,脚手架顶满铺5cm厚的脚手板,拆除后的废渣掉落到脚手板上,然后人工装集料斗用TC4208塔机垂直运输到IOT自卸车上,自卸车将废渣运到监理工程师指定的地点。拆除桥头堡、启闭机房时,先拆除板结构,然后拆除梁结构。2.2 启闭台梁板启闭台梁板下搭设满堂脚手架,其他施工方法与桥头堡、启闭机房的拆除方法相同。2.3 公路桥先拆除人行道、铺装层结构,然后将公路桥板缝凿出,将公路桥板块用25T吊车吊到IOT自卸车上外运。2.4 部分胸墙、闸墩和门槽碎在闸室内搭设满堂脚手架,脚手架靠近待拆除部位铺5cm厚的脚手板,其他施工方法与桥头堡、启闭机房的拆除方法相同。在闸室内搭设满堂脚手架时,注意与闸室结构加高

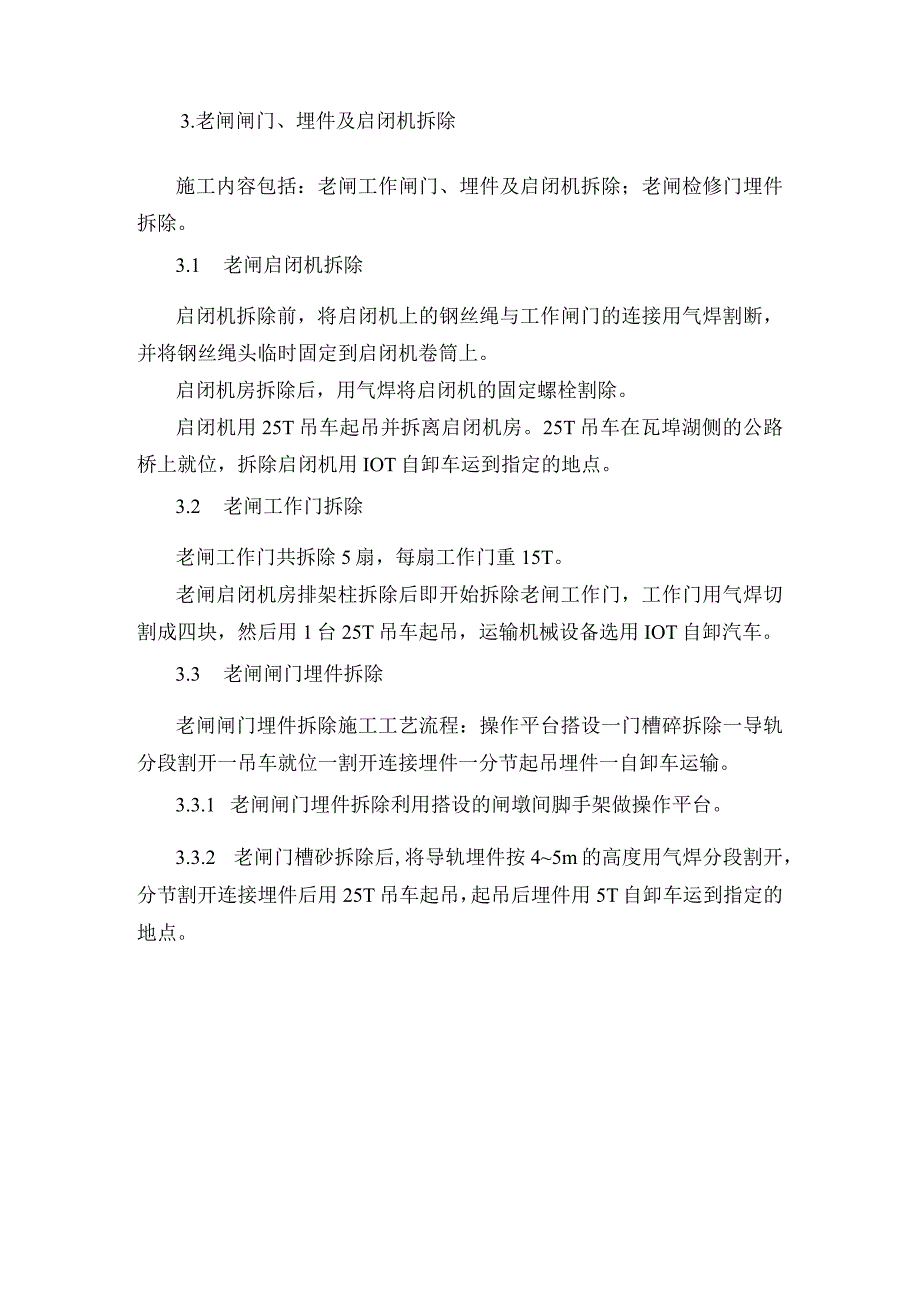

4、工程施工相结合使用。2 .5上下游扶臂式翼墙上下游扶臂式翼墙拆除,结合翼墙后土方开挖进行碎拆除工作,原则上土方每开挖2m深左右进行一次碎拆除工作。3 .6护底护坡局部砌石护底护坡局部砌石拆除时,充分考虑利用护底部位做石料的储存场地。3.老闸闸门、埋件及启闭机拆除施工内容包括:老闸工作闸门、埋件及启闭机拆除;老闸检修门埋件拆除。3.1 老闸启闭机拆除启闭机拆除前,将启闭机上的钢丝绳与工作闸门的连接用气焊割断,并将钢丝绳头临时固定到启闭机卷筒上。启闭机房拆除后,用气焊将启闭机的固定螺栓割除。启闭机用25T吊车起吊并拆离启闭机房。25T吊车在瓦埠湖侧的公路桥上就位,拆除启闭机用IOT自卸车运到指定的地点。3.2 老闸工作门拆除老闸工作门共拆除5扇,每扇工作门重15T。老闸启闭机房排架柱拆除后即开始拆除老闸工作门,工作门用气焊切割成四块,然后用1台25T吊车起吊,运输机械设备选用IOT自卸汽车。3.3 老闸闸门埋件拆除老闸闸门埋件拆除施工工艺流程:操作平台搭设一门槽碎拆除一导轨分段割开一吊车就位一割开连接埋件一分节起吊埋件一自卸车运输。3.3.1 老闸闸门埋件拆除利用搭设的闸墩间脚手架做操作平台。3.3.2 老闸门槽砂拆除后,将导轨埋件按45m的高度用气焊分段割开,分节割开连接埋件后用25T吊车起吊,起吊后埋件用5T自卸车运到指定的地点。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
