道路工程质量保证措施.docx

上传人:p** 文档编号:350658 上传时间:2023-08-05 格式:DOCX 页数:16 大小:42.34KB
下载 相关 举报
道路工程质量保证措施.docx_第1页
第1页 / 共16页
道路工程质量保证措施.docx_第2页
第2页 / 共16页
道路工程质量保证措施.docx_第3页
第3页 / 共16页
道路工程质量保证措施.docx_第4页
第4页 / 共16页
道路工程质量保证措施.docx_第5页
第5页 / 共16页
道路工程质量保证措施.docx_第6页
第6页 / 共16页
道路工程质量保证措施.docx_第7页
第7页 / 共16页
道路工程质量保证措施.docx_第8页
第8页 / 共16页
道路工程质量保证措施.docx_第9页
第9页 / 共16页
道路工程质量保证措施.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《道路工程质量保证措施.docx》由会员分享,可在线阅读,更多相关《道路工程质量保证措施.docx(16页珍藏版)》请在第壹文秘上搜索。

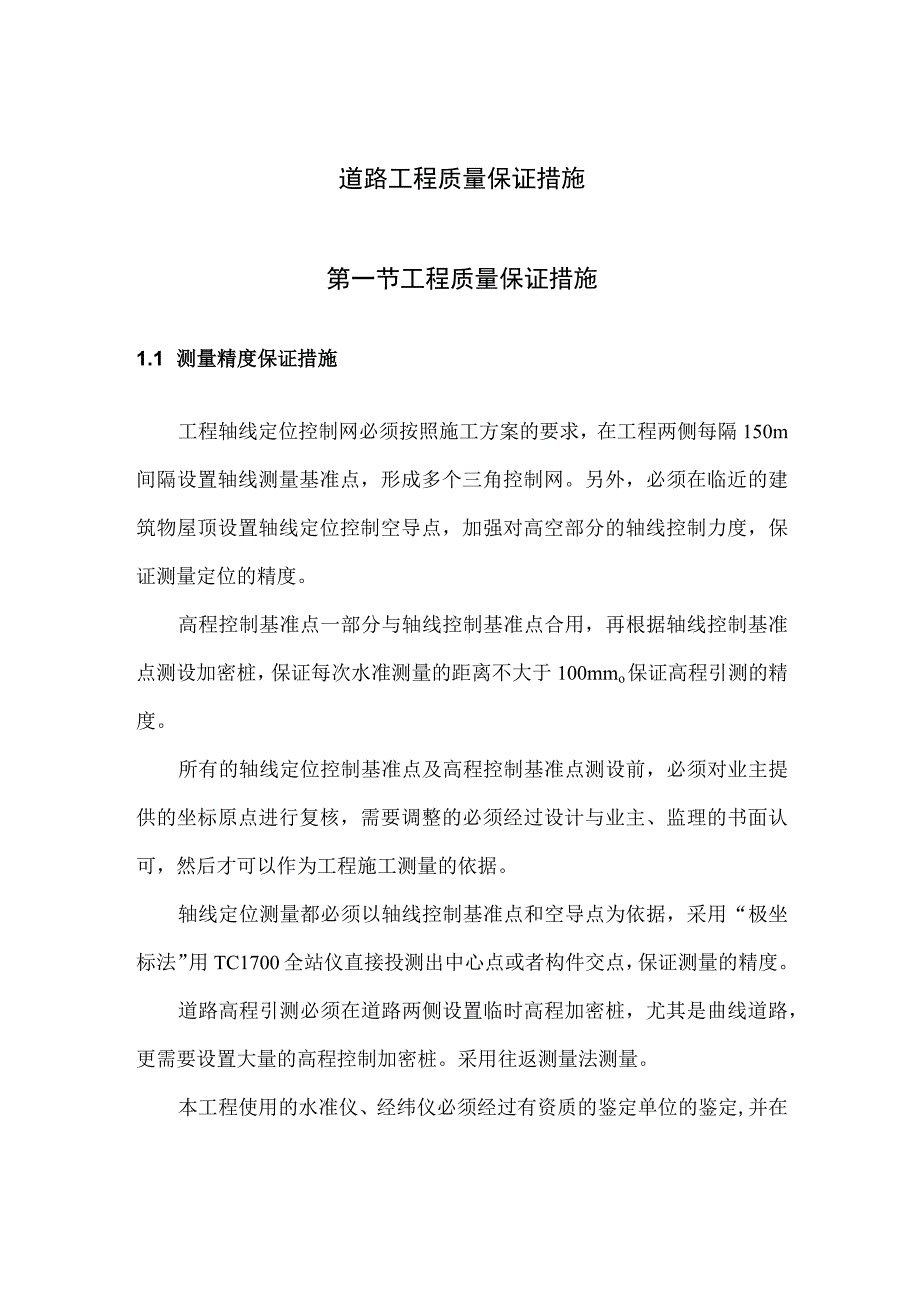

1、道路工程质量保证措施第一节工程质量保证措施1.1 测量精度保证措施工程轴线定位控制网必须按照施工方案的要求,在工程两侧每隔150m间隔设置轴线测量基准点,形成多个三角控制网。另外,必须在临近的建筑物屋顶设置轴线定位控制空导点,加强对高空部分的轴线控制力度,保证测量定位的精度。高程控制基准点一部分与轴线控制基准点合用,再根据轴线控制基准点测设加密桩,保证每次水准测量的距离不大于100mmo保证高程引测的精度。所有的轴线定位控制基准点及高程控制基准点测设前,必须对业主提供的坐标原点进行复核,需要调整的必须经过设计与业主、监理的书面认可,然后才可以作为工程施工测量的依据。轴线定位测量都必须以轴线控制

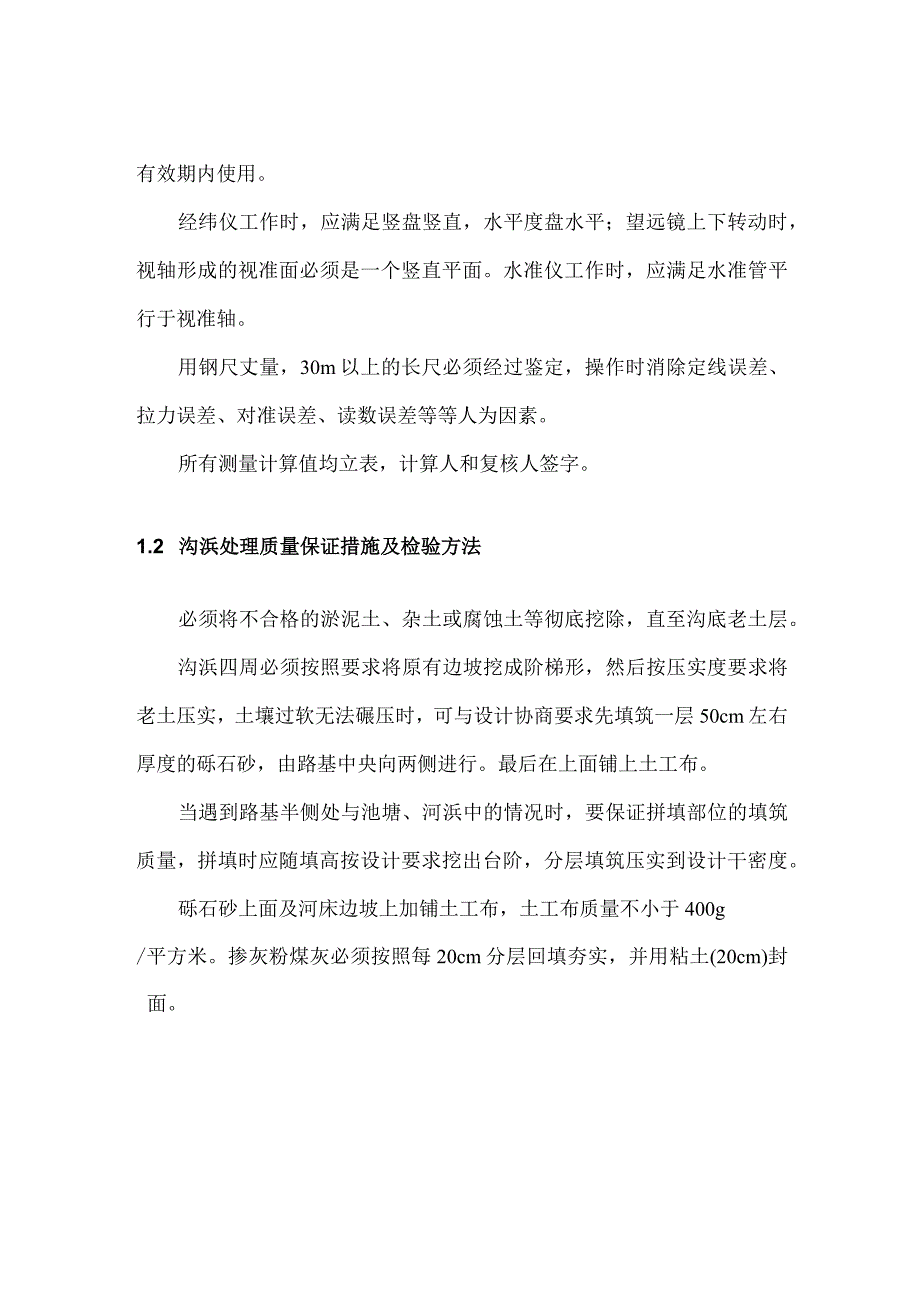

2、基准点和空导点为依据,采用“极坐标法”用TC1700全站仪直接投测出中心点或者构件交点,保证测量的精度。道路高程引测必须在道路两侧设置临时高程加密桩,尤其是曲线道路,更需要设置大量的高程控制加密桩。采用往返测量法测量。本工程使用的水准仪、经纬仪必须经过有资质的鉴定单位的鉴定,并在有效期内使用。经纬仪工作时,应满足竖盘竖直,水平度盘水平;望远镜上下转动时,视轴形成的视准面必须是一个竖直平面。水准仪工作时,应满足水准管平行于视准轴。用钢尺丈量,30m以上的长尺必须经过鉴定,操作时消除定线误差、拉力误差、对准误差、读数误差等等人为因素。所有测量计算值均立表,计算人和复核人签字。1.2 沟浜处理质量保

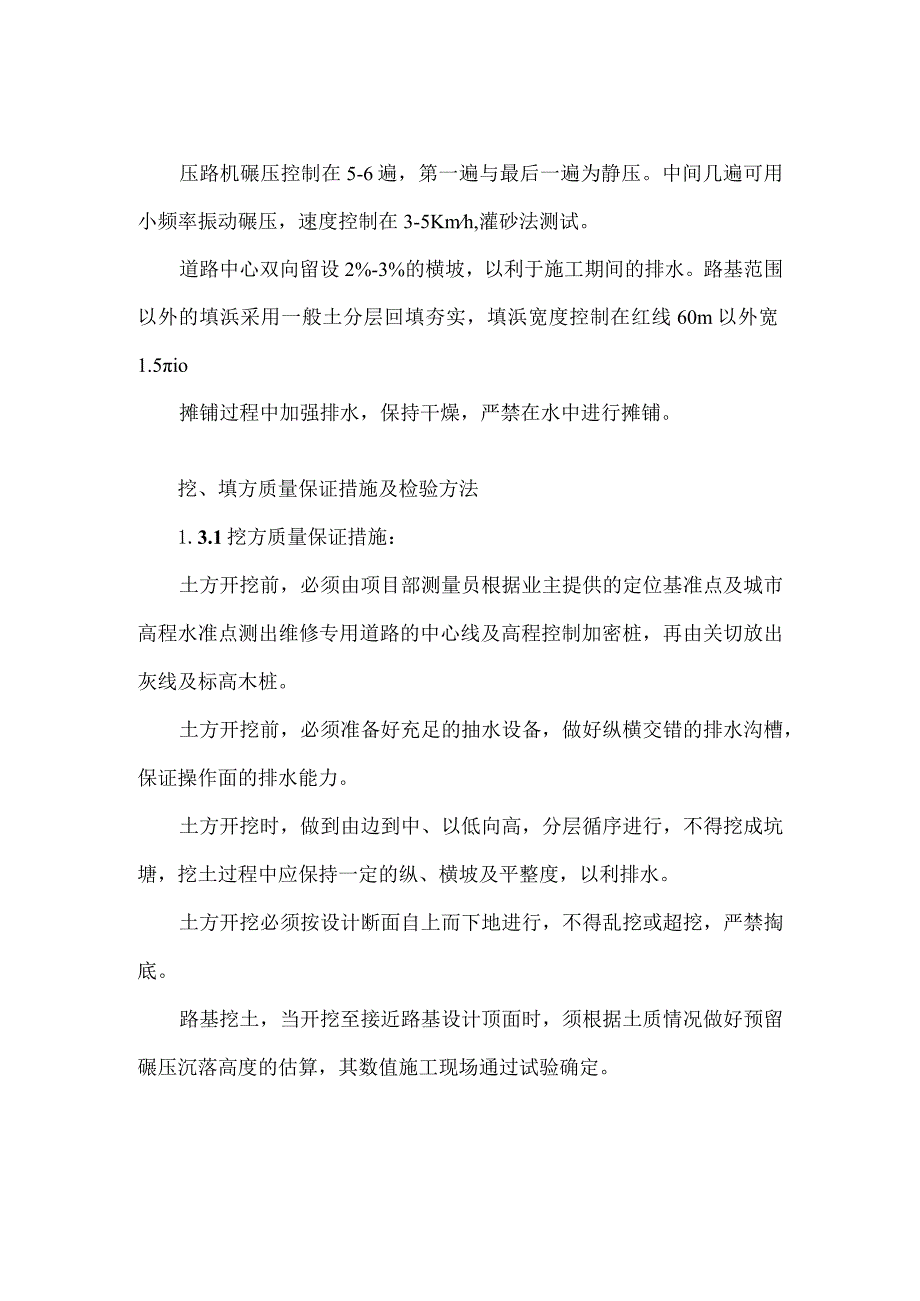

3、证措施及检验方法必须将不合格的淤泥土、杂土或腐蚀土等彻底挖除,直至沟底老土层。沟浜四周必须按照要求将原有边坡挖成阶梯形,然后按压实度要求将老土压实,土壤过软无法碾压时,可与设计协商要求先填筑一层50cm左右厚度的砾石砂,由路基中央向两侧进行。最后在上面铺上土工布。当遇到路基半侧处与池塘、河浜中的情况时,要保证拼填部位的填筑质量,拼填时应随填高按设计要求挖出台阶,分层填筑压实到设计干密度。砾石砂上面及河床边坡上加铺土工布,土工布质量不小于400g/平方米。掺灰粉煤灰必须按照每20cm分层回填夯实,并用粘土(20cm)封面。压路机碾压控制在5-6遍,第一遍与最后一遍为静压。中间几遍可用小频率振动碾

4、压,速度控制在3-5Kmh,灌砂法测试。道路中心双向留设2%-3%的横坡,以利于施工期间的排水。路基范围以外的填浜采用一般土分层回填夯实,填浜宽度控制在红线60m以外宽1.5io摊铺过程中加强排水,保持干燥,严禁在水中进行摊铺。挖、填方质量保证措施及检验方法1.3.1挖方质量保证措施:土方开挖前,必须由项目部测量员根据业主提供的定位基准点及城市高程水准点测出维修专用道路的中心线及高程控制加密桩,再由关切放出灰线及标高木桩。土方开挖前,必须准备好充足的抽水设备,做好纵横交错的排水沟槽,保证操作面的排水能力。土方开挖时,做到由边到中、以低向高,分层循序进行,不得挖成坑塘,挖土过程中应保持一定的纵、

5、横坡及平整度,以利排水。土方开挖必须按设计断面自上而下地进行,不得乱挖或超挖,严禁掏底。路基挖土,当开挖至接近路基设计顶面时,须根据土质情况做好预留碾压沉落高度的估算,其数值施工现场通过试验确定。填方前,必须将原地面上的杂草、腐植土、淤泥、垃圾等全部清除,疏干排除地面积水,保证填土表面无积水。再由项目部关切根据测量员投测的高程控制桩打设回填标高控制木桩,严格控制回填土方的标高。填方用的土必须事先送检,测定其最佳含水率和最大干密度;不得使用淤泥、冻土、有机质土、含有草皮、生活垃圾、树根和腐植土的土方作为土路堤的填土。不同种类的土必须分类分层填筑,并做到随挖随填,及时压实。每层土方回填压实后,必须

6、由项目部技术质量员进行验收,并由项目部实验员对回填的土方进行环刀取样实验,实验结果满足设计要求,才能进行上一层土的回填。桥台与路基结合部位填土必须认真仔细的分层填筑压实,分层厚度不得大于20cm,并略向桥外方向倾斜。土方应在含水量符合或接近其最佳含水率(控制在最佳含水量的2%以内)时进行碾压。过干时碾压须洒水,过湿时应适当晾晒。压路机碾压时,遵循先轻后重、先静后震、先低后高、先慢后快的原则,每次运行,碾轮应重叠15cm左右,压路机时速控制在1.5km-2.5kmo压路机碾压的过程中,不到位的地方,应用小型机械分层夯实。碾压过程中,如果发现轮迹突然增大时,应注意检查下面是否有喑坑、喑沟、喑井、暗

7、浜或不稳定的土壤。如有,必须会同建设单位、设计单位根据地质资料情况进行研究,确定处理办法,必要时请专业单位进行复查并处理。严禁擅自处理。雨季施工,每天收工前必须将已填土方平整压实,防止积水或遇水渗入。必要时做好强排水准备工作。路基土方压实度标准及检验方法序号填土_深度_项目范围压实标准K值检测范围检测数量检测方法1路槽底算起的深度(CM)填方0-8098100OMz每层组C占八、U用环刀法检查280150953150904挖方0-3095901.4 砾石砂垫层质量标准及检验方法:序号项目允许偏差(MM)检查频率检验方法范围点数1厚度+20-10%100Om21用尺量2平整度1520m路宽M15

8、33宽度不小于设计规定40m1用尺量4中线高程2020m1水准仪测具量5横坡20且横坡V0.3%20m路宽M1566压实密度2.3Tms100Om21灌砂法1.5 三渣基层质量保证措施1.5.1 三渣的原材料和混合料质量,应符合要求,记录归档。大型工程除引用三渣拌和场有关资料外,施工单位还应有二灰细料含水量和快速抗压饱水强度等抽测资料。1.5.2 三渣基层外观质量应符合下列要求:1. 5.2.1三渣混合料拌和均匀程度应符合“拌和均匀性”一项质量要求。1.5. 2.2压实后的三渣基层应平整、坚实、结成整体,无松散现象;表面无明显粗细粒料分离现象。用12t压路机辗压的后轮迹深度不得大于5mm。1.

9、5. 2.3指定龄期内(一般为铺筑面层前)弯沉值应达到设计指定要求。弯沉值指标不合格者,不得铺筑面层。1.6. 2.4三渣基层质量标准及允许偏差应符合下表的规定:三渣基层质量标准及允许偏差项目单位标准及允许偏差检验频率检验方法快速路,主干路次要道路范围点数宽度(cm)不小于设计规定40(m)1用尺量厚度(mm)-一般:+20,-10(+10)20(10)50(m)或1000(m2)1用尺量软基:按设计规定纵断高程(mm)一般:202020(m)快速路,主干路2用水准仪测量软基:按设计规定次要道路1横坡度(mm)202020(m)路156弯沉值(mm)满足设计规定满足设计20(m)路宽m156平

10、整度(mm)15(10)15(10)20(m)路宽m153压实度%98298100O(m2)1灌砂法,标准干密度为100%1.7. 青面层质保证措施1.7.1 沥青面层施工在得到主管部门的开工令后方可开工。1.7.2 在施工过程中,应由专职的质量检测机构负责施工质量的检查与试验。1.7.3 在施工过程中应必须对各种施工材料进行抽样试验,材料质量应符合规范规定的质量指标的要求。1.7.4 沥青混合料拌和厂应对拌和均匀性、拌和温度、出厂温度及各个料仓的用量进行检查,并应取样进行马歇尔试验,检测混合料的矿料级配和沥青用量。1.7.5 混合料铺筑现场应对混合料质量及施工温度进行观测,随时检查厚度、压实

11、度和平整度,并逐个断面测定成型尺寸。1.7.6 对施工厚度进行控制时,除应在摊铺及压实时量取,并测量钻孔试件厚度外,还应校验由每一天的沥青混合料总量与实际辅筑的面积计算出的平均厚度。1.6.7施工压实度的检查应以钻孔法为准。当钻孔检验的各项指标持续稳定并达到质量控制要求时,经主管部门同意,钻孔频度可适当减少,增加核子密度仪检测频度,并严格控制碾压遍数。钻孔频度不应少于每公里钻一个孔。1.6.8施工单位的质量检测结果应按100m为单位整理成表。当发现异常时,应停止施工,分析原因,找出影响因素,并采取措施。经主管部门同意后方可复工。1.6.9工程完工后,按30Om应作为一个评定路段,随机选取测点,

12、对沥青面层进行全线自检,计算平均值、标准差及变异系数、向主管部门提交全线检测结果、施工总结报告,以及原始记录、试验数据等质量保证资料,申请交工验收。1.6.10工程完工后应全线测定路面平整度、宽度、纵断面高程、横坡度等,并绘制竣工图。1.6.11施工前材料的质量检查应以同一料源、同一次购入并运至生产现场的相同规格品种的集料、沥青为一“批”进行检查。材料试样的取样数量与频率应按现行试验规程的规定进行。第二节质量通病防治措施2.1 管道铺设质量通病防治措施通病名称、现象防治措施管道基础变形过大管基层混凝土浇筑后起拱、开裂,甚至断裂。(1)管道基础浇筑,首要条件是沟槽开挖与支撑符合标准。沟槽排水良好

13、、无积水,槽底的最后土应在铺设碎石或砾石砂垫层前挖除,避免间隔时间过长。(2)在雨季浇筑水泥混凝土时,应准备好防雨措施。做好每道工序的质量检验,未达标准宽度、厚度,应予返工重做。(3)控制混凝土基础浇筑后卸管、排管的时间,根据管材类别、混凝土强度和当时气温情况决定。管道基础标高偏差当管道基础设后发现基础高度不符合设计标高,特别是发生倒坡时,必须返工重做。(1)水准仪,应事前校验正确后才能使用。(2)测放高程的样板,应坚持每天复测,样板架设置必须稳固,不准将样板钉在沟槽支撑的竖列板上。(3)两个以上施工单位,在相邻施工段施工,事前应相互校对测量用的水准点,务必达到统一数据,避免双方衔接处发生高差

14、。管道铺设偏差管道不顺直、落水坡度错误、管道位移、沉降等。(1)在管道铺设前,必须对管道基础作仔细复核。复核轴线位置、线开明以及标高是否与设计标高吻合。如发现有差错,应给予纠正或返工。切忌跟随错误的管道基础进行铺设。(2)稳管用垫块应事前按预制成形,安放位置准确。使用三角形垫块,应将斜面作底部,并涂抹一层少浆,以加强管道的稳定性。预制的管枕强度和几何尺寸应符合设计标准,不得使用不标准的管枕。(3)管道铺设操作应从下游排向上游,承口向上,切忌倒排。(4)采取边线控制排管时所设边线应紧绷,防止中间下垂;采取中心线控制排管时应在中间铁撑柱上划线,将引线扎牢,防止移动,并随时观察,防止外界扰动。(5)每排一节管材应衔用样尺与样板架观察校验,然而再水准尺检验落水方向。(6)在管道铺设前,必须对样板架再次测量复核,符合设计高程后开始排管。管道接口渗漏当排水管道竣工交付使用后

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
