钢筋加工d新.docx

上传人:p** 文档编号:350812 上传时间:2023-08-05 格式:DOCX 页数:8 大小:41.12KB
下载 相关 举报
钢筋加工d新.docx_第1页
第1页 / 共8页
钢筋加工d新.docx_第2页
第2页 / 共8页
钢筋加工d新.docx_第3页
第3页 / 共8页
钢筋加工d新.docx_第4页
第4页 / 共8页
钢筋加工d新.docx_第5页
第5页 / 共8页
钢筋加工d新.docx_第6页
第6页 / 共8页
钢筋加工d新.docx_第7页
第7页 / 共8页
钢筋加工d新.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋加工d新.docx》由会员分享,可在线阅读,更多相关《钢筋加工d新.docx(8页珍藏版)》请在第壹文秘上搜索。

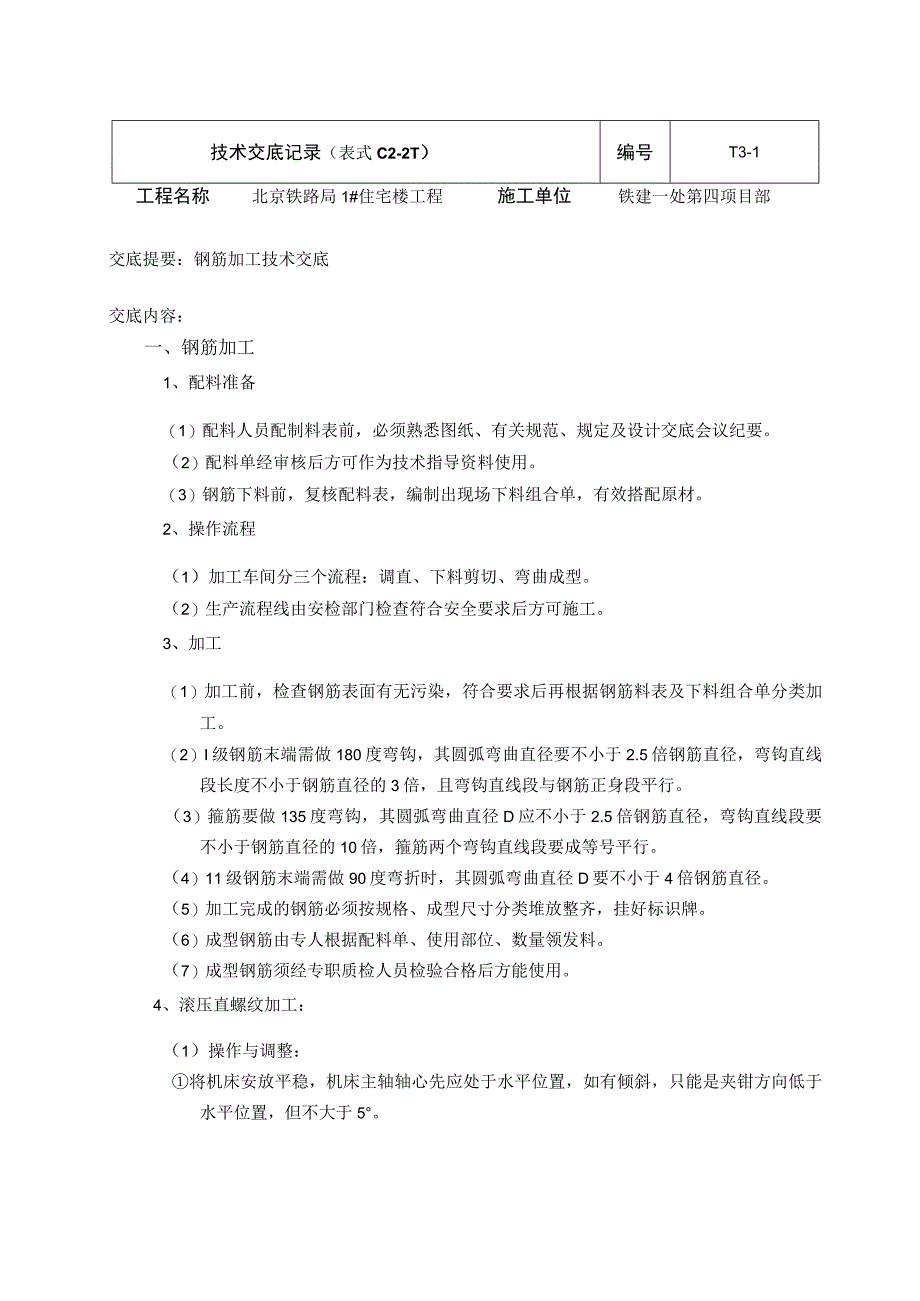

1、技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容:一、钢筋加工1、配料准备(1)配料人员配制料表前,必须熟悉图纸、有关规范、规定及设计交底会议纪要。(2)配料单经审核后方可作为技术指导资料使用。(3)钢筋下料前,复核配料表,编制出现场下料组合单,有效搭配原材。2、操作流程(1)加工车间分三个流程:调直、下料剪切、弯曲成型。(2)生产流程线由安检部门检查符合安全要求后方可施工。3、加工(1)加工前,检查钢筋表面有无污染,符合要求后再根据钢筋料表及下料组合单分类加工。(2)I级钢筋末端需做180度弯钩,其圆弧弯曲

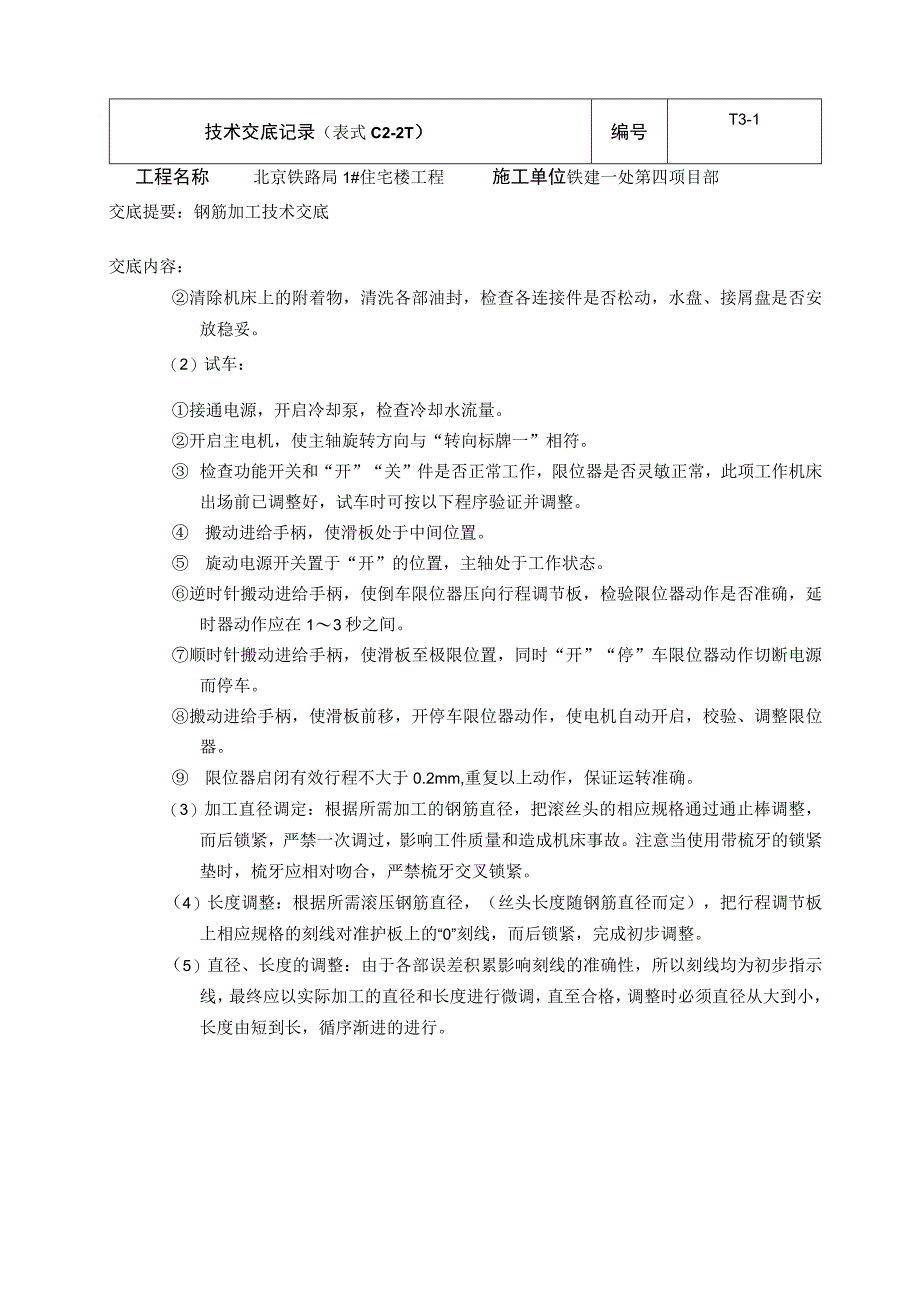

2、直径要不小于2.5倍钢筋直径,弯钩直线段长度不小于钢筋直径的3倍,且弯钩直线段与钢筋正身段平行。(3)箍筋要做135度弯钩,其圆弧弯曲直径D应不小于2.5倍钢筋直径,弯钩直线段要不小于钢筋直径的10倍,箍筋两个弯钩直线段要成等号平行。(4)11级钢筋末端需做90度弯折时,其圆弧弯曲直径D要不小于4倍钢筋直径。(5)加工完成的钢筋必须按规格、成型尺寸分类堆放整齐,挂好标识牌。(6)成型钢筋由专人根据配料单、使用部位、数量领发料。(7)成型钢筋须经专职质检人员检验合格后方能使用。4、滚压直螺纹加工:(1)操作与调整:将机床安放平稳,机床主轴轴心先应处于水平位置,如有倾斜,只能是夹钳方向低于水平位置

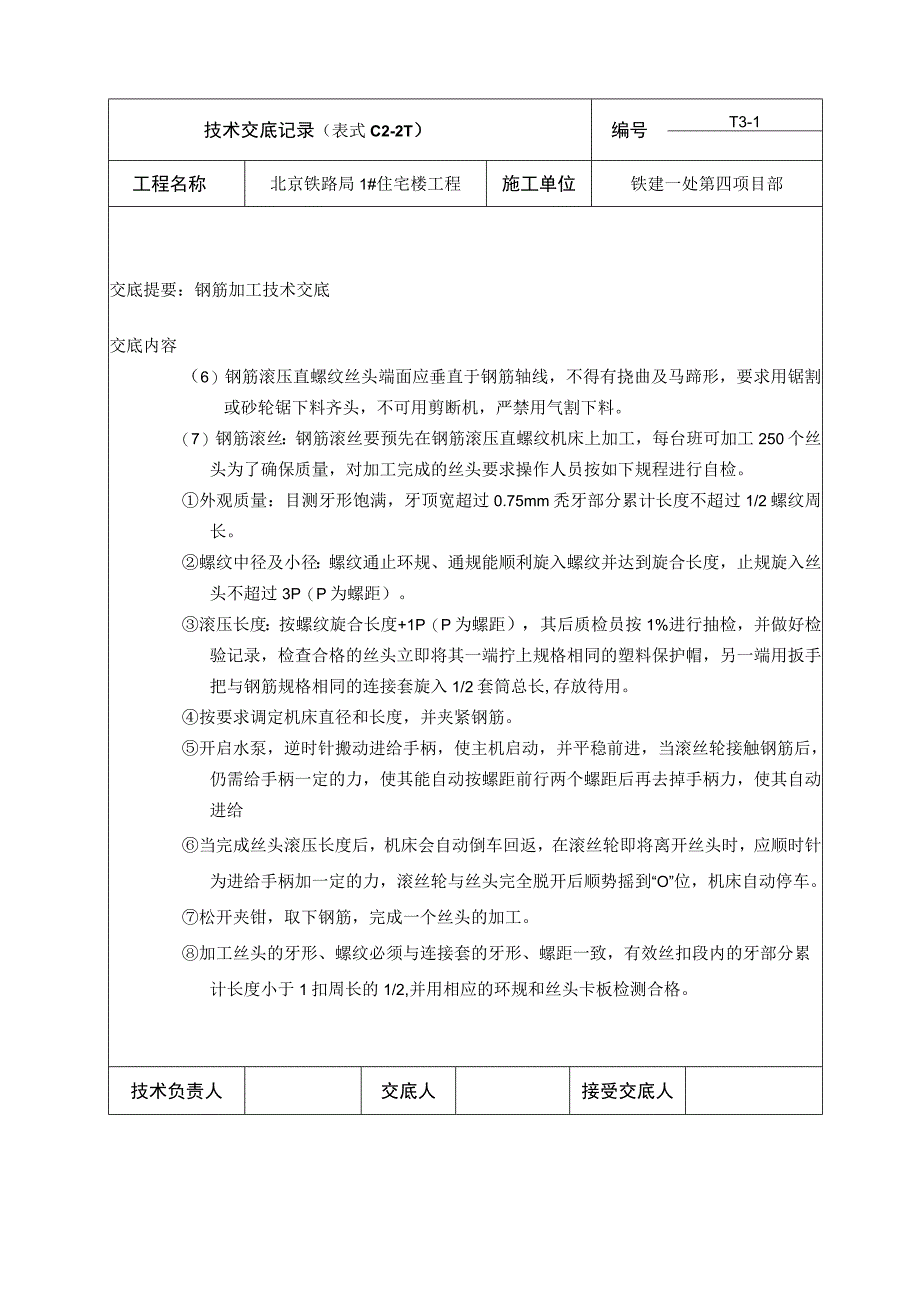

3、,但不大于5。技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容:清除机床上的附着物,清洗各部油封,检查各连接件是否松动,水盘、接屑盘是否安放稳妥。(2)试车:接通电源,开启冷却泵,检查冷却水流量。开启主电机,使主轴旋转方向与“转向标牌一”相符。 检查功能开关和“开”“关”件是否正常工作,限位器是否灵敏正常,此项工作机床出场前已调整好,试车时可按以下程序验证并调整。 搬动进给手柄,使滑板处于中间位置。 旋动电源开关置于“开”的位置,主轴处于工作状态。逆时针搬动进给手柄,使倒车限位器压向行程调节板,检验限位器动作

4、是否准确,延时器动作应在13秒之间。顺时针搬动进给手柄,使滑板至极限位置,同时“开”“停”车限位器动作切断电源而停车。搬动进给手柄,使滑板前移,开停车限位器动作,使电机自动开启,校验、调整限位器。 限位器启闭有效行程不大于0.2mm,重复以上动作,保证运转准确。(3)加工直径调定:根据所需加工的钢筋直径,把滚丝头的相应规格通过通止棒调整,而后锁紧,严禁一次调过,影响工件质量和造成机床事故。注意当使用带梳牙的锁紧垫时,梳牙应相对吻合,严禁梳牙交叉锁紧。(4)长度调整:根据所需滚压钢筋直径,(丝头长度随钢筋直径而定),把行程调节板上相应规格的刻线对准护板上的“0”刻线,而后锁紧,完成初步调整。(5

5、)直径、长度的调整:由于各部误差积累影响刻线的准确性,所以刻线均为初步指示线,最终应以实际加工的直径和长度进行微调,直至合格,调整时必须直径从大到小,长度由短到长,循序渐进的进行。技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容(6)钢筋滚压直螺纹丝头端面应垂直于钢筋轴线,不得有挠曲及马蹄形,要求用锯割或砂轮锯下料齐头,不可用剪断机,严禁用气割下料。(7)钢筋滚丝:钢筋滚丝要预先在钢筋滚压直螺纹机床上加工,每台班可加工250个丝头为了确保质量,对加工完成的丝头要求操作人员按如下规程进行自检。外观质量:目测牙形

6、饱满,牙顶宽超过0.75mm秃牙部分累计长度不超过1/2螺纹周长。螺纹中径及小径:螺纹通止环规、通规能顺利旋入螺纹并达到旋合长度,止规旋入丝头不超过3P(P为螺距)。滚压长度:按螺纹旋合长度+1P(P为螺距),其后质检员按1%进行抽检,并做好检验记录,检查合格的丝头立即将其一端拧上规格相同的塑料保护帽,另一端用扳手把与钢筋规格相同的连接套旋入1/2套筒总长,存放待用。按要求调定机床直径和长度,并夹紧钢筋。开启水泵,逆时针搬动进给手柄,使主机启动,并平稳前进,当滚丝轮接触钢筋后,仍需给手柄一定的力,使其能自动按螺距前行两个螺距后再去掉手柄力,使其自动进给当完成丝头滚压长度后,机床会自动倒车回返,

7、在滚丝轮即将离开丝头时,应顺时针为进给手柄加一定的力,滚丝轮与丝头完全脱开后顺势摇到“O”位,机床自动停车。松开夹钳,取下钢筋,完成一个丝头的加工。加工丝头的牙形、螺纹必须与连接套的牙形、螺距一致,有效丝扣段内的牙部分累计长度小于1扣周长的1/2,并用相应的环规和丝头卡板检测合格。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容二、钢筋定位梯加工1、墙体竖向钢筋间距及排距的净距控制:(1)墙体竖向钢筋控制措施:采用水平梯子筋控制其间距、排距,B为竖向分布筋间距200。梯子筋外皮至外皮

8、间距为H(墙厚-保护层X2-墙水平筋直径X2-墙竖筋直径X2)。顶模棍端头涂刷防锈漆。XBBB间距xv地下三层地下二层地下一层一至十层十层以上外墙B200200200200200内墙B200200200200200外墙H18419210092100内墙H122122122102110技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容(2)墙体水平梯子筋加设高度距模板上口面W200mm,在墙体绑扎完毕、合模后加设并安装牢固。2、墙体水平钢筋间距及排距的控制措施:(1)墙体水平钢筋控制措施

9、:采用竖向梯子筋控制其间距、排距,梯子筋相临两根水平钢筋间距B为水平筋间距200。梯子筋竖向外皮至外皮间距为H二墙厚-保护层X2-墙水平筋直径2o工BLB.位间距x地下三层地下二层地下一层一至十层十层以上外墙B100200200200200内墙B200200200200200外墙H224228132116120内墙H146146146126130技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-I工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容(2)竖向梯子筋控制措施在墙体绑扎前按间距1500安装,并根据500线控制平整度及搭接高度。

10、(3)窗洞口竖向箍筋控制措施:单边定位卡固定,如图:定位卡控制高度为下层500线上返2300mm,两侧均采用定位卡并与暗柱连接牢固,在合模前安装,并用拉钩连接。(4)暗柱控制措施:在距下层500线240Omm高度固定一道箍筋,箍筋在绑扎墙体时同时绑扎固定。合模后,再加设好主筋间距定位卡,如图:暗柱主筋间距-Osd技术交底记录(表式C2-2T)编号T3-I工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容(5)洞口尺寸控制措施,采用定位卡:f淙相坦辔-_洞口尺寸+50洞口控制定位卡在墙体钢筋绑扎完毕后安装到位,安装高度距下层500线2400mm(6)墙体钢筋保护层控制措施:采用在大钢模上口固定木方控制,木方宽度加墙竖筋保护层厚度。(7)马凳的加工:20-25钢筋-q马凳加工示意图技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-I工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:钢筋加工技术交底交底内容:马凳尺寸表:部位板厚保护层厚度马凳钢筋规格高度h(mm)基础底板900上:25下:3525765人防层顶板4002025300负二层、负一层顶板2001522134标准层顶板130180152070126屋面板2001520135技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料生产技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
