《钢结构工程施工方案.docx》由会员分享,可在线阅读,更多相关《钢结构工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

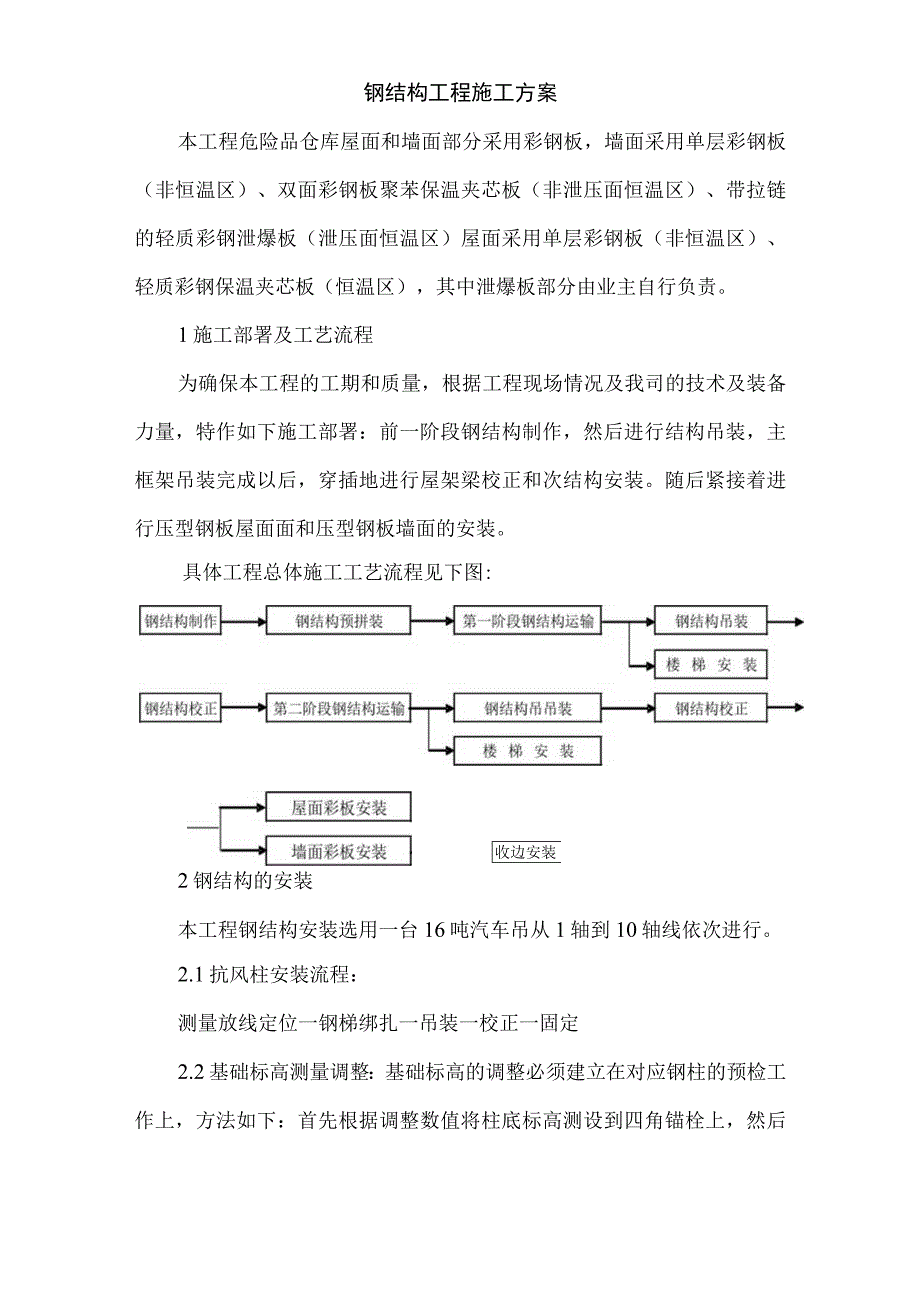

1、钢结构工程施工方案本工程危险品仓库屋面和墙面部分采用彩钢板,墙面采用单层彩钢板(非恒温区)、双面彩钢板聚苯保温夹芯板(非泄压面恒温区)、带拉链的轻质彩钢泄爆板(泄压面恒温区)屋面采用单层彩钢板(非恒温区)、轻质彩钢保温夹芯板(恒温区),其中泄爆板部分由业主自行负责。1施工部署及工艺流程为确保本工程的工期和质量,根据工程现场情况及我司的技术及装备力量,特作如下施工部署:前一阶段钢结构制作,然后进行结构吊装,主框架吊装完成以后,穿插地进行屋架梁校正和次结构安装。随后紧接着进行压型钢板屋面面和压型钢板墙面的安装。具体工程总体施工工艺流程见下图:收边安装2钢结构的安装本工程钢结构安装选用一台16吨汽车
2、吊从1轴到10轴线依次进行。2.1抗风柱安装流程:测量放线定位一钢梯绑扎一吊装一校正一固定2.2基础标高测量调整:基础标高的调整必须建立在对应钢柱的预检工作上,方法如下:首先根据调整数值将柱底标高测设到四角锚栓上,然后用螺帽锁定标高即螺帽上表面与柱底标高一致。钢柱安装座在螺帽上,柱底用50厚C35无收缩细石位浇灌密实。2.3钢柱底板基础定位放线:安装前,用木工墨斗放好基础平面的纵横轴向基准线作为柱底板的安装定位线。2.4钢柱安装:钢柱吊装前应对地脚螺栓用锥形防护套进行保护,防止钢柱吊装时碰撞螺杆损伤螺纹。选用汽车吊单机吊装旋转法吊装钢立柱。柱子起吊前,应从柱底板向上100Omm处划一水平线,以

3、便安装固定前后控制钢柱的水平标高。沿柱高方向在二个侧面上弹出中心线,以便安装前后控制柱身垂直度。钢柱就位后及时将柱脚的地脚螺栓用扳手拔紧,并在吊车松钩前用拉缆风绳将钢柱四周固定,以免钢柱倾倒。2.5钢柱的校正:主要校正钢柱的垂直度与标高。测量采用两部经纬仪。首先将经纬仪放在柱子一侧,使纵中丝对准柱子座的基线,然后固定水平度盘的各螺丝。测柱子的中心线,由下而上观测,若纵中心线对准,则柱子垂直,不对准则需调整柱子,直至对准经纬仪中心线为止。以同样的方法测横线,使柱子另一面中心线垂直于基线横轴。柱子准确定位后,即可对柱子进行固定工作。(钢柱校正下图)缆风绳缆方4t2. 6屋面梁安装1)屋面梁的拼装,
4、屋面梁在地面进行拼装。拼装时,用枕木垫高屋面梁拼装需要的高度,将2节屋面梁拼装成整体。2)屋面梁吊装时,须对柱子横向进行复测和复校。要求吊绳与屋面梁的夹角不得小于45度,尚需考虑屋架的重心位于内吊点的连线之下,否则应采取防止屋架倾倒的措施(即在屋架屋脊处多增加一个保险点和吊索)。吊装采用千斤捆扎法时在梁的棱角处须采用护角器(应用麻袋或橡皮包角)作保护以防止千斤割伤。吊装千斤的安全系数应K=IO0起吊时必须确保钢梁变形不能过大,并且尽量同安装位置的倾斜方向一致以便安装。安装刚架应从调整跨开始,须待有足够的翼缘支撑,保证钢屋架在吊装过程中迅速地形成一个空间刚度单元,然后松开吊具,以免大梁屈曲或倾斜
5、。3)屋面梁吊装时需辅以溜绳以利调整方向。2. 7高强度螺栓的安装吊装前对连接板磨擦面逐个检查,如有锈污等钢刷将锈污部位清除;临时螺栓安装数量按该节点用量的1/3且不少于2只。当构件在末投入高强度螺栓前,发生有使用荷载的情况时,应验算临时螺栓的投入数是否安全;坚固临时螺栓后,进行测量校正,必须是上道工序向下道工序复核认可移交后,才可满穿高强螺栓;高强螺栓锁紧顺序在同一连接面上的螺栓应由中间向两端交叉进行;两个连接构件先主要构件后次要构件;工字型构件的紧固顺序是先上翼缘,次下翼缘后腹板处。每个螺栓不得垫二个以上垫圈,或用大螺母代替垫圈。螺栓拧紧后外露丝扣应不少于2-3扣并防止螺母松动,高强螺栓安
6、装应自由穿入螺孔,严禁强行用榔头打入,如有孔位偏移量小于2mm可用过镇冲协助安装。2.8橡条及其它构件的安装主体结构安装完成后,重量较轻的次结构及在主结构安装过程中没安装的楝条用人工全部安装到位。3彩钢板的安装3. 1屋面施工1)本工程屋面板采用金属彩钢板。安装前,先将彩钢板吊放于屋架上,板肋朝上,所有板面均应朝铺设方向,阴阳肋分向;以山墙作为起点,按安装时风向顺风向铺设,屋面板应尽量放置于橡条之支撑处,尽量避免置于楝条跨度中央。2)安装固定座,固定座以两个平头十字自攻螺丝与橡条相边,固定两端孔,先将第一个固定座以自攻螺丝固定在楝条之最左侧边上,再以墨线为基准(使同一行之固定座均在同一直线上)
7、,然后沿重直楝条方向,组合肋向边侧,中间肋朝内侧,安装固定座。3)安装屋面彩钢板,将第一块板用力压于已安装之固定座上,并注意使固定座之组合肋和中间肋分别嵌入板之阴肋与中肋。将第二列固定座之组合肋扣合在已安装板阴肋上,安装固定座,扣合时务必有轻微喀喀声,确保阳肋板边卡入固定座之组合肋内侧倒钩。将第二片板之阴肋扣合在第二列固定座之组合肋上(即第一片板之阳肋上)如此类推。板阳肋每隔一段有一个反钩槽,如恰在楝条上方,为不影响固定座之安装,须敲平后,才可安装固定座。4)板扣合方法:安装时应一脚踩已铺设屋面板的第二个波谷,另一脚向下压合啮合部分的肋部,使已安装板片之阳肋反钩槽,完全嵌入新铺板片之阴肋。若楝
8、条跨度大时,应立于新铺设板第二个波谷,利用小锤沿切合面敲入确保啮合部分完全扣合。5)紧密性检查:每一片板同一墨线上扣合执行后,都要进行扣合紧密性检查。检查板片是否完全扣合:可立于放置板片之槐条跨度中央之第一个波谷处来检视扣合部分是否紧密;阳肋与固定座:阳肋端头是否卡入固定座钩槽中。阴肋与固定座:固定座钩槽是否完全被阴肋包住。阳肋与阴肋:阳肋之反钩槽是否完全嵌入阴肋。6)铺设收尾:如铺设到最后之所剩槐条长度小于1/2板宽时,可将固定座多余部分剪掉,其部分则由收边覆盖。若铺设到最后之所剩楝条长度小于板宽,大于1/2板宽时,可将板片超出部分剪掉,而固定座完整安装。7)屋脊收边安装:为进一步防水,屋面
9、板屋脊端边应用彩板扳手将板谷上折为折线距边35mm之上翘(同样檐口端屋面板应向下折),注意用力均匀以防止形成水坑。屋脊盖板置于屋脊上后,为与屋面板肋部切合,以屋面板波峰冲剪,剪下盖板下沿相对应屋面板肋各处,使成为U型缺口,与屋面板组装。不要过于拧紧法兰螺母,否则可能导致扭曲或者钉头击穿;在后续板安装前,在咬合边的背边使用枪式密封胶密封。8)保温层施工法:分层铺设保温层中各种材料,紧接着铺设上层屋面板,要求保温层搭接平整,不漏接漏连。保温层搭接处一定要用订书机订牢。9)收边安装:以均分长度设定收边,收边搭接处须以铝拉钉固定及止水胶防水。屋面收边平板之自攻螺丝头及铝拉钉头,须以止水胶防水。各式收边
10、均应做到横向水平成线,纵向竖直成线。3. 2墙面板的安装1)施工前准备:压型钢板围护施工安装之前,订制相应的施工图纸,并根据设计文件对施工人员进行技术培训和安全生产交底。根据文件详细核对各类材料的规格和数量,对损坏的压型钢板,泛水板应及时修复和更换。各类施工设备应齐全,并能正常运转。复核与压型钢板施工安装有关钢构件的安装精度,清除棵条的安装焊缝药皮和飞溅物,并涂刷防锈漆进行防腐处理。2)压型板施工工序:墙板安装按橡条位置从一端开始进行,板与板之间必须咬紧,再用螺钉固定,墙板接缝处做好防水处理。压型钢板安装时,应边铺设边调整其位置,边固定。具体钢结构部分的施工在施工前由专业厂家提供详细图纸、方案并施工。
