钢筋滚压直螺纹连接技术交底.docx

上传人:p** 文档编号:353849 上传时间:2023-08-05 格式:DOCX 页数:3 大小:12.23KB
下载 相关 举报
钢筋滚压直螺纹连接技术交底.docx_第1页
第1页 / 共3页
钢筋滚压直螺纹连接技术交底.docx_第2页
第2页 / 共3页
钢筋滚压直螺纹连接技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋滚压直螺纹连接技术交底.docx》由会员分享,可在线阅读,更多相关《钢筋滚压直螺纹连接技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

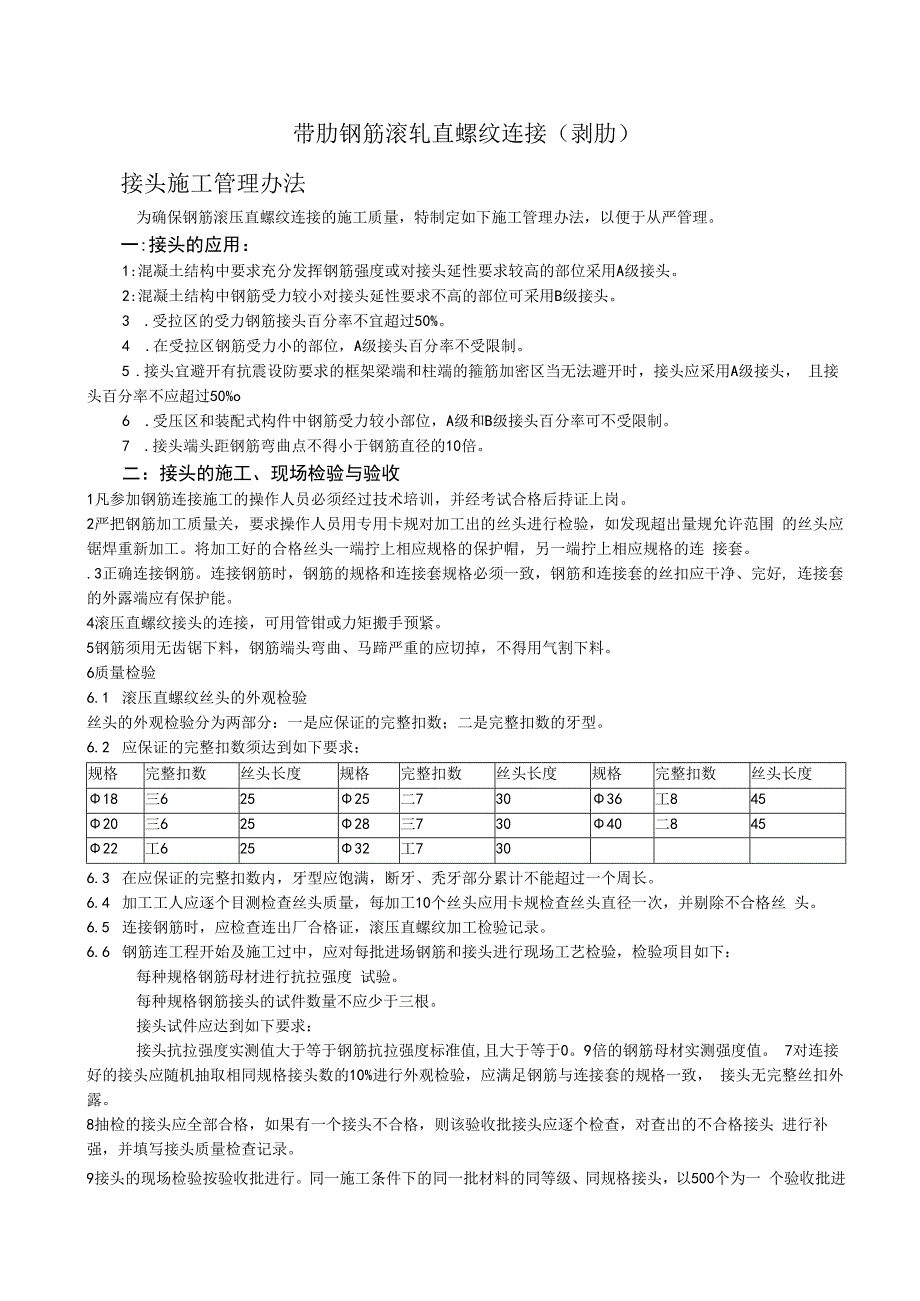

1、带肋钢筋滚轧直螺纹连接(剥肋)接头施工管理办法为确保钢筋滚压直螺纹连接的施工质量,特制定如下施工管理办法,以便于从严管理。一:接头的应用:1:混凝土结构中要求充分发挥钢筋强度或对接头延性要求较高的部位采用A级接头。2:混凝土结构中钢筋受力较小对接头延性要求不高的部位可采用B级接头。3 .受拉区的受力钢筋接头百分率不宜超过50%。4 .在受拉区钢筋受力小的部位,A级接头百分率不受限制。5 .接头宜避开有抗震设防要求的框架梁端和柱端的箍筋加密区当无法避开时,接头应采用A级接头, 且接头百分率不应超过50%o6 .受压区和装配式构件中钢筋受力较小部位,A级和B级接头百分率可不受限制。7 .接头端头距

2、钢筋弯曲点不得小于钢筋直径的10倍。二:接头的施工、现场检验与验收1凡参加钢筋连接施工的操作人员必须经过技术培训,并经考试合格后持证上岗。2严把钢筋加工质量关,要求操作人员用专用卡规对加工出的丝头进行检验,如发现超出量规允许范围 的丝头应锯焊重新加工。将加工好的合格丝头一端拧上相应规格的保护帽,另一端拧上相应规格的连 接套。.3正确连接钢筋。连接钢筋时,钢筋的规格和连接套规格必须一致,钢筋和连接套的丝扣应干净、完好, 连接套的外露端应有保护能。4滚压直螺纹接头的连接,可用管钳或力矩搬手预紧。5钢筋须用无齿锯下料,钢筋端头弯曲、马蹄严重的应切掉,不得用气割下料。6质量检验6.1 滚压直螺纹丝头的

3、外观检验丝头的外观检验分为两部分:一是应保证的完整扣数;二是完整扣数的牙型。6.2 应保证的完整扣数须达到如下要求:规格完整扣数丝头长度规格完整扣数丝头长度规格完整扣数丝头长度18三62525二73036工84520三62528三73040二84522工62532工7306.3 在应保证的完整扣数内,牙型应饱满,断牙、秃牙部分累计不能超过一个周长。6.4 加工工人应逐个目测检查丝头质量,每加工10个丝头应用卡规检查丝头直径一次,并剔除不合格丝 头。6.5 连接钢筋时,应检查连出厂合格证,滚压直螺纹加工检验记录。6.6 钢筋连工程开始及施工过中,应对每批进场钢筋和接头进行现场工艺检验,检验项目如

4、下:每种规格钢筋母材进行抗拉强度 试验。每种规格钢筋接头的试件数量不应少于三根。接头试件应达到如下要求:接头抗拉强度实测值大于等于钢筋抗拉强度标准值,且大于等于0。9倍的钢筋母材实测强度值。 7对连接好的接头应随机抽取相同规格接头数的10%进行外观检验,应满足钢筋与连接套的规格一致, 接头无完整丝扣外露。8抽检的接头应全部合格,如果有一个接头不合格,则该验收批接头应逐个检查,对查出的不合格接头 进行补强,并填写接头质量检查记录。9接头的现场检验按验收批进行。同一施工条件下的同一批材料的同等级、同规格接头,以500个为一 个验收批进行检验与验收,不足500个也做为一验收批。10:对接头的每一个验

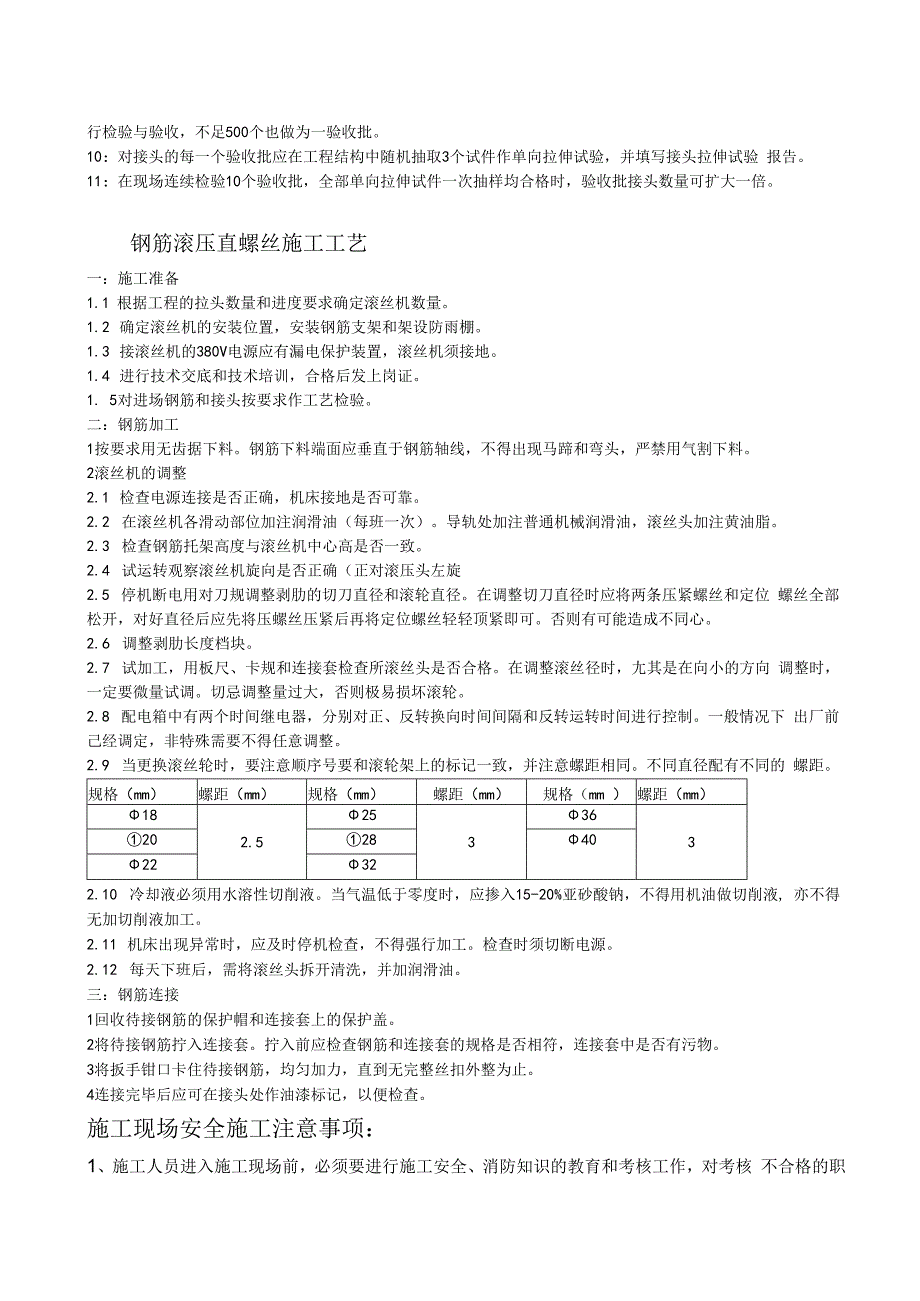

5、收批应在工程结构中随机抽取3个试件作单向拉伸试验,并填写接头拉伸试验 报告。11:在现场连续检验10个验收批,全部单向拉伸试件一次抽样均合格时,验收批接头数量可扩大一倍。钢筋滚压直螺丝施工工艺一:施工准备1.1 根据工程的拉头数量和进度要求确定滚丝机数量。1.2 确定滚丝机的安装位置,安装钢筋支架和架设防雨棚。1.3 接滚丝机的380V电源应有漏电保护装置,滚丝机须接地。1.4 进行技术交底和技术培训,合格后发上岗证。1. 5对进场钢筋和接头按要求作工艺检验。二:钢筋加工1按要求用无齿据下料。钢筋下料端面应垂直于钢筋轴线,不得出现马蹄和弯头,严禁用气割下料。2滚丝机的调整2.1 检查电源连接是

6、否正确,机床接地是否可靠。2.2 在滚丝机各滑动部位加注润滑油(每班一次)。导轨处加注普通机械润滑油,滚丝头加注黄油脂。2.3 检查钢筋托架高度与滚丝机中心高是否一致。2.4 试运转观察滚丝机旋向是否正确(正对滚压头左旋2.5 停机断电用对刀规调整剥肋的切刀直径和滚轮直径。在调整切刀直径时应将两条压紧螺丝和定位 螺丝全部松开,对好直径后应先将压螺丝压紧后再将定位螺丝轻轻顶紧即可。否则有可能造成不同心。2.6 调整剥肋长度档块。2.7 试加工,用板尺、卡规和连接套检查所滚丝头是否合格。在调整滚丝径时,尢其是在向小的方向 调整时,一定要微量试调。切忌调整量过大,否则极易损坏滚轮。2.8 配电箱中有

7、两个时间继电器,分别对正、反转换向时间间隔和反转运转时间进行控制。一般情况下 出厂前己经调定,非特殊需要不得任意调整。2.9 当更换滚丝轮时,要注意顺序号要和滚轮架上的标记一致,并注意螺距相同。不同直径配有不同的 螺距。规格(mm)螺距(mm)规格(mm)螺距(mm)规格(mm )螺距(mm)182.525336320284022322.10 冷却液必须用水溶性切削液。当气温低于零度时,应掺入15-20%亚砂酸钠,不得用机油做切削液, 亦不得无加切削液加工。2.11 机床出现异常时,应及时停机检查,不得强行加工。检查时须切断电源。2.12 每天下班后,需将滚丝头拆开清洗,并加润滑油。三:钢筋连

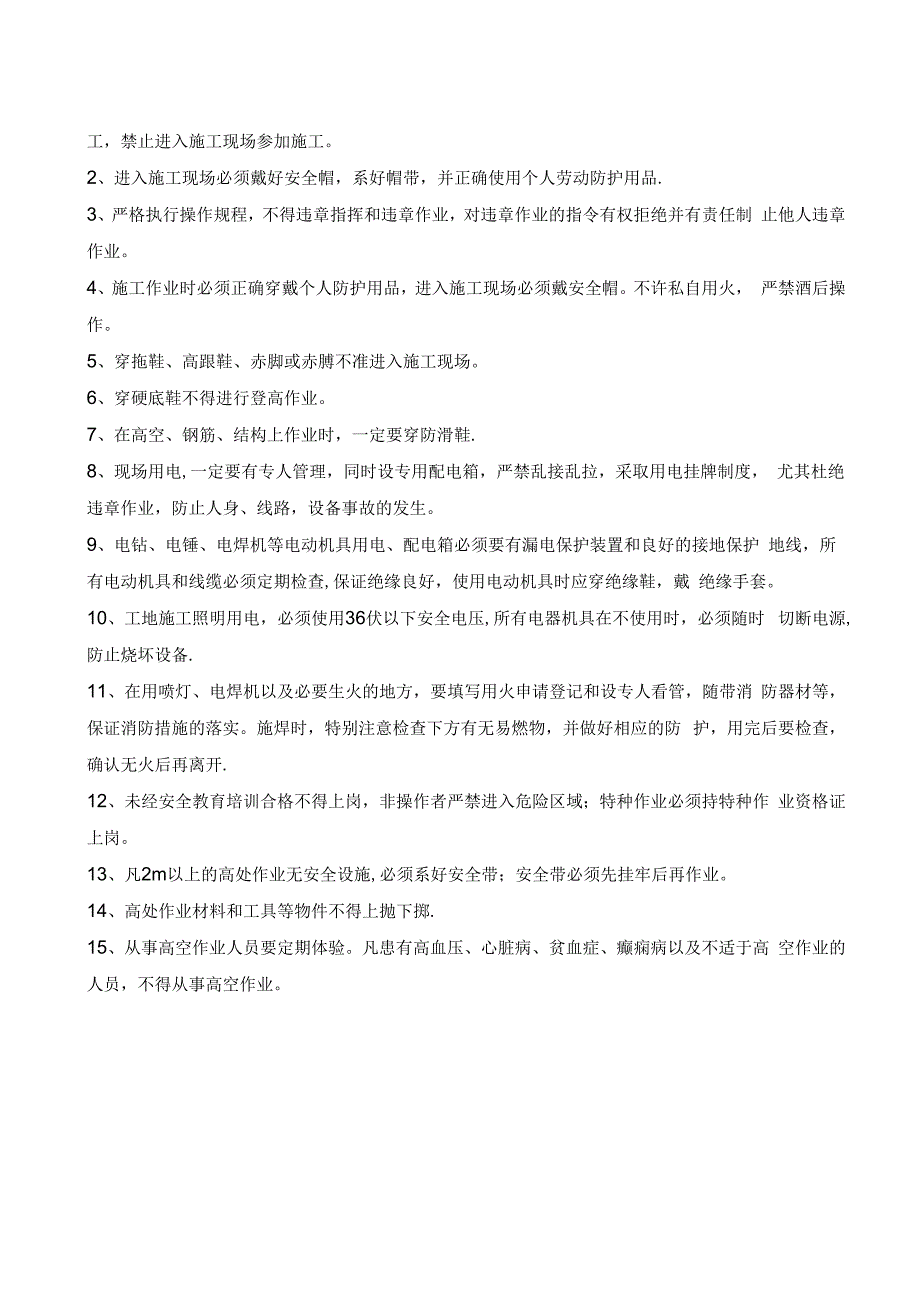

8、接1回收待接钢筋的保护帽和连接套上的保护盖。2将待接钢筋拧入连接套。拧入前应检查钢筋和连接套的规格是否相符,连接套中是否有污物。3将扳手钳口卡住待接钢筋,均匀加力,直到无完整丝扣外整为止。4连接完毕后应可在接头处作油漆标记,以便检查。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核 不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制 止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现

9、场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护 地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴 绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时 切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消 防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防 护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作 业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高 空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
