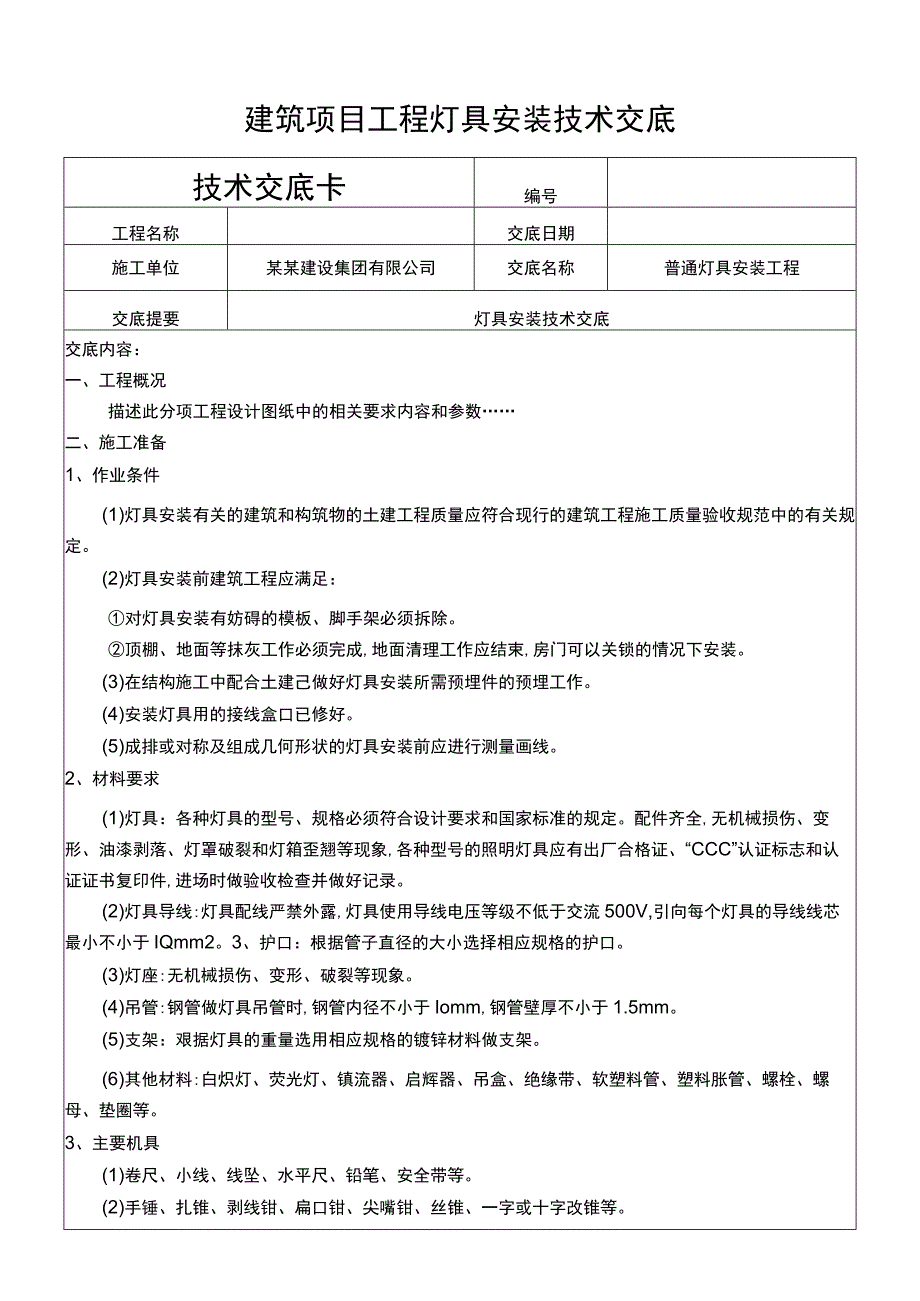

《建筑项目工程灯具安装技术交底.docx》由会员分享,可在线阅读,更多相关《建筑项目工程灯具安装技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。
1、建筑项目工程灯具安装技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称普通灯具安装工程交底提要灯具安装技术交底交底内容:一、工程概况描述此分项工程设计图纸中的相关要求内容和参数二、施工准备1、作业条件(1)灯具安装有关的建筑和构筑物的土建工程质量应符合现行的建筑工程施工质量验收规范中的有关规定。(2)灯具安装前建筑工程应满足:对灯具安装有妨碍的模板、脚手架必须拆除。顶棚、地面等抹灰工作必须完成,地面清理工作应结束,房门可以关锁的情况下安装。(3)在结构施工中配合土建己做好灯具安装所需预埋件的预埋工作。(4)安装灯具用的接线盒口已修好。(5)成排或对称及组成几何形状的灯具
2、安装前应进行测量画线。2、材料要求(1)灯具:各种灯具的型号、规格必须符合设计要求和国家标准的规定。配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂和灯箱歪翘等现象,各种型号的照明灯具应有出厂合格证、“CCC”认证标志和认证证书复印件,进场时做验收检查并做好记录。(2)灯具导线:灯具配线严禁外露,灯具使用导线电压等级不低于交流500V,引向每个灯具的导线线芯最小不小于IQmm2。3、护口:根据管子直径的大小选择相应规格的护口。(3)灯座:无机械损伤、变形、破裂等现象。(4)吊管:钢管做灯具吊管时,钢管内径不小于Iomm,钢管壁厚不小于1.5mm。(5)支架:艰据灯具的重量选用相应规格的镀锌材料做

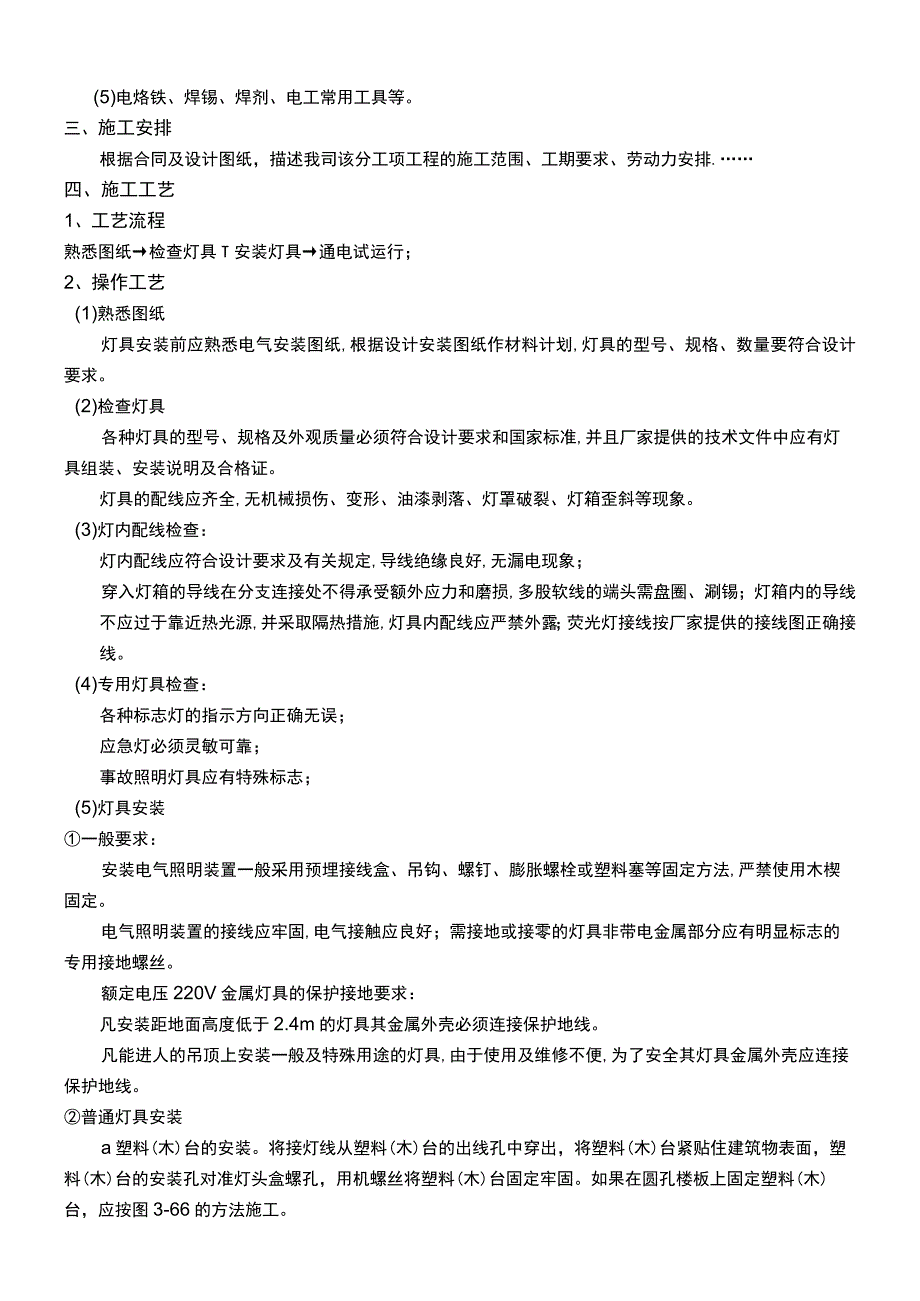

3、支架。(6)其他材料:白炽灯、荧光灯、镇流器、启辉器、吊盒、绝缘带、软塑料管、塑料胀管、螺栓、螺母、垫圈等。3、主要机具(1)卷尺、小线、线坠、水平尺、铅笔、安全带等。(2)手锤、扎锥、剥线钳、扁口钳、尖嘴钳、丝锥、一字或十字改锥等。(3)台钻、电钻、电锤、工具袋、高凳等。(4)万用表、兆欧表等。(5)电烙铁、焊锡、焊剂、电工常用工具等。三、施工安排根据合同及设计图纸,描述我司该分工项工程的施工范围、工期要求、劳动力安排.四、施工工艺1、工艺流程熟悉图纸检查灯具T安装灯具通电试运行;2、操作工艺(1)熟悉图纸灯具安装前应熟悉电气安装图纸,根据设计安装图纸作材料计划,灯具的型号、规格、数量要符合
4、设计要求。(2)检查灯具各种灯具的型号、规格及外观质量必须符合设计要求和国家标准,并且厂家提供的技术文件中应有灯具组装、安装说明及合格证。灯具的配线应齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪斜等现象。(3)灯内配线检查:灯内配线应符合设计要求及有关规定,导线绝缘良好,无漏电现象;穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈、涮锡;灯箱内的导线不应过于靠近热光源,并采取隔热措施,灯具内配线应严禁外露;荧光灯接线按厂家提供的接线图正确接线。(4)专用灯具检查:各种标志灯的指示方向正确无误;应急灯必须灵敏可靠;事故照明灯具应有特殊标志;(5)灯具安装一般要求:安装
5、电气照明装置一般采用预埋接线盒、吊钩、螺钉、膨胀螺栓或塑料塞等固定方法,严禁使用木楔固定。电气照明装置的接线应牢固,电气接触应良好;需接地或接零的灯具非带电金属部分应有明显标志的专用接地螺丝。额定电压220V金属灯具的保护接地要求:凡安装距地面高度低于2.4m的灯具其金属外壳必须连接保护地线。凡能进人的吊顶上安装一般及特殊用途的灯具,由于使用及维修不便,为了安全其灯具金属外壳应连接保护地线。普通灯具安装a塑料(木)台的安装。将接灯线从塑料(木)台的出线孔中穿出,将塑料(木)台紧贴住建筑物表面,塑料(木)台的安装孔对准灯头盒螺孔,用机螺丝将塑料(木)台固定牢固。如果在圆孔楼板上固定塑料(木)台,
6、应按图3-66的方法施工。b把从塑料(木)台甩出的导线留出适当维修长度,削出线芯,然后推入灯头盒内,线芯应高出塑料(木)台的台面。用软线在接灯线芯上缠绕57圈后,将灯线芯折回压紧。用粘塑料带和黑胶布分层包扎紧密。将包扎好的接头调顺,扣于法兰盘内,法兰盘(吊盒、平灯口)应与塑料(木)台的中心找正,用长度小于20mm的木螺丝固定。c自在器吊灯安装:首先根据灯具的安装高度及数量,把吊线全部预先掐好,应保证在吊线全部放下后,其灯泡底部距地面高度为800-1100mm之间。削出线芯,然后盘圈、涮锡、砸扁。根据已掐好的吊线长度断取软塑料管,并将塑料管的两端管头剪成两半,其长度为20mm,然后把吊线穿入塑料
7、管。把自在器穿套在塑料管上。将吊盒盖和灯口盖分别套入吊线两端,挽好保险扣,再将剪成两半的软塑料管端头紧密搭接,加热粘合,然后将灯线压在吊盒和灯口螺柱上。如为螺钉口,找出相线,并作好标记,最后按塑料(木)台安装接头方法将吊线灯安装好。日光灯安装a吸项日光灯安装:根据设计图确定出日光灯的位置,将日光灯贴紧建筑物表面,日光灯的灯箱应完全遮盖住灯头盒,对着灯头盒的位置打好进线孔,将电源线甩入灯箱,在进线孔处应套上塑料管以保护导线。找好灯头盒螺孔的位置,在灯箱的底板上用电钻打好孔,用机螺丝拧牢固,在灯箱的另一端应使用胀管螺栓加以固定。如果日光灯是安装在吊顶上的,应该用自攻螺丝将灯箱固定在龙骨上。灯箱固定
8、好后,将电源线压入灯箱内的端子板(瓷接头)上。把灯具的反光板固定在灯箱上,并将灯箱调整顺直,最后把日光灯管装好。b吊链日光灯安装:根据灯具的安装高度,将全部吊链编好,把吊链挂在灯箱挂钩上,非全在建筑物顶棚上安装好塑料(木)台,将导线依顺序编叉在吊链内,并引入灯箱,在灯箱的进线孔处应套上软塑料管以保护导线,压入灯箱内的端子板(瓷接头)内。将灯具导线和灯头盒中甩出的电源线连接,并用粘塑料带和黑胶布分层包扎紧密。理顺接头扣于法兰盘内,法兰盘(吊盒)的中心应与塑料(木)台的中心对正,用木螺丝将其拧牢固。将灯具的反光板用机螺丝固定在灯箱上,调整好灯脚,最后将灯管装好。壁灯安装先根据灯具的外形选择合适的木
9、台(板)或灯具底托把灯具摆放在上面,四周留出的余量要对称,然后用电钻在木板上开好出线孔和安装孔,在灯具的底板上也开好安装孔,将灯具的灯头线从木台(板)的出线孔中甩出,在墙壁上的灯头盒内接头,并包扎严密,将接头塞入盒内。把木台或木板对正灯头盒,贴紧墙面,可用机螺丝将木台直接固定在盒子耳朵上,如为木板就应该用胀管固定。调整木台(板)或灯具底托使其平正不歪斜,再用机螺丝将灯具拧在木台(板)或灯具底托上,最后配好灯泡,灯个或灯罩。安装在室外的壁灯,其台板或灯具底托与墙面之间应加防水胶垫,并应打好泄水孔。荧光灯安装。a灯具组成:除灯管、启辉器和镇流器外,还有灯架、灯座和启辉器座等附件。b灯具组装:根据灯
10、具的安装高度进行组装,掐好灯具接线长度井两端涮锡,将吊链挂在灯箱挂钩上。先把管座、镇流器和启辉器座安装在灯架的相应位置上,连接镇流器到一侧灯管的接线,再连接启辉器座到两侧管座的接线,用软线再连接好镇流器及管座另一接线端,并由灯架出线孔穿出灯架,在灯架的出线孔处套上软塑料管以保护导线,导线与吊链叉编在一起穿人法兰盘,应注意这两根导线中间不应有接头,连接处均应挂锡。组装式吊链荧光灯在安装前集中加工,经通电试验后再进行现场安装。灯具安装:在建筑物顶棚上安装塑料(木)台,将吊盒或法兰固定在塑料(木)台中心。安装时将灯具导线与吊线盒或法兰盘内甩出的电源线进行连接,当在法兰盘内连接时用粘塑料带和黑胶布分层
11、包扎紧密,理顺接头扣于法兰盘的中心内并固定法兰盘,将灯具的反光板用机螺丝固定在灯箱上,调整好灯角,最后将灯管装上即可。应急照明灯具安装。a应急照明灯的电源除正常电源外,另有一路电源供电;或者是独立于正常电源的柴油发电机组供电;或由蓄电池柜供电或选用自带电源行应急灯具;b应急照明在正常电源断电后,电源转换时间为:疏散照明W15s,备用照明315s(金融商店交易W1.5s);安全照明W0.5s;c疏散照明由安全出口标志灯和疏散标志灯组成。安全出口标志灯距地高度不低于2m,且安装在疏散出口和楼梯口里侧的上方;疏散标志灯安装在安全出口的顶部,楼梯间、疏散走道及其转角处应安装在Im以下的墙面上。不易安装
12、的部位可安装在上部。疏散通道上的标志灯间距不大于20m(人防工程不大于Iom);d疏散标志灯的设置,不影响正常通行,且不在其周围设置容易混同疏散标志灯的其他标志牌等。e应急照明线路在每个防火分区有独立的应急照明回路,穿越不同防火分区的线路有防火隔堵措施;f疏散照明线路采用耐火电线、电缆,穿管明敷或在非燃烧体内穿刚性导管暗敷,暗敷保护层厚度不小于30mmo电线采用额定电压不低于750v的铜芯绝缘电线。(6)建筑物照明通电试运行灯具安装完毕,各个支路的绝缘电阻摇测合格,允许通电试运行。公用建筑照明系统通电连续试运行时问为24h,民用住宅照明系统通电连续试运行时间为8ho所有照明灯具均应开启,且每2
13、h记录运行状态1次,连续运行时间内无故障。同时检查灯具的控制是否灵活、准确;开关与灯具控制顺序相对应,如果发现问题必须断电,然后查找原因进行修复。五、质要求质量标准:1、灯具的外形、灯头及其接线灯具及配件齐全,无机械损伤、变形、涂层剥落和灯罩破裂等缺陷。软线吊灯的软线两端做保护扣,两端芯线搪锡;当装升降器时,套塑料软管,采用安全灯头。除敞开式灯具外,其他各类灯具灯泡容量在IOoW及以上者采用瓷质灯头。连接灯具的软线盘扣、搪锡压线,当采用螺口灯头时,相线接于螺口灯头中间的端子上。灯头的绝缘外壳不破损和漏电;带有开关的灯头,开关手柄无裸露的金属部分检测方法:观察检查2、灯具的固定灯具质量大于3kg
14、时,固定在螺栓或预埋吊钩上。软线吊灯,灯具质量在0.5kg及以下时,采用软电线自身吊装;大于0.5kg的灯具采用吊链,且软电线编叉在吊链内,使电线不受力。灯具固定牢固可靠,不使用木楔。每个灯具固定用螺钉或螺栓至少2个;当绝缘台直径在75mm及以下时,采用1个螺钉或螺栓固定。检测方法:观察检查3、距地面高度小于2.4m的灯具的可靠性裸露导体接地或接零当灯具距地面高度小于2.4m时,灯具的可靠性裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。检测方法:观察、钢尺、手扳检查六、成品保护1、灯具进入现场后应码放整济、稳固,并要注意防潮,搬运时应轻拿轻放,以免碰坏表面的镀锌层
15、、油漆及玻璃罩。2、安装灯具时不要碰坏建筑物的门窗及墙面。3、灯具安装完毕后不得再次喷浆,以防止器具被污染。七、安全环保与绿色施工措施1、使用梯子靠在柱子工作,顶端应绑牢。在光滑坚硬的地面上使用梯凳时,必须考虑防滑措施。2、使用人字梯必须坚固.距梯脚4060mm处要设拉绳,防止劈开;不准站在梯子最上一层工作,梯凳上禁止放工具、材料。3、高空作业,无防护设施时,必须系安全带并栓在牢固部位上。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
