《某小区物业管理公司前期物业管理工作进度表.docx》由会员分享,可在线阅读,更多相关《某小区物业管理公司前期物业管理工作进度表.docx(3页珍藏版)》请在第壹文秘上搜索。

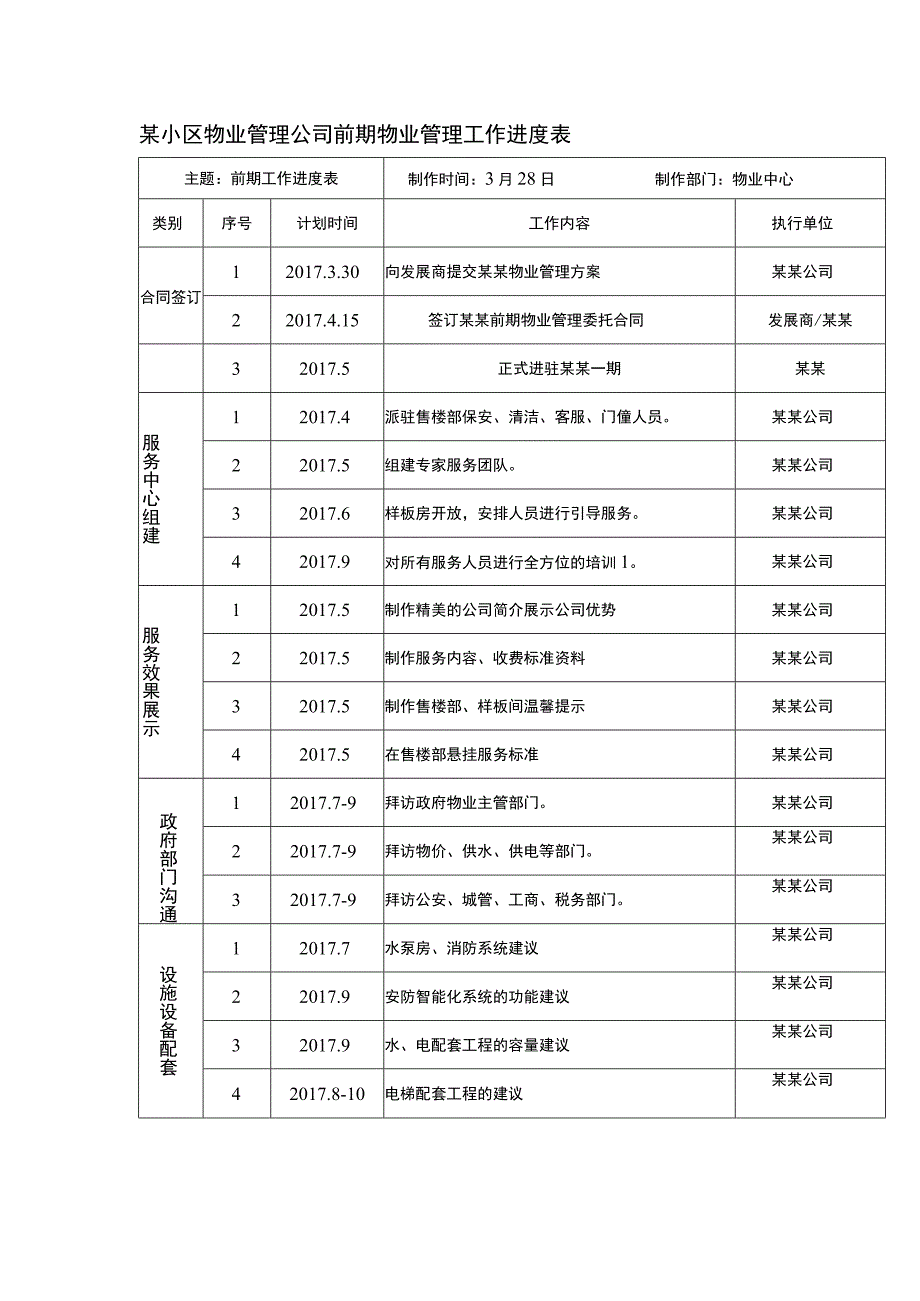

1、某小区物业管理公司前期物业管理工作进度表主题:前期工作进度表制作时间:3月28日制作部门:物业中心类别序号计划时间工作内容执行单位合同签订12017.3.30向发展商提交某某物业管理方案某某公司22017.4.15签订某某前期物业管理委托合同发展商/某某32017.5正式进驻某某一期某某服务中心组建12017.4派驻售楼部保安、清洁、客服、门僮人员。某某公司22017.5组建专家服务团队。某某公司32017.6样板房开放,安排人员进行引导服务。某某公司42017.9对所有服务人员进行全方位的培训1。某某公司服务效果展示12017.5制作精美的公司简介展示公司优势某某公司22017.5制作服务内

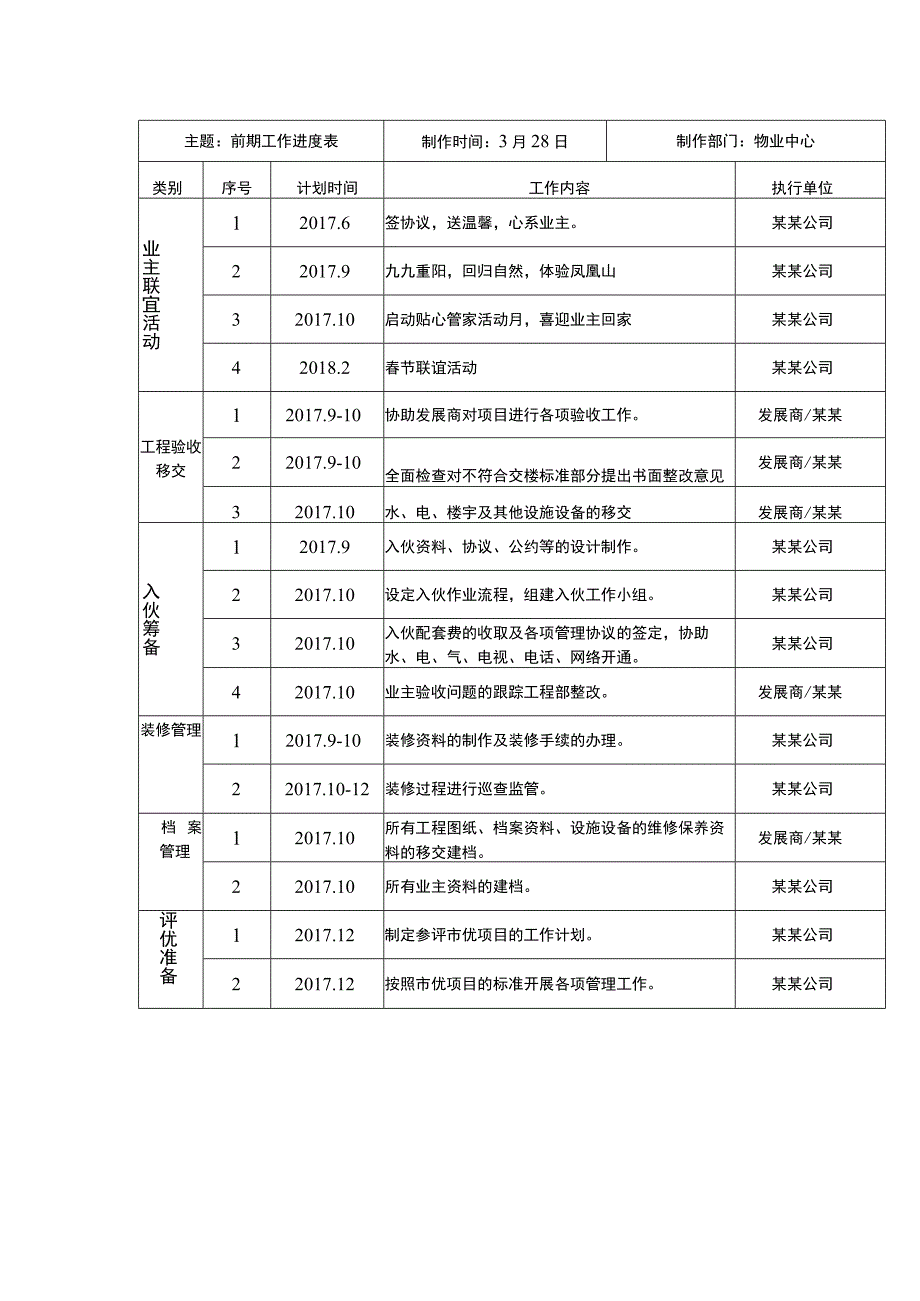

2、容、收费标准资料某某公司32017.5制作售楼部、样板间温馨提示某某公司42017.5在售楼部悬挂服务标准某某公司政府部门沟通12017.7-9拜访政府物业主管部门。某某公司22017.7-9拜访物价、供水、供电等部门。某某公司32017.7-9拜访公安、城管、工商、税务部门。某某公司设施设备配套12017.7水泵房、消防系统建议某某公司22017.9安防智能化系统的功能建议某某公司32017.9水、电配套工程的容量建议某某公司42017.8-10电梯配套工程的建议某某公司主题:前期工作进度表制作时间:3月28日制作部门:物业中心类别序号计划时间工作内容执行单位工程施工跟进12017.9跟进给
3、排水及二次加压供水的施工情况某某公司22017.8跟进配电房及供电线路的铺设某某公司32017.9跟进洗手间沉降池、防水、下水管的施工某某公司42017.9跟进供气管道的铺设及单元控制情况某某公司52017.10跟进门、窗墙面的施工情况某某公司62017.10跟进外墙、管道、空调位及滴管施工某某公司72017.10跟进小区景观运行系统的施工情况某某公司82017.10跟进化粪池、排污、雨水井、垃圾箱、垃圾中转站的施工某某公司92017.10跟进电梯、对讲安防系统的施工情况某某公司102017.10公共照明系统的施工跟进某某公司期商划前招策12017.6前期商业策划方案某某公司22017.7-9

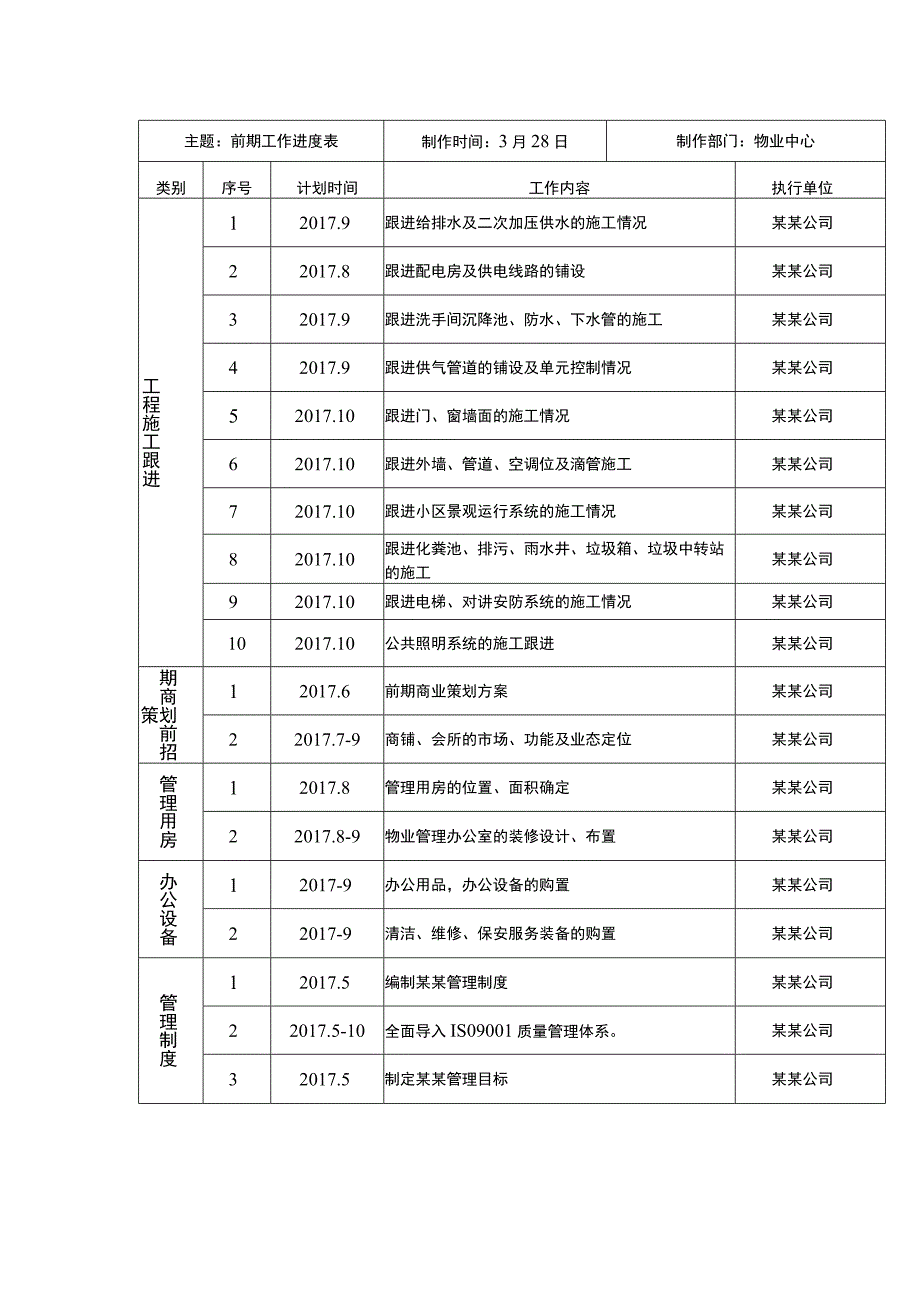

4、商铺、会所的市场、功能及业态定位某某公司管理用房12017.8管理用房的位置、面积确定某某公司22017.8-9物业管理办公室的装修设计、布置某某公司办公设备12017-9办公用品,办公设备的购置某某公司22017-9清洁、维修、保安服务装备的购置某某公司管理制度12017.5编制某某管理制度某某公司22017.5-10全面导入IS09001质量管理体系。某某公司32017.5制定某某管理目标某某公司主题:前期工作进度表制作时间:3月28日制作部门:物业中心类别序号计划时间工作内容执行单位业主联宜活动12017.6签协议,送温馨,心系业主。某某公司22017.9九九重阳,回归自然,体验凤凰山某
5、某公司32017.10启动贴心管家活动月,喜迎业主回家某某公司42018.2春节联谊活动某某公司工程验收移交12017.9-10协助发展商对项目进行各项验收工作。发展商/某某22017.9-10全面检查对不符合交楼标准部分提出书面整改意见发展商/某某32017.10水、电、楼宇及其他设施设备的移交发展商/某某入伙筹备12017.9入伙资料、协议、公约等的设计制作。某某公司22017.10设定入伙作业流程,组建入伙工作小组。某某公司32017.10入伙配套费的收取及各项管理协议的签定,协助水、电、气、电视、电话、网络开通。某某公司42017.10业主验收问题的跟踪工程部整改。发展商/某某装修管理12017.9-10装修资料的制作及装修手续的办理。某某公司22017.10-12装修过程进行巡查监管。某某公司档案管理12017.10所有工程图纸、档案资料、设施设备的维修保养资料的移交建档。发展商/某某22017.10所有业主资料的建档。某某公司评优准备12017.12制定参评市优项目的工作计划。某某公司22017.12按照市优项目的标准开展各项管理工作。某某公司
