建筑工程项目隧洞事故应急演练实施方案.docx

上传人:p** 文档编号:366993 上传时间:2023-08-06 格式:DOCX 页数:18 大小:58.14KB
下载 相关 举报
建筑工程项目隧洞事故应急演练实施方案.docx_第1页
第1页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第2页
第2页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第3页
第3页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第4页
第4页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第5页
第5页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第6页
第6页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第7页
第7页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第8页
第8页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第9页
第9页 / 共18页
建筑工程项目隧洞事故应急演练实施方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程项目隧洞事故应急演练实施方案.docx》由会员分享,可在线阅读,更多相关《建筑工程项目隧洞事故应急演练实施方案.docx(18页珍藏版)》请在第壹文秘上搜索。

1、隧洞事故应急演练实施方案在XX地下隧洞工程排水隧洞施工过程中安全事故即将发生或已经发生的紧+急情况下,能迅速、有效、有序地做好抢险救灾应急工作,防止因应急行动组织不力或现场救援工作的无序和混乱而延误救援抢险,最大限度地避免和减轻安全生产事故造成的人员伤亡和财产损失,切实维护生命财产安全,从实战角度模拟演练,确保生产安全,项目部决定于20XX年4月组织隧洞事故应急演练,为确保应急演练过程安全顺利,特编制此应急演练实施方案。现将演练实施方案具体安排如下:一、编制依据1、某某某工程有限公司XX项目部专项应急预案2、工程建设突发事件总体应急预案3、排水隧洞工程钻爆法隧洞施工应急预案二、演练目的1、通过

2、组织本次演练,提高员工应急意识,进一步提高项目部应急响应水平。2、使员工熟练掌握紧急情况报警、自救与他救的方法;3、提高员工应急逃生能力和对突发事件的应急处理能力;4、使员工熟悉逃生通道,抢险人员熟悉抢险路线及应急汇合点,检查并提高应急预案的响应能力。5、通过开展隧洞事故应急演练,全面检验项目部工程建设突发事件总体应急预案、钻爆法隧洞施工应急预案的有效性和可行性,进一步查找应急体系存在的问题和漏洞。6、检验各应急小组的运作情况,提高抢险救灾、通讯保障、医疗保障和后勤保障能力,重点是指令发布下达的及时、通畅及落实情况。二、演练规模、地点、时间演练参加人员:某某某工程公司XX项目部、水电XX局、现

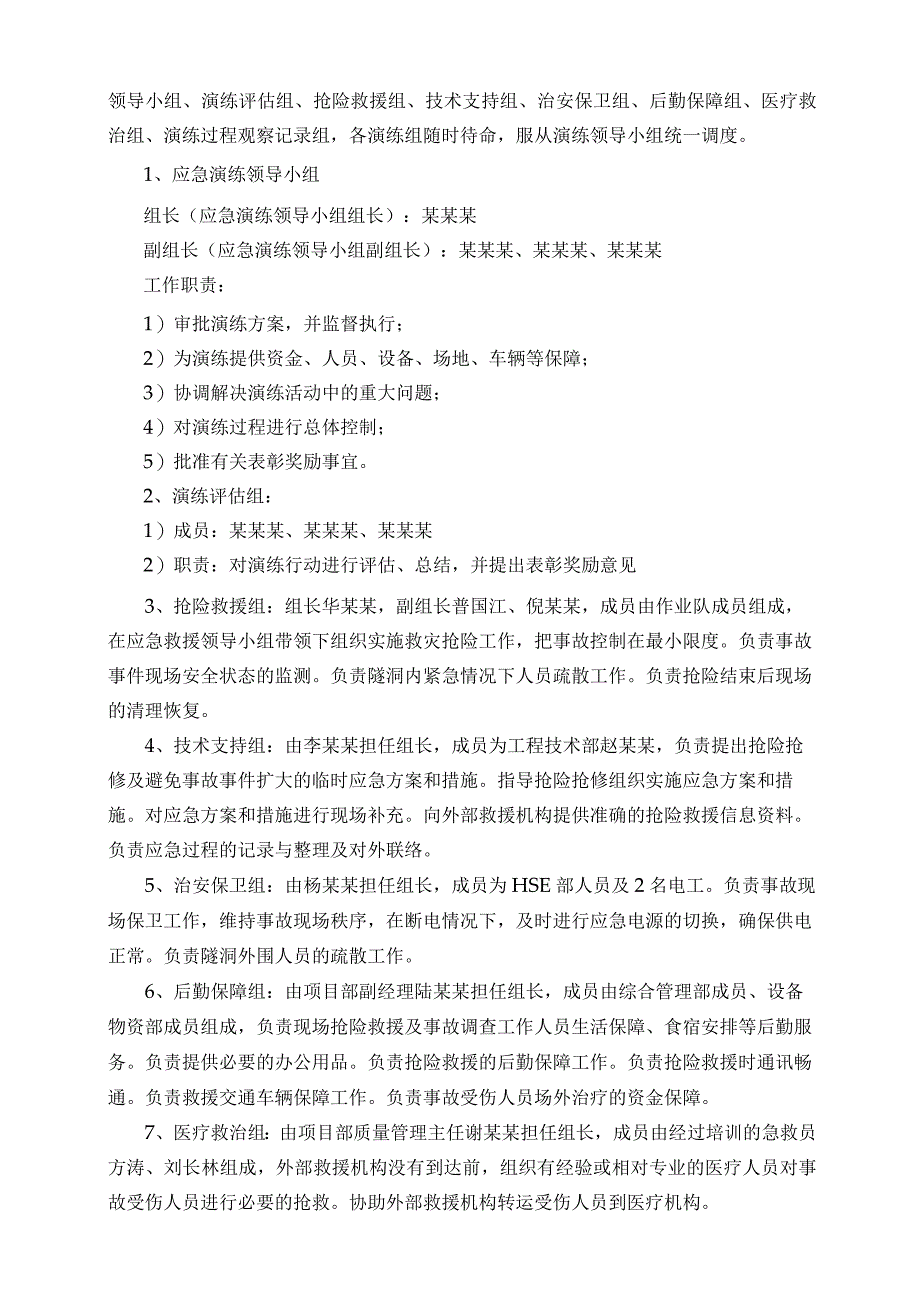

3、场医疗救治人员、消防队演练时间:20XX年4月26日下午15:OO演练地点:演练适用范围:流砂及小范围班塌三、演练组织机构及分工职责按照应急演练过程中扮演的角色和承担的任务,将应急演练参与人员分为应急演练领导小组、演练评估组、抢险救援组、技术支持组、治安保卫组、后勤保障组、医疗救治组、演练过程观察记录组,各演练组随时待命,服从演练领导小组统一调度。1、应急演练领导小组组长(应急演练领导小组组长):某某某副组长(应急演练领导小组副组长):某某某、某某某、某某某工作职责:1)审批演练方案,并监督执行;2)为演练提供资金、人员、设备、场地、车辆等保障;3)协调解决演练活动中的重大问题;4)对演练过程

4、进行总体控制;5)批准有关表彰奖励事宜。2、演练评估组:1)成员:某某某、某某某、某某某2)职责:对演练行动进行评估、总结,并提出表彰奖励意见3、抢险救援组:组长华某某,副组长普国江、倪某某,成员由作业队成员组成,在应急救援领导小组带领下组织实施救灾抢险工作,把事故控制在最小限度。负责事故事件现场安全状态的监测。负责隧洞内紧急情况下人员疏散工作。负责抢险结束后现场的清理恢复。4、技术支持组:由李某某担任组长,成员为工程技术部赵某某,负责提出抢险抢修及避免事故事件扩大的临时应急方案和措施。指导抢险抢修组织实施应急方案和措施。对应急方案和措施进行现场补充。向外部救援机构提供准确的抢险救援信息资料。

5、负责应急过程的记录与整理及对外联络。5、治安保卫组:由杨某某担任组长,成员为HSE部人员及2名电工。负责事故现场保卫工作,维持事故现场秩序,在断电情况下,及时进行应急电源的切换,确保供电正常。负责隧洞外围人员的疏散工作。6、后勤保障组:由项目部副经理陆某某担任组长,成员由综合管理部成员、设备物资部成员组成,负责现场抢险救援及事故调查工作人员生活保障、食宿安排等后勤服务。负责提供必要的办公用品。负责抢险救援的后勤保障工作。负责抢险救援时通讯畅通。负责救援交通车辆保障工作。负责事故受伤人员场外治疗的资金保障。7、医疗救治组:由项目部质量管理主任谢某某担任组长,成员由经过培训的急救员方涛、刘长林组成

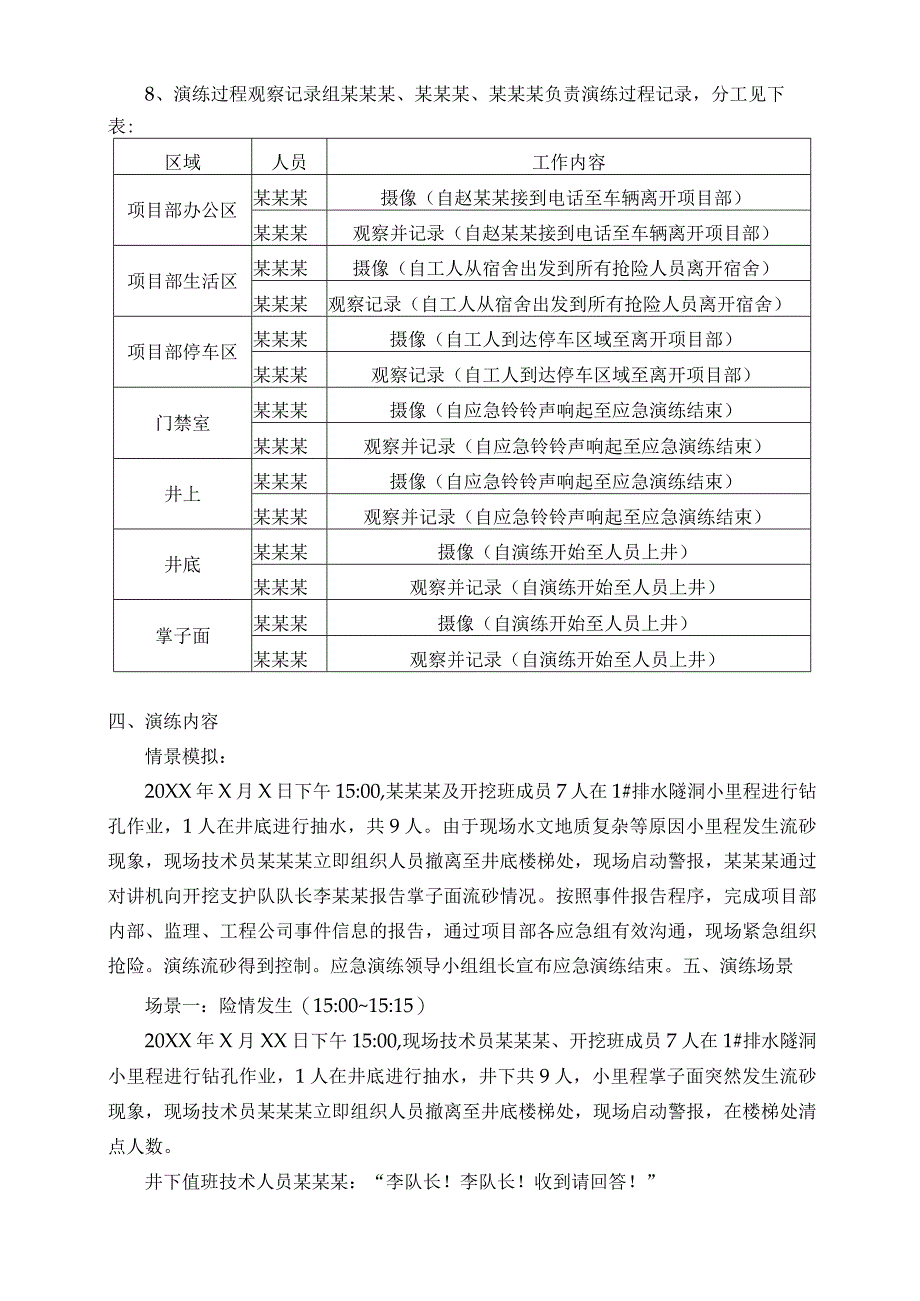

6、,外部救援机构没有到达前,组织有经验或相对专业的医疗人员对事故受伤人员进行必要的抢救。协助外部救援机构转运受伤人员到医疗机构。8、演练过程观察记录组某某某、某某某、某某某负责演练过程记录,分工见下表:区域人员工作内容项目部办公区某某某摄像(自赵某某接到电话至车辆离开项目部)某某某观察并记录(自赵某某接到电话至车辆离开项目部)项目部生活区某某某摄像(自工人从宿舍出发到所有抢险人员离开宿舍)某某某观察记录(自工人从宿舍出发到所有抢险人员离开宿舍)项目部停车区某某某摄像(自工人到达停车区域至离开项目部)某某某观察记录(自工人到达停车区域至离开项目部)门禁室某某某摄像(自应急铃铃声响起至应急演练结束)

7、某某某观察并记录(自应急铃铃声响起至应急演练结束)井上某某某摄像(自应急铃铃声响起至应急演练结束)某某某观察并记录(自应急铃铃声响起至应急演练结束)井底某某某摄像(自演练开始至人员上井)某某某观察并记录(自演练开始至人员上井)掌子面某某某摄像(自演练开始至人员上井)某某某观察并记录(自演练开始至人员上井)四、演练内容情景模拟:20XX年X月X日下午15:00,某某某及开挖班成员7人在1#排水隧洞小里程进行钻孔作业,1人在井底进行抽水,共9人。由于现场水文地质复杂等原因小里程发生流砂现象,现场技术员某某某立即组织人员撤离至井底楼梯处,现场启动警报,某某某通过对讲机向开挖支护队队长李某某报告掌子面

8、流砂情况。按照事件报告程序,完成项目部内部、监理、工程公司事件信息的报告,通过项目部各应急组有效沟通,现场紧急组织抢险。演练流砂得到控制。应急演练领导小组组长宣布应急演练结束。五、演练场景场景一:险情发生(15:0015:15)20XX年X月XX日下午15:00,现场技术员某某某、开挖班成员7人在1#排水隧洞小里程进行钻孔作业,1人在井底进行抽水,井下共9人,小里程掌子面突然发生流砂现象,现场技术员某某某立即组织人员撤离至井底楼梯处,现场启动警报,在楼梯处清点人数。井下值班技术人员某某某:“李队长!李队长!收到请回答!”李某某应答:“收到!收到!”某某某:“李队长1#排水隧洞小里程掌子面钻孔出

9、现流砂现象,孔洞约50cm,持续流砂,未发生涌水,已确认楼梯处安全,井下共9人(包括1名抽水人员),其中1人撤离时左脚脚踝扭伤,受伤人员已搀扶至井底,所有人员已撤离至井底楼梯处,请指示!”李某某应答:“某某某、井底1名抽水留守监视现场流砂情况,若出现紧急状况,立即带领抽水人员撤离,受伤人员及1名陪同人员在井底等待应急救生笼,其他人员通过楼梯撤离至井口,受伤人员及1名陪同人员乘应急救生笼上井,与我保持联系,我马上向值班经理报告。”某某某:“周某某,周工,收到请回答!周某某:收到,收到!某某某:1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤

10、,已确认楼梯处安全,井下共4人(现场技术员、1名受伤人员、1名陪同人员、1名抽水人员)现场观察,其他5人正撤离至井!周某某:收到,收到!李某某宣布:“1#排水隧洞现在进入紧急状态,门禁负责人陈平将门禁闸门放开,在未下达抢险命令前,无关人员不得进入。”李某某安排司索工王元付将担架放至应急救生笼中并指挥起重机吊至井底:“王元付在井上配合起重工将应急就生笼放至井底,司索工黄鹏下井在井底负责指挥将应急就生笼放置在井底,待受伤人员及陪同人员到达救生笼内后,指挥利用起重机缓慢将人员运至井上。”事件分为施工及安全两个渠道进行报告,两个渠道同时进行,现场施工李某某与安全员周某某同时报告工程公司土建专业队与安全

11、助理。李某某拨打手机向值班经理倪某某报告:“倪经理,1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!请指示!”倪某某应答李某某:“收到,李队长将该事件通过电话报告土建专业队龙昊,我马上向和经理汇报。”李某某拨打手机向土建专业队龙昊报告:“1#排水隧洞小里程学子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1

12、名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!请指示!”安全员周某某立刻到现场集装箱办公室内通过电话,向HSE经理赵某某报告:1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!清指示!赵某某(应答周某某):“请周工拨打中咨安全监理胡时宝和XX项目部安全助理高章玉报告该事件。”周某某拨打手机向中咨安全监理胡时宝报告:“1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续

13、流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!”周某某拨打手机向XX项目部安全助理高章玉报告:1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!”周某某电话拨打核电急救车电话(000000000000):“1#排水隧洞出现流砂现象,1人在撤离时左脚脚踝扭伤,请求急救车到8号

14、应急汇合点支援。”周某某电话拨打核电专职消防队电话(0000000000):“1#排水隧洞小里程出现流砂现象,请求到8号应急汇合点待命支援。”周某某事件报告后立即到门禁室,查看下井记录,清点下井人员,待井下(5人)陆续撤离至井口,周某某带领至休息亭前集合。李某某带领开挖支护队普工1人立即对某某平台入口处拉设警示带,摆放“非施工人员禁止进入标识标牌,安排开挖支护队普工1人在现场值守。李某某通知电工在1#盾构井井上现场待命,配合综合队确保抢险时供电正常。李某某电话通知综合队队长李波:1#排水隧洞出现流砂现象,请带领电工到达矿山法竖井现场待命,确保抢险时供电正常。倪某某拨打手机向应急演练领导小组组长

15、和某某报告:“和经理,1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!”赵某某拨打手机向和某某报告:”和经理,1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,1人在撤离时左脚脚踝扭伤,已确认楼梯处安全,井下目前有5人(现场技术员、1名抽水人员、1名司索工、1名受伤人员、1名陪同人员),其他5人已组织撤离正通过楼梯上井!请指示!”场景二:启动应急预案(15:10-15:40)和某某(应答倪某某):“收到,立即启动预案,倪副经理立即通知技术支持组李某某、抢救救援组华某某。”和某某(应答赵某某):“收到,立即启动预案,赵副经理立即通知各应急组人员到位,安排专人负责事件上报。”值班经理倪某某电话通知技术支持组李某某:1#排水隧洞小里程掌子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,请立即前往现场,评估风险。值班经理倪某某电话通知抢险救援组组长华某某:1#排水隧洞小里程学子面钻孔出现流砂现象,孔洞约50cm,持续流砂,未发生涌水,请通知抢险组其他成员到现场待命,组织抢险。华某某电话通知

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
