2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx

上传人:p** 文档编号:374026 上传时间:2023-08-06 格式:DOCX 页数:30 大小:52.71KB
下载 相关 举报
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第1页
第1页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第2页
第2页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第3页
第3页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第4页
第4页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第5页
第5页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第6页
第6页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第7页
第7页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第8页
第8页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第9页
第9页 / 共30页
2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx》由会员分享,可在线阅读,更多相关《2024监理工程师《监理概论》第八章高频出题考点精细化整理全考点.docx(30页珍藏版)》请在第壹文秘上搜索。

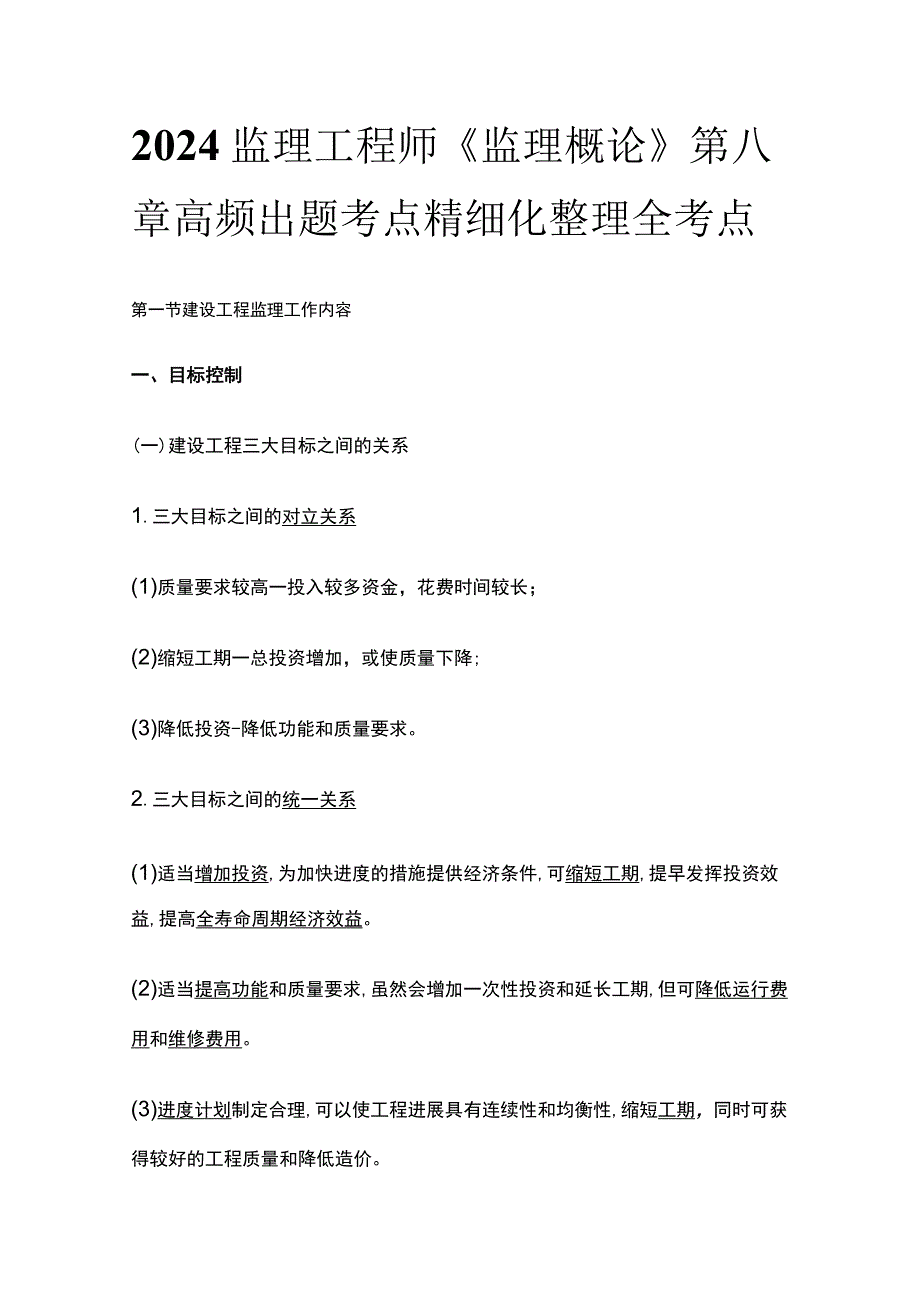

1、2024监理工程师监理概论第八章高频出题考点精细化整理全考点第一节建设工程监理工作内容一、目标控制(一)建设工程三大目标之间的关系1.三大目标之间的对立关系(1)质量要求较高一投入较多资金,花费时间较长;(2)缩短工期一总投资增加,或使质量下降;(3)降低投资-降低功能和质量要求。2.三大目标之间的统一关系(1)适当增加投资,为加快进度的措施提供经济条件,可缩短工期,提早发挥投资效益,提高全寿命周期经济效益。(2)适当提高功能和质量要求,虽然会增加一次性投资和延长工期,但可降低运行费用和维修费用。(3)进度计划制定合理,可以使工程进展具有连续性和均衡性,缩短工期,同时可获得较好的工程质量和降低

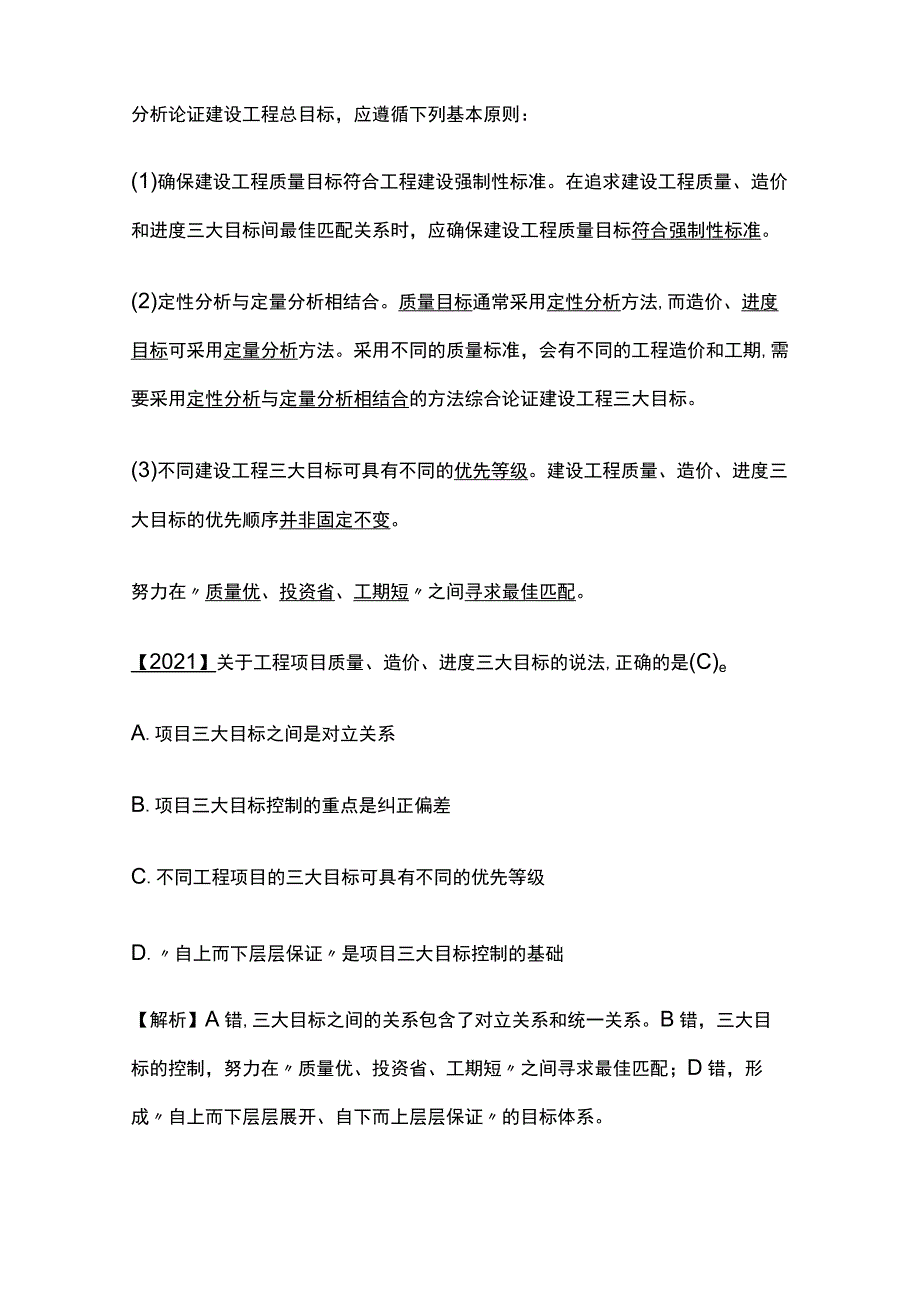

2、造价。【2020】下列建设工程质量、造价、进度三大目标之间相互关系中,属于对立关系的是(B)。A,通过加快建设进度,尽早发挥投资效益B.通过增加赶工措施费,加快工程建设进度C.通过提高功能要求,大幅度提高投资效益D.通过控制工程质量,减少返工费用【2015】建设工程质量、造价和进度三大目标之间的关系中,属于统一关系的是(D)OA.对工程质量有较高要求,就需要投入较多资金B.要在较短时间内完成建设工程,势必会增加建设投资C.要减少投资和节约费用,就可能会降低建设工程功能D.提高建设工程质量标准,会降低建设工程运行费用(二)建设工程三大目标的确定与分解形成自上而下层层展开、自下而上层层保证的目标体

3、系。1.建设工程总目标的分析论证分析论证建设工程总目标,应遵循下列基本原则:(1)确保建设工程质量目标符合工程建设强制性标准。在追求建设工程质量、造价和进度三大目标间最佳匹配关系时,应确保建设工程质量目标符合强制性标准。(2)定性分析与定量分析相结合。质量目标通常采用定性分析方法,而造价、进度目标可采用定量分析方法。采用不同的质量标准,会有不同的工程造价和工期,需要采用定性分析与定量分析相结合的方法综合论证建设工程三大目标。(3)不同建设工程三大目标可具有不同的优先等级。建设工程质量、造价、进度三大目标的优先顺序并非固定不变。努力在质量优、投资省、工期短之间寻求最佳匹配。【2021】关于工程项

4、目质量、造价、进度三大目标的说法,正确的是(C)eA.项目三大目标之间是对立关系B.项目三大目标控制的重点是纠正偏差C.不同工程项目的三大目标可具有不同的优先等级D.自上而下层层保证是项目三大目标控制的基础【解析】A错,三大目标之间的关系包含了对立关系和统一关系。B错,三大目标的控制,努力在质量优、投资省、工期短之间寻求最佳匹配;D错,形成自上而下层层展开、自下而上层层保证的目标体系。【2018】关于建设工程质量、造价、进度三大目标的说法,正确的是(B)oA.工程项目质量、造价、进度目标应以定性分析为主,定量分析为辅B.建设工程三大目标中,应确保工程质量目标符合工程建设强制性标准C.分析论证建

5、设工程三大目标的匹配性时应以同等权重对待D.建设工程三大目标的实现是指实现工程项目质量优,投资省的目标2.建设工程总目标的逐级分解在建设工程目标体系中,各级目标之间相互联系,上一级目标控制下一级目标,下一级目标保证上一级目标的实现,最终保证建设工程总目标的实现。(三)建设工程三大目标控制的任务和措施1 .三大目标动态控制过程建设工程目标体系构建后,建设工程监理工作的关键在于动态控制。建设工程目标体系的PDCA(Plan计划;D。一执行;CheCk一检查;Action一纠偏)。【2016】下列工作内容中,属于建设工程目标动态控制过程的有(BCD)。A.组织B.计划C.执行D.检查E.协调31封下

6、列建设工程目标动态控制工作中,属于PDCA中检查工作的是(C)。A.编制工程项目计划B.实施工程项目计划C.收集工程项目实施绩效D.采取偏差纠正措施2 .三大目标控制任务监理机构在施工阶段的质量控皿主要通过对施工投入、施工和安装过程、施工产出品进行全过程控制,以及任务对施工单位及其人员资格、材料和设备、机械和机具、施工方案和方法、施工环境实施全面控制。要做协助业主做好施工现场准备工作,为施工单位提交质量合格的施工现场;好的审查确认施工总包单位及分包单位资质;检查材料、设备、构配件质工作量;检查施工机械和机具质量;审查施工组织设计和施工方案;检查施工单位的现场质量管理体系和管理环境;控制施工工艺

7、过程质量;验收分部分项和隐蔽工程;处置工程质量问题、质量缺陷;协助处理工程质量事故;审核工程竣工图,组织工程预验收;参加工程竣工验收。3Z21项目监理机构在建设工程施工阶段质量控制的任务有(BCD)。A.做好施工现场准备工作B.检查施工机械和机具质量C.处置工程质量缺陷D.控制施工过程质量E.处理工程质量事故卫益L项目监理机构在施工阶段造价控制的主要任务有(ABCD)A.预防并处理费用索赔B.挖掘降低造价潜力C.控制工程付款D.控制工程变更费用E.确定造价控制目标IL项目监理机构施工进度控制的主要工作任务有(ABDE)A.完善建设工程控制性进度计划B.审查施工单位提交的进度计划C.编制材料和设

8、备供应进度计划D.组织进度协调会议E.研究制定预防工期索赔的措施【解析】ABDE属于为完成施工阶段进度控制任务,项目监理机构需要做好的工作。C错,应为协助建设单位编制和实施由建设单位负责供应的材料和设备供应进度计划。【2018】下列工程进度控制任务中,属于项目监理机构在施工阶段进度控制的任务是(D)。A.编制工程建设总进度计划B.依据进度控制纲要确定合同工期C.进行工程项目建设目标论证D.审查施工单位提交的进度计划3.三大目标控制措施(建筑资源吧口诀:组合经技)组织是其他各类措施的前提和保隙。包括:建立健全组织机构、制度和人员;措施明确人员任务与分工;改善工作流程;建立考评机制,加强各单位沟通

9、协作;加强激励措施,调动积极性和创造性。合同选择合理的承发包模式和合同计价方式,选定满意施工及材料供应单位;措施拟定完善的合同条款,并动态跟踪合同执行情况;处理好索赔。经济审核工程量、工程款支付申请及工程结算报告;编制和实施资金使用计措施划,对工程变更方案进行技术经济分析;分析投资偏差,对未完工程进行投资预测。技术对多个可能的建设方案、施工方案进行技术可行性分析,审核、比较技措施术数据,审查施工组织设计、施工方案等。采用网络计划技术、信息化技术等措施。卫现_为了有效控制建设工程项目目标,项目监理机构可采取的技术措施是(八)。A.审查施工方案B.编制资金使用计划C.明确人员职责分工D.预测未完工

10、程投资【2019】下列目标控制措施中,属于技术措施的有(BCD)。A.确定目标控制工作流程B.审查施工组织设计C.采用网络计划技术进行工期优化D.审核比较各种工程数据E.确定合理的工程款计价方式【2018】项目监理机构处理工程索赔事宜是建设工程目标控制重要的(B)措施。A.技术B.合同C,经济D.组织【2018】下列目标控制措施中,属于经济措施的有(BCE)oA.建立动态控制过程中的激励机制B.审核工程量及工程结算报告C.对工程变更方案进行技术经济分析D.选择合理的承发包模式和合同计价方式E.进行投资偏差分析和未完工程投资预测二.合同管理(一)工程暂停及复工处理1.签发工程暂停令的情形(1)建

11、设单位要求暂停施工且工程需要暂停施工的;(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的;(3)施工单位未按审查通过的工程设计文件施工的;(4)施工单位违反工程建设强制性标准的;(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。【2021】根据建设工程监理规范,总监理工程师应及时签发工程暂停令的情形(B)。A.施工单位采用的施工工艺不当造成的工程质量问题的B.施工单位未按审查通过的工程设计文件施工C.施工单位施工中存在安全事故隐患D.施工单位未按施工方案施工大幅增加工程费用【解析】本题考核总监理工程师应及时签发工程暂停令的情形。ACD可签发监理通知单。【2020】根据建设工程监

12、理规范,总监理工程师应及时签发工程暂停令的情形有(BE)。A.施工单位未按施工组织设计施工的B.施工单位违反工程建设强制性标准的C.施工单位要求暂停施工的D.施工单位寸进场材料未及时报验的E.工程施工存在重大质量事故隐患的3.复工审批或指令当暂停施工原因消失、具备复工条件时,施工单位提出复工申请的,项目监理机构应审查施工单位报送的工程复工报审表及有关材料,符合要求后,总监理工程师应及时签署审查意见,并应报建设单位批准后签发工程复工令;施工单位未提出复工申请的,总监理工程师应根据工程实际情况指令施工单位恢复施工。三、信息管理建设工程信息管理贯穿工程建设全过程,其基本环节包括:信息的收集、传递、加

13、工、整理、分发、检索和存储。1.工程监理人员对于数据和信息的加工要从鉴别开始。2.科学的信息加工和整理,需要基于业务流程图和数据流程图。【2020】为了进行科学的信息加工和整理,工程监理人员需要结合工程监理与相关服务工作绘制的流程图有(AE)oA.业务流程图B.组织流程图C.资源流程图D.工艺流程图E.数据流程图四、组织协调(一)项目监理机构组织协调内容从系统工程角度看,项目监理机构组织协调内容可分为系统内部(项目监理机构)协调和系统外部协调两大类,系统外部协调又分为系统近外层协调和系统远外层协调。近外层和远外层的主要区别是,建设单位与近外层关联单位之间有合同关系,与远外层关联单位之间没有合同

14、关系。【2012】下列单位中,属于项目监理机构远外层协调范围的单位是(C)。A.材料供应商和设备供应商B.设备供应商和政府部门C.政府部门和社会团体D.社会团体和材料供应商1.项目监理机构内部的协调内部人D在人员宜接上要量才录用。际关系2)在工作分配上要职责分明。3)在成绩述血上要实事求是。4)在矛盾调解上要恰到好处。内部组1)在目标分解的基础上设置组织机构,根据工程特点及监理合同所织关系约定的工作内容,设置相应的管理部门。2)明确规定每个部门的目标、职责和权限。3)事先约定各个部门在工作中的相互关系。有主办、牵头和协作、配合之分。4)建立信息沟通制度。通过工作例会、业务碰头会、发会议纪要、工

15、作流程图或信息传递卡等方式来沟通信息,使局部了解全局,服从并适应全局需要。5)及咧逊工作中的矛盾或冲突。内部需1)对监理检测试验设备的平衡。要注意期限的及时性、规格的明确求关系性、数量的准确性、质量的规定性。2)对监理人员的平衡。要抓住JS度环节,注意各专业监理工程师的配合。工程监理人员的安排必须考虑到工程进展情况,以作出合理的进退场计划。【2018】项目监理机构对监理单位内部检测设备需求进行协调平衡时应注意的内容有(ABCD)。A.规格的明确性B.数量的准确性C.质量的规定性D.期限的及时性E.使用的规范性-122丝L项目监理机构内部组织关系的协调包括(ABCE)。A.在目标分解的基础上设置组织机构B.明确规定每个部门的目标、职责和权限C.事先约定各个部门在工作中的相互关系D.实事求是地进行成绩评价E.建立信息沟通制度3.项目监理机构与施工单位的协调(2)与施工单位的协调工作内容主要有:1)与施工项目经理关系的协调。2 )施工进度和质量问题的协调。3 )对施工单位违约行

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 安全工程师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
