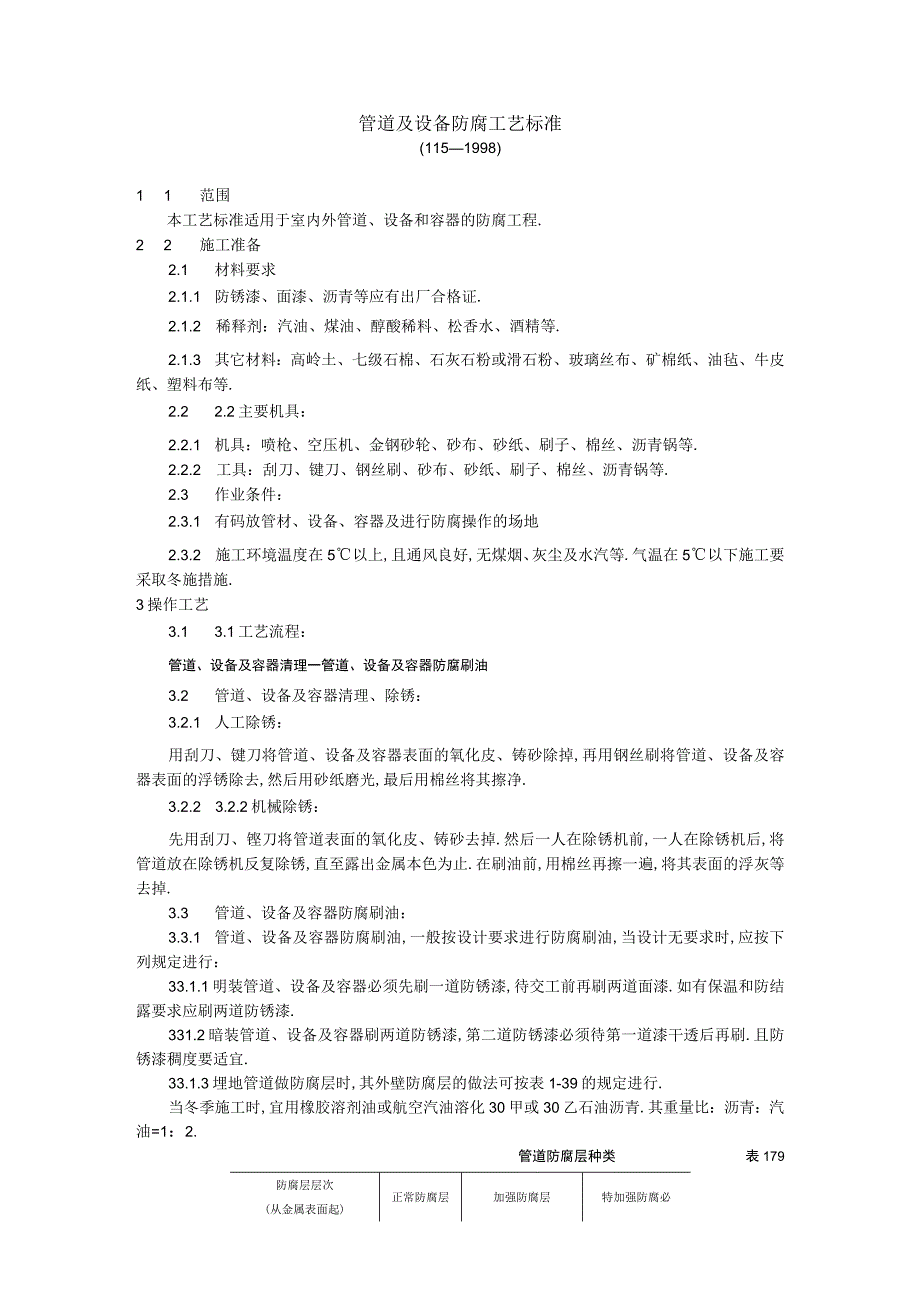

《管道及设备防腐工艺标工程文档范本.docx》由会员分享,可在线阅读,更多相关《管道及设备防腐工艺标工程文档范本.docx(4页珍藏版)》请在第壹文秘上搜索。
1、管道及设备防腐工艺标准(1151998)1 1范围本工艺标准适用于室内外管道、设备和容器的防腐工程.2 2施工准备2.1 材料要求2.1.1 防锈漆、面漆、沥青等应有出厂合格证.2.1.2 稀释剂:汽油、煤油、醇酸稀料、松香水、酒精等.2.1.3 其它材料:高岭土、七级石棉、石灰石粉或滑石粉、玻璃丝布、矿棉纸、油毡、牛皮纸、塑料布等.2.2 2.2主要机具:2.2.1 机具:喷枪、空压机、金钢砂轮、砂布、砂纸、刷子、棉丝、沥青锅等.2.2.2 工具:刮刀、键刀、钢丝刷、砂布、砂纸、刷子、棉丝、沥青锅等.2.3 作业条件:2.3.1 有码放管材、设备、容器及进行防腐操作的场地2.3.2 施工环境
2、温度在5以上,且通风良好,无煤烟、灰尘及水汽等.气温在5以下施工要采取冬施措施.3操作工艺3.1 3.1工艺流程:管道、设备及容器清理一管道、设备及容器防腐刷油3.2 管道、设备及容器清理、除锈:3.2.1 人工除锈:用刮刀、键刀将管道、设备及容器表面的氧化皮、铸砂除掉,再用钢丝刷将管道、设备及容器表面的浮锈除去,然后用砂纸磨光,最后用棉丝将其擦净.3.2.2 3.2.2机械除锈:先用刮刀、铿刀将管道表面的氧化皮、铸砂去掉.然后一人在除锈机前,一人在除锈机后,将管道放在除锈机反复除锈,直至露出金属本色为止.在刷油前,用棉丝再擦一遍,将其表面的浮灰等去掉.3.3 管道、设备及容器防腐刷油:3.3
3、.1 管道、设备及容器防腐刷油,一般按设计要求进行防腐刷油,当设计无要求时,应按下列规定进行:33.1.1明装管道、设备及容器必须先刷一道防锈漆,待交工前再刷两道面漆.如有保温和防结露要求应刷两道防锈漆.331.2暗装管道、设备及容器刷两道防锈漆,第二道防锈漆必须待第一道漆干透后再刷.且防锈漆稠度要适宜.33.1.3埋地管道做防腐层时,其外壁防腐层的做法可按表1-39的规定进行.当冬季施工时,宜用橡胶溶剂油或航空汽油溶化30甲或30乙石油沥青.其重量比:沥青:汽油=1:2.管道防腐层种类表179防腐层层次(从金属表面起)正常防腐层加强防腐层特加强防腐必I冷底子油冷底子油冷底子油2沥青涂层沥青涂

4、层沥青涂层3外包保护层加强包扎屋(封闭层)加强保护层(封闭层)4沥青涂层5沥青涂层加强包扎层外包保护星(封闭层)6沥青涂层7外包保护层防腐层厚度不小丁(mm)369厚度允许偏差(mm)-0.3-0.5-0.5注:1.用玻璃丝布做加强包扎层,须涂一道冷底子油封闭层;2 .做防腐内包扎所,接头搭接长度为3O-5Omm,外包保护层,搭接长度为IO2Omm;3 .未连接的接口或施工中断处,应作成每层收缩为8()100mm的阶梯式接茬;4 .涂刷防腐冷底子油应均匀一致,厚度一般为0-I0.15mm;5 .冷底子油的重量配合比:沥青:汽油=I:2.25.6 .3.23.3.2防腐涂漆的方法有两种:33.2
5、.1手工涂刷:手工涂刷:手工涂刷应分层涂刷,每层应往复进行,纵横交错,并保持涂层均匀,不得漏涂或流坠.3.322机械喷涂:喷涂时喷射的漆流应和喷漆面垂直,喷漆面为平面时,喷嘴与喷漆面应相距250350mm,喷漆面如为圆弧面,喷嘴与喷漆面的距离应为40Omm左右.喷涂时,喷嘴的移动应均匀,速度宜保持在1018mmin,喷漆使用的压缩空气压力为0.2-0.4MPa.3.3.3埋地管道的防腐:埋地管道的防腐层主要由冷底子油、石油沥青玛帝脂、防水卷材及牛皮纸等组成.1.1 .3.13.33.1冷底子油的成分见表1-40.冷底子油的成分表1-40使用条件沥青:汽油(重丘比)沥青:汽油(体积比)气温在+5
6、匕以上1:2.25-2.51:3气温在+5七以下1:21:2.5调制冷底子油的沥青,是牌号为30号甲建筑石油沥青.熬制前,将沥青打成1.5kg以上的小块,放入干净的沥青锅中,逐步升温和搅拌,并使温度保持在180200C范围内(最高不超过200),一般应在这种温度下熬制1.52.5小时,直到不产生汽泡,即表示脱水完结,按配合比将冷却至100120C的脱水沥青缓缓倒入计量好的无铅汽油中,并不断搅拌至完全均匀混合为止.在清理管道表面后24小时内刷冷底子油,涂层应均匀,厚度为0.10.15mm.1.2 .3.23.3.3.2沥青玛帝脂的配合比:沥青:高岭土=3:1.沥青应采用30号甲建筑石油沥青或30

7、号甲与IO号建筑石油沥青的混合物.将温度在1802(XC的脱水沥青逐渐加入干燥并预热到120140C的高岭土中,不断搅拌,使其混合均匀.然后测定沥青玛帝脂的软化点、延伸度、针入度等三项技术指标,达到表1-41中的规定时为合格.沥青玛帝脂技术指标表1-41施工气温(,C)输送介质温度CC)软化点(环球法Xe)延伸度(+25CXem)针入度(0.1mm)-25+5-25+25+56+753-4+25+56+56+70+80+90+85+902-32-325-3520-25-25+25+70802.53.515-25+5-+30+25+56+8O-+9O2310-20+56-+70+90+951.5
8、2.510-20-25+25+80-+902-3+30以上+25+56+90+951.5-2.510-20+56+70+90+951.5-2.5IgO涂抹沥青玛帝脂时,其温度应保持在16018(C,施工气温高于30时,温度可降低到150C.热沥青玛帝脂应涂在干燥清洁的冷底子油层上,涂层要均匀.最内层沥青玛帝脂如用人工或半机械化涂抹时,应分成二层,每层各厚L52mm.1.3 防水卷材一般采用矿棉纸油毡或浸有冷底子油的玻璃网布,呈螺旋形缠包在热沥青玛帝脂层上,每圈之间允许有不大于5mm的缝隙或搭边,前后两卷材的搭接长度为80100mm,并用热沥青玛帝脂将接头粘合.1.4 缠包牛皮纸时,每圈之间应有
9、1520mm搭边,前后两卷的搭接长度不得小于IoOmm,接头用热沥青玛帝脂或冷底子油粘合.牛皮纸也可用聚氯乙烯塑料布或没有冷底子油的玻璃网布带代替.1.5 制作特强防腐层时,两道防水卷材的缠绕方向宜相批.1.6 已做了防腐层的管子在吊运时,应采用软吊带或不损坏防腐层的绳索,以免损坏防腐层.管子下沟前,要清理管沟,使沟底平整,无石块、砖瓦或其它杂物.上层如很硬时,应先在沟底铺垫100mm松软细土,管子下沟后,不许用撬杠移管,更不得直接推管下沟.1.7 防腐层上的一切缺陷,不合格处以及检查和下沟时弄坏的部位,都应在管沟回填前修补好,回填时,宜先用人工回填一层细土,埋过管顶,然后再用人工或机械回填.
10、4质量标准4.1 4.1基本项目:4.1.1 埋地管道的防腐层应符合以下规定:材质和结构符合设计要求和施工规范规定.卷材与管道以及各层卷材间粘贴牢固,表面平整,无皱折、空鼓、滑移和封口不严等缺陷.检验方法:观察或切开防腐层检查.4.1.2 管道、箱类和金属支架涂漆应符合以下规定:油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起泡和漏涂,漆膜厚度均匀,色泽一致,无流坠及污染现象.检验方法:观察检查.5成品保护5.1 已做好防腐层的管道及设备之间要隔开,不得粘连,以免破坏防腐层.5.2 刷油前先清理好周围环境,防止尘土飞扬,保持清洁,如遇大风、雨、雾、雪不得露天作业.5.3 涂漆的管道、设备及容器,漆层在干燥过程中应防止冻结、撞击、震动和温度剧烈变化.6应注意的质量问题6.1 6.1管材表面脱皮、返锈.主要原因是管材除锈不净.6.2 管材、设备及容器表面油漆不均匀,有流坠或有漏涂现象,主要是刷子沾油漆太多和刷油不认真.7应具备的质量记录7.17.1防锈漆、面漆、沥青及稀释剂等材料应有出厂合格证.7.27.2应有进场的验收记录.7.37.3管道及时性设备防腐前的预检记录.7.47.4完工后的验收记录.
