金凤区良田镇园子村一队生产道路建设项目实施方案.docx

上传人:p** 文档编号:377789 上传时间:2023-08-06 格式:DOCX 页数:2 大小:15.26KB
下载 相关 举报
金凤区良田镇园子村一队生产道路建设项目实施方案.docx_第1页
第1页 / 共2页
金凤区良田镇园子村一队生产道路建设项目实施方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《金凤区良田镇园子村一队生产道路建设项目实施方案.docx》由会员分享,可在线阅读,更多相关《金凤区良田镇园子村一队生产道路建设项目实施方案.docx(2页珍藏版)》请在第壹文秘上搜索。

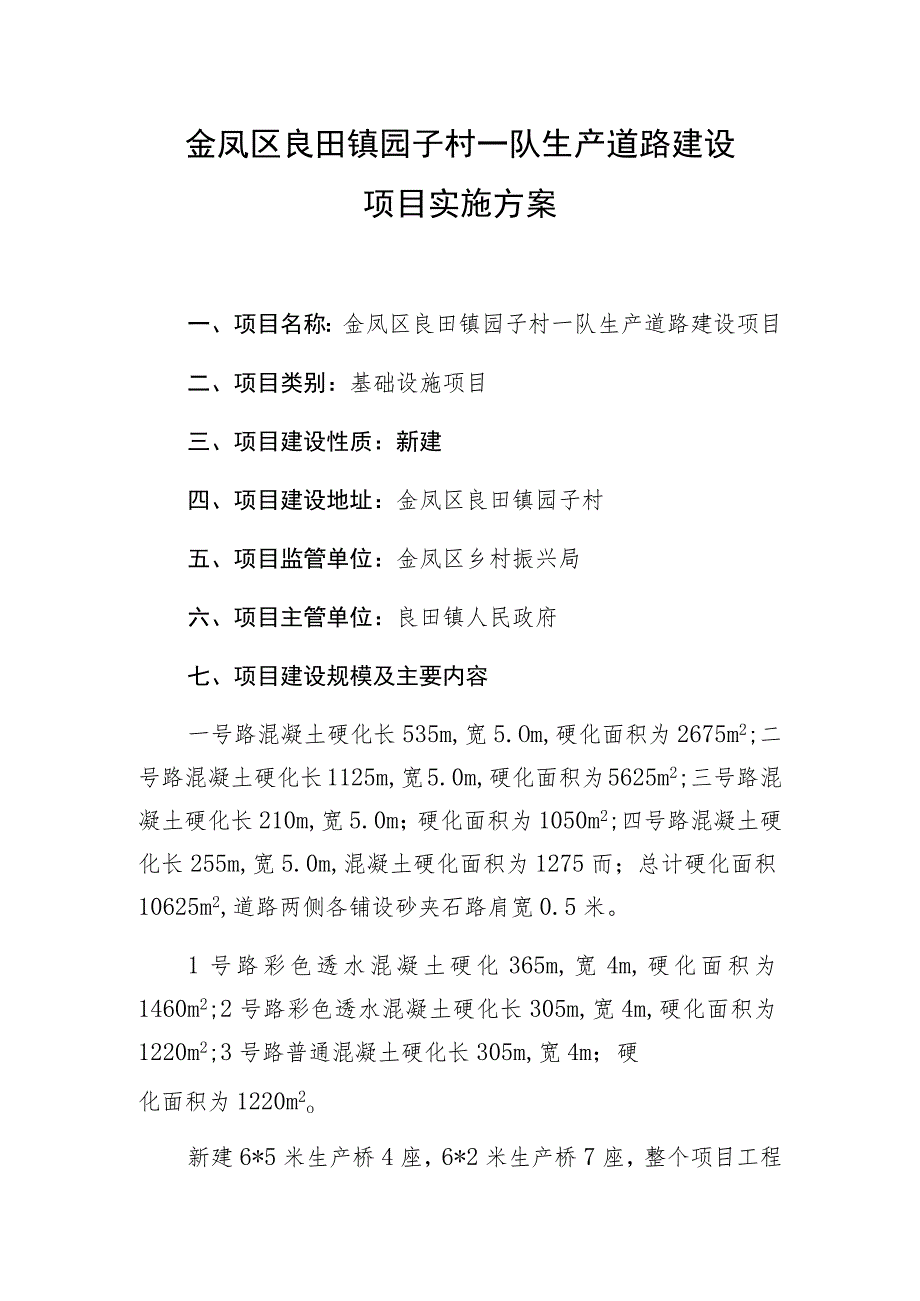

1、金凤区良田镇园子村一队生产道路建设项目实施方案一、项目名称:金凤区良田镇园子村一队生产道路建设项目二、项目类别:基础设施项目三、项目建设性质:新建四、项目建设地址:金凤区良田镇园子村五、项目监管单位:金凤区乡村振兴局六、项目主管单位:良田镇人民政府七、项目建设规模及主要内容一号路混凝土硬化长535m,宽5.Om,硬化面积为2675m2;二号路混凝土硬化长1125m,宽5.0m,硬化面积为5625m2;三号路混凝土硬化长210m,宽5.0m;硬化面积为1050m2;四号路混凝土硬化长255m,宽5.0m,混凝土硬化面积为1275而;总计硬化面积10625m2,道路两侧各铺设砂夹石路肩宽0.5米。

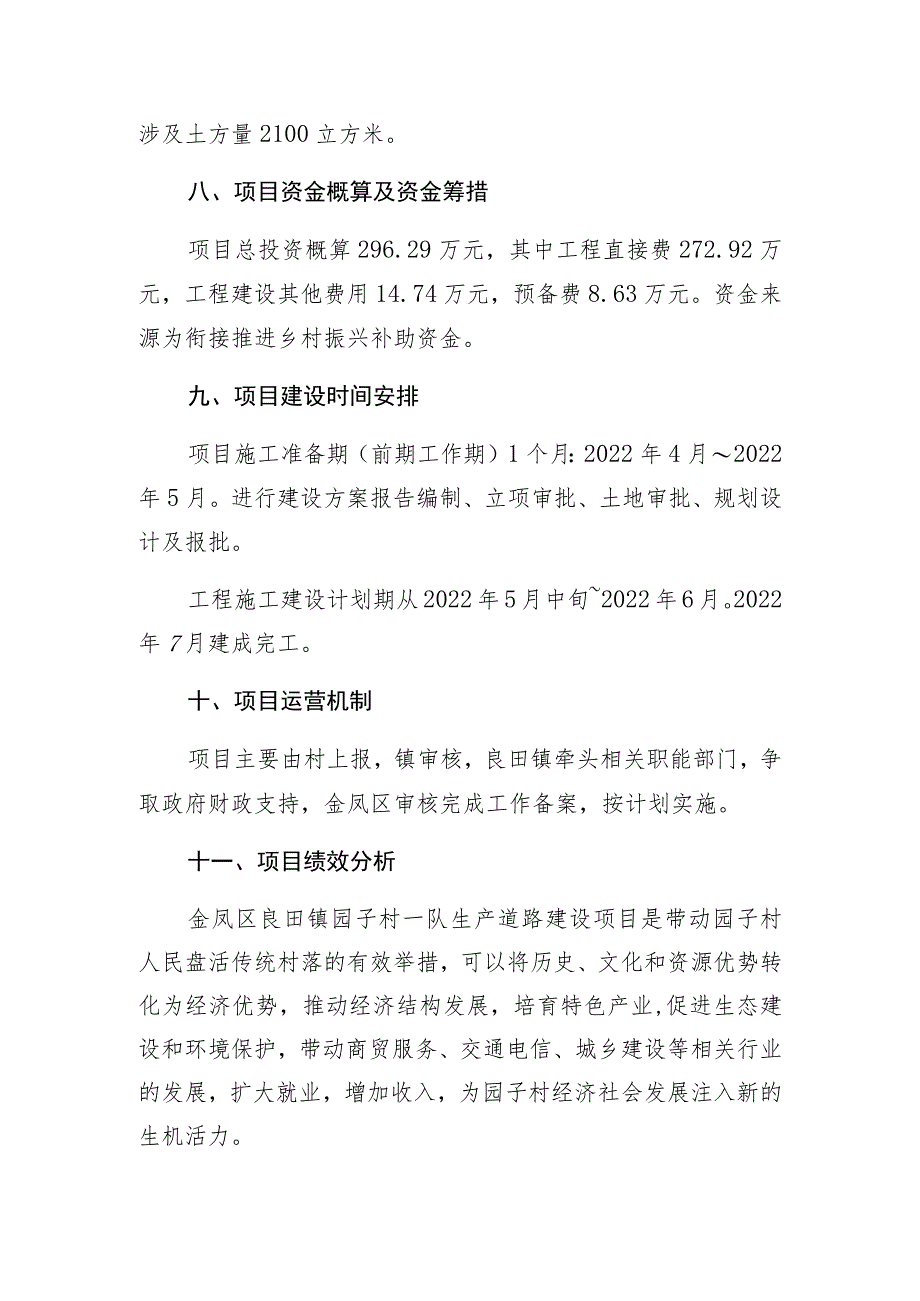

2、1号路彩色透水混凝土硬化365m,宽4m,硬化面积为1460m2;2号路彩色透水混凝土硬化长305m,宽4m,硬化面积为1220m2;3号路普通混凝土硬化长305m,宽4m;硬化面积为1220m2o新建6*5米生产桥4座,6*2米生产桥7座,整个项目工程涉及土方量2100立方米。八、项目资金概算及资金筹措项目总投资概算296.29万元,其中工程直接费272.92万元,工程建设其他费用14.74万元,预备费8.63万元。资金来源为衔接推进乡村振兴补助资金。九、项目建设时间安排项目施工准备期(前期工作期)1个月:2022年4月2022年5月。进行建设方案报告编制、立项审批、土地审批、规划设计及报批。工程施工建设计划期从2022年5月中旬2022年6月。2022年7月建成完工。十、项目运营机制项目主要由村上报,镇审核,良田镇牵头相关职能部门,争取政府财政支持,金凤区审核完成工作备案,按计划实施。十一、项目绩效分析金凤区良田镇园子村一队生产道路建设项目是带动园子村人民盘活传统村落的有效举措,可以将历史、文化和资源优势转化为经济优势,推动经济结构发展,培育特色产业,促进生态建设和环境保护,带动商贸服务、交通电信、城乡建设等相关行业的发展,扩大就业,增加收入,为园子村经济社会发展注入新的生机活力。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 幼儿/小学教育 > 小学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
