(全)植筋工程工艺及质量通病控制措施.docx

上传人:p** 文档编号:385971 上传时间:2023-08-06 格式:DOCX 页数:4 大小:15.71KB
下载 相关 举报
(全)植筋工程工艺及质量通病控制措施.docx_第1页
第1页 / 共4页
(全)植筋工程工艺及质量通病控制措施.docx_第2页
第2页 / 共4页
(全)植筋工程工艺及质量通病控制措施.docx_第3页
第3页 / 共4页
(全)植筋工程工艺及质量通病控制措施.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《(全)植筋工程工艺及质量通病控制措施.docx》由会员分享,可在线阅读,更多相关《(全)植筋工程工艺及质量通病控制措施.docx(4页珍藏版)》请在第壹文秘上搜索。

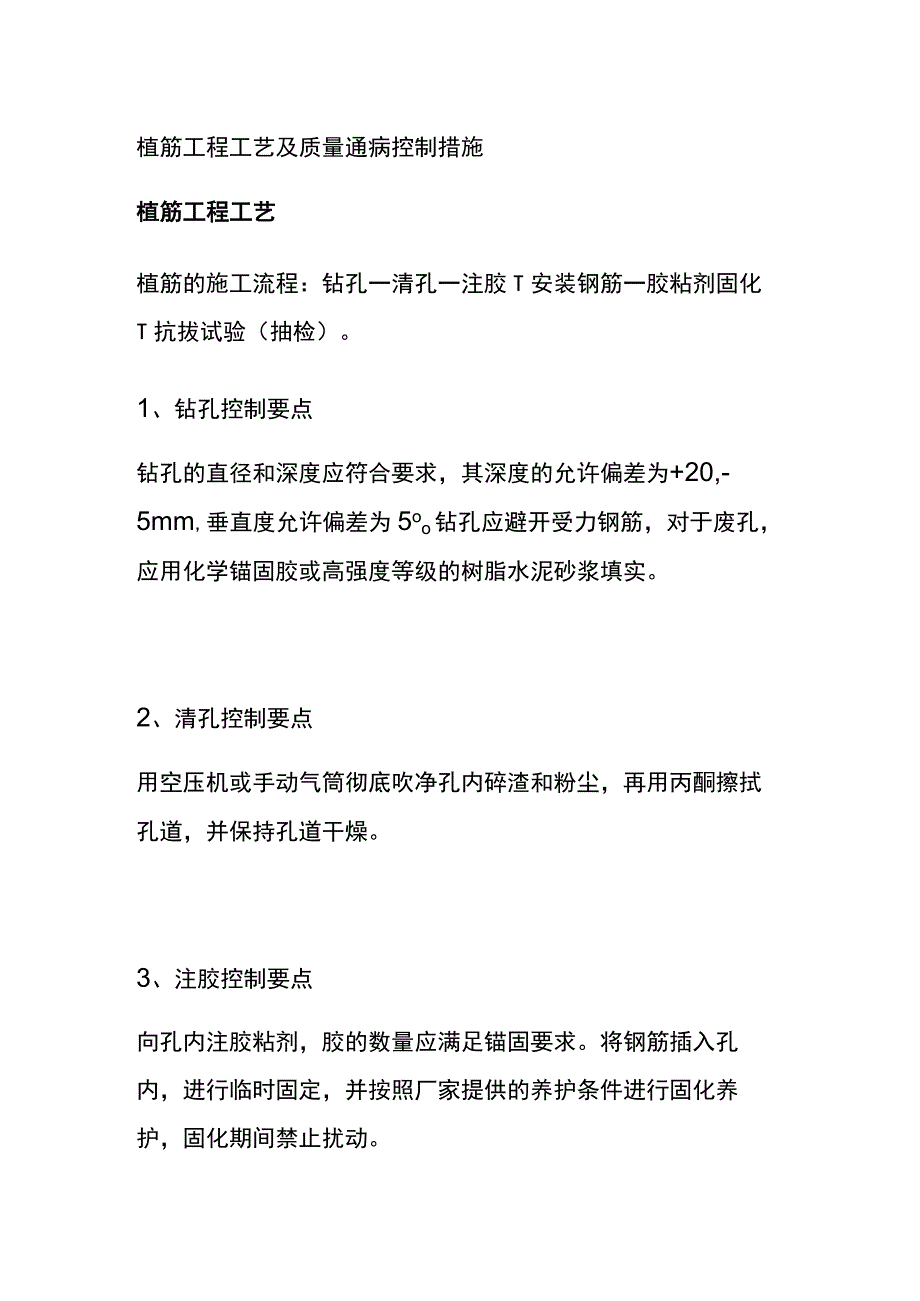

1、植筋工程工艺及质量通病控制措施植筋工程工艺植筋的施工流程:钻孔一清孔一注胶T安装钢筋一胶粘剂固化T抗拔试验(抽检)。1、钻孔控制要点钻孔的直径和深度应符合要求,其深度的允许偏差为+20,-5mm,垂直度允许偏差为5oo钻孔应避开受力钢筋,对于废孔,应用化学锚固胶或高强度等级的树脂水泥砂浆填实。2、清孔控制要点用空压机或手动气筒彻底吹净孔内碎渣和粉尘,再用丙酮擦拭孔道,并保持孔道干燥。3、注胶控制要点向孔内注胶粘剂,胶的数量应满足锚固要求。将钢筋插入孔内,进行临时固定,并按照厂家提供的养护条件进行固化养护,固化期间禁止扰动。4、安装钢筋空控制要点将钢筋插入孔内,进行临时固定,并按照厂家提供的养护

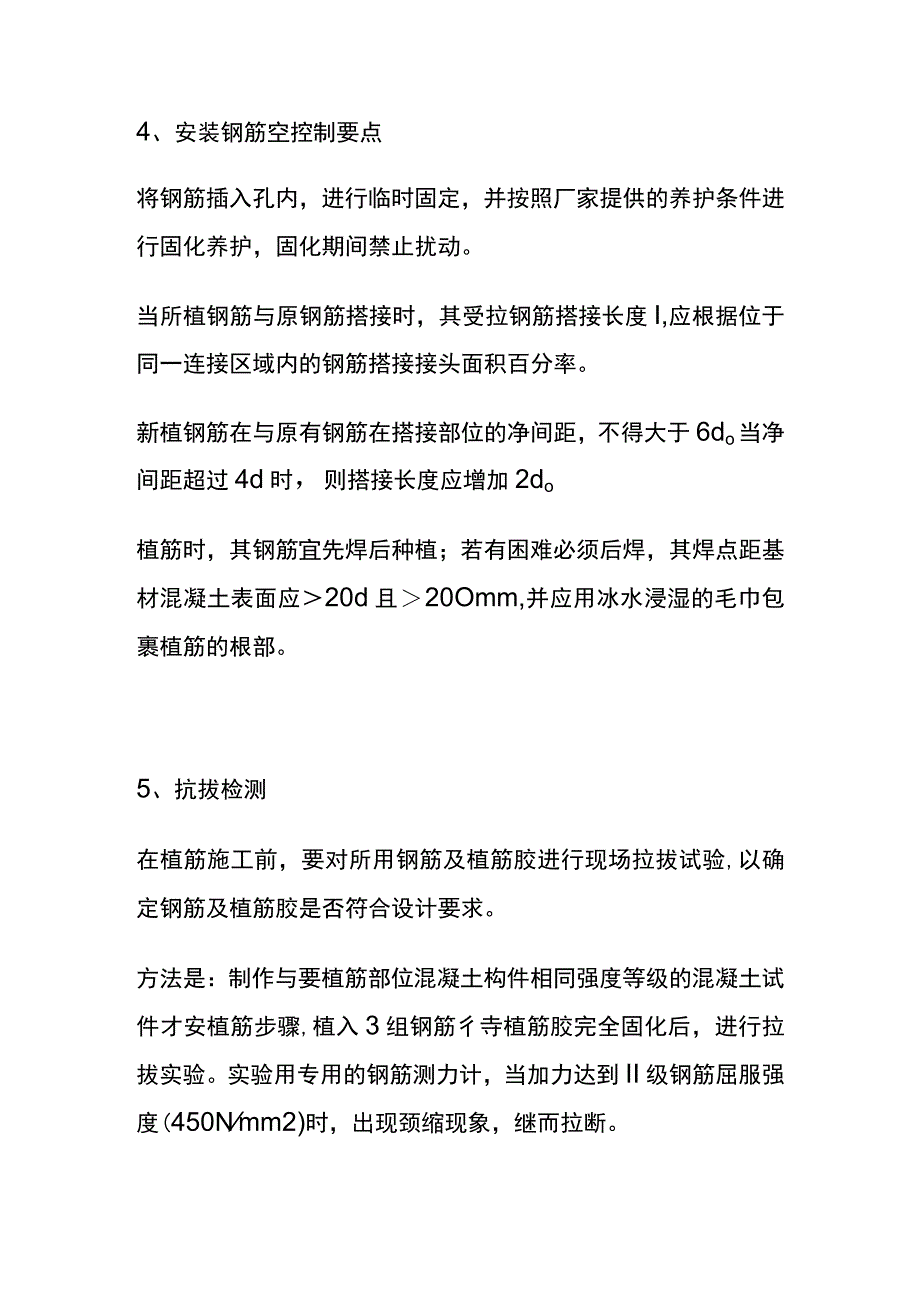

2、条件进行固化养护,固化期间禁止扰动。当所植钢筋与原钢筋搭接时,其受拉钢筋搭接长度I,应根据位于同一连接区域内的钢筋搭接接头面积百分率。新植钢筋在与原有钢筋在搭接部位的净间距,不得大于6do当净间距超过4d时,则搭接长度应增加2do植筋时,其钢筋宜先焊后种植;若有困难必须后焊,其焊点距基材混凝土表面应20d且20Omm,并应用冰水浸湿的毛巾包裹植筋的根部。5、抗拔检测在植筋施工前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。方法是:制作与要植筋部位混凝土构件相同强度等级的混凝土试件才安植筋步骤,植入3组钢筋彳寺植筋胶完全固化后,进行拉拔实验。实验用专用的钢筋测力计,

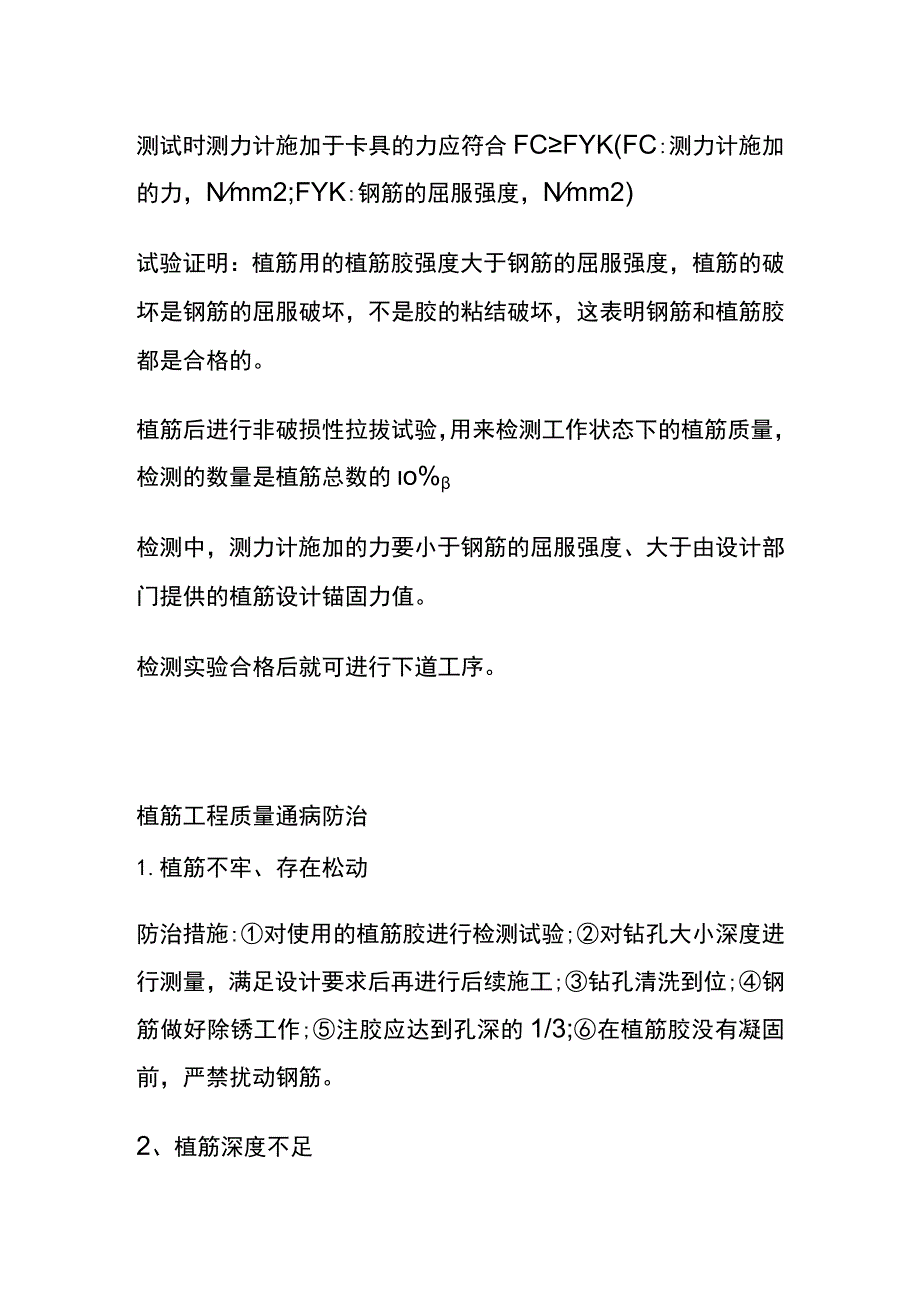

3、当加力达到II级钢筋屈服强度(450Nmm2)时,出现颈缩现象,继而拉断。测试时测力计施加于卡具的力应符合FCFYK(FC:测力计施加的力,Nmm2;FYK:钢筋的屈服强度,Nmm2)试验证明:植筋用的植筋胶强度大于钢筋的屈服强度,植筋的破坏是钢筋的屈服破坏,不是胶的粘结破坏,这表明钢筋和植筋胶都是合格的。植筋后进行非破损性拉拔试验,用来检测工作状态下的植筋质量,检测的数量是植筋总数的o%检测中,测力计施加的力要小于钢筋的屈服强度、大于由设计部门提供的植筋设计锚固力值。检测实验合格后就可进行下道工序。植筋工程质量通病防治1.植筋不牢、存在松动防治措施:对使用的植筋胶进行检测试验;对钻孔大小深度进行测量,满足设计要求后再进行后续施工;钻孔清洗到位;钢筋做好除锈工作;注胶应达到孔深的1/3;在植筋胶没有凝固前,严禁扰动钢筋。2、植筋深度不足防治措施:开工前检查钻头的直径和长度是否满足要求;加强过程检查,对于打孔深度不合格的必须重新打孔。3、构造柱植筋间距偏大防治措施:主体结构留插筋留置准确;在进行后植筋前,先对植筋位置定位准确,确保无误后,方可进行植筋。植筋是建筑结构抗震加固工程上的一种钢筋后锚固利用结构胶锁键握紧力作用的连接技术,是结构植筋加固与重型荷载紧固应用的最佳选择,在施工中若未严格按照规范及设计要求进行施工,可能会对建筑物产生不可逆的伤害,在施工中应重视植筋工程施工质量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑QC

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
