《火力建设工程机组整套启动试运前监督检查.docx》由会员分享,可在线阅读,更多相关《火力建设工程机组整套启动试运前监督检查.docx(8页珍藏版)》请在第壹文秘上搜索。

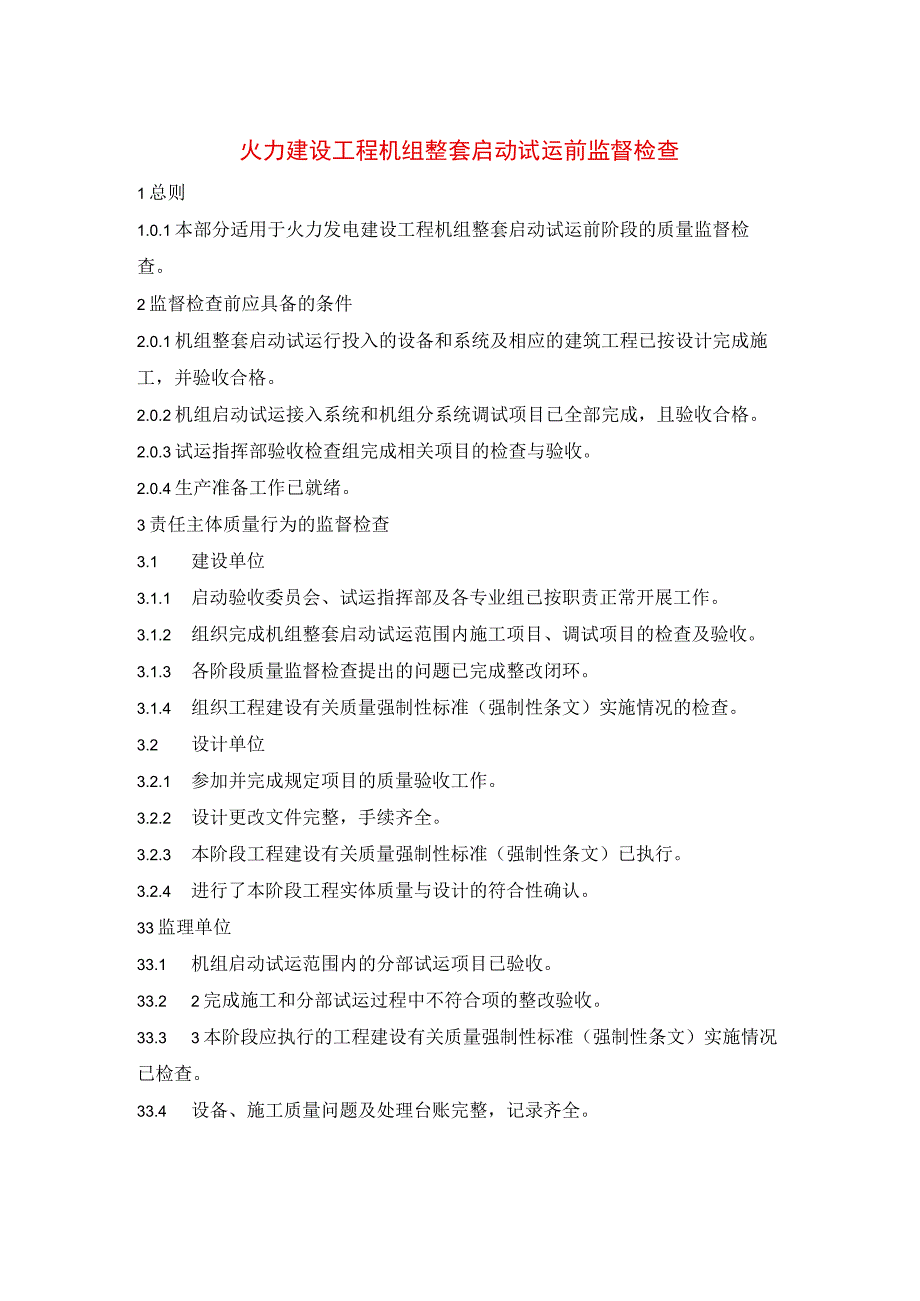

1、火力建设工程机组整套启动试运前监督检查1总则1.0.1本部分适用于火力发电建设工程机组整套启动试运前阶段的质量监督检查。2监督检查前应具备的条件2.0.1机组整套启动试运行投入的设备和系统及相应的建筑工程已按设计完成施工,并验收合格。2.0.2机组启动试运接入系统和机组分系统调试项目已全部完成,且验收合格。2.0.3试运指挥部验收检查组完成相关项目的检查与验收。2.0.4生产准备工作已就绪。3责任主体质量行为的监督检查3.1 建设单位3.1.1 启动验收委员会、试运指挥部及各专业组已按职责正常开展工作。3.1.2 组织完成机组整套启动试运范围内施工项目、调试项目的检查及验收。3.1.3 各阶段

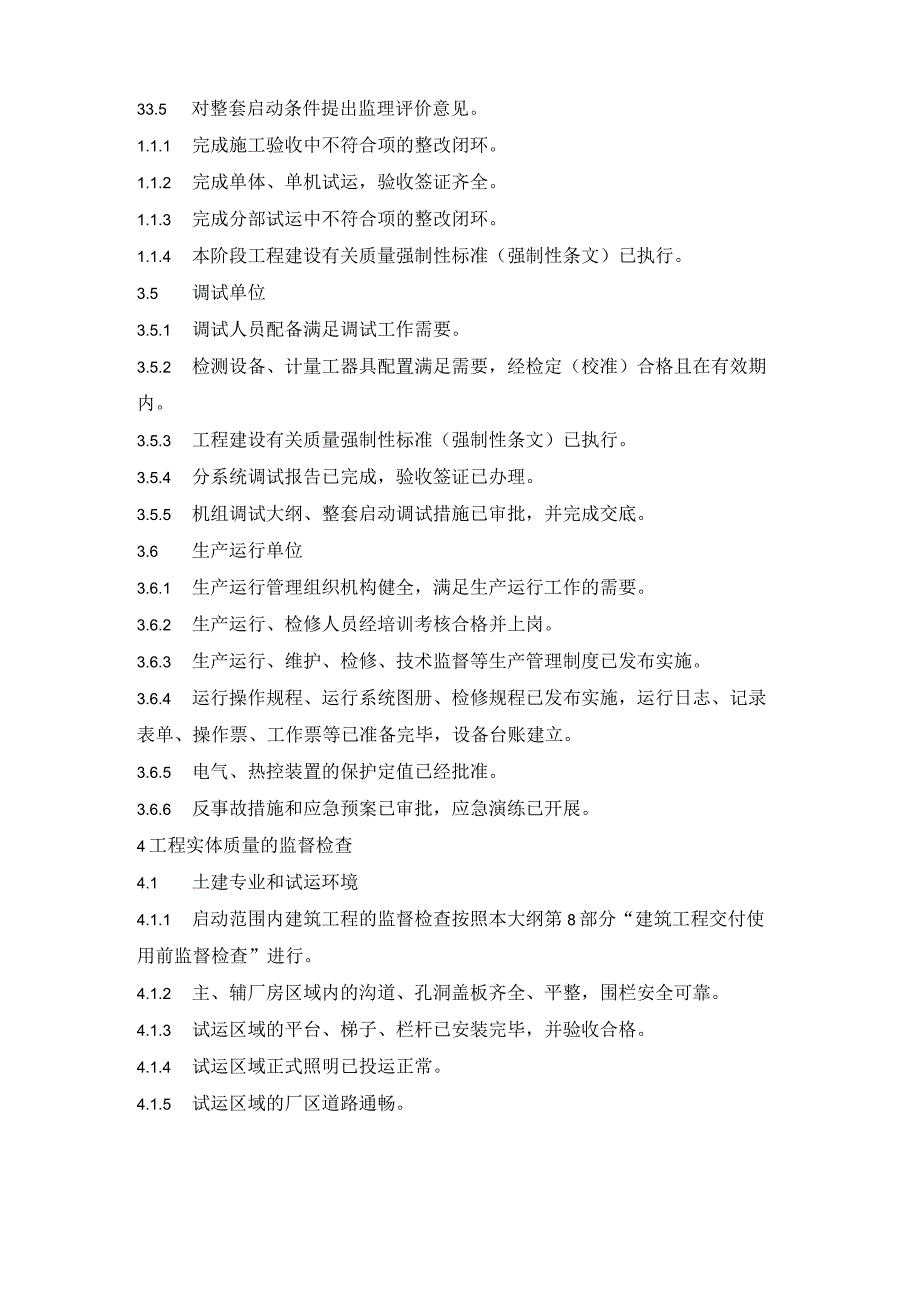

2、质量监督检查提出的问题已完成整改闭环。3.1.4 组织工程建设有关质量强制性标准(强制性条文)实施情况的检查。3.2 设计单位3.2.1 参加并完成规定项目的质量验收工作。3.2.2 设计更改文件完整,手续齐全。3.2.3 本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.2.4 进行了本阶段工程实体质量与设计的符合性确认。33监理单位33.1 机组启动试运范围内的分部试运项目已验收。33.2 2完成施工和分部试运过程中不符合项的整改验收。33.3 3本阶段应执行的工程建设有关质量强制性标准(强制性条文)实施情况已检查。33.4 设备、施工质量问题及处理台账完整,记录齐全。33.5 对

3、整套启动条件提出监理评价意见。1.1.1 完成施工验收中不符合项的整改闭环。1.1.2 完成单体、单机试运,验收签证齐全。1.1.3 完成分部试运中不符合项的整改闭环。1.1.4 本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.5 调试单位3.5.1 调试人员配备满足调试工作需要。3.5.2 检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.5.3 工程建设有关质量强制性标准(强制性条文)已执行。3.5.4 分系统调试报告已完成,验收签证已办理。3.5.5 机组调试大纲、整套启动调试措施已审批,并完成交底。3.6 生产运行单位3.6.1 生产运行管理组织机构健全,

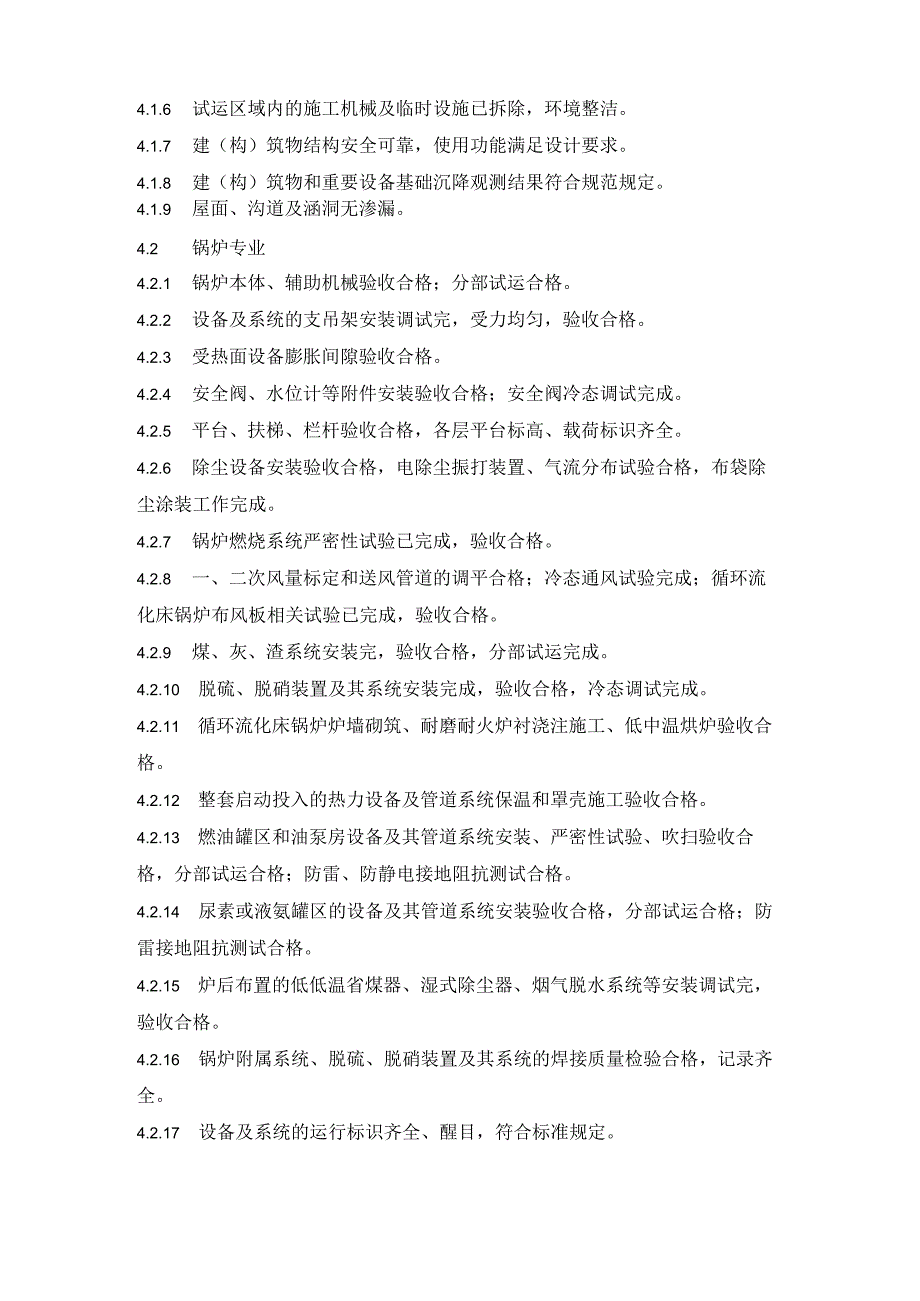

4、满足生产运行工作的需要。3.6.2 生产运行、检修人员经培训考核合格并上岗。3.6.3 生产运行、维护、检修、技术监督等生产管理制度已发布实施。3.6.4 运行操作规程、运行系统图册、检修规程已发布实施,运行日志、记录表单、操作票、工作票等已准备完毕,设备台账建立。3.6.5 电气、热控装置的保护定值已经批准。3.6.6 反事故措施和应急预案已审批,应急演练已开展。4工程实体质量的监督检查4.1 土建专业和试运环境4.1.1 启动范围内建筑工程的监督检查按照本大纲第8部分“建筑工程交付使用前监督检查”进行。4.1.2 主、辅厂房区域内的沟道、孔洞盖板齐全、平整,围栏安全可靠。4.1.3 试运区

5、域的平台、梯子、栏杆已安装完毕,并验收合格。4.1.4 试运区域正式照明已投运正常。4.1.5 试运区域的厂区道路通畅。4.1.6 试运区域内的施工机械及临时设施已拆除,环境整洁。4.1.7 建(构)筑物结构安全可靠,使用功能满足设计要求。4.1.8 建(构)筑物和重要设备基础沉降观测结果符合规范规定。4.1.9 屋面、沟道及涵洞无渗漏。4.2 锅炉专业4.2.1 锅炉本体、辅助机械验收合格;分部试运合格。4.2.2 设备及系统的支吊架安装调试完,受力均匀,验收合格。4.2.3 受热面设备膨胀间隙验收合格。4.2.4 安全阀、水位计等附件安装验收合格;安全阀冷态调试完成。4.2.5 平台、扶梯

6、、栏杆验收合格,各层平台标高、载荷标识齐全。4.2.6 除尘设备安装验收合格,电除尘振打装置、气流分布试验合格,布袋除尘涂装工作完成。4.2.7 锅炉燃烧系统严密性试验已完成,验收合格。4.2.8 一、二次风量标定和送风管道的调平合格;冷态通风试验完成;循环流化床锅炉布风板相关试验已完成,验收合格。4.2.9 煤、灰、渣系统安装完,验收合格,分部试运完成。4.2.10 脱硫、脱硝装置及其系统安装完成,验收合格,冷态调试完成。4.2.11 循环流化床锅炉炉墙砌筑、耐磨耐火炉衬浇注施工、低中温烘炉验收合格。4.2.12 整套启动投入的热力设备及管道系统保温和罩壳施工验收合格。4.2.13 燃油罐区

7、和油泵房设备及其管道系统安装、严密性试验、吹扫验收合格,分部试运合格;防雷、防静电接地阻抗测试合格。4.2.14 尿素或液氨罐区的设备及其管道系统安装验收合格,分部试运合格;防雷接地阻抗测试合格。4.2.15 炉后布置的低低温省煤器、湿式除尘器、烟气脱水系统等安装调试完,验收合格。4.2.16 锅炉附属系统、脱硫、脱硝装置及其系统的焊接质量检验合格,记录齐全。4.2.17 设备及系统的运行标识齐全、醒目,符合标准规定。4.2.18 锅炉承压部件、受热面管系无渗漏。4.2.19 热力设备和管道保温表面不超温。4.3 汽机专业43.1 汽轮机扣盖后汽轮发电机组轴系中心最终调整结果、对轮连接及连接后

8、同心度等符合制造厂要求。发电机磁力中心、空气间隙及密封瓦安装符合制造厂要求。附属机械和辅助设备安装验收合格;附属机械和辅助设备及系统分部试运合格。43.2 主(再热)蒸汽、高低压旁路、轴封送汽管道蒸汽吹扫和低压给水管道水冲洗合格,签证记录齐全。汽机本体范围合金钢管道及焊口光谱检查合格,报告齐全。43.3 汽轮机真空严密性试验合格。43.4 汽机调节保安系统的静态试验工作已完成,验收合格。43.5 发电机整体严密性试验合格。43.6 6发电机内冷水系统循环冲洗结束,水质检验合格。43.7 主、轴机油系统安装验收合格,冲洗完毕,油质检验合格。43.8 顶轴油泵及其系统安装验收合格;顶轴油泵出口油压

9、和轴颈顶起高度调整完毕。43.9 盘车装置试运合格,啮合及脱开灵活可靠。43.10 管道支吊架安装、调整验收合格。43.11 辅助设备安全阀冷态校验合格。43.12 事故放油门安装位置符合工程建设有关质量强制性标准(强制性条文)的规定。43.13 燃气轮机燃料供应系统严密性试验合格,吹扫验收合格。43.14 燃机辅助系统分部试运验收合格。43.15 燃机进风系统清洁度检查合格。43.16 燃机罩壳严密性试验验收合格。43.17 燃机灭火系统、防爆系统调试验收合格。43.18 焊接及检验一览表的内容完整,压力管道焊接工程验收资料齐全。43.19 四大管道安装前理化检验报告齐全,四大管道及中、低压

10、管道焊口无损检测、理化检验报告齐全。43.20 设备及热力系统管道的保温已完成,施工质量满足设计要求。1.1.1 全厂接地装置已按设计完成施工,施工记录图、隐蔽检查验收签证齐全。接地装置特性参数测试结果合格,测试报告规范。1.1.2 电气设备接地符合标准规定,与主接地网导通良好。接地标识正确、醒目。1.1.3 发电机本体及附属系统设备安装已完成,施工记录、验收签证等规范、齐全。1.1.4 绝缘油、六氟化硫气体质量证明文件齐全,已按规定取样送检,试验报告规范、齐全。1.1.5 压力释放装置以及密度继电器等已校验合格,温度指示就地与远方一致,校验报告规范、齐全。1.1.6 保安电源投切可靠。1.1

11、.7 柴油发电机组已完成空载及带载启动试运,与保安电源切换可靠。1.1.8 直流系统运行正常。事故状态下直流油泵电动机启动正常,硬手操启、停可靠。1.1.9 电除尘升压试验已完成并经验收合格,试验报告规范。1.1.10 电测仪表、变送器等已校验合格,校验标识齐全,校验报告完整。1.1.11 防火阻燃施工已完成,电缆孔洞封堵严密。1.1.12 厂用电各主辅系统电动机已完成空载及带载试运行,试运记录及签证规范、齐全。1.1.13 发电机、主变压器、高压厂用变压器等电气设备交接试验(含特殊试验)合格,试验报告规范、齐全。1.1.14 电气设备和控制系统运行正常。4.5 热控专业4.5.1 合金钢取源

12、管部件经光谱分析复查合格且安装焊口无损检验合格,报告齐全。4.5.2 敏感元件、检测和控制表计检定(校准)合格,并在使用有效期内。4.5.3 锅炉火焰、汽包水位监视装置安装、调试合格。4.5.4 汽轮机轴向位移、转速、振动等测量装置安装、调试合格,传感器及配套表计检定(校准)报告齐全。4.5.5 计算机及监控系统的信号电缆屏蔽接地验收合格,接地阻抗测试值满足设计要求。4.5.6 电缆防火封堵严密,防火阻燃施工完毕。4.5.7 热控电缆敷设合理、整齐,接线正确;电缆支吊架、电缆桥架安装满足设计要求。4.5.8 热控管路安装完毕、固定牢固,管路严密性试验合格,管路伴热具备投用条件。4.5.9 控制

13、室和电子设备室的盘柜安装、计算机及控制系统安装质量符合标准规定。4.5.10 电动门、气动门、液动以及执行机构等调试完成。4.5.11 锅炉储水箱水位指示安装完毕、具备投用条件。4.5.12 汽轮机数字电液控制系统已验收,报告齐全。4.5.13 不停电电源(UPS)供电投运正常。4.5.14 DCS主、副控制器(DPU)切换正常。4.5.15 事故顺序记录仪、联锁保护运行正常。4.5.16 计算机及监控系统的信号抗干扰接地可靠。4.6 化学专业4.6.1 锅炉本体及炉前系统化学清洗合格,签证记录齐全;清洗废液处理合格。4.6.2 锅炉补给水水质合格,水处理在线仪表及程控装置运行正常。4.6.3

14、 发电内冷水水质(PH值、电导率、含铜量)、闭式循环冷却水水质(PH值、电导率)符合标准规定。4.6.4 制(供)氢站安装、分部试运验收合格,氢气纯度、湿度符合标准规定。4.6.5 机组汽水品质在线测量仪表具备投运条件。4.6.6 凝结水精处理设备具备投运条件。4.6.7 循环冷却水及辅机冷却水加药系统安装验收合格,调试完毕。4.6.8 炉内加药和取样系统安装完毕,调试合格,具备投运条件。4.6.9 化学药品存放符合标准规定。4.7 调整试验4.7.1 锅炉与汽轮发电机附属机械和辅助设备及系统保护与联锁试验合格。4.7.2 汽轮机旁路系统冷态调试完成,各项功能正常,具备投入条件。4.7.3 断

15、路器传动、联锁试验已完成,试验报告规范、齐全。4.7.4 发电机保护、励磁、同期、报警等装置调试已完成,试验报告规范、齐全。4.7.5 主变压器、高压厂用变压器、励磁变压器等保护装置(包括电量及非电量)调试已完成,试验报告规范、齐全。4.7.6 故障录波装置调试已完成,调试报告规范、齐全。4.7.7 保安电源、直流电源、不停电电源等系统调试已完成,试验报告规范、齐全。4.7.8 启动/备用电源系统运行正常。4.7.9 燃机发电机变频启动装置及系统冷态调试已完成,试验报告规范、齐全。4.7.10 热控自动、保护、顺控、数据采集及汽轮机调节系统静态调试已完成,试验报告规范、齐全,保护定值整定完成。4.7.11 机、炉、电大联锁保护的逻辑功能试验合格。4.8 生产运行准备4.8.1 设备和阀门命名和编号、管道介质名称和流向等标识齐全、醒目。4.8.2 试运区域及易燃易爆场所验收合格,警示标志齐全、醒目。4.8.3 试运区域隔离设施安全可靠。4.8.4 运行维护的安全工器具配备齐全。5质量监督检测5.0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防火建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
