《后浇带施工方案全.docx》由会员分享,可在线阅读,更多相关《后浇带施工方案全.docx(4页珍藏版)》请在第壹文秘上搜索。

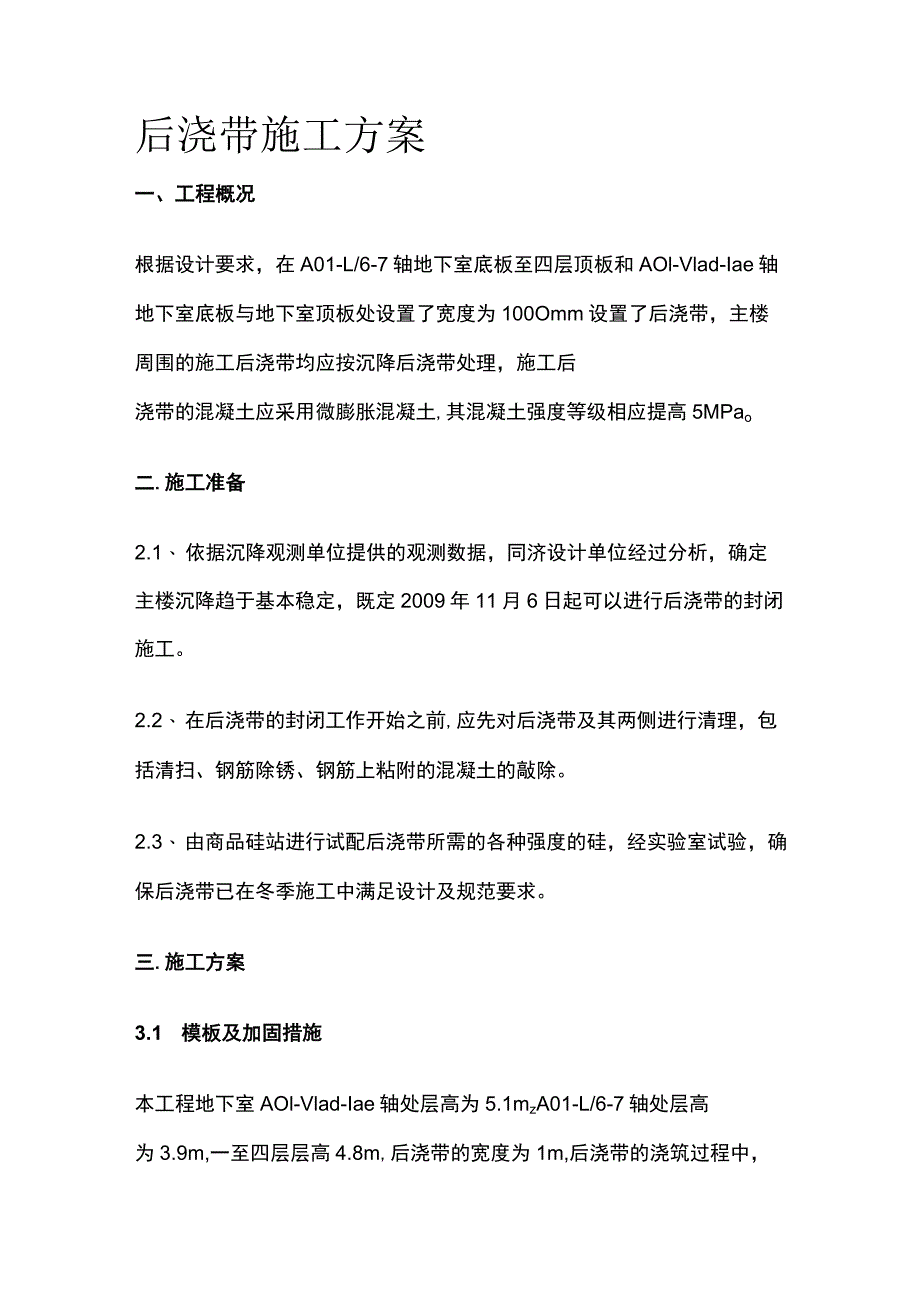

1、后浇带施工方案一、工程概况根据设计要求,在A01-L/6-7轴地下室底板至四层顶板和AOl-Vlad-Iae轴地下室底板与地下室顶板处设置了宽度为100Omm设置了后浇带,主楼周围的施工后浇带均应按沉降后浇带处理,施工后浇带的混凝土应采用微膨胀混凝土,其混凝土强度等级相应提高5MPao二.施工准备2.1、 依据沉降观测单位提供的观测数据,同济设计单位经过分析,确定主楼沉降趋于基本稳定,既定2009年11月6日起可以进行后浇带的封闭施工。2.2、 在后浇带的封闭工作开始之前,应先对后浇带及其两侧进行清理,包括清扫、钢筋除锈、钢筋上粘附的混凝土的敲除。2.3、 由商品硅站进行试配后浇带所需的各种强

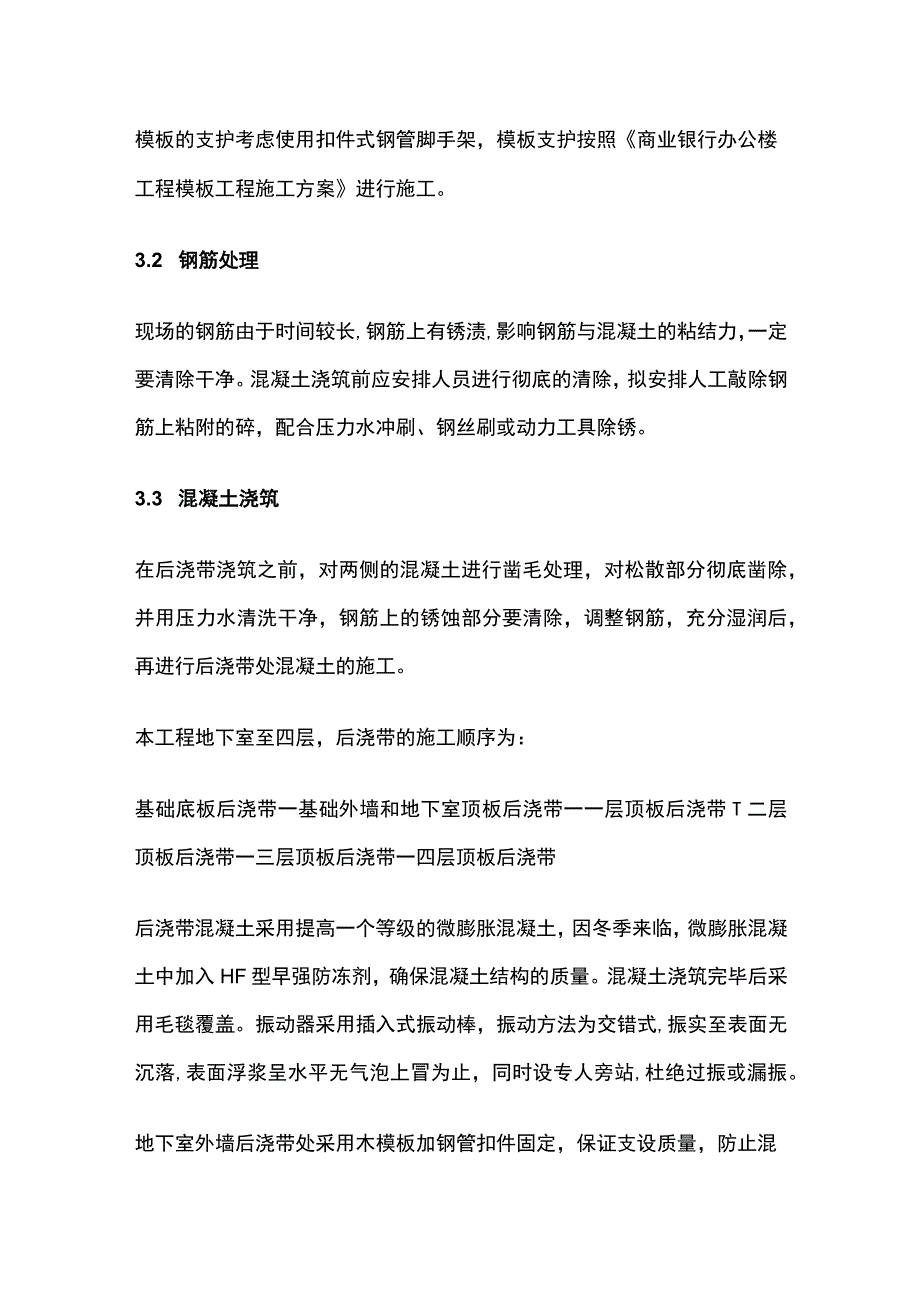

2、度的硅,经实验室试验,确保后浇带已在冬季施工中满足设计及规范要求。三.施工方案3.1 模板及加固措施本工程地下室AOl-Vlad-Iae轴处层高为5.1mzA01-L/6-7轴处层高为3.9m,一至四层层高4.8m,后浇带的宽度为1m,后浇带的浇筑过程中,模板的支护考虑使用扣件式钢管脚手架,模板支护按照商业银行办公楼工程模板工程施工方案进行施工。3.2 钢筋处理现场的钢筋由于时间较长,钢筋上有锈渍,影响钢筋与混凝土的粘结力,一定要清除干净。混凝土浇筑前应安排人员进行彻底的清除,拟安排人工敲除钢筋上粘附的碎,配合压力水冲刷、钢丝刷或动力工具除锈。3.3 混凝土浇筑在后浇带浇筑之前,对两侧的混凝土
3、进行凿毛处理,对松散部分彻底凿除,并用压力水清洗干净,钢筋上的锈蚀部分要清除,调整钢筋,充分湿润后,再进行后浇带处混凝土的施工。本工程地下室至四层,后浇带的施工顺序为:基础底板后浇带一基础外墙和地下室顶板后浇带一一层顶板后浇带T二层顶板后浇带一三层顶板后浇带一四层顶板后浇带后浇带混凝土采用提高一个等级的微膨胀混凝土,因冬季来临,微膨胀混凝土中加入HF型早强防冻剂,确保混凝土结构的质量。混凝土浇筑完毕后采用毛毯覆盖。振动器采用插入式振动棒,振动方法为交错式,振实至表面无沉落,表面浮浆呈水平无气泡上冒为止,同时设专人旁站,杜绝过振或漏振。地下室外墙后浇带处采用木模板加钢管扣件固定,保证支设质量,防止混凝土浇筑时产生涨模、爆模、流浆等现象发生。3.4 后浇带构造3.4.1 地下室底板后浇带构造3.4.2 地下室侧墙后浇带构造3.4.3 楼板后浇带构造3.4.4 梁后浇带构造四、注意事项4.1 由于后浇带处钢筋暴露时间较长,清理时应彻底对其进行清理,包括除锈和敲除其上附着的混凝土,以保证钢筋和混凝土间的附着力。4.2 后浇带处浇筑的混凝土强度等级要比两边底板的混凝土高一等级。并采微膨胀水泥。4.3 由于地下室板梁被后浇带隔断,横向力不能有效的传至柱上,考虑此因素,后浇带混凝土浇筑完成之后,支撑体系暂不拆除。
