基土钎探技术交底.docx

上传人:p** 文档编号:397365 上传时间:2023-08-06 格式:DOCX 页数:4 大小:21.25KB
下载 相关 举报
基土钎探技术交底.docx_第1页
第1页 / 共4页
基土钎探技术交底.docx_第2页
第2页 / 共4页
基土钎探技术交底.docx_第3页
第3页 / 共4页
基土钎探技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基土钎探技术交底.docx》由会员分享,可在线阅读,更多相关《基土钎探技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

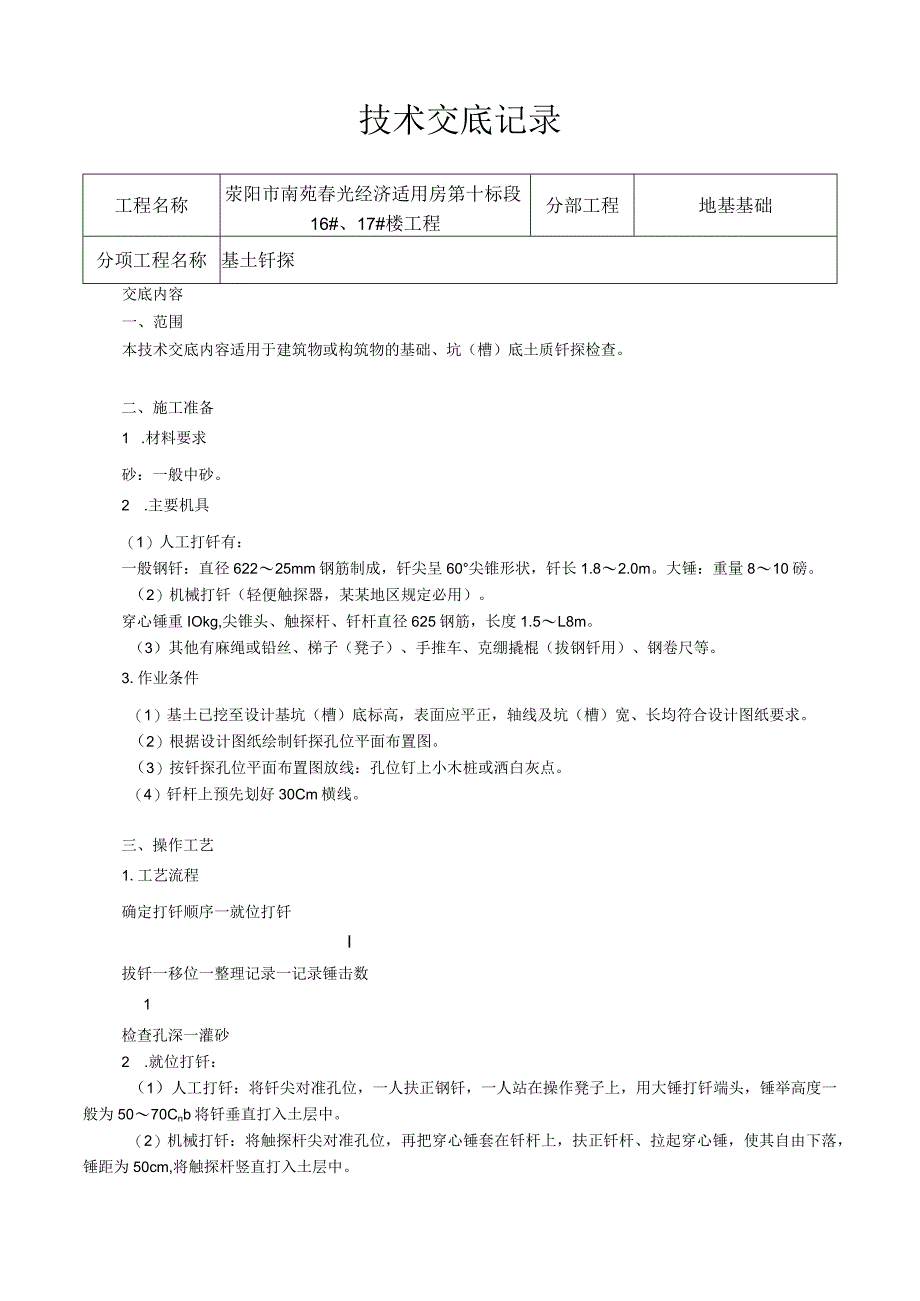

1、工程名称交底部位工程编号日期交底内容:技术负责人:交底人:接交人:技术交底记录工程名称荥阳市南苑春光经济适用房第十标段16#、17#楼工程分部工程地基基础分项工程名称基土钎探交底内容一、范围本技术交底内容适用于建筑物或构筑物的基础、坑(槽)底土质钎探检查。二、施工准备1 .材料要求砂:一般中砂。2 .主要机具(1)人工打钎有:一般钢钎:直径62225mm钢筋制成,钎尖呈60尖锥形状,钎长1.82.0m。大锤:重量810磅。(2)机械打钎(轻便触探器,某某地区规定必用)。穿心锤重IOkg,尖锥头、触探杆、钎杆直径625钢筋,长度1.5L8m。(3)其他有麻绳或铅丝、梯子(凳子)、手推车、克绷撬棍

2、(拔钢钎用)、钢卷尺等。3.作业条件(1)基土已挖至设计基坑(槽)底标高,表面应平正,轴线及坑(槽)宽、长均符合设计图纸要求。(2)根据设计图纸绘制钎探孔位平面布置图。(3)按钎探孔位平面布置图放线:孔位钉上小木桩或洒白灰点。(4)钎杆上预先划好30Cm横线。三、操作工艺1.工艺流程确定打钎顺序一就位打钎I拔钎一移位一整理记录一记录锤击数1检查孔深一灌砂2 .就位打钎:(1)人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钎端头,锤举高度一般为5070Cnb将钎垂直打入土层中。(2)机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆、拉起穿心锤,使其自由下落,锤距

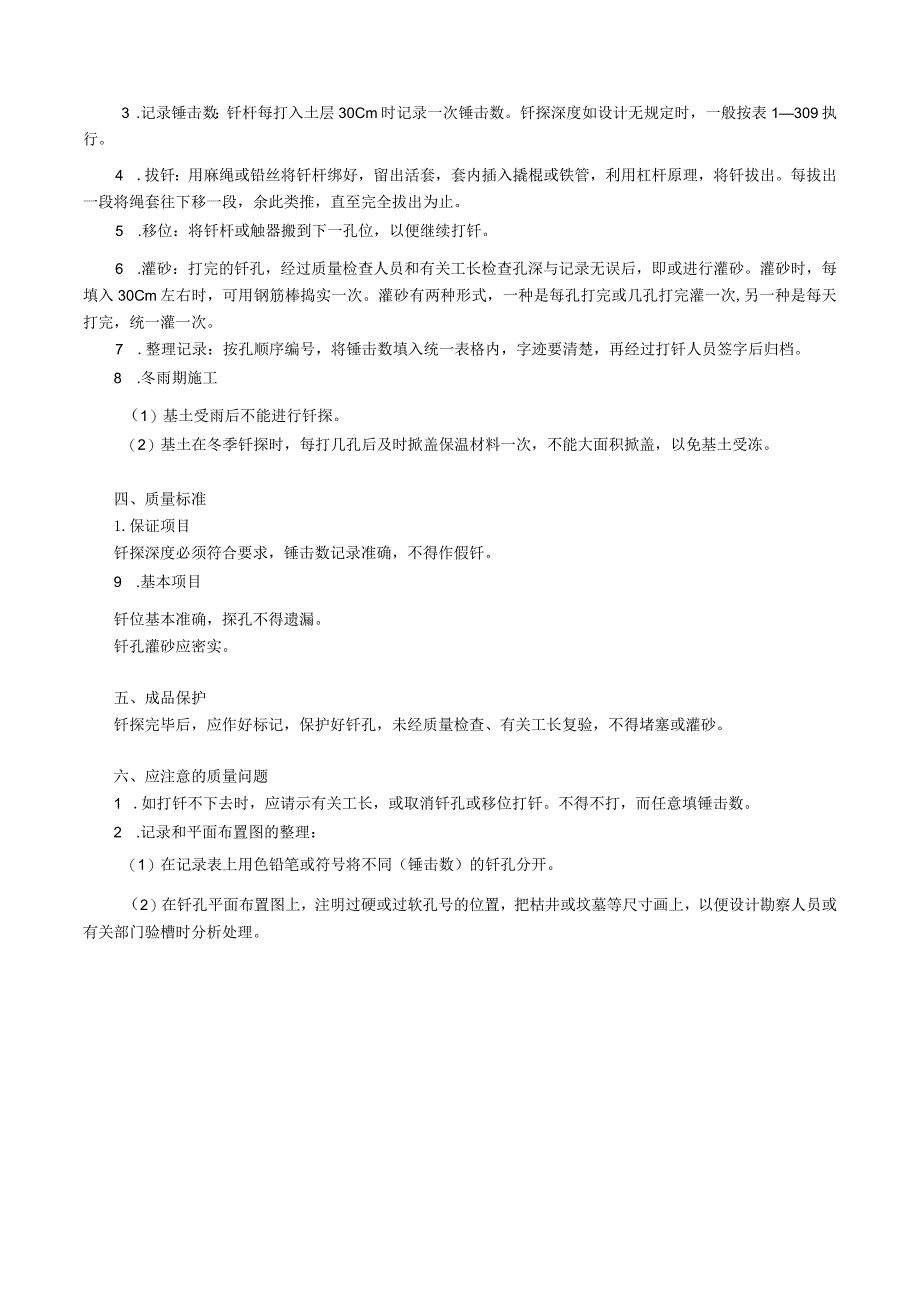

3、为50cm,将触探杆竖直打入土层中。3 .记录锤击数:钎杆每打入土层30Cm时记录一次锤击数。钎探深度如设计无规定时,一般按表1309执行。4 .拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,余此类推,直至完全拔出为止。5 .移位:将钎杆或触器搬到下一孔位,以便继续打钎。6 .灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即或进行灌砂。灌砂时,每填入30Cm左右时,可用钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完灌一次,另一种是每天打完,统一灌一次。7 .整理记录:按孔顺序编号,将锤击数填入统一表

4、格内,字迹要清楚,再经过打钎人员签字后归档。8 .冬雨期施工(1)基土受雨后不能进行钎探。(2)基土在冬季钎探时,每打几孔后及时掀盖保温材料一次,不能大面积掀盖,以免基土受冻。四、质量标准1.保证项目钎探深度必须符合要求,锤击数记录准确,不得作假钎。9 .基本项目钎位基本准确,探孔不得遗漏。钎孔灌砂应密实。五、成品保护钎探完毕后,应作好标记,保护好钎孔,未经质量检查、有关工长复验,不得堵塞或灌砂。六、应注意的质量问题1 .如打钎不下去时,应请示有关工长,或取消钎孔或移位打钎。不得不打,而任意填锤击数。2 .记录和平面布置图的整理:(1)在记录表上用色铅笔或符号将不同(锤击数)的钎孔分开。(2)

5、在钎孔平面布置图上,注明过硬或过软孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。技术负责人交底人接受人某某市工程质量监督站监制施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进

6、入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
