挂镜线、贴脸板、压缝条安装工艺技术交底.docx

上传人:p** 文档编号:397622 上传时间:2023-08-06 格式:DOCX 页数:3 大小:27.92KB
下载 相关 举报
挂镜线、贴脸板、压缝条安装工艺技术交底.docx_第1页
第1页 / 共3页
挂镜线、贴脸板、压缝条安装工艺技术交底.docx_第2页
第2页 / 共3页
挂镜线、贴脸板、压缝条安装工艺技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《挂镜线、贴脸板、压缝条安装工艺技术交底.docx》由会员分享,可在线阅读,更多相关《挂镜线、贴脸板、压缝条安装工艺技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

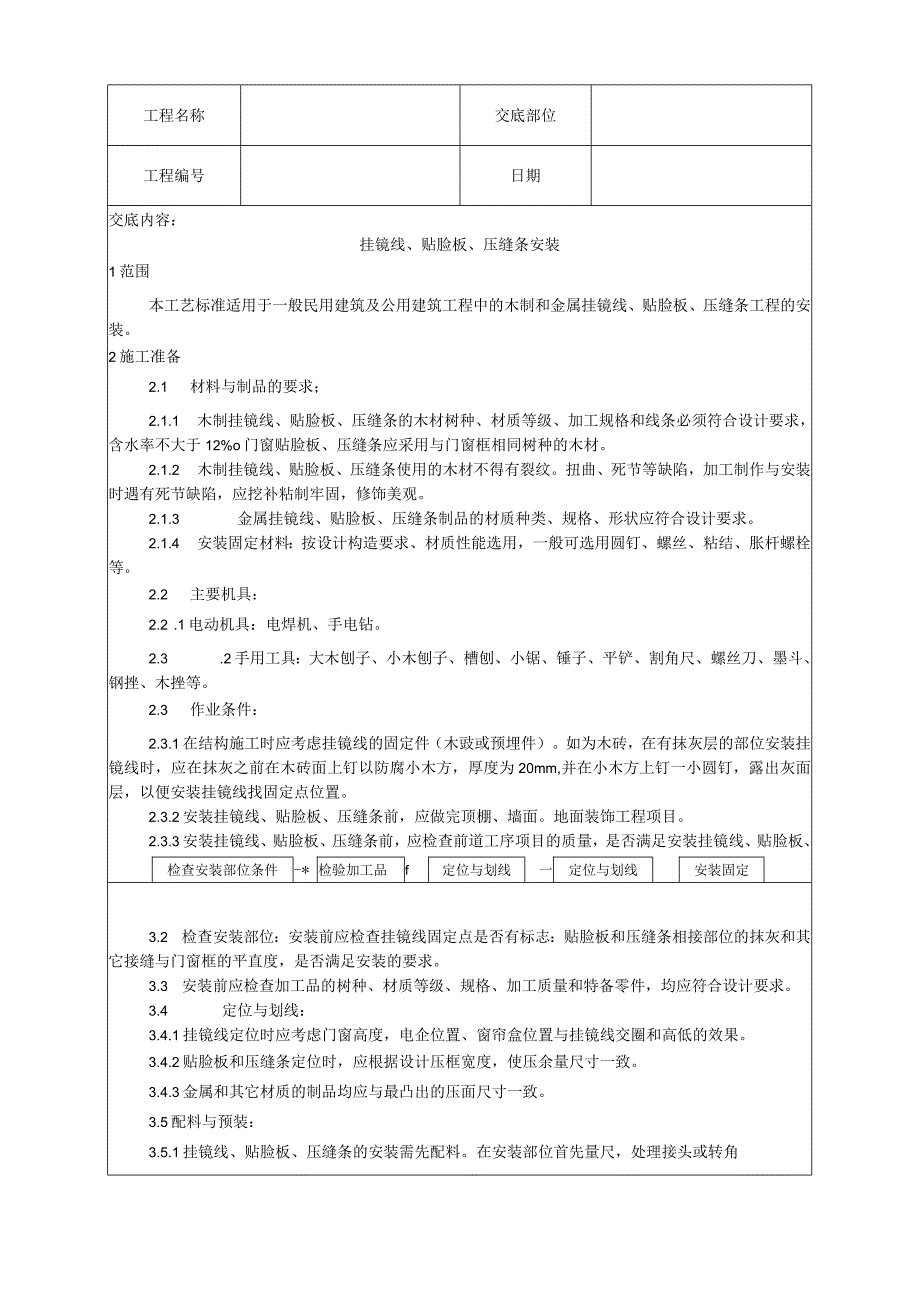

1、工程名称交底部位工程编号日期交底内容:挂镜线、贴脸板、压缝条安装1范围本工艺标准适用于一般民用建筑及公用建筑工程中的木制和金属挂镜线、贴脸板、压缝条工程的安装。2施工准备2.1 材料与制品的要求;2.1.1 木制挂镜线、贴脸板、压缝条的木材树种、材质等级、加工规格和线条必须符合设计要求,含水率不大于12%o门窗贴脸板、压缝条应采用与门窗框相同树种的木材。2.1.2 木制挂镜线、贴脸板、压缝条使用的木材不得有裂纹。扭曲、死节等缺陷,加工制作与安装时遇有死节缺陷,应挖补粘制牢固,修饰美观。2.1.3 金属挂镜线、贴脸板、压缝条制品的材质种类、规格、形状应符合设计要求。2.1.4 安装固定材料:按设

2、计构造要求、材质性能选用,一般可选用圆钉、螺丝、粘结、胀杆螺栓等。2.2 主要机具:2.2 .1电动机具:电焊机、手电钻。2.3 .2手用工具:大木刨子、小木刨子、槽刨、小锯、锤子、平铲、割角尺、螺丝刀、墨斗、钢挫、木挫等。2.3 作业条件:2.3.1在结构施工时应考虑挂镜线的固定件(木豉或预埋件)。如为木砖,在有抹灰层的部位安装挂镜线时,应在抹灰之前在木砖面上钉以防腐小木方,厚度为20mm,并在小木方上钉一小圆钉,露出灰面层,以便安装挂镜线找固定点位置。2.3.2安装挂镜线、贴脸板、压缝条前,应做完顶棚、墙面。地面装饰工程项目。2.3.3安装挂镜线、贴脸板、压缝条前,应检查前道工序项目的质量

3、,是否满足安装挂镜线、贴脸板、压缝条的要求。3操作工艺3.1工艺流程:检查安装部位条件-*检验加工品f定位与划线一定位与划线安装固定3.2 检查安装部位:安装前应检查挂镜线固定点是否有标志:贴脸板和压缝条相接部位的抹灰和其它接缝与门窗框的平直度,是否满足安装的要求。3.3 安装前应检查加工品的树种、材质等级、规格、加工质量和特备零件,均应符合设计要求。3.4 定位与划线:3.4.1挂镜线定位时应考虑门窗高度,电企位置、窗帘盒位置与挂镜线交圈和高低的效果。3.4.2贴脸板和压缝条定位时,应根据设计压框宽度,使压余量尺寸一致。3.4.3金属和其它材质的制品均应与最凸出的压面尺寸一致。3.5配料与预

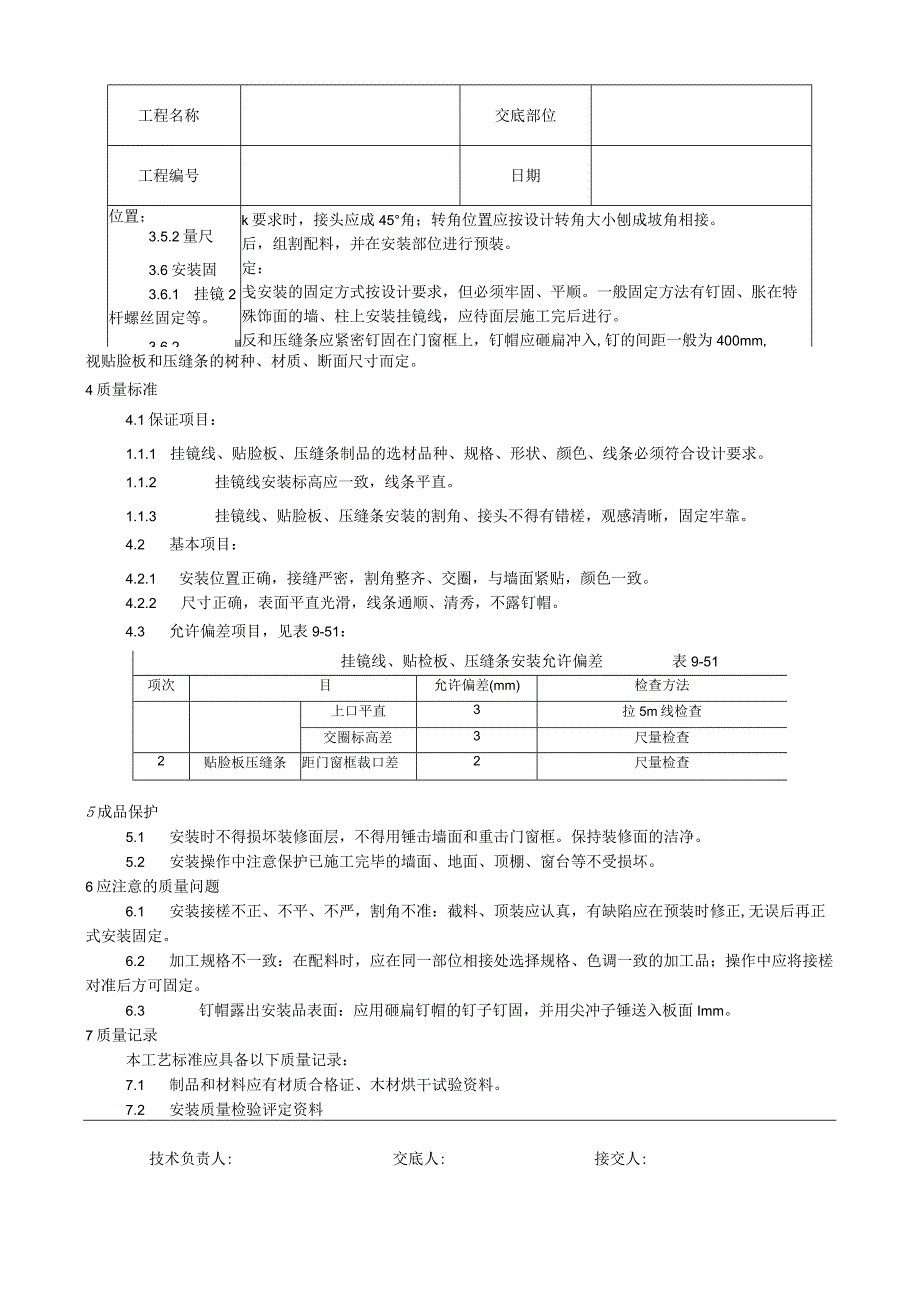

4、装:3.5.1挂镜线、贴脸板、压缝条的安装需先配料。在安装部位首先量尺,处理接头或转角工程名称交底部位工程编号日期位置;3.5.2量尺3.6安装固3.6.1 挂镜2杆螺丝固定等。3.6.2 贴脸看k要求时,接头应成45角;转角位置应按设计转角大小刨成坡角相接。后,组割配料,并在安装部位进行预装。定:戋安装的固定方式按设计要求,但必须牢固、平顺。一般固定方法有钉固、胀在特殊饰面的墙、柱上安装挂镜线,应待面层施工完后进行。反和压缝条应紧密钉固在门窗框上,钉帽应砸扁冲入,钉的间距一般为400mm,视贴脸板和压缝条的树种、材质、断面尺寸而定。4质量标准4.1保证项目:1.1.1 挂镜线、贴脸板、压缝条

5、制品的选材品种、规格、形状、颜色、线条必须符合设计要求。1.1.2 挂镜线安装标高应一致,线条平直。1.1.3 挂镜线、贴脸板、压缝条安装的割角、接头不得有错槎,观感清晰,固定牢靠。4.2 基本项目:4.2.1 安装位置正确,接缝严密,割角整齐、交圈,与墙面紧贴,颜色一致。4.2.2 尺寸正确,表面平直光滑,线条通顺、清秀,不露钉帽。4.3 允许偏差项目,见表9-51:挂镜线、贴检板、压缝条安装允许偏差表9-51项次目允许偏差(mm)检查方法上口平直3拉5m线检查交圈标高差3尺量检查2贴脸板压缝条距门窗框裁口差2尺量检查5成品保护5.1 安装时不得损坏装修面层,不得用锤击墙面和重击门窗框。保持

6、装修面的洁净。5.2 安装操作中注意保护已施工完毕的墙面、地面、顶棚、窗台等不受损坏。6应注意的质量问题6.1 安装接槎不正、不平、不严,割角不准:截料、顶装应认真,有缺陷应在预装时修正,无误后再正式安装固定。6.2 加工规格不一致:在配料时,应在同一部位相接处选择规格、色调一致的加工品;操作中应将接槎对准后方可固定。6.3 钉帽露出安装品表面:应用砸扁钉帽的钉子钉固,并用尖冲子锤送入板面Imm。7质量记录本工艺标准应具备以下质量记录:7.1 制品和材料应有材质合格证、木材烘干试验资料。7.2 安装质量检验评定资料技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前

7、,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备

8、事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
