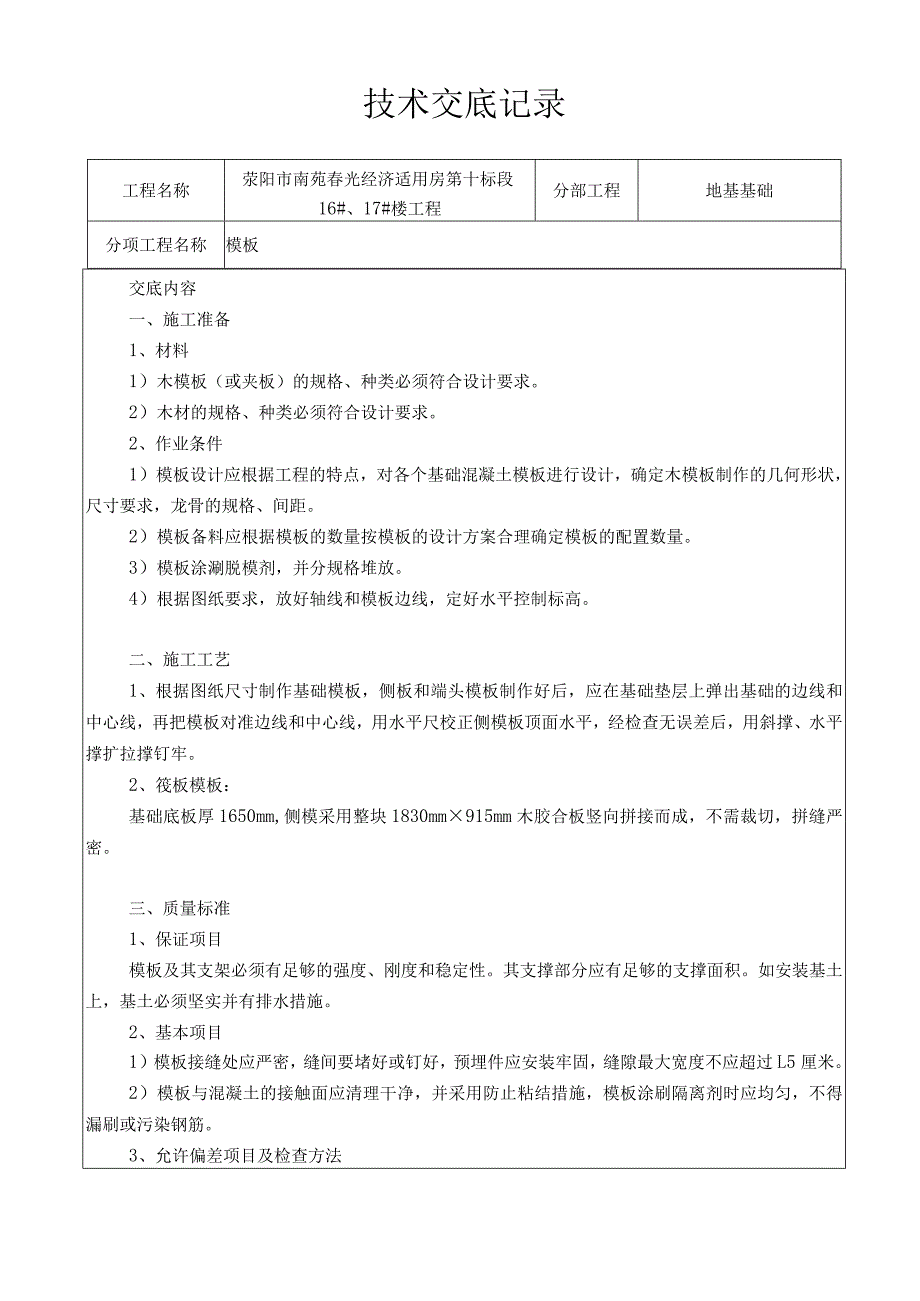

1、技术交底记录工程名称荥阳市南苑春光经济适用房第十标段16#、17#楼工程分部工程地基基础分项工程名称模板交底内容一、施工准备1、材料1)木模板(或夹板)的规格、种类必须符合设计要求。2)木材的规格、种类必须符合设计要求。2、作业条件1)模板设计应根据工程的特点,对各个基础混凝土模板进行设计,确定木模板制作的几何形状,尺寸要求,龙骨的规格、间距。2)模板备料应根据模板的数量按模板的设计方案合理确定模板的配置数量。3)模板涂涮脱模剂,并分规格堆放。4)根据图纸要求,放好轴线和模板边线,定好水平控制标高。二、施工工艺1、根据图纸尺寸制作基础模板,侧板和端头模板制作好后,应在基础垫层上弹出基础的边线和

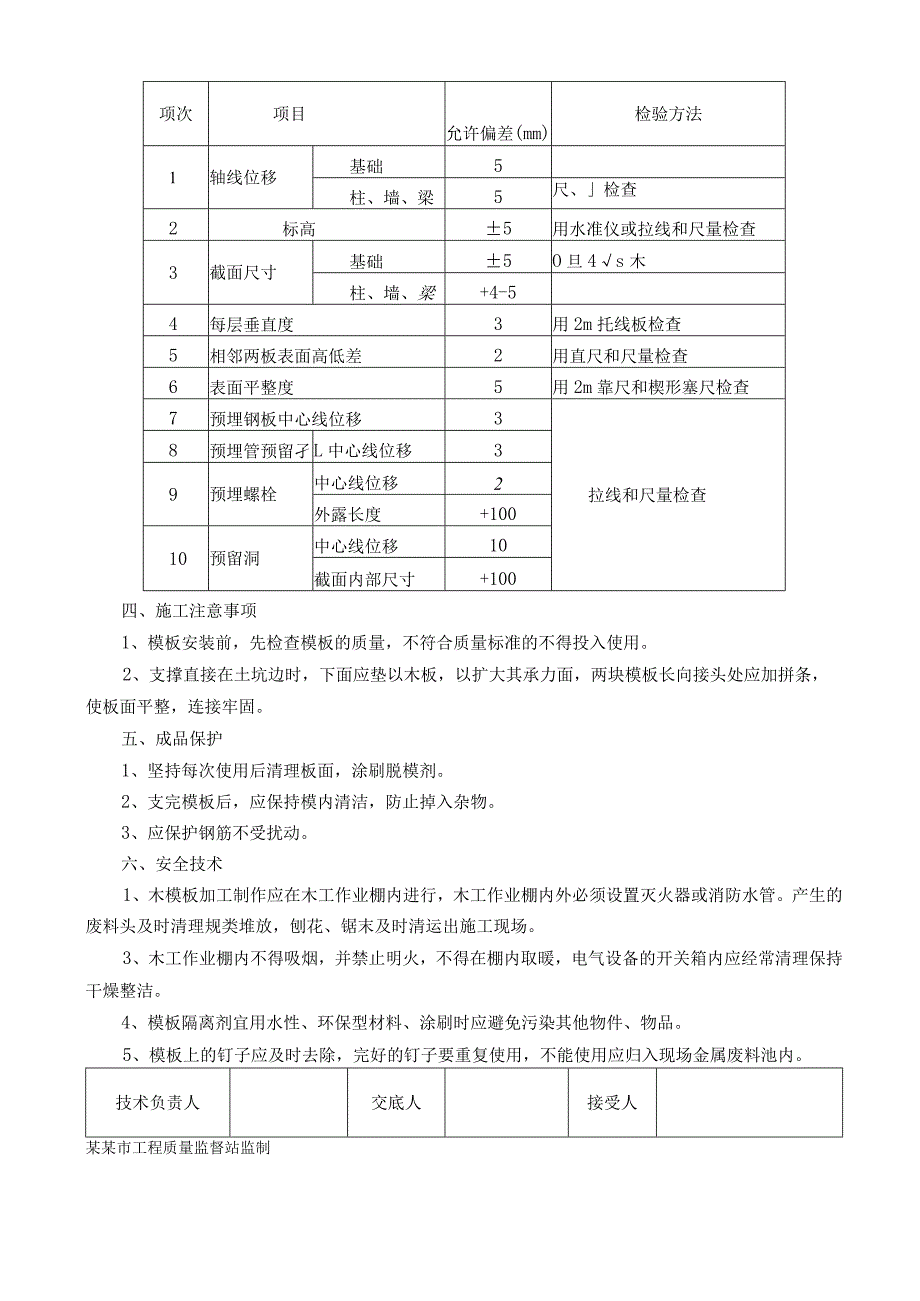

2、中心线,再把模板对准边线和中心线,用水平尺校正侧模板顶面水平,经检查无误差后,用斜撑、水平撑扩拉撑钉牢。2、筏板模板:基础底板厚1650mm,侧模采用整块1830mm915mm木胶合板竖向拼接而成,不需裁切,拼缝严密。三、质量标准1、保证项目模板及其支架必须有足够的强度、刚度和稳定性。其支撑部分应有足够的支撑面积。如安装基土上,基土必须坚实并有排水措施。2、基本项目1)模板接缝处应严密,缝间要堵好或钉好,预埋件应安装牢固,缝隙最大宽度不应超过L5厘米。2)模板与混凝土的接触面应清理干净,并采用防止粘结措施,模板涂刷隔离剂时应均匀,不得漏刷或污染钢筋。3、允许偏差项目及检查方法项次项目允许偏差(

3、mm)检验方法1轴线位移基础5柱、墙、梁5尺、检查2标高5用水准仪或拉线和尺量检查3截面尺寸基础5O旦4s木柱、墙、梁+4-54每层垂直度3用2m托线板检查5相邻两板表面高低差2用直尺和尺量检查6表面平整度5用2m靠尺和楔形塞尺检查7预埋钢板中心线位移3拉线和尺量检查8预埋管预留孑L中心线位移39预埋螺栓中心线位移2外露长度+10010预留洞中心线位移10截面内部尺寸+100四、施工注意事项1、模板安装前,先检查模板的质量,不符合质量标准的不得投入使用。2、支撑直接在土坑边时,下面应垫以木板,以扩大其承力面,两块模板长向接头处应加拼条,使板面平整,连接牢固。五、成品保护1、坚持每次使用后清理板

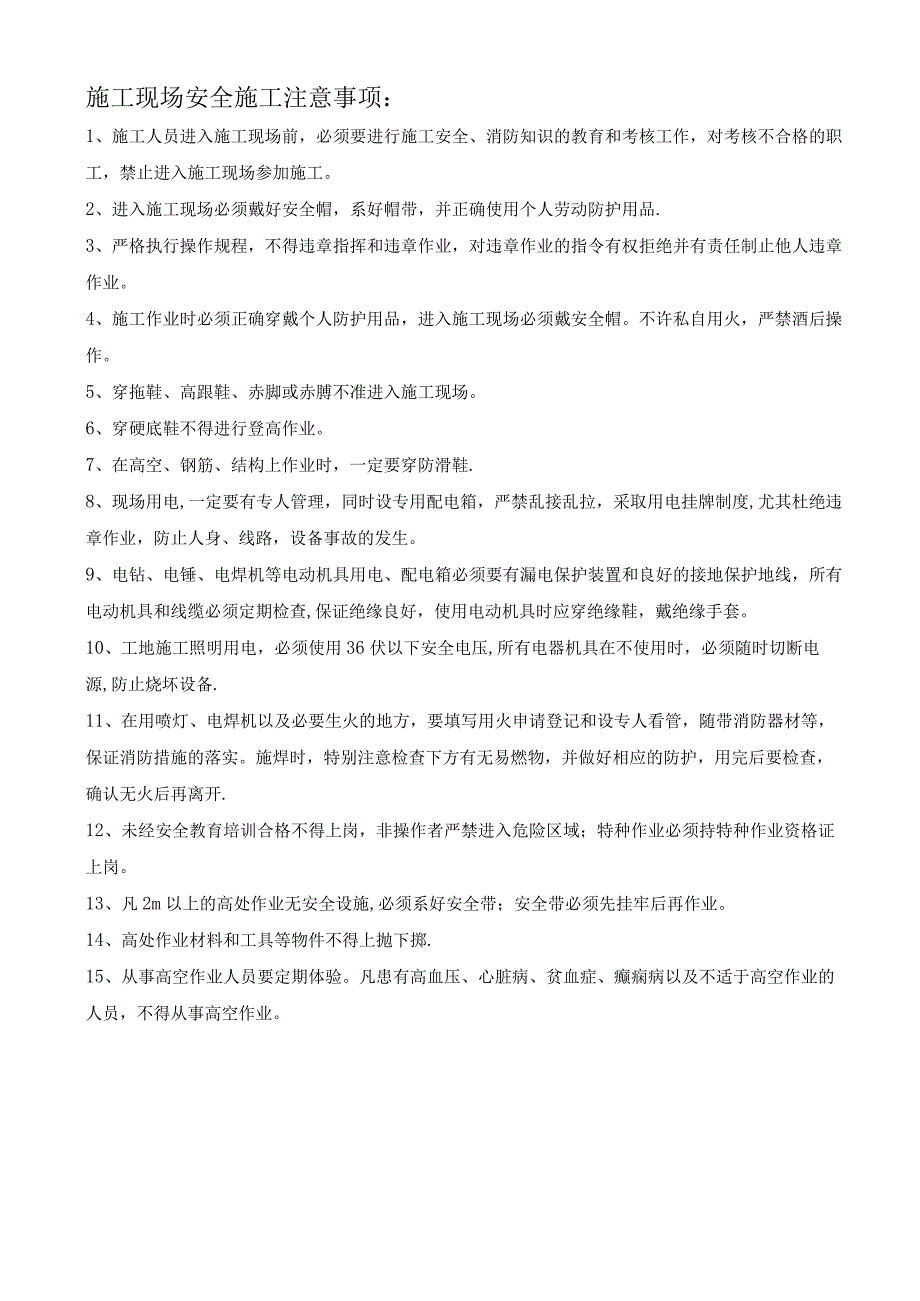

4、面,涂刷脱模剂。2、支完模板后,应保持模内清洁,防止掉入杂物。3、应保护钢筋不受扰动。六、安全技术1、木模板加工制作应在木工作业棚内进行,木工作业棚内外必须设置灭火器或消防水管。产生的废料头及时清理规类堆放,刨花、锯末及时清运出施工现场。3、木工作业棚内不得吸烟,并禁止明火,不得在棚内取暖,电气设备的开关箱内应经常清理保持干燥整洁。4、模板隔离剂宜用水性、环保型材料、涂刷时应避免污染其他物件、物品。5、模板上的钉子应及时去除,完好的钉子要重复使用,不能使用应归入现场金属废料池内。技术负责人交底人接受人某某市工程质量监督站监制施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安

5、全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电

6、钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
