冬季施工技术交底(全).docx

上传人:p** 文档编号:407430 上传时间:2023-08-10 格式:DOCX 页数:12 大小:29.33KB
下载 相关 举报
冬季施工技术交底(全).docx_第1页
第1页 / 共12页
冬季施工技术交底(全).docx_第2页
第2页 / 共12页
冬季施工技术交底(全).docx_第3页
第3页 / 共12页
冬季施工技术交底(全).docx_第4页
第4页 / 共12页
冬季施工技术交底(全).docx_第5页
第5页 / 共12页
冬季施工技术交底(全).docx_第6页
第6页 / 共12页
冬季施工技术交底(全).docx_第7页
第7页 / 共12页
冬季施工技术交底(全).docx_第8页
第8页 / 共12页
冬季施工技术交底(全).docx_第9页
第9页 / 共12页
冬季施工技术交底(全).docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《冬季施工技术交底(全).docx》由会员分享,可在线阅读,更多相关《冬季施工技术交底(全).docx(12页珍藏版)》请在第壹文秘上搜索。

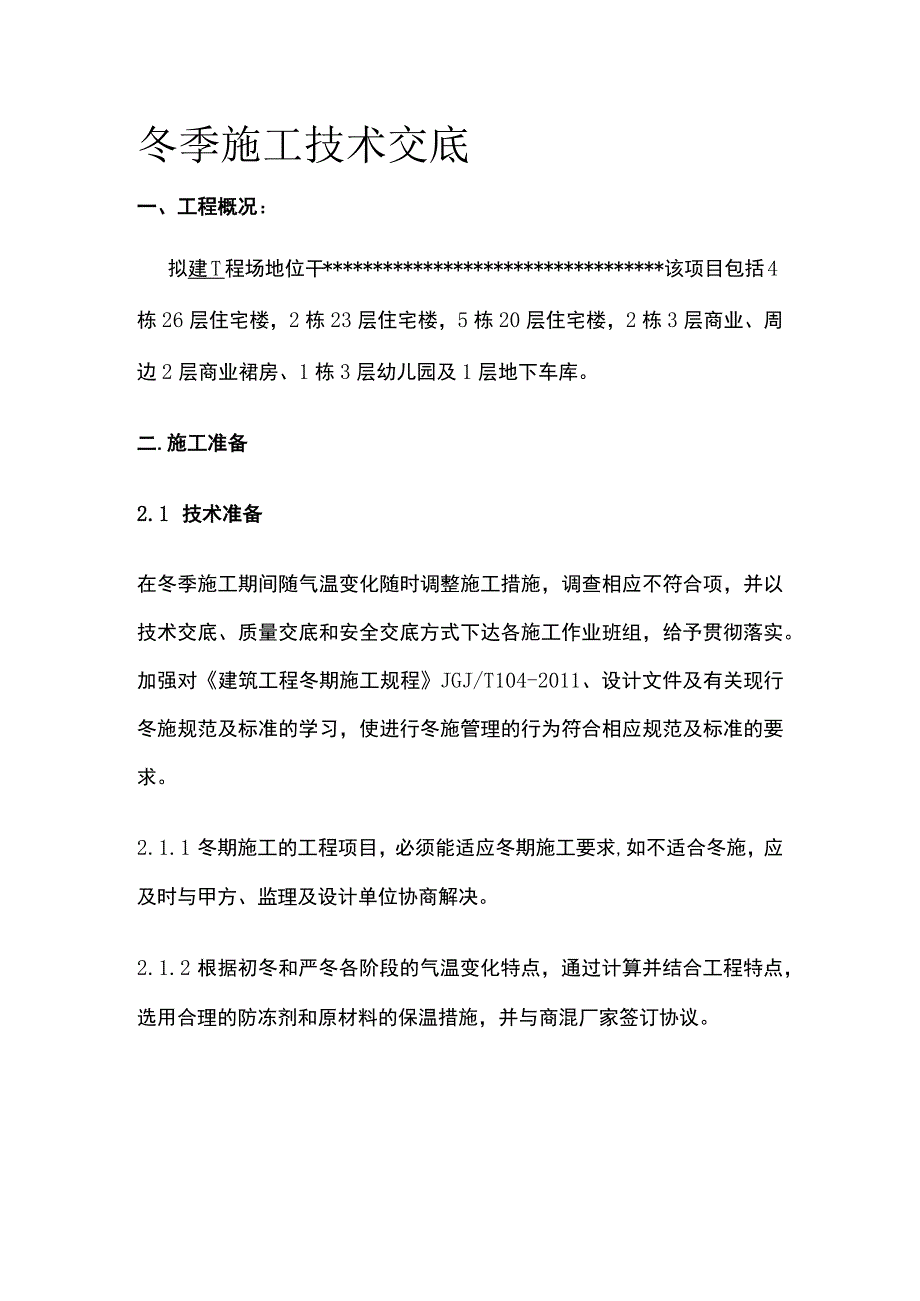

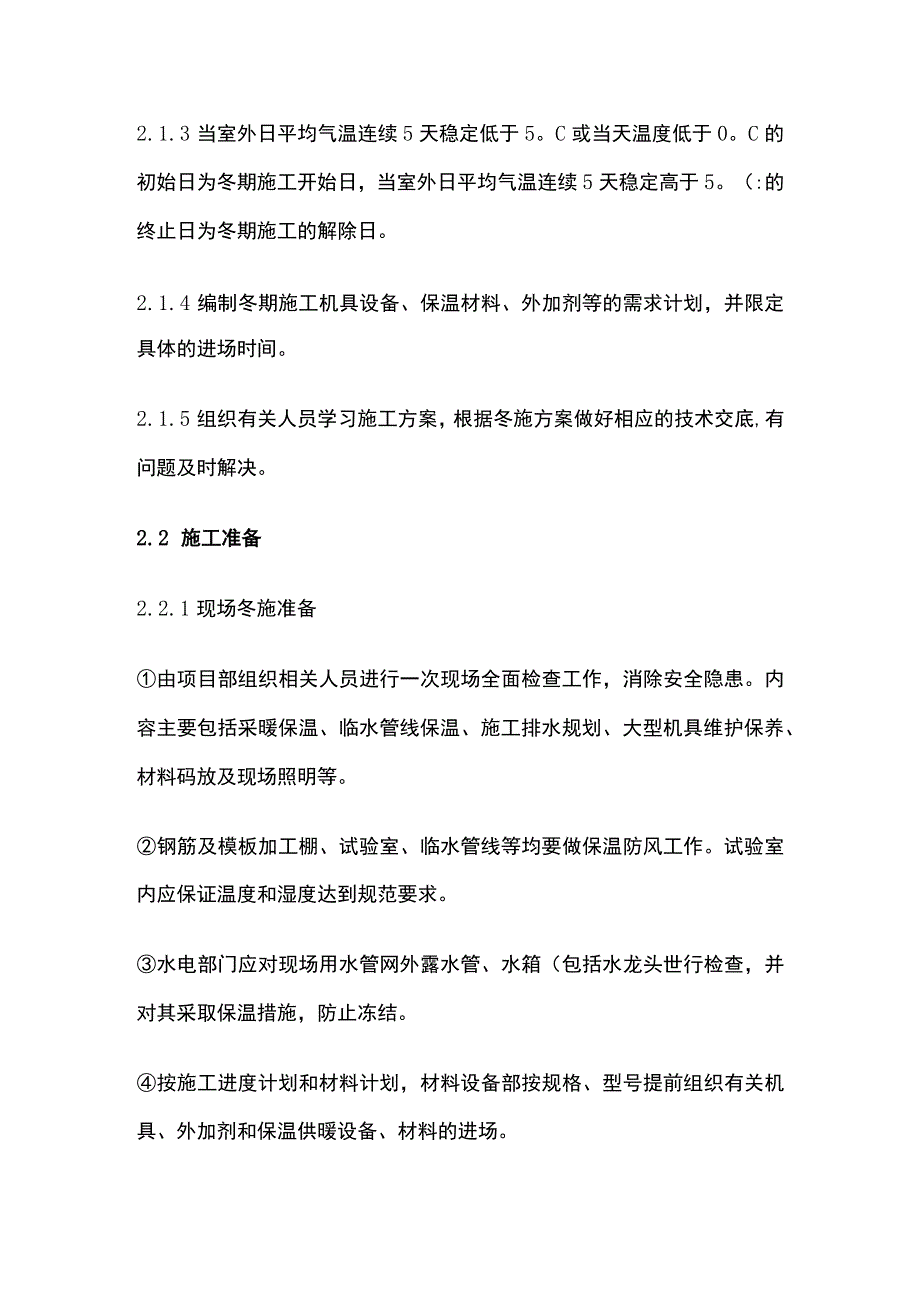

1、冬季施工技术交底一、工程概况:拟建T程场地位干*该项目包括4栋26层住宅楼,2栋23层住宅楼,5栋20层住宅楼,2栋3层商业、周边2层商业裙房、1栋3层幼儿园及1层地下车库。二.施工准备2.1 技术准备在冬季施工期间随气温变化随时调整施工措施,调查相应不符合项,并以技术交底、质量交底和安全交底方式下达各施工作业班组,给予贯彻落实。加强对建筑工程冬期施工规程JGJ/T104-2011、设计文件及有关现行冬施规范及标准的学习,使进行冬施管理的行为符合相应规范及标准的要求。2.1.1 冬期施工的工程项目,必须能适应冬期施工要求,如不适合冬施,应及时与甲方、监理及设计单位协商解决。2.1.2 根据初冬

2、和严冬各阶段的气温变化特点,通过计算并结合工程特点,选用合理的防冻剂和原材料的保温措施,并与商混厂家签订协议。2.1.3 当室外日平均气温连续5天稳定低于5。C或当天温度低于0。C的初始日为冬期施工开始日,当室外日平均气温连续5天稳定高于5。(:的终止日为冬期施工的解除日。2.1.4 编制冬期施工机具设备、保温材料、外加剂等的需求计划,并限定具体的进场时间。2.1.5 组织有关人员学习施工方案,根据冬施方案做好相应的技术交底,有问题及时解决。2.2 施工准备2.2.1 现场冬施准备由项目部组织相关人员进行一次现场全面检查工作,消除安全隐患。内容主要包括采暖保温、临水管线保温、施工排水规划、大型

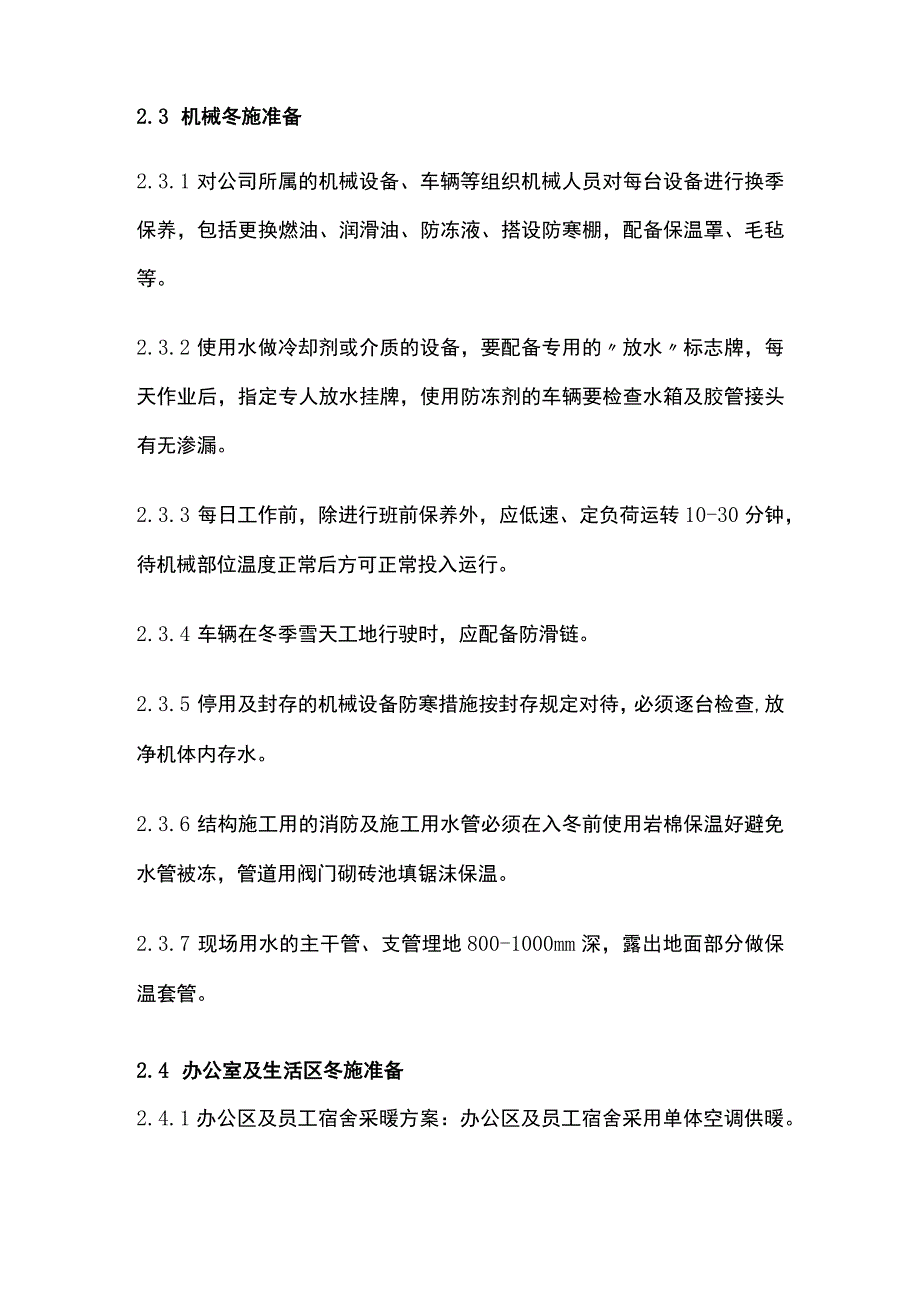

3、机具维护保养、材料码放及现场照明等。钢筋及模板加工棚、试验室、临水管线等均要做保温防风工作。试验室内应保证温度和湿度达到规范要求。水电部门应对现场用水管网外露水管、水箱(包括水龙头世行检查,并对其采取保温措施,防止冻结。按施工进度计划和材料计划,材料设备部按规格、型号提前组织有关机具、外加剂和保温供暖设备、材料的进场。2.3 机械冬施准备2.3.1 对公司所属的机械设备、车辆等组织机械人员对每台设备进行换季保养,包括更换燃油、润滑油、防冻液、搭设防寒棚,配备保温罩、毛毡等。2.3.2 使用水做冷却剂或介质的设备,要配备专用的放水标志牌,每天作业后,指定专人放水挂牌,使用防冻剂的车辆要检查水箱及

4、胶管接头有无渗漏。2.3.3 每日工作前,除进行班前保养外,应低速、定负荷运转10-30分钟,待机械部位温度正常后方可正常投入运行。2.3.4 车辆在冬季雪天工地行驶时,应配备防滑链。2.3.5 停用及封存的机械设备防寒措施按封存规定对待,必须逐台检查,放净机体内存水。2.3.6 结构施工用的消防及施工用水管必须在入冬前使用岩棉保温好避免水管被冻,管道用阀门砌砖池填锯沫保温。2.3.7 现场用水的主干管、支管埋地800-1000mm深,露出地面部分做保温套管。2.4 办公室及生活区冬施准备2.4.1 办公区及员工宿舍采暖方案:办公区及员工宿舍采用单体空调供暖。2.4.2 工人生活区采暖方案:工

5、人生活区采用单体空调供暖。2.4.3 水电部门应对办公室及生活区用水管网外露水管、水箱(包括水龙头)进行检查,并对其采取保温措施,防止冻结。2.5 材料准备2.5.1 根据施工进度计划安排提前做好冬施材料计划和采购储备工作,如毛毡、草帘被、塑料布、温度计、电暖器等,保证所用冬施材料在需用前五天全部进场。2.5.2 对砂石料场、水箱均采取全封闭保温的防护措施,在必要时增加门帘,确保原材料温度不受雨雪、大风等恶劣天气影响,保证冬季施工的正常施工。2.5.3 水泥出厂时间不能超过2个月,经常检查水泥有无结块或过期现象。2.5.4 水泥在田可时候都不能进行加热处理。2.5.5 材料库房做好取暖、保温工

6、作。易燃物品单独设置库房并派专人负责管理。三、技术措施3.1 回填土工程3.1.1 回填土时除按照常温要求外,还要注意清除基底上的冰雪及杂物,每层填土厚度要比常温施工时减少20%-30%,预留沉降量适当增加,冻土粒径不得大于10cm,并且均匀分布,含量不超过15%,室外管沟底以上及管顶50CIil范围内,以及室内区域的回填土不得含冻土块。3.1.2 用于回填的土堆,采取覆盖彩条布及草帘被的方法防止冻结。如不能及时保温,将表面冻土去掉,采用内部未受冻的土料回填。3.1.3 每天夯压成型的回填土应采取覆盖彩条布及草帘被保温。3.2 地下防水工程3.2.1 铺贴卷材,卷材长、短边搭接宽度应符合相关规

7、范要求(=10Omm),将卷材长、短搭接边隔离纸揭除。冷底子油一次涂刷面积不得超过5f,随涂刷随铺卷材,5。C以下天气卷材铺贴完成后覆盖毛毡保温,避免受冻。3.2.2 地下室墙体防水粘贴防水卷材,基层应平整、坚实、干燥,施工前用空压机将基层(找平层)上灰尘等吹干净。3.2.3 墙体防水卷材施工时,节点处在大面卷材铺贴完毕后进行加强处理。3.2.4 卷材防水层施工尽量选择无风晴朗天气进行,5。C以下不宜进行防水卷材施工,如必须施工应采取保温措施。严禁在雨天、雪天铺贴,五级风及其以上时不得施工。3.3 模板施工的冬期施工措施3.3.1 合模前,必须将模板内杂物清理干净,不得有积雪等杂物。3.3.2

8、 施工过程中,随时用彩布条盖住模板上口,避免雨雪进入模内。已落入模内的积雪,用鼓风机吹向未合的模板口处或清扫口处进行清理。3.3.3 大风雪后,要对模板的牢固性及时进行检查,防止模板倒塌,并对已经进入模板内的冰、雪进行清扫。3.3.4 模板的保温顶板模板采用13mm厚木模板,50*100mm、40*70mm木方进行支设,且木方间距较密,故不考虑顶板做特殊保温,在门、窗洞口处挂双层(阻燃性彩条布、防火草帘)帘。外墙模板、内墙模板、柱模板采用15mm厚木模板,在模板周围和顶部采取覆盖防水草帘被保温的方法。3.3.5 模板的拆除侧模拆除时,混凝土应保证其表面及棱角不受损伤,方可松动模板螺栓,使模板稍

9、微脱离混凝土,再合上模板,稍加拧紧螺栓,继续养护达到受冻临界强度4MPa后,方可拆除模板。模板的拆除时间通过同条件混凝土试块确定,以混凝土同条件试块强度值为最终标准。冬期施工拆除模板必须留置拆模用混凝土同条件养护试块,并进行试压,达到混凝土受冻临界强度后方可拆除。模板在混凝土达到受冻临界强度后方可拆除,拆模后混凝土表面应及时用塑料布和防火草帘覆盖,使其缓慢冷却。当混凝土温度与环境温度差小于20时保温材料方可拆除。混凝土梁、板底模拆除时,强度必须达到下表中的规定。底模拆除时的混凝土强度要求构件类构件跨度(m)达到设计的混凝土立方体抗压强度标准值得百分型率()250板2,8758100875810

10、03.4 钢筋工程3.4.1 在负温条件下使用的钢筋,施工时应加强检验,在运输和加工过程中应防止撞击和刻痕。3.4.2 当环境温度低于-20。(:时,不得对HRB335、HRB400钢筋进行冷弯施工。3.4.3 雨雪天气对钢筋材料覆盖塑料布并及时清理。3.4.4 钢筋焊接时要有防雪措施,风力超过四级时,应采取挡风措施。焊后未冷却的接头应避免碰到冰雪。环境温度低于-20。C时,不得进行钢筋的焊接。345钢筋负温焊接时,要根据外界温度调整焊接工艺参数,并采取保温措施,使焊缝和热影响区缓慢冷却,在同条件下制作试件。3.4.6钢筋负温电弧焊可根据钢筋的牌号、直径、接头型式和焊接位置选择焊条和焊接电流。

11、焊接时应采取防止产生过热、烧伤、咬肉和裂缝等措施。3.5混凝土工程3.5.1 混凝土材料要求采用商品混凝土,水泥选用P42.5普通硅酸盐水泥;骨料没有冰块、雪团,级配良好、质地坚硬,不应含有易被冻坏的矿物;拌合水采用经化验合格的水;外加剂选用通过技术鉴定、符合质量标准的外加剂。最小水泥用量不少于300Kgm3,水灰比不大于0.6o混凝土原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。根据当时气温条件硅掺加-15防冻剂。3.5.2 混凝土运输混凝土养护采用综合蓄热法,要求混凝土搅拌站根据不同的温度在配制混凝土时加入适量的防冻齐厢早强剂。利用骨料加热及热水搅拌提高混凝

12、土的出罐温度,混凝土罐车进行保温措施,保证混凝土出罐温度不低于15r入模温度高于IOoCo施工安排中应尽量选择工程附近的混凝土搅拌站以缩短混凝土运输时间和距离,在混凝土浇筑前要减少倒运次数。3.5.3 混凝土浇筑混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢。顶板混凝土收平压光后及时覆盖一层塑料布、二层防水草帘被或棉毡保温,并铺好脚手板,以免造成凹凸不平。墙、柱混凝土浇筑完成后,在侧面外挂一层彩条布(阻燃)、一层防水草帘(或防水毛毡)被保温,上部混凝土面层覆盖塑料布及草帘被进行包裹保温,草帘被用铅丝进行捆绑并应包裹严密,确保混凝土施工质量,防止冻害的发生。施工缝的位置宜留在结构剪力较小,且便于

13、施工的部位。柱应留水平缝;梁、板、墙应留垂直缝。在施工缝处接着浇筑碎时,应先除掉水泥薄膜和松动石子,湿润冲洗干净,并使接缝处原混凝土的温度高于2,且以浇筑的硅强度高于1.2Mpa时,铺抹水泥浆或与磴砂浆成分相同的砂浆一层,继续浇筑。混凝土施工现场设专人测温,包括出罐温度、入模温度及养护过程的温度,用专用表格作好记录,按规范要求布置测温孔。混凝土撤除保温材料时间根据现场混凝土测温及成熟度计算后决定,保温材料撤除时,混凝土表面与大气温度不得超过20度。四、质量要求4.1 冬施前组织总包及分包管理人员进行冬施措施的学习,每一分项施工前对有关班组做详细的冬施技术交底。4.2 由总工程师负责冬施的测温工

14、作,组建以技术员、试验员组成的测温组,每天最高、最低气温及混凝土实际温度进行测记,测温人员认真负责,测试数据要及时、真实可靠,发现问题及时向技术主管和有关人员反映,测温结束后要及时将测温成果交技术人员整理归档。4.3 由调度负责与气象部门及公司调度联系,及时掌握寒流预报,做好突然降温的准备工作。4.4 加强混凝土养护管理工作,混凝土未达到受冻临界强度前,不得拆除保温设施。五.冬施安全文明措施5.1 安全文明施工及防火措施5.1.1 入冬前对施工现场进行一次清理清理所有的易燃物,平整道路,确保道路的畅通。5.1.2 检查木工棚、钢筋棚的屋顶,对松动和不牢的进行维修,避免被风刮掉。5.1.3 使用

15、氧气瓶和乙块时,严禁混放,仓库存放和使用过程中,乙块瓶和氧气瓶的工作间距不得小于5米,两瓶与明火作业距离不得小于10米。5.1.4 冬季施工期间,场内道路、施工通道要采取防滑措施。5.1.5 施工时如接触气源、水源,要防止烫伤。5.1.6 电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电。5.1.7 大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。5.2 消防安全5.2.1 严格执行用火审批制度,接到用火人申请明火作业后,审批人必须到用火点实地查看,有针对性的提出消防措施,开出动火证,一次用火不得超过一天。用火作业现场必须有专人看火,配备一定数量的灭火器,看火人不准擅离职守。用火作业完后,要确认无火种,看火人方可离开作业场所。5.2.2 木工棚的刨花、锯末每天要打扫,设专人负责,刨花、锯末装袋后再入垃圾池。5.2.3 冬施中要严格执行消防条例和实施细则,严禁埋、压消防栓,以保证用水畅通。52.4严禁用碘铝灯、灯泡、电子炉取暖。5.2.5冬施保温材料需要达到防火要求。六、技术记录6.1 大体积混凝土测温记录6.2 动火证

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
