《塔式起重机拆卸方案全.docx》由会员分享,可在线阅读,更多相关《塔式起重机拆卸方案全.docx(10页珍藏版)》请在第壹文秘上搜索。
1、塔式起重机拆卸方案目录一、编制依据1二、工程概况1三、人员组织机构1四、塔吊拆卸的准备工作2五、拆除方式2六、塔吊拆除施工顺序2七、塔吊拆卸时相关步骤2八、拆塔人员职责3九、安全注意事项4十、塔机拆除技术措施5十一、塔机拆除安全措施5我公司受XX公司的委托,负责拆卸QTZ63(TC5509)型塔式起重机,该设备性能良好,安全装置齐全有效,符合拆卸条件。该设备位于盛和社区12地块4号楼已作好拆卸前的准备工作,且已保证拆卸地的畅通,作好拆卸位置的安全防护工作。一.编制依据1、塔式起重机操作使用规程GB5144-2012;2、建筑施工塔式起重机安装、使用、拆卸安全技术规程JGJ196-2011;3、

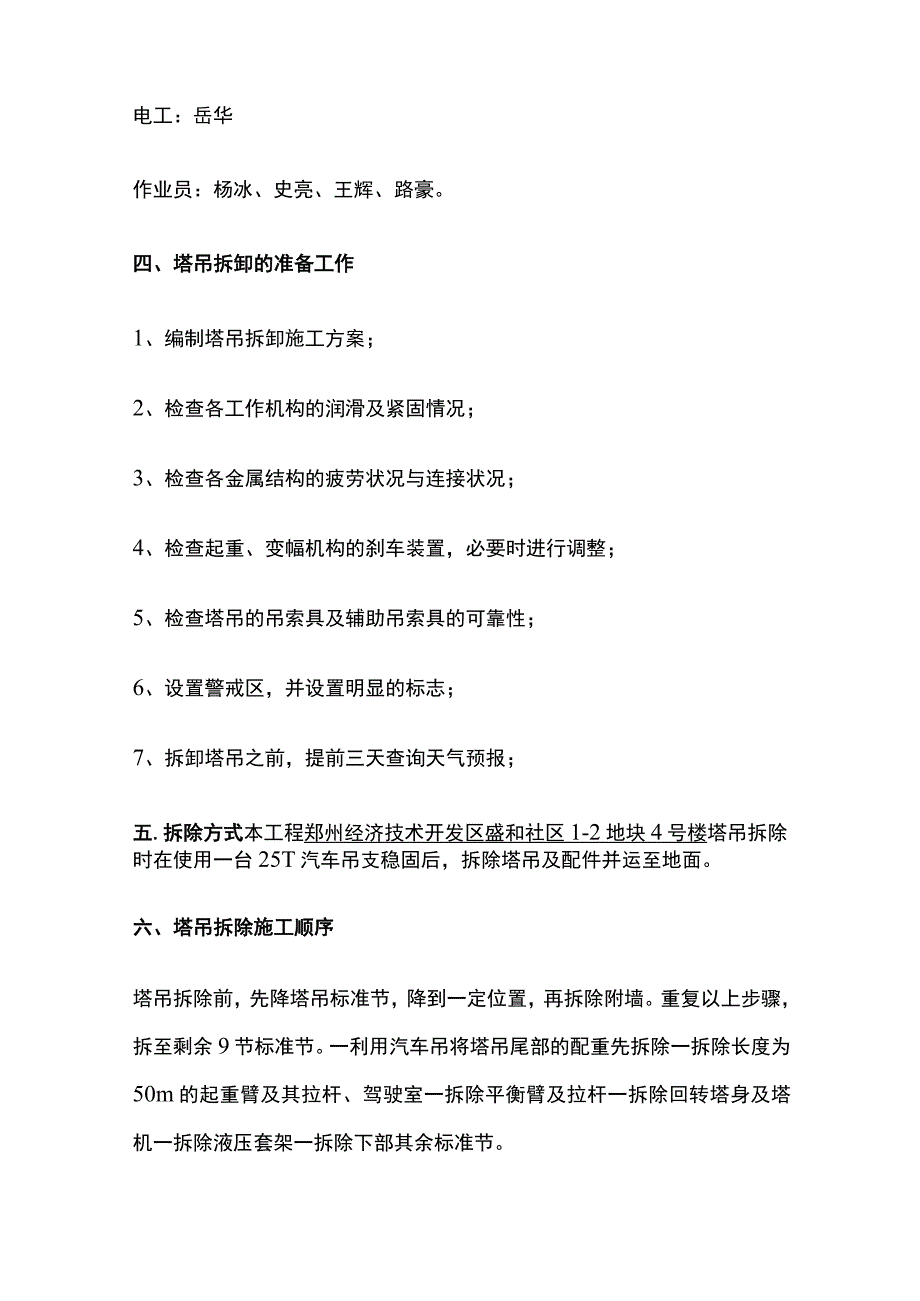

2、塔式起重机安全规程GB/T26471;4建筑机械使用安全技术规程JGJ33-2012;5、建设部加强塔式起重机安全使用管理的若干规定;6、施工现场实际情况、环境条件;7、塔吊使用说明书;8、建质-200987号危险性较大的分部分项工程安全管理办法;二、工程概况工程名称:盛和社区1-2地块4号楼施工单位:XXX公司地址:航海路三、人员组织机构总指挥:张强安全技术交底:张强安全监督:王东电工:岳华作业员:杨冰、史亮、王辉、路豪。四、塔吊拆卸的准备工作1、编制塔吊拆卸施工方案;2、检查各工作机构的润滑及紧固情况;3、检查各金属结构的疲劳状况与连接状况;4、检查起重、变幅机构的刹车装置,必要时进行调整
3、;5、检查塔吊的吊索具及辅助吊索具的可靠性;6、设置警戒区,并设置明显的标志;7、拆卸塔吊之前,提前三天查询天气预报;五.拆除方式本工程郑州经济技术开发区盛和社区1-2地块4号楼塔吊拆除时在使用一台25T汽车吊支稳固后,拆除塔吊及配件并运至地面。六、塔吊拆除施工顺序塔吊拆除前,先降塔吊标准节,降到一定位置,再拆除附墙。重复以上步骤,拆至剩余9节标准节。一利用汽车吊将塔吊尾部的配重先拆除一拆除长度为50m的起重臂及其拉杆、驾驶室一拆除平衡臂及拉杆一拆除回转塔身及塔机一拆除液压套架一拆除下部其余标准节。七、塔吊拆卸时相关步骤1.塔吊降节1.1 将起重臂转至引出塔身标准节的方向(起重臂位于爬升架上外
4、伸框架的正上方)。调整小车的位置,使得塔吊的上部重心落在顶升油缸梁的位置上配平塔身,实际操作中观察爬升架上四周16个导轮基本上与塔身标准节主弦杆脱开时,即为理想位置。1.2 开动油压系统使活塞杆全部伸出,将顶升横梁顶在塔身的踏步上。然后,拆除标准节最上面与回转塔身的连接螺栓及下部螺栓。1.3 调整好爬升架导轮与塔身之间的间隙,一般以23毫米为宜,放松电缆解开固定电缆的附件,松开下部螺栓,将四个引进滚轮固定在塔身标准节的四个角上,开动液压缸使塔吊套架升起5厘米然后推动标准节并移动放在外伸框架上。1.4 油缸缩回全部行程时,爬爪顶在塔身踏步上,油缸再缩,使横梁脱离踏步,全部伸出油缸重新使顶升横梁顶
5、在踏步内,向上顶升一点,使爬爪脱离踏步,油缸缩回全部行程,此时塔身上方恰好与下部一个节标准节对接。用专用定位螺栓拧紧,用自身塔吊把引进平台上的标准节吊下。若连续降几节标准节,则可按照以上步骤连续几次即可。注意:降节过程中必须利用回转机构制动器将吊臂锁住,严禁吊臂回转。保证起重臂与引出塔身标准节的方向一致。若连续降几个标准节,则每降完一节,用塔机自身起吊下一个标准节前,塔身节各主弦杆和下支座必须有一个标准节螺栓连接牢固。1.5 附着架的拆除,待标准节降至一定高度,符合附着拆除要求时利用吊钩及倒链把支撑逐根拆除,再利用吊钩及倒链把附墙拆除。附墙拆除框拆除前需用8#铁丝加固于标准节上,以防坠落。拆完
6、后,重复以上步骤,拆除所有附着。2、降节降至下部塔身标准节离地的合理位置(符合汽吊工作参数),用一台25T汽车吊将塔吊平衡臂平衡重拆卸至地面在平衡臂上保留一块平衡重。3、在塔吊起重臂根部与塔顶处留好保险钢丝绳,用汽车吊将塔吊起重臂吊住,解除起重臂拉杆与撑杆的连接销,将起重臂拉杆缓慢放至起重臂上弦管上,并用钢丝绳将起重臂拉杆与起重臂牢靠捆绑。4、解除起重臂与回转支承的连接销,待起重臂稳定后,抽出保险钢丝绳,将起重臂缓慢吊运至地面上分解。5、将塔吊平衡臂上一块平衡重拆卸至地面。6、用汽车吊拆除平衡臂,一台汽车吊将平衡臂抬起,拆除拉杆销轴,放平衡臂至水平位置,解除平衡臂与回转支承的连接销待平衡臂稳定
7、后,抽去保险钢丝绳,将平衡臂缓慢吊运至地面上分解。7、拆除将塔顶吊运至地面。8、拆除回转支承吊运至地面后,将爬升套架也吊运至地面。9、用25T汽车吊将塔吊下塔身标准节和一节塔身基础节依次吊运至地面。(把预埋节与地面脱离)10、拆除大型及长型物件时需用绳索稳定。八.拆塔人员职责1.总指挥:是拆除作业的技术、质量、安全、人员分工、工程进度的负责者和全权指挥者;召开安全作业人员会议,认真进行拆除。做好安全拆除、文明施工;精心组织指挥施工,加强检查,严格把关,按标准执行,提高安全质量。2、安全员:具体负责拆除全过程中的安全工作;检查督促拆除技术措施交底后的落实情况,监督施工现场的安全作业;检查拆除过程
8、中有可能出现的安全因素和事故隐患,发现问题及时提出整改意见和防范措施。督促全体人员按各自的操作规程和本方案的作业要求,严禁违章作业和违章指挥。3、质量员:具体负责拆除前的检查、基础验收、负责作业人员做好拆除前的技术交底的过程中对关键工序的重复交底作业;检查监督作业人员严格按照拆除工艺程序和技术要求实施拆除,严禁违章作业;对发现质量问题,提出整改方案并做好记录,及时消除隐患,确保拆除质量和安全。4、电工:具体做好本工种的一切准备工作,严格检查各电气部件隐患,及时整改。按说明书的要求进行拆除线路,保证拆除工作的顺利进行。总体完成后,拆除电气线路。5、拆装工:在负责人的领导下,按照拆除程序,具体完成
9、本次拆除任务;配合电工拆除好所要拆除部位,保险装置;协助负责人拆除塔机,按照方案的顺利进行进行,严禁野蛮施工。九.安全注意事项:1、全体作业人员必须持证上岗,未取证人员一律不得参与作业。总指挥作业前要召开全体成员安全会,安全员应对交底内容的落实情况进行监督、检查。2、作业区要隔离并悬挂警示标志,设专人负责看管,闲杂人等不得入内。3、严格按照国家技术规范和设备说明书中的程序进行拆卸,严禁违章作业。4、全体作业人员必须听总指挥的统一指挥。5、总指挥必须听从技术员指导,接受安全监督。6、作业人员必须佩戴安全帽,登高人员必须穿防滑鞋,危险部位作业人员必须系好安全带,严格检查工具、吊具、夹具及吊装用具,
10、确保使用安全、有效。7、垂直交叉作业时,要注意工具盒、零部件放置位置必须安全可靠,防止坠落伤人。8、严禁从高处向下扔工具、螺栓等杂物。9、作业期间一律禁止饮酒。10、工作要集中精力,指挥要统一,上下要沟通,各工序衔接要紧凑、合理、有序,不得随意开玩笑和打闹。IL如安拆作业时风力达到四级,严禁作业。12、其他未尽事宜严格按照该种型号塔机使用说明书及有关规范执行。十、塔机拆除技术措施1.拆卸塔吊过程中,吊具要良好,并根据起吊部位、重量选用适当长度的绳长。并时刻注意塔吊的平衡情况。2、在拆卸起重臂和平衡臂时,要拴好缆风绳,绑好栏杆,起吊要平稳慢速,作业人员应听从统一指挥,随时调整缆风绳的长度,防止晃
11、动。塔吊各部吊点严格按照说明书的要求。3、拆降过程中,在起吊或落下标准节时,要靠近塔身。4、在拆降过程中,要绝对禁止转动起重臂或开动牵引小车及使用起重吊钩(升或降)。5、放置各部构件时,应按要求铺好枕木防止变形。6、要确实各种保护、安全装置。7、在拆降顶升套架时,必须先拆除油管,并包好油管接头。8、放置各部构件时,应按要求铺好枕木防止变形,电缆线应盘好。9、起重臂拼装与解体时应放在搭设的平直钢架上进行。10、在拆除过程中,必须及时安全地将所拆下的构件运出现场。十一.塔机拆除安全措施1.所有参与拆除作业的人员必须持证上岗,作业区或要设警告标志,并设拆除标语,禁止非作业人员进入施工区。2、作业前应对参与人员进行安全技术交底。3、在作业前必须明确专人指挥,并统一信号。4、严禁将已将构件从高空直接往下抛,所有小件均应装入箱中或袋中。5、如遇下雨和四级以上大风时,应立即停止作业,并将塔吊固定牢靠。6、严禁酒后作业,严禁有病(不适合进行拆除塔吊作业)的人员参与作业。7、所有人员必须严格遵守国家有关的安全作业规程和规章进行作业。8、安全人员至现场监护,需有穿着专业安全员服装,发现违章及时制止。9、执行安全人员三到位原则,拆除负责人、拆除技术负责人、拆装安全负责人必须在现场,否则不准进行拆除工作。10、拆除作业区域必须设警戒线,挂警示牌,下方设专人监护。
