《建筑施工项目周报(模板).docx》由会员分享,可在线阅读,更多相关《建筑施工项目周报(模板).docx(16页珍藏版)》请在第壹文秘上搜索。

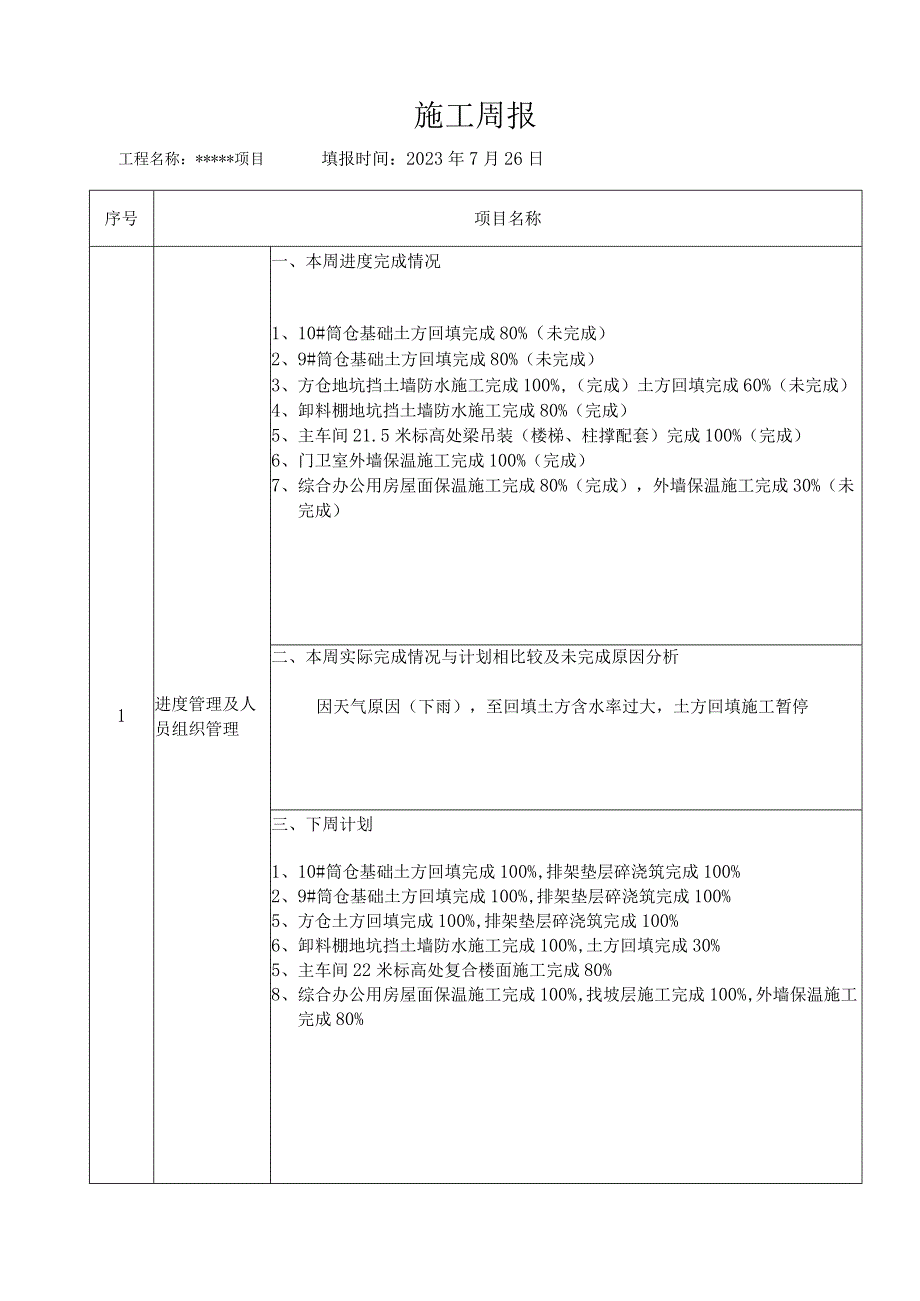

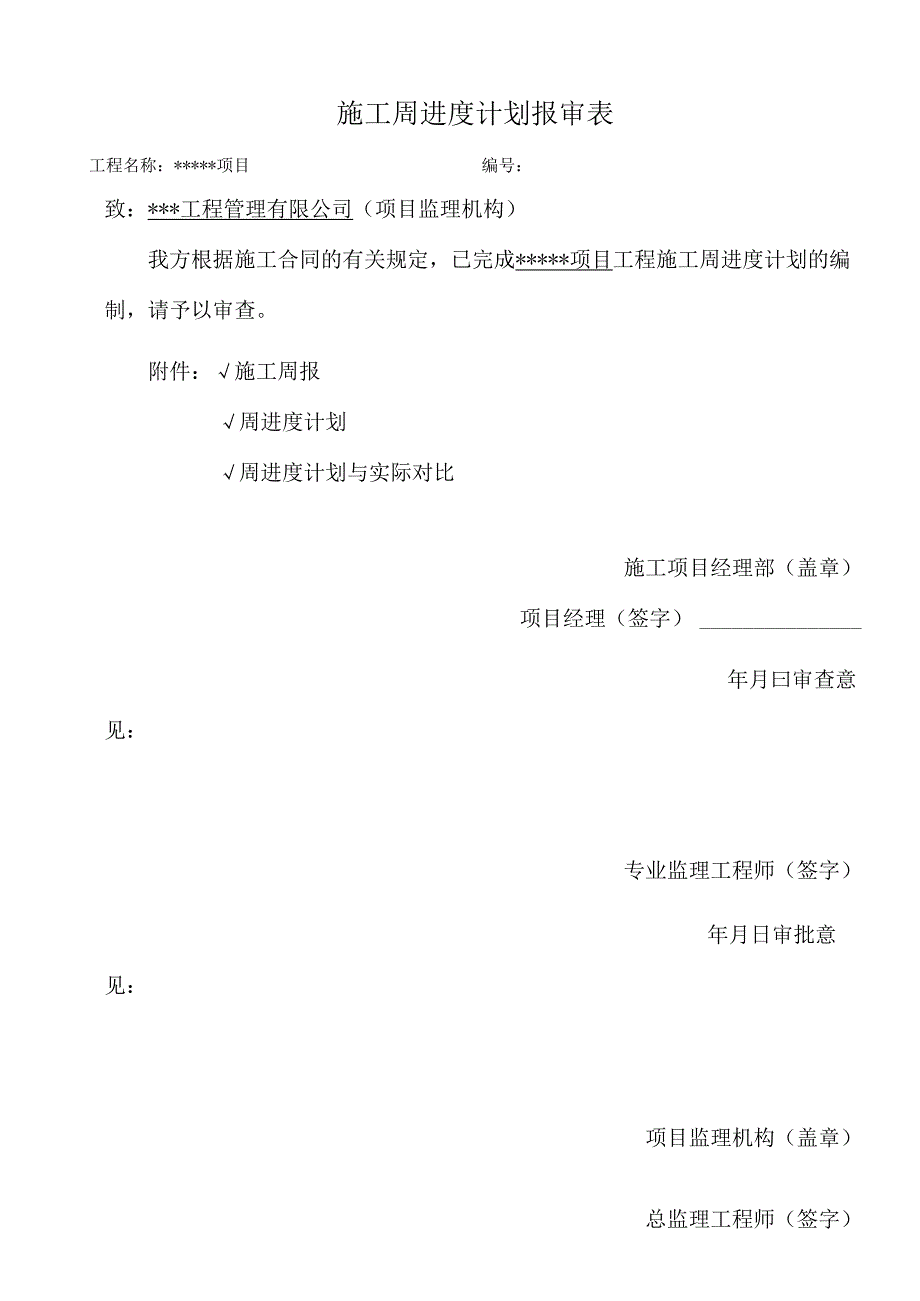

1、施工周进度计划报审表工程名称:*项目编号:致:*工程管理有限公司(项目监理机构)我方根据施工合同的有关规定,已完成*项目工程施工周进度计划的编制,请予以审查。附件:施工周报周进度计划周进度计划与实际对比施工项目经理部(盖章)项目经理(签字)年月曰审查意见:专业监理工程师(签字)年月日审批意见:项目监理机构(盖章)总监理工程师(签字)年月日:真表说明:本表一式三份,项目监理机构、建设单位、施工单位各一份。施工周报序号项目名称1进度管理及人员组织管理一、本周进度完成情况1、10#筒仓基础土方回填完成80%(未完成)2、9#筒仓基础土方回填完成80%(未完成)3、方仓地坑挡土墙防水施工完成100%,
2、(完成)土方回填完成60%(未完成)4、卸料棚地坑挡土墙防水施工完成80%(完成)5、主车间21.5米标高处梁吊装(楼梯、柱撑配套)完成100%(完成)6、门卫室外墙保温施工完成100%(完成)7、综合办公用房屋面保温施工完成80%(完成),外墙保温施工完成30%(未完成)二、本周实际完成情况与计划相比较及未完成原因分析因天气原因(下雨),至回填土方含水率过大,土方回填施工暂停三、下周计划1、10#筒仓基础土方回填完成100%,排架垫层碎浇筑完成100%2、9#筒仓基础土方回填完成100%,排架垫层碎浇筑完成100%5、方仓土方回填完成100%,排架垫层碎浇筑完成100%6、卸料棚地坑挡土墙防
3、水施工完成100%,土方回填完成30%5、主车间22米标高处复合楼面施工完成80%8、综合办公用房屋面保温施工完成100%,找坡层施工完成100%,外墙保温施工完成80%工程名称:*项目填报时间:2023年7月26日四、人员组织管理1.木工班组11人;2钢筋班组12人;3 .水电工班组3人;4 .钢构班组9人;5 .管理人员11人;6.水电班组3人7、防水班组4人8、外保温班组6人2质量管理L做好技术交底工作,严格按照设计要求及规范进行施工。施工完成后先进行自检合格,再上报监理部检验。做好质量管理的事前和事中控制;3安全文明施工管理L做好新进场工人的安全交底工作,落实三级安全教育。加强安全意识
4、,完善安全保障。2 .基坑临边防护搭设及挂安全网。3 .增强消防防控意识,严查现场抽烟现象。4 .对施工现场一天两次安全巡查,发现隐患及时处理整改。现场裸土覆盖,施工道路洒水。4材料管理1、模板、方木。2、钢筋、砂浆。以上材料均检验合格。施工现场照片项目进度计划单位工程分部(分项)内容开始时间完成时间计划天数本周完成情况()主车间主车间2023年6月26日2023年11月15日176100%基础2023年6月26日2023年7月4日56100%基础土方回填2023年6月29日2020年7月4日7100%主体2023年7月1日2023年8月25日12059%7.5米层复合楼面施工2023年7月1
5、1日2023年7月16日6100%15米层楼面施工2023年7月17日2023年7月19日3100%21.5梁吊装(楼梯、柱撑配套)2023年7月20日2023年7月24日5100%22米层复合楼面施工2023年7月25日2023年7月31日730%三节柱、梁吊装(楼梯、柱撑配套)2023年8月1日2023年8月10日1029米花纹钢板楼面施工2023年8月11日2023年8月17日736.5米层上人复合屋面施工2023年8月18日2023年8月21日4钢结构防火涂料施工2023年8月22日2023年9月10020外墙擦条安装2023年9月11日2023年9月20日10内外堵彩板安装2023年
6、9月21日2023年10月3日131米以下外墙砌筑、粉刷(与设备安装同步穿插进行)2023年8月15日2023年8月16日2内墙砌筑粉刷2023年8月16日2023年9月12日28一层地坪施工2023年9月13日2023年9月13日1门窗安装2023年9月15日2023年9月29日15屋面系统施工2023年9月15日2023年9月30日16装饰、装修2023年9月15日2023年10月15日31电梯安装2023年9月15日2023年10月1日17水电、消防、暖通施工2023年4月14日2023年11月150216方仓水泥方仓2023年4月16日2023年11月1日20025%地坑底板碎浇筑20
7、23年6月28日2023年6月28日1100%基础筏板及地坑板墙、顶板钢筋绑扎2023年6月30日2023年7月3日4100%基础筏板及地坑板墙、顶板模板支设2023年7月4日2023年7月13日10100%地坑顶预埋件及钢梁安放2023年7月11日2023年7月13日3100%地坑板堵、顶板及基础至0柱碎浇筑2023年7月14日2023年7月14日1100%地坑外墙防水施工2023年7月18日2023年7月19日2100%基础土方回填压实2023年7月20日2023年7月24日540%主体2023年7月24日2023年10月31日137排架垫层浇筑2023年7月25日2023年7月25日1基
8、础顶至5.97米排架搭设2023年7月26日2023年7月29日4士0至5.97米柱、梁钢筋绑扎2023年7月26日2023年8月3日9基础顶至5.97米柱、梁模板支设2023年7月30日2023年8月7日95.97米梁柱碎浇筑2023年8月8日2023年8月8日15.97米至8.97米排架搭设2023年8月9日2023年8月14日65.97米至8.97米柱、梁钢筋绑扎2023年8月14H2023年8月20日75.97米至8.97米柱、梁模板支设2023年8月20日2023年8月28日9仓斗倒埋螺栓安放2023年8月28日2023年9月1日55.97米至8.97米柱、梁砂浇筑2023年9月2日
9、2023年9月2日1导流板吊装及碎浇筑2023年9月3日2023年9月12日1010.97米-26.97米滑膜施工2023年9月13日2023年10月2日2026.97米料仓顶钢梁吊装2023年10月3日2023年10月8日626.97米料仓顶压型钢板铺设2023年10月9日2023年10月10日226.97米料仓顶钢筋绑扎2023年10月11日2023年10月12日226.97米料仓顶设备洞口留设及埋件安放2023年10月13日2023年10月14日226.97米料仓顶砂浇筑2023年10月15日2023年10月16日2排架、模板拆除、清理2023年10月17日2023年10月19日3屋面系
10、统2023年10月5日2023年10月13日9雨棚制作安装2023年10月24日2023年10月30日726.97米屋面系统施工2023年10月6日2023年10月8日3二次结构2023年9月24日2023年10月15日22地面及预埋件施工2023年9月24日2023年9月30日7外墙体砌筑及粉刷2023年9月30日2023年10月15日16水电安装2023年6月31日2023年11月23日装饰施工2023年10月15日2023年11月1日18玉米筒仓玉米筒仓2023年4月13日2023年10月28日19930%两个玉米筒仓基础硬浇筑2023年6月29日2023年6月30日2100%两个玉米筒
11、仓基础柱钢筋绑扎2023年6月30日2023年6月30日1100%两个玉米筒仓基础柱立模2023年7月14日2023年7月17日4100%两个玉米筒仓基础柱至土0.00碎浇筑2023年7月18日2023年7月18日1100%基础土方回填压实2023年7月19日2023年7月24日620%排架垫层浇筑2023年7月25日2023年7月26日2主体2023年5月3日2023年7月1日60玉米筒仓排架搭设2023年7月27日2023年7月29日3玉米筒仓0.00-6.47米柱钢筋绑扎2023年7月30日2023年8月2日4玉米筒仓0.00-6.47米柱模板支设2023年8月3日2023年8月8日6玉
12、米筒仓0.006.47米柱碎浇筑2023年8月9日2023年8月9日1玉米筒仓锥坡及环梁模板支设2023年8月10日2023年8月16日7玉米筒仓锥坡及环梁钢筋绑扎2023年8月16日2023年8月1904玉米筒仓锥坡及环梁上预埋件安放2023年8月20日2023年8月22日3玉米筒仓锥坡及环梁碎浇筑2023年8月23日2023年8月23日1筒仓连接平台模板支设2023年8月24日2023年8月26日3排架、模板拆除、清理2023年8月27日2023年8月30日4地面预埋件施工2023年8月31日2023年9月1日2钢梯施工2023年9月2日2023年9月6日5锥坡顶二次堆坡及防水2023年9
13、月30日2023年10月14日15地面碎浇筑2023年10月1日2023年10月1日1水电安装2023年8月19日2023年9月5日18装饰施工2023年10月5日2023年10月28日24卸料棚卸料棚2023年4月22日2023年1。月18日18051%基础2023年4月22日2023年7月18日88100%液压翻板基础及地坑顶板预埋件及钢梁安放2023年6月30日2023年7月6日7100%液压翻板基础及地坑板墙、顶板碎浇筑2023年7月7日2023年7月8日2100%地下室墙板防水及保护层2023年7月20日2023年7月22日390%基础土方回填压实2023年7月23日2023年7月30日8主体2023年8月10日2023年9月6日25钢
