预制外墙板安装工艺技术交底.docx

上传人:p** 文档编号:410951 上传时间:2023-08-10 格式:DOCX 页数:4 大小:28.37KB
下载 相关 举报
预制外墙板安装工艺技术交底.docx_第1页
第1页 / 共4页
预制外墙板安装工艺技术交底.docx_第2页
第2页 / 共4页
预制外墙板安装工艺技术交底.docx_第3页
第3页 / 共4页
预制外墙板安装工艺技术交底.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《预制外墙板安装工艺技术交底.docx》由会员分享,可在线阅读,更多相关《预制外墙板安装工艺技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

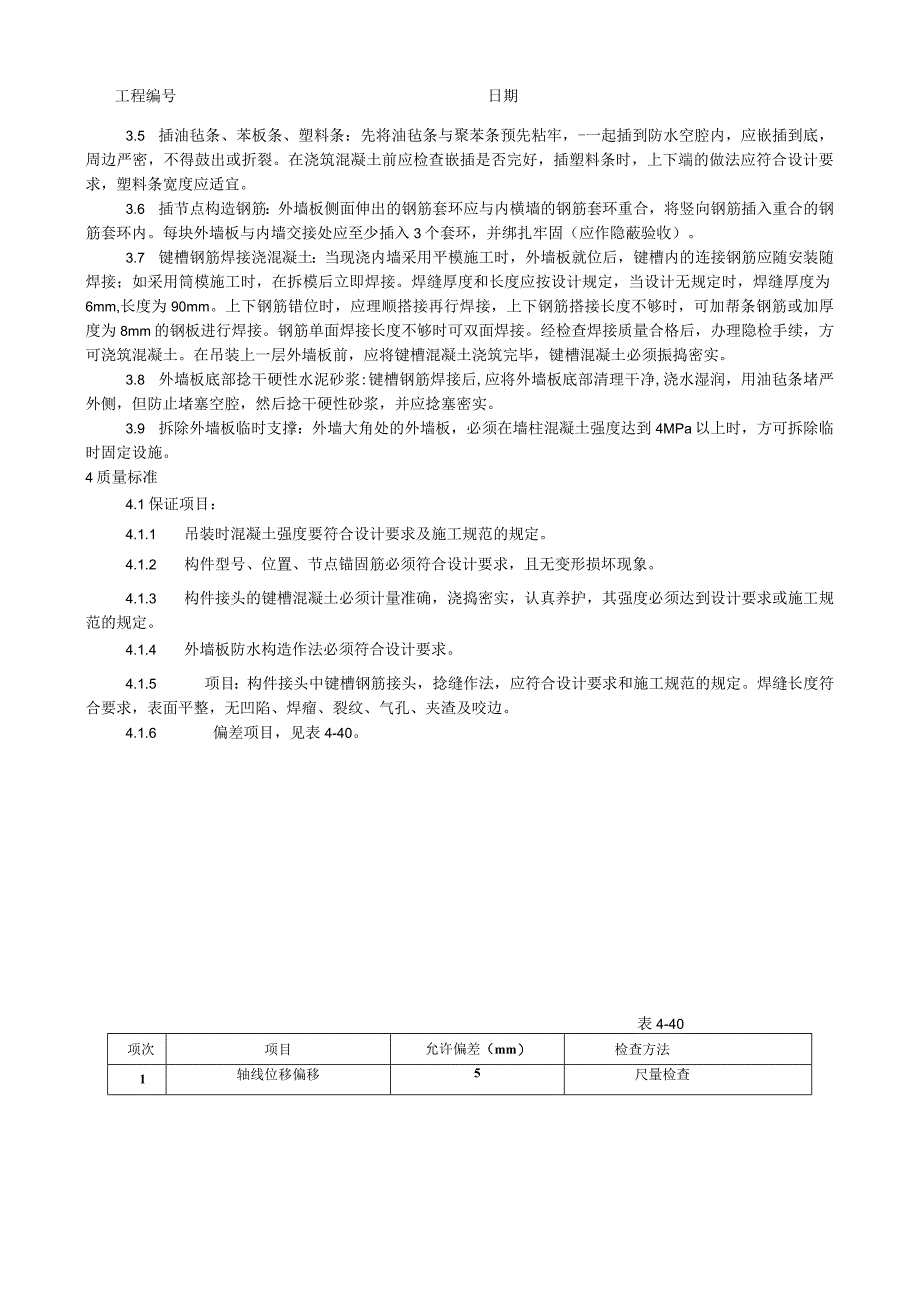

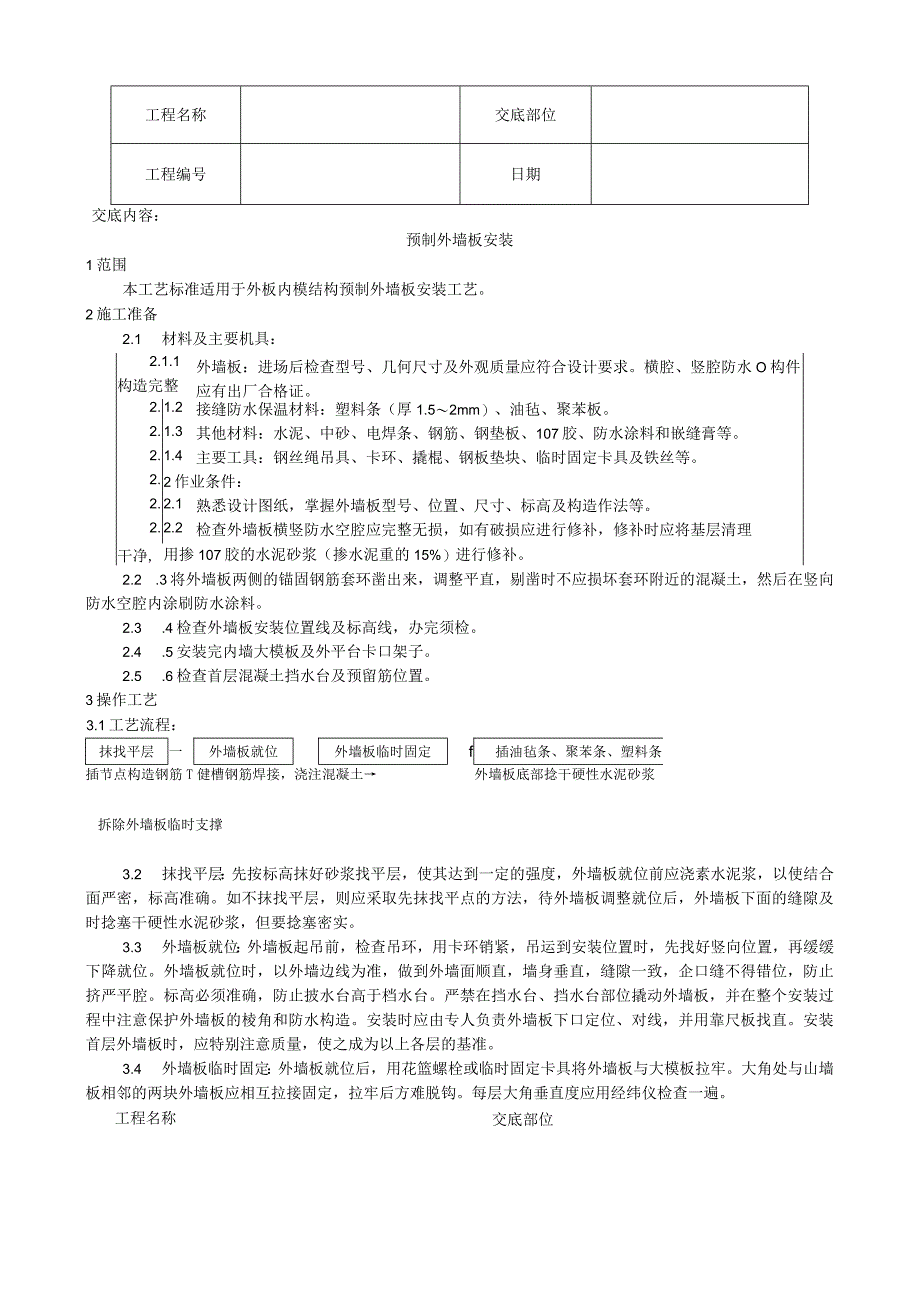

1、工程名称交底部位工程编号日期交底内容:预制外墙板安装1范围本工艺标准适用于外板内模结构预制外墙板安装工艺。2施工准备2.1 材料及主要机具:2.1.1构造完整外墙板:进场后检查型号、几何尺寸及外观质量应符合设计要求。横腔、竖腔防水O构件应有出厂合格证。2.1.2接缝防水保温材料:塑料条(厚1.52mm)、油毡、聚苯板。2.1.3其他材料:水泥、中砂、电焊条、钢筋、钢垫板、107胶、防水涂料和嵌缝膏等。2.1.4主要工具:钢丝绳吊具、卡环、撬棍、钢板垫块、临时固定卡具及铁丝等。2.2作业条件:2.2.1熟悉设计图纸,掌握外墙板型号、位置、尺寸、标高及构造作法等。2.2.2检查外墙板横竖防水空腔应

2、完整无损,如有破损应进行修补,修补时应将基层清理干净,用掺107胶的水泥砂浆(掺水泥重的15%)进行修补。2.2 .3将外墙板两侧的锚固钢筋套环凿出来,调整平直,剔凿时不应损坏套环附近的混凝土,然后在竖向防水空腔内涂刷防水涂料。2.3 .4检查外墙板安装位置线及标高线,办完须检。2.4 .5安装完内墙大模板及外平台卡口架子。2.5 .6检查首层混凝土挡水台及预留筋位置。3操作工艺3.1工艺流程:抹找平层一外墙板就位外墙板临时固定f插油毡条、聚苯条、塑料条插节点构造钢筋T健槽钢筋焊接,浇注混凝土外墙板底部捻干硬性水泥砂浆拆除外墙板临时支撑3.2 抹找平层:先按标高抹好砂浆找平层,使其达到一定的强

3、度,外墙板就位前应浇素水泥浆,以使结合面严密,标高准确。如不抹找平层,则应采取先抹找平点的方法,待外墙板调整就位后,外墙板下面的缝隙及时捻塞干硬性水泥砂浆,但要捻塞密实。3.3 外墙板就位:外墙板起吊前,检查吊环,用卡环销紧,吊运到安装位置时,先找好竖向位置,再缓缓下降就位。外墙板就位时,以外墙边线为准,做到外墙面顺直,墙身垂直,缝隙一致,企口缝不得错位,防止挤严平腔。标高必须准确,防止披水台高于档水台。严禁在挡水台、挡水台部位撬动外墙板,并在整个安装过程中注意保护外墙板的棱角和防水构造。安装时应由专人负责外墙板下口定位、对线,并用靠尺板找直。安装首层外墙板时,应特别注意质量,使之成为以上各层

4、的基准。3.4 外墙板临时固定:外墙板就位后,用花篮螺栓或临时固定卡具将外墙板与大模板拉牢。大角处与山墙板相邻的两块外墙板应相互拉接固定,拉牢后方难脱钩。每层大角垂直度应用经纬仪检查一遍。交底部位工程名称工程编号日期3.5 插油毡条、苯板条、塑料条:先将油毡条与聚苯条预先粘牢,-一起插到防水空腔内,应嵌插到底,周边严密,不得鼓出或折裂。在浇筑混凝土前应检查嵌插是否完好,插塑料条时,上下端的做法应符合设计要求,塑料条宽度应适宜。3.6 插节点构造钢筋:外墙板侧面伸出的钢筋套环应与内横墙的钢筋套环重合,将竖向钢筋插入重合的钢筋套环内。每块外墙板与内墙交接处应至少插入3个套环,并绑扎牢固(应作隐蔽验

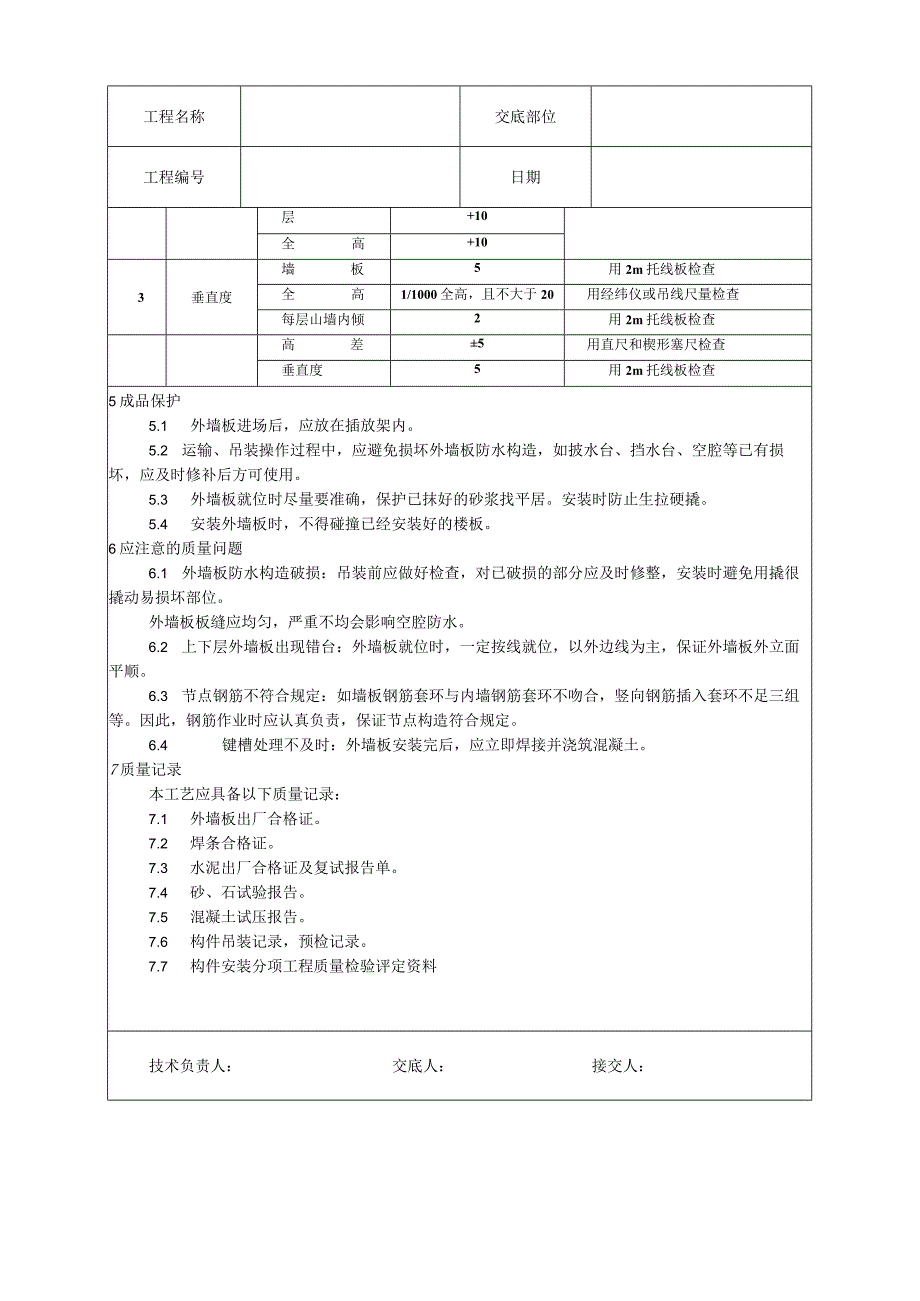

5、收)。3.7 键槽钢筋焊接浇混凝土:当现浇内墙采用平模施工时,外墙板就位后,键槽内的连接钢筋应随安装随焊接;如采用筒模施工时,在拆模后立即焊接。焊缝厚度和长度应按设计规定,当设计无规定时,焊缝厚度为6mm,长度为90mm。上下钢筋错位时,应理顺搭接再行焊接,上下钢筋搭接长度不够时,可加帮条钢筋或加厚度为8mm的钢板进行焊接。钢筋单面焊接长度不够时可双面焊接。经检查焊接质量合格后,办理隐检手续,方可浇筑混凝土。在吊装上一层外墙板前,应将键槽混凝土浇筑完毕,键槽混凝土必须振捣密实。3.8 外墙板底部捻干硬性水泥砂浆:键槽钢筋焊接后,应将外墙板底部清理干净,浇水湿润,用油毡条堵严外侧,但防止堵塞空腔

6、,然后捻干硬性砂浆,并应捻塞密实。3.9 拆除外墙板临时支撑:外墙大角处的外墙板,必须在墙柱混凝土强度达到4MPa以上时,方可拆除临时固定设施。4质量标准4.1保证项目:4.1.1 吊装时混凝土强度要符合设计要求及施工规范的规定。4.1.2 构件型号、位置、节点锚固筋必须符合设计要求,且无变形损坏现象。4.1.3 构件接头的键槽混凝土必须计量准确,浇捣密实,认真养护,其强度必须达到设计要求或施工规范的规定。4.1.4 外墙板防水构造作法必须符合设计要求。4.1.5 项目:构件接头中键槽钢筋接头,捻缝作法,应符合设计要求和施工规范的规定。焊缝长度符合要求,表面平整,无凹陷、焊瘤、裂纹、气孔、夹渣

7、及咬边。4.1.6 偏差项目,见表4-40。表4-40项次项目允许偏差(mm)检查方法1轴线位移偏移5尺量检查工程名称交底部位工程编号日期层+10全高+103垂直度墙板5用2m托线板检查全高1/1000全高,且不大于20用经纬仪或吊线尺量检查每层山墙内倾2用2m托线板检查高差5用直尺和楔形塞尺检查垂直度5用2m托线板检查5成品保护5.1 外墙板进场后,应放在插放架内。5.2 运输、吊装操作过程中,应避免损坏外墙板防水构造,如披水台、挡水台、空腔等已有损坏,应及时修补后方可使用。5.3 外墙板就位时尽量要准确,保护已抹好的砂浆找平居。安装时防止生拉硬撬。5.4 安装外墙板时,不得碰撞已经安装好的

8、楼板。6应注意的质量问题6.1 外墙板防水构造破损:吊装前应做好检查,对已破损的部分应及时修整,安装时避免用撬很撬动易损坏部位。外墙板板缝应均匀,严重不均会影响空腔防水。6.2 上下层外墙板出现错台:外墙板就位时,一定按线就位,以外边线为主,保证外墙板外立面平顺。6.3 节点钢筋不符合规定:如墙板钢筋套环与内墙钢筋套环不吻合,竖向钢筋插入套环不足三组等。因此,钢筋作业时应认真负责,保证节点构造符合规定。6.4 键槽处理不及时:外墙板安装完后,应立即焊接并浇筑混凝土。7质量记录本工艺应具备以下质量记录:7.1 外墙板出厂合格证。7.2 焊条合格证。7.3 水泥出厂合格证及复试报告单。7.4 砂、

9、石试验报告。7.5 混凝土试压报告。7.6 构件吊装记录,预检记录。7.7 构件安装分项工程质量检验评定资料技术负责人:交底人:接交人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底

10、鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
