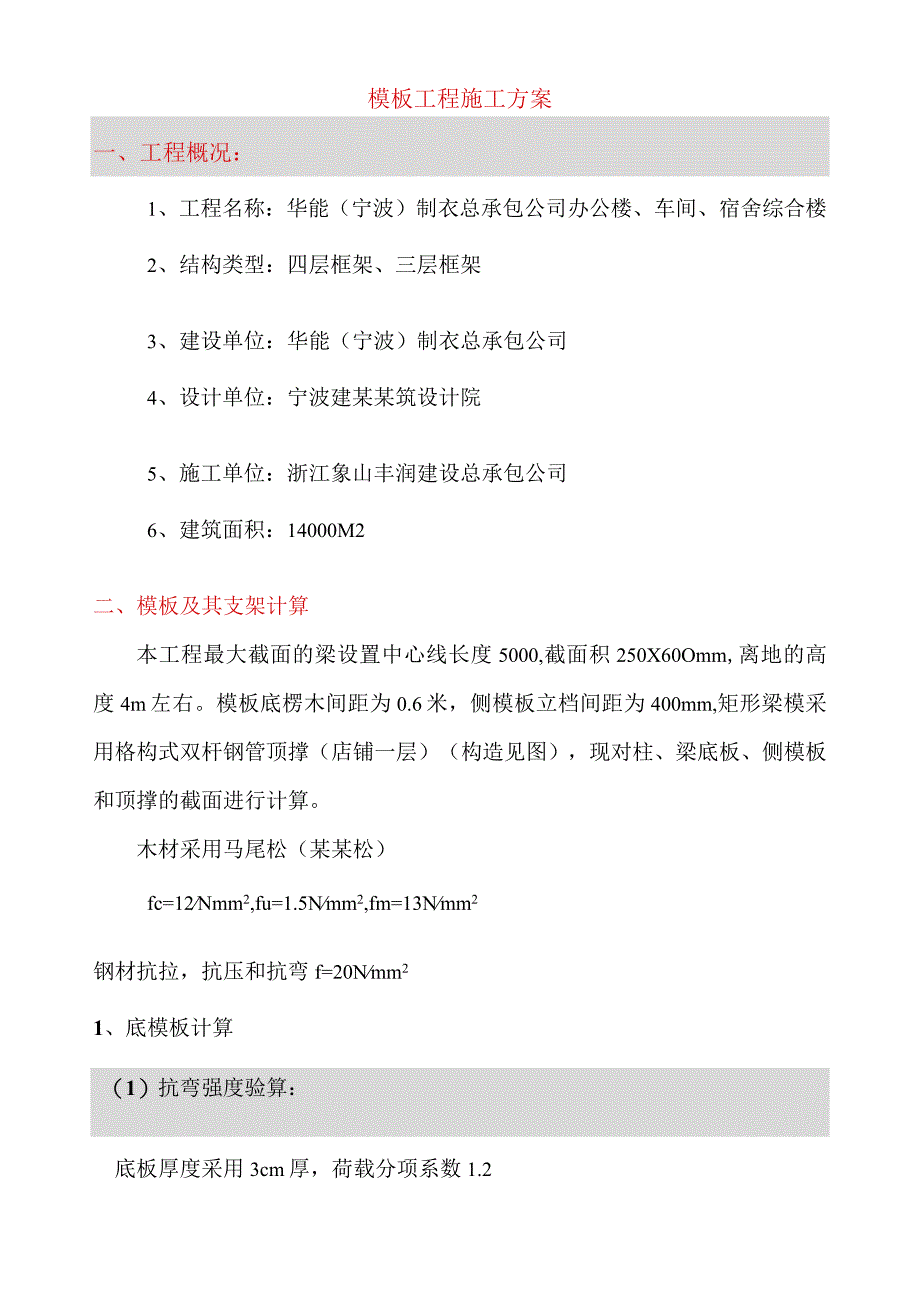

1、模板工程施工方案一、工程概况:1、工程名称:华能(宁波)制衣总承包公司办公楼、车间、宿舍综合楼2、结构类型:四层框架、三层框架3、建设单位:华能(宁波)制衣总承包公司4、设计单位:宁波建某某筑设计院5、施工单位:浙江象山丰润建设总承包公司6、建筑面积:14000M2二、模板及其支架计算本工程最大截面的梁设置中心线长度5000,截面积250X60Omm,离地的高度4m左右。模板底楞木间距为0.6米,侧模板立档间距为400mm,矩形梁模采用格构式双杆钢管顶撑(店铺一层)(构造见图),现对柱、梁底板、侧模板和顶撑的截面进行计算。木材采用马尾松(某某松)fc=12Nmm2,fu=1.5Nmm2,fm=

2、13Nmm2钢材抗拉,抗压和抗弯f=20Nmm21、底模板计算(1)抗弯强度验算:底板厚度采用3cm厚,荷载分项系数1.2底模板自重1.2X5X0.030.25=0.045碎荷重1.2X25X0.25X0.60=4.5钢筋荷重1.21.OX0.25X0.60=0.270振捣碎荷载1.22.00.25=0.6ql=5.415KNM设计荷载值拆减系数r=0.9/.r=0.9q1=0.95.415=4.87KNM验算底模抗弯承载力底模下面楞木间距为L=O.6m,按四等跨连续梁计算。则M=KMql2=-0.1214.870.602=-0.212kNm=-0.212IO6Nm=丝=约2匹W”=212xl

3、)=5.65Nmm2fm=13Nmm2(可)250302225(3)抗剪强度验算:V=KVql=-0.6204.870.60=1.8IkN剪应力.Tl=3xL81xK)3=坦2bh2250301500=0.362Nmm2fv=1.5Nmm2(可)(4)挠度验算:验算挠度时,采用荷载标准值,且不考虑振捣碎的荷载。则q=4.815kNm,q=qlX0.9=4.650.9=4.335kNmo=KW=0.9674.3356()()41(X)/1009103-250303125618111/】/6001cz-r=l.llmml=1.5mm(可)5062400400总结:底模板厚度采用30mm时,顶撑间距

4、为60OmmO2、侧模板计算:荷载计算:假设T=30C,=1.2,B2=1,V=2mh,则:1)侧压力:F=0.22rcto2V,z2=0.2224X1.21X230+15=39.82kNm2F2=rcH=24X0.6=14.4VNm2取两者较小值,即F2=14.4kNm2乘以分项系数:F=14.41.2=17.28kNm22)振捣混凝土时产生的荷载:4kNm2乘以分项系数:41.4=5.6kNm2以上两项荷载合计:17.28+5.6=22.88kNm2根据立挡间距为500mm的条件,则线荷载为:22.880.5=11.44kNm乘以折减系数,则q=11.44X0.9=10.30Nmm(2)抗

5、弯强度验算设侧模用25mm厚。仍按四等跨计算,其KM、KV和KW与前述相同。则:KMql2=-0.12110.305002=311.58103NmmrM311.58103311.58103618694.8Wbh500x25231256=5.98Nmm2fm=13Nmm2(可)(3)抗剪强度验算V=0.620ql=0.620X10.30500=3193N=3.19kN剪应力:r=笠=3x31932bh250025=0.38Nmm2fv=1.4Nmm2(可)(4)挠度验算取侧压力F=17.28kNm2,化为线荷载17.28X0.5=8.64kNm,乘以折减系数q=0.98.6=7.77kNmo=K

6、W=0.9677力金。4I(X)E71009103-50025312=75,14=0.80mm21=0.63Nmm2fc=10Nmr112(可)An8O8O(2)稳定性验算fc帆式中Ao木支撑截面计算面积,当木材无缺口时,A0=A(木支撑毛截面面积)(mm?)轴心受压构件稳定系数,根据木支撑的长细比求得,=loi(Io为受压构件计算长度mm);i为构件截面的回转半径,圆木i=d4,方木i=b12,其中d为直径,b为短边长)。强度等级为TCI7、TCI5及TB20的木材:当75时=邛2强度等级为TeI3、TCl1、TBI7、TB15的木材:当91时=;1+()265当91时=赞则:某某松为TC1

7、3,=k=2(町=迎2ib4n801223.1=86.591二=0.361+()6529220.36 80 80=1.27Nmm2600mm三、模板安拆安全技术措施及要求(一)模板安装1、支撑系统:支撑系统材料的规格、尺寸、接方法、间距及剪刀撑设置均应符合设计计算数据要求,严禁任意变动。2、立杆稳定:立杆底部必须垫6X8cm厚垫木,立杆间距应不大于0.6m,按高度不超过2m设置纵横水平支撑,支撑系统两端设置剪刀撑。3、模板支设应按工序进行,模板没有固定前,不得进行下道工序,模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆;2m以上高处作业必须要有可靠的立足点,并有相应的安全防护措施

8、。4、要楼层现浇碎上安装上层模板及其支架时,应符合以下规定:下层楼板结构的强度,当达到能承受上层模板、支撑和新浇税的重量时,方可进行。否则下层楼板结构的支撑系统不能拆除,同时上下支柱应在同一垂直线上。5、用钢管和扣件搭设双排立柱支架支承梁模时,扣件应拧紧,且应抽查扣件螺栓的扭矩是否符合规定,不够时可放两个扣件与原扣件挨紧,横杆步距按设计规定,严禁随意增大。6、平板模板安装就位时,要在支架搭设稳固,板下横楞与支架连接牢固后进行。(二)模板拆除1、模板拆除前必须有混凝土强度报告,强度达到设计强度的75%时方可进行拆模审批。2、工作前事先检查所使用的工具是否牢固,搬手等工具必须用绳链系挂在身上,工作

9、时思想要集中,防止钉子扎脚和空中滑落。3、拆除模板时应设置临时警戒线,并有专人监护,不得留有未拆除的悬空模板。4、拆除模板采用长撬杠,严禁操作人员站在正拆除的模板上。5、已拆除的模板、拉杆、支撑等应及时运走或是妥善堆放,严防操作人员因扶空、踏空而坠落。6、在混凝土墙体、平板上有预留洞时,在模板拆除后,应随时在洞口上做好安全护栏或用木板将洞盖严。7、拆模间隙时,应将已活动的模板、拉杆、支撑等固定牢固,严防突然掉落、倒塌伤人。8、拆除板梁、柱模板时应注意:(1)严禁在同一垂直面上操作。(2)拆除时应逐块拆卸,不得成遍松动、撬落或拉倒。(3)拆除平台、楼层板的底模时,应设临时支撑,防止大遍模板坠落,

10、尤其是拆支柱时,操作人员应站在门窗洞口外拉拆,严防模板突然全部掉落伤人。(4)严禁站在悬臂结构上面敲拆底模。9、每人应有足够的工作面,数人同时操作时应科学分工,统一信号行动。(三)施工荷载:模板上堆放材料应均匀,堆荷不得超过200kg(四)模板存放:各种模板应堆放整齐、安全,高度不提超过2米,大横板存放要有防倾斜措施。(五)运输道路:在模板上运输混凝土必须要有专用的运输通道,且运输道应平整牢固。(六)作业环境:模板作业面的预留孔洞和临边应进行安全防护,垂直作业采取上下隔离措施。在模板安装和拆除以前,先对全体操作人员进行详细的安全技术操作交底,履行签字后上岗作业。浙江象山丰润建设总承包公司某年六

11、月三十日安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
