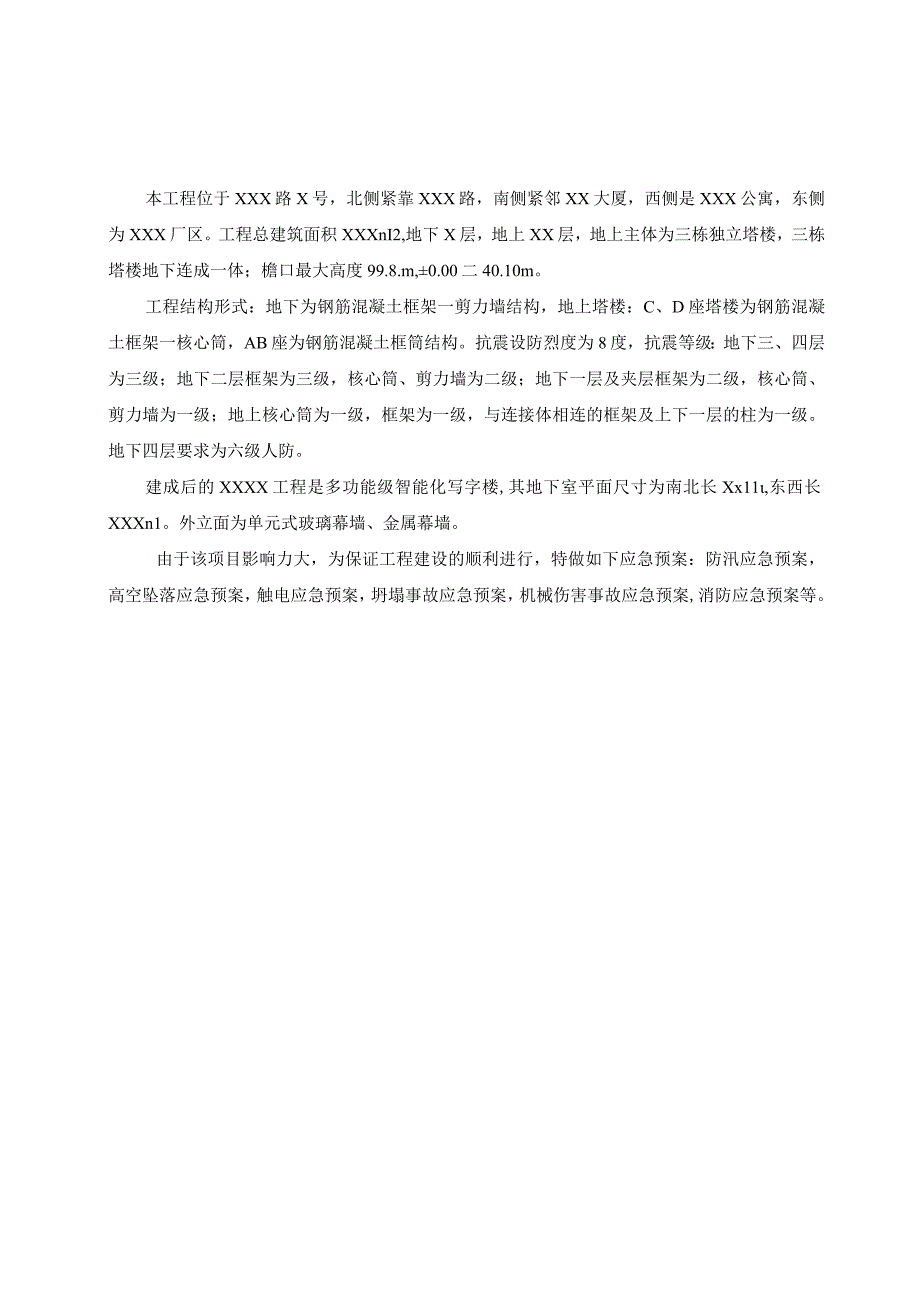

1、前言O总贝Il1第一节防汛应急预案4第二节高空坠落应急预案11第三节触电事故应急预案17第四节坍塌事故应急预案21第五节机械伤害事故应急预案24第六节食物中毒应急预案27第七节消防应急预案30第八节应急处理预案的演习35本工程位于XXX路X号,北侧紧靠XXX路,南侧紧邻XX大厦,西侧是XXX公寓,东侧为XXX厂区。工程总建筑面积XXXnI2,地下X层,地上XX层,地上主体为三栋独立塔楼,三栋塔楼地下连成一体;檐口最大高度99.8.m,0.00二40.10m。工程结构形式:地下为钢筋混凝土框架一剪力墙结构,地上塔楼:C、D座塔楼为钢筋混凝土框架一核心筒,AB座为钢筋混凝土框筒结构。抗震设防烈度为
2、8度,抗震等级:地下三、四层为三级;地下二层框架为三级,核心筒、剪力墙为二级;地下一层及夹层框架为二级,核心筒、剪力墙为一级;地上核心筒为一级,框架为一级,与连接体相连的框架及上下一层的柱为一级。地下四层要求为六级人防。建成后的XXXX工程是多功能级智能化写字楼,其地下室平面尺寸为南北长Xx11,东西长XXXn1。外立面为单元式玻璃幕墙、金属幕墙。由于该项目影响力大,为保证工程建设的顺利进行,特做如下应急预案:防汛应急预案,高空坠落应急预案,触电应急预案,坍塌事故应急预案,机械伤害事故应急预案,消防应急预案等。各类可预见和不能预见的紧急情况,一旦发生均启动以下应急预案的组织机构及工作流程。1、

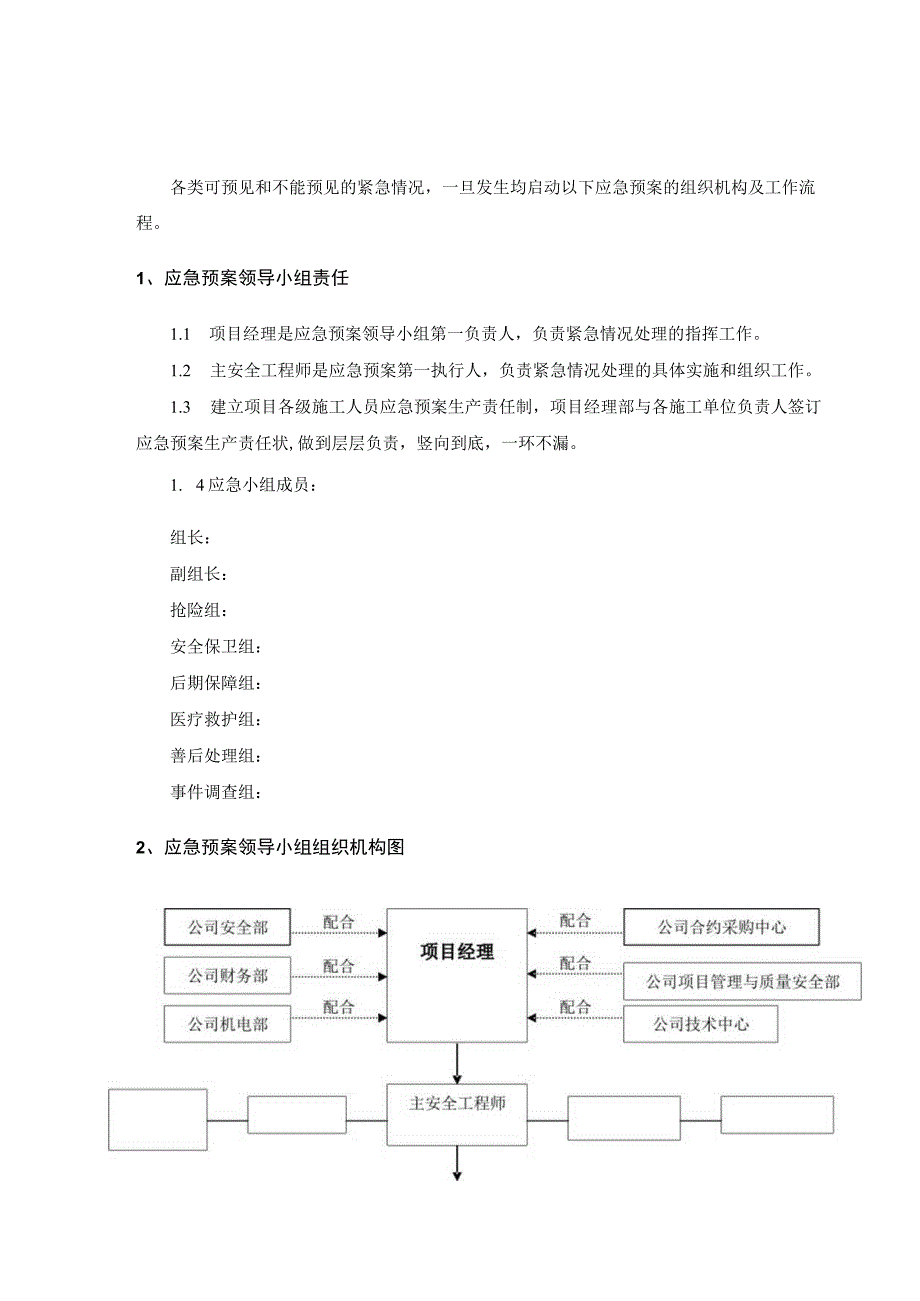

3、应急预案领导小组责任1.1 项目经理是应急预案领导小组第一负责人,负责紧急情况处理的指挥工作。1.2 主安全工程师是应急预案第一执行人,负责紧急情况处理的具体实施和组织工作。1.3 建立项目各级施工人员应急预案生产责任制,项目经理部与各施工单位负责人签订应急预案生产责任状,做到层层负责,竖向到底,一环不漏。1. 4应急小组成员:组长:副组长:抢险组:安全保卫组:后期保障组:医疗救护组:善后处理组:事件调查组:2、应急预案领导小组组织机构图项目全体管理人员各分包单位负责人3、应急小组下设机构及职责3.1 抢险组:组长由项目经理担任,成员由主安全工程师、生产经理、机电经理、项目工程师和项目班子及分
4、包单位负责人组成。主要职责是:组织实施抢险行动方案;协调有关部门的抢险行动;及时向指挥部报告抢险进展情况。3.2 安全保卫组:组长由项目主安全工程师担任,成员由项目综合部、经警组成。主要职责是:负责事故现场的警戒,阻止非抢险救援人员进入现场;负责现场车辆疏通,维持治安秩序;负责保护抢险人员的人身安全。3.3后勤保障组:组长由项目行政主管担任,成员由项目物资部、综合部、合约部、食堂组成。主要职责是:负责调集抢险器材、设备;负责解决全体参加抢险救援工作人员的食宿问题。3.4医疗救护组:现场设医务室,配备兼职医生和护理人员。医务室备有急救箱和急救担架,工地发生安全事故后,要将伤者立即送往医务室进行处
5、理,必要时送医院医治。医务室的急救箱必须由专人保管,不准上锁,并定期更换超过消毒期的敷料和过期药品,每次急救后要及时补充。医务室门口要有显著标志。同时建立外部急救联络方式以及交通运输保障措施等。3.5善后处理组:组长由项目经理担任,成员项目领导班子组成。主要职责是:负责做好对遇难者家属的安抚工作;协调落实遇难者家属忧恤金和受伤人员住院费问题;做好其它善后事宜。3.6事件调查组:组长项目经理、公司责任部门领导担任,成员由项目主安全工程师、公司相关部门、公司有关技术专家组成。主要职责是:负责对事件现场的保护和图纸的测绘;查明事件原因,确定事件的性质,提出应对措施;如确定为事故,提出对事故责任者的处
6、理意见。4、应急预案工作流程第一节防汛应急预案针对今年可能雨水较多的客观事实,现场主体刚出地面,而外墙防水和回填土工作尚未完成的实际情况,接公司或某某市建委发布防汛警报后正式启动本项目防汛应急预案1、防汛任务与方针防汛工作的主要任务是:采取积极的和有效的防御措施,把汛期带来灾害的影响和损失减少到最低限度,以保障工程建设的顺利进行和人民生命财产的安全。防汛方针是:加强领导、组织落实、明确责任、预防为主、信息畅通、全力抢险。现场出现险情后,保证100人在半小时内赶到现场。2、成立防汛领导小组和抢险小组项目领导班子成员将立即召开防汛紧急会议,成立项目防汛领导小组。小组成员如下:组长:副组长:小组成员
7、:、另外项目与各分包单位组成了六个抢险小组,小组组成与主要职责如下:第一组组长:组员:保安15人、文明施工10人,共25人24小时听候指令主要职责是:工地发生汛情时,第一时间出现在抢险现场投入抢险行动,对现场周边的排水管道、排污口进行检查清理,排除障碍保证畅通,协调有关部门的抢险行动;及时向指挥部报告抢险进展情况,保管抢险物资。第二组组长:(抢险、物资储备、后勤保障组)(电话:)组员:项目全体管理人员。共计60人随时听候指令主要职责是:XXX负责事故现场的警戒,阻止非抢险救援人员进入现场,协调抢险队伍各项工作。XXX负责现场车辆疏通,由于本工程无法形成场内环路,要充分利用它和借助西侧和北侧的道
8、路,疏通详见附图,维持治安秩序,负责保护抢险人员的人身安全。XXX(电话:)、XXX(电话:)负责调集抢险器材、设备;负责解决全体参加抢险救援人员的食宿问题,负责管理医务急救箱和急救担架,必要时将伤者立即送往某某医院进行救治。医用急救箱必须由专人保管,不准上锁,并定期更换超过消毒期的敷料和过期药品,每次急救后要及时补充。其他人员随时听候调遣第三组组长:(抢险组)电话:主要职责:负责本区域(AB区)的险情排查与防汛工作组员:第四组组长:(抢险组)电话:主要职责:负责本区域(C区)的险情排查与防汛工作组员:第五组组长:(抢险组)电话:主要职责:负责本区域(D区)的险情排查与防汛工作组员:第六组组长
9、:(抢险、现场用电保障组)电话:主要职责:保证现场用电系统畅通,对现场所有用电设备进行监控。组员:以上各防汛小组成员要常备不懈,随时听候项目防汛领导小组统一指挥夜间防汛负责人暂定为安全部值班人员,现场值班人员为当日临时防汛领导小组成员,如遇险情均由安全部值班人员统筹指挥3、防汛工作应急流程某某地区汛期一般在6月15日至9月15日之间,高峰期主要集中在每年7、8月份。进入高峰汛期后,防汛领导小组即进入应急待命工作状态。4、汛期期间工程进度202*年汛期工程进度地上结构、地下室粗装修、机电工程5、汛期施工准备工作1汛期到来之前项目展开一次安全防汛自查工作。检查施工现场及生产、生活基地的排水设施,疏
10、通各种排水渠道,清理雨水排水口,保证雨水的顺利排放。2硬化道路要起拱,两旁设排水沟,保证不滑、不陷、不积水。清理现场的障碍物,保持现场道路畅通。道路两旁3m范围内不要堆放物品,需要堆放时堆放高度不宜超过L5m,保证视野开阔,道路畅通。3检查塔吊和施工电梯的基础是否牢固,塔基四周或轨道两侧均应设置排水沟,轨道中间挖纵向排水沟。4施工现场、生产基地的工棚、仓库、食堂、搅拌站、临时住房等暂设工程各分管单位应在汛期前按照某某市施工现场管理和非典时期的特殊要求和文件规定进行全面调整检查和整修,保证基础、道路不塌陷,房间干燥、通风、防蚊蝇设施齐全并不漏雨,场区不积水。5项目经理部应做好施工人员的汛期施工培
11、训工作,组织相关人员进行全面检查施工现场的准备工作,其中应包括临时设施、临时用电、机械设备防护等项工作。6防汛专业抢险队防险物质储备防汛物质储备表序号物质品种规格配备数量单位备注1编织袋3000条2雨衣400件3雨靴400双4塑料布15000Hf5绝缘鞋50双6绝缘手套50双7铁锹200把8手推车50辆9桩木150X15010IR310潜水泵WKQ35-20-310台11麻袋400条12苫布3m6m50块13排水胶管501000m14排水胶管701000m15手电筒50把16对讲机45个17砂袋500袋18汽车与社会租赁单位联系备用辆6、汛期期间原材料的储存和堆放1水泥全部存入仓库,没有仓库的
12、应搭设专门的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。现场可充分利用在施结构首层堆放材料。2砂、石料一定要有足够的储备,以保证工程的顺利进行。场地四周要有排水出路(保证一定的排水坡度),防止淤泥渗入。3钢模板的堆放场地应坚实,以防止因地面下沉造成倒塌事故。4汛期所需材料、机具、设备,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进场。水泵等设备应提前进行检修。5汛期施工前应对现场配电箱、闸箱、电缆临时支架等仔细检查,确保用电安全。现场配电箱要支搭防砸、防雨防护棚。6晴天后派专人进行开窗通风换气,以防室内潮气过大。7主要分项工程防汛措施(202*年汛期主要
13、工程进度)7.1混凝土工程(1)汛期期间搅拌混凝土要严格控制用水量,应随时测定砂、石的含水率,及时调整混凝土配合比,严格控制水灰比和坍落度。雨天浇筑混凝土应适当减小塌落度,必要时可将混凝土强度等级提高半级或一级。(2)混凝土的浇筑施工应尽量避免在雨天进行。大雨和暴雨天不得浇筑混凝土,小雨可以进行混凝土浇筑,但浇筑部位应进行覆盖,并注意混凝土坍落度根据雨量而适当调整。(3)雨后应将模板表面淤泥、积水及钢筋上的淤泥清除掉,施工前应检查板、墙的模板内是否有积水,若有积水应清理后再浇筑混凝土。(4)浇筑板、墙、柱混凝土时,可适当减小坍落度。梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工
14、缝留在弯矩剪力较小处的次梁或板上,从而保证主梁的整体性。(5)尽量避免雨天进行预应力某拉,某拉机具应有防雨水措施。7.2钢筋工程(1)根据施工现场的需要和天气情况组织钢筋进场,应避免加工后的钢筋长时间放置;钢筋的进场运输应尽量避免在雨天进行。(2)现场钢筋堆放应垫高,下部地面硬化或铺碎石,以防钢筋泡水锈蚀。有条件的应将钢筋堆放在钢筋骨架上。(3)大雨时应避免进行钢筋焊接施工。小雨时如有必须施工部位应采取防雨措施以防触电事故发生,可采用雨布或塑料布搭设临时防雨棚,不得让雨水淋在焊点上,待完全冷却后,方可撤掉遮盖,以保证钢筋的焊接质量。如遇大雨、大风天气,应立即停止施工。(4)雨后钢筋视情况进行防锈处理,不得把锈蚀的钢筋用于结构上。(5)为保护后浇带处的钢筋,在后浇带两边各砌一道12Omm宽、200mm高的砖墙,上用预制板或其他板材封口,板上做防雨水措施。7.3模板工程(1)雨天使用的木模板拆下后应放平,以免变形。钢模板拆下后应及时清理、刷脱模剂(遇雨应覆盖塑料布),大雨过后应重新刷一遍。(2)模板拼装后应尽快浇筑混凝土,防止模板遇雨变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。(3)大块模板落地时,地面应坚实,并用支撑固定牢固。(4)制作模板用的多层板和木方要堆放整齐,且须用塑料布覆盖防雨,防止被雨水淋而变形,影响其周转次数
