燃气供气有限公司停气作业制度.docx

上传人:p** 文档编号:435153 上传时间:2023-08-27 格式:DOCX 页数:3 大小:16.58KB
下载 相关 举报
燃气供气有限公司停气作业制度.docx_第1页
第1页 / 共3页
燃气供气有限公司停气作业制度.docx_第2页
第2页 / 共3页
燃气供气有限公司停气作业制度.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《燃气供气有限公司停气作业制度.docx》由会员分享,可在线阅读,更多相关《燃气供气有限公司停气作业制度.docx(3页珍藏版)》请在第壹文秘上搜索。

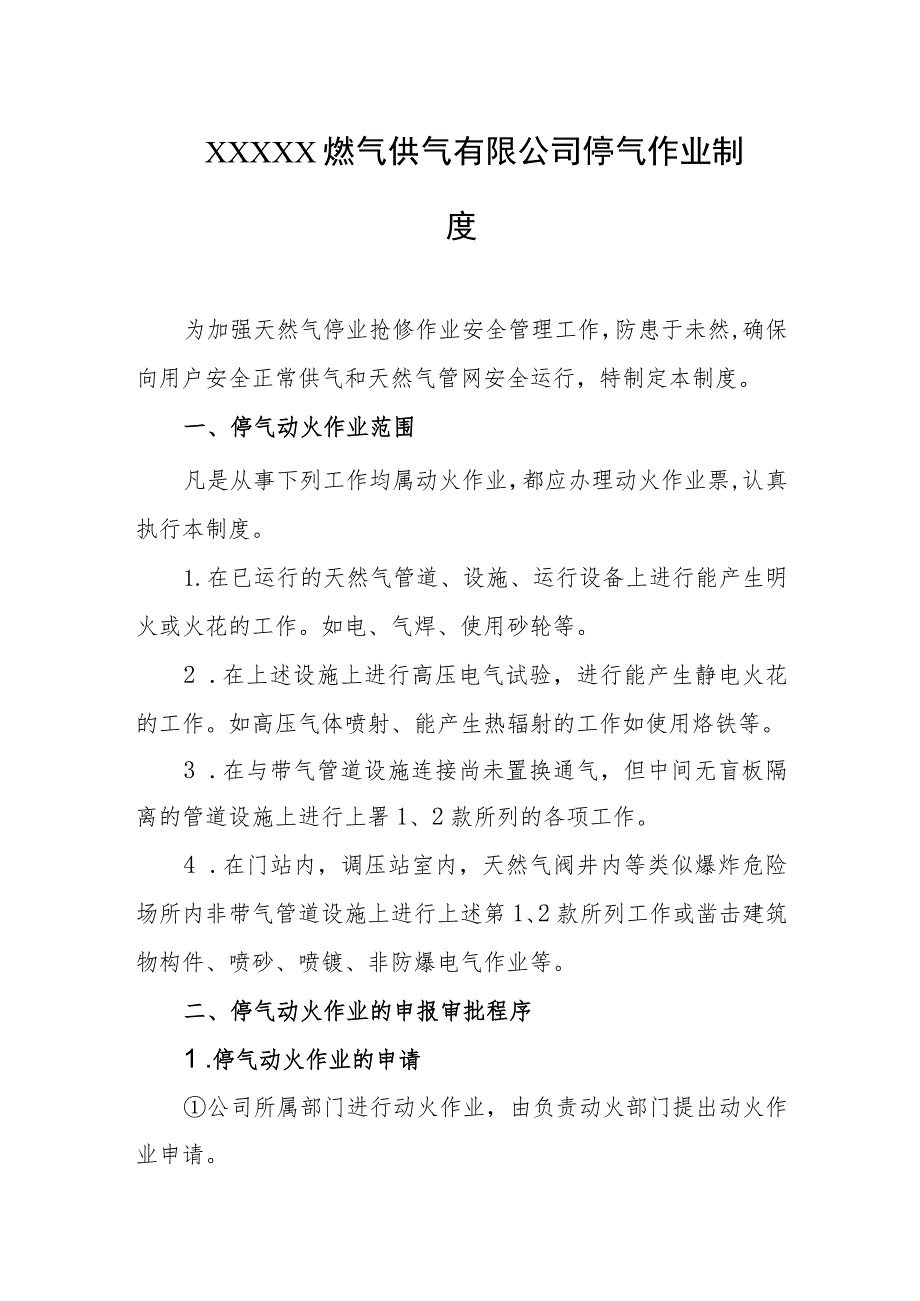

1、XXXXX燃气供气有限公司停气作业制度为加强天然气停业抢修作业安全管理工作,防患于未然,确保向用户安全正常供气和天然气管网安全运行,特制定本制度。一、停气动火作业范围凡是从事下列工作均属动火作业,都应办理动火作业票,认真执行本制度。1.在已运行的天然气管道、设施、运行设备上进行能产生明火或火花的工作。如电、气焊、使用砂轮等。2 .在上述设施上进行高压电气试验,进行能产生静电火花的工作。如高压气体喷射、能产生热辐射的工作如使用烙铁等。3 .在与带气管道设施连接尚未置换通气,但中间无盲板隔离的管道设施上进行上署1、2款所列的各项工作。4 .在门站内,调压站室内,天然气阀井内等类似爆炸危险场所内非带

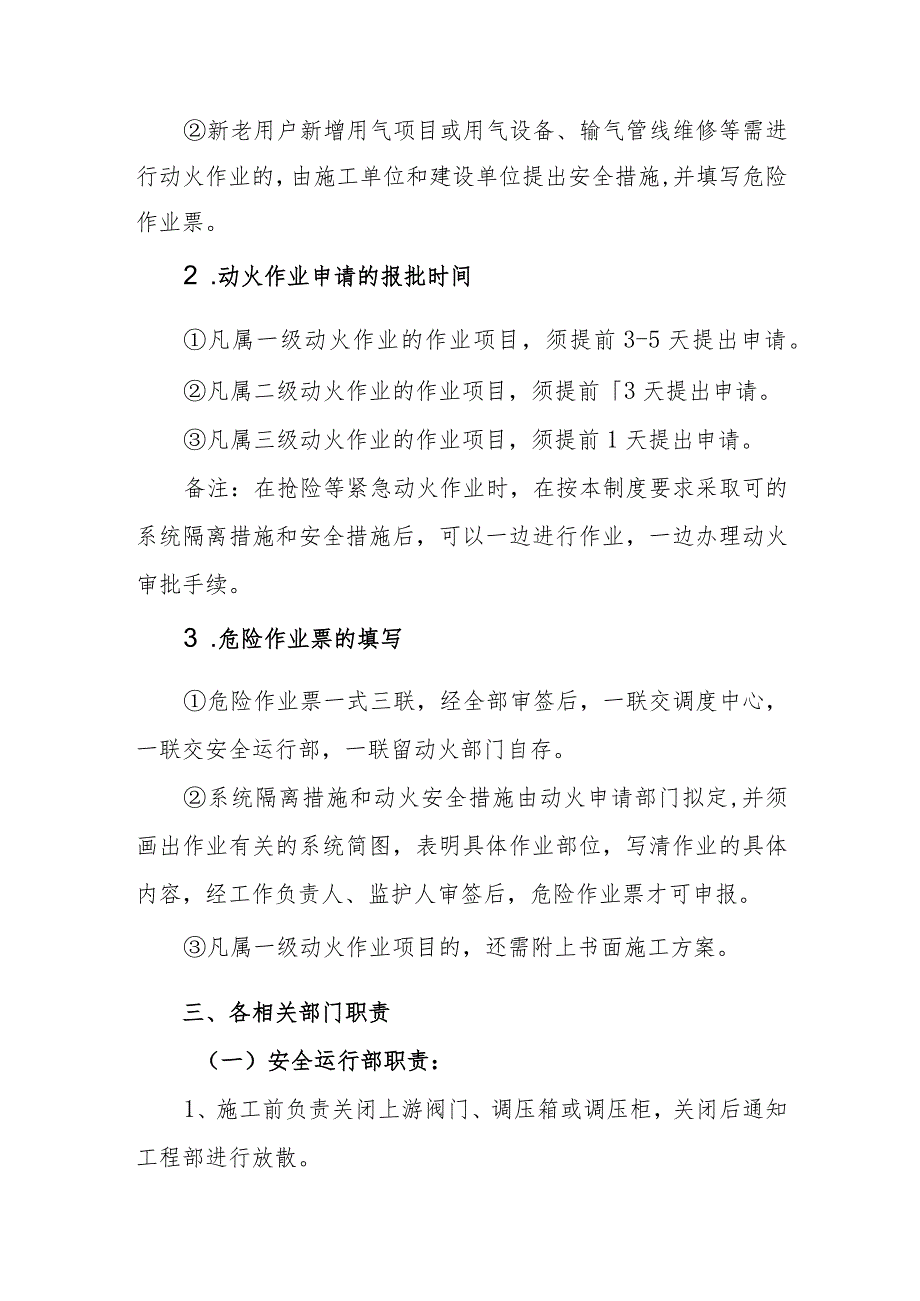

2、气管道设施上进行上述第1、2款所列工作或凿击建筑物构件、喷砂、喷镀、非防爆电气作业等。二、停气动火作业的申报审批程序1 .停气动火作业的申请公司所属部门进行动火作业,由负责动火部门提出动火作业申请。新老用户新增用气项目或用气设备、输气管线维修等需进行动火作业的,由施工单位和建设单位提出安全措施,并填写危险作业票。2 .动火作业申请的报批时间凡属一级动火作业的作业项目,须提前3-5天提出申请。凡属二级动火作业的作业项目,须提前3天提出申请。凡属三级动火作业的作业项目,须提前1天提出申请。备注:在抢险等紧急动火作业时,在按本制度要求采取可的系统隔离措施和安全措施后,可以一边进行作业,一边办理动火审

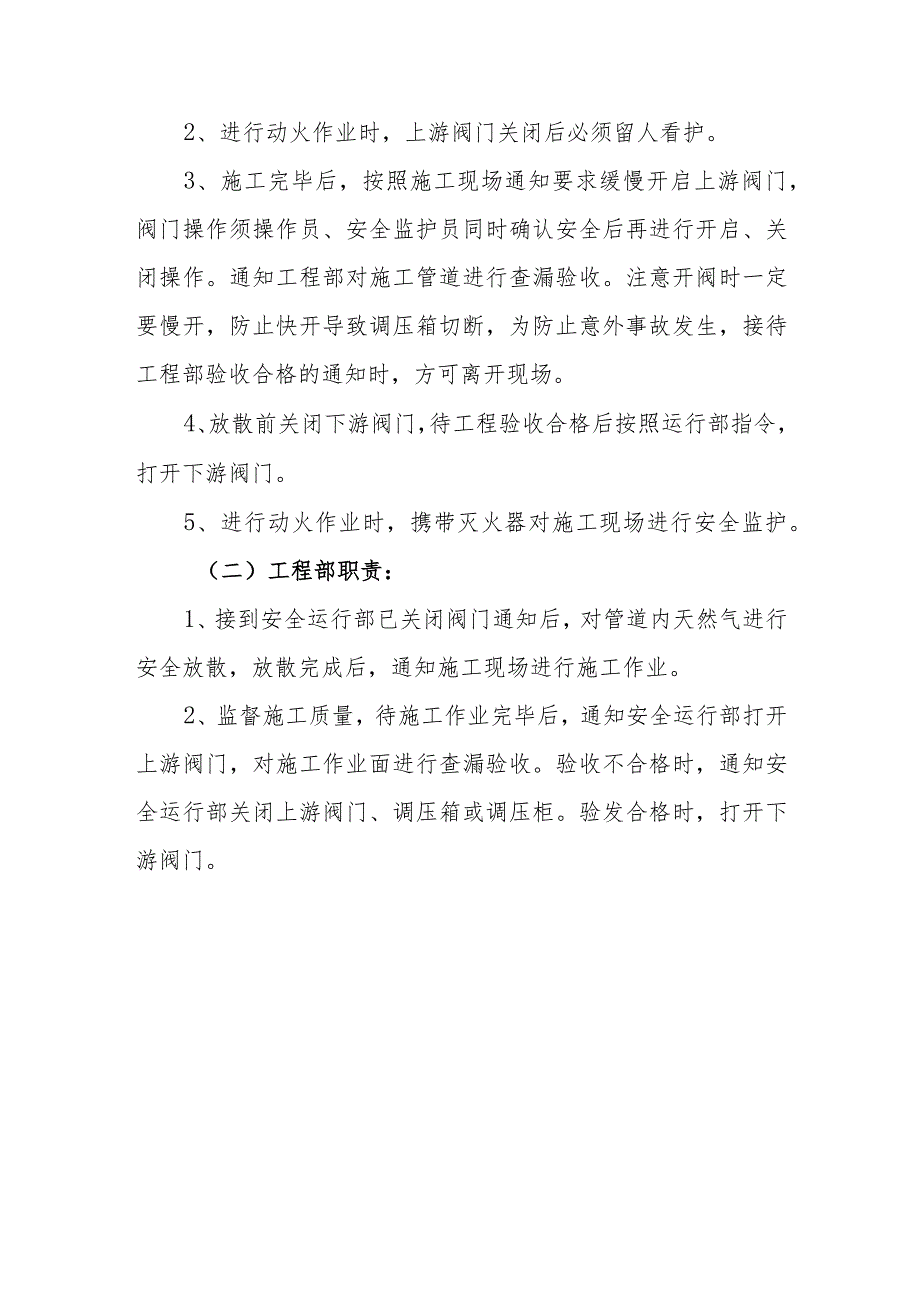

3、批手续。3 .危险作业票的填写危险作业票一式三联,经全部审签后,一联交调度中心,一联交安全运行部,一联留动火部门自存。系统隔离措施和动火安全措施由动火申请部门拟定,并须画出作业有关的系统简图,表明具体作业部位,写清作业的具体内容,经工作负责人、监护人审签后,危险作业票才可申报。凡属一级动火作业项目的,还需附上书面施工方案。三、各相关部门职责(一)安全运行部职责:1、施工前负责关闭上游阀门、调压箱或调压柜,关闭后通知工程部进行放散。2、进行动火作业时,上游阀门关闭后必须留人看护。3、施工完毕后,按照施工现场通知要求缓慢开启上游阀门,阀门操作须操作员、安全监护员同时确认安全后再进行开启、关闭操作。通知工程部对施工管道进行查漏验收。注意开阀时一定要慢开,防止快开导致调压箱切断,为防止意外事故发生,接待工程部验收合格的通知时,方可离开现场。4、放散前关闭下游阀门,待工程验收合格后按照运行部指令,打开下游阀门。5、进行动火作业时,携带灭火器对施工现场进行安全监护。(二)工程部职责:1、接到安全运行部已关闭阀门通知后,对管道内天然气进行安全放散,放散完成后,通知施工现场进行施工作业。2、监督施工质量,待施工作业完毕后,通知安全运行部打开上游阀门,对施工作业面进行查漏验收。验收不合格时,通知安全运行部关闭上游阀门、调压箱或调压柜。验发合格时,打开下游阀门。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
