外墙抹灰技术要求全总结.docx

上传人:p** 文档编号:439101 上传时间:2023-08-28 格式:DOCX 页数:5 大小:20.10KB
下载 相关 举报
外墙抹灰技术要求全总结.docx_第1页
第1页 / 共5页
外墙抹灰技术要求全总结.docx_第2页
第2页 / 共5页
外墙抹灰技术要求全总结.docx_第3页
第3页 / 共5页
外墙抹灰技术要求全总结.docx_第4页
第4页 / 共5页
外墙抹灰技术要求全总结.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙抹灰技术要求全总结.docx》由会员分享,可在线阅读,更多相关《外墙抹灰技术要求全总结.docx(5页珍藏版)》请在第壹文秘上搜索。

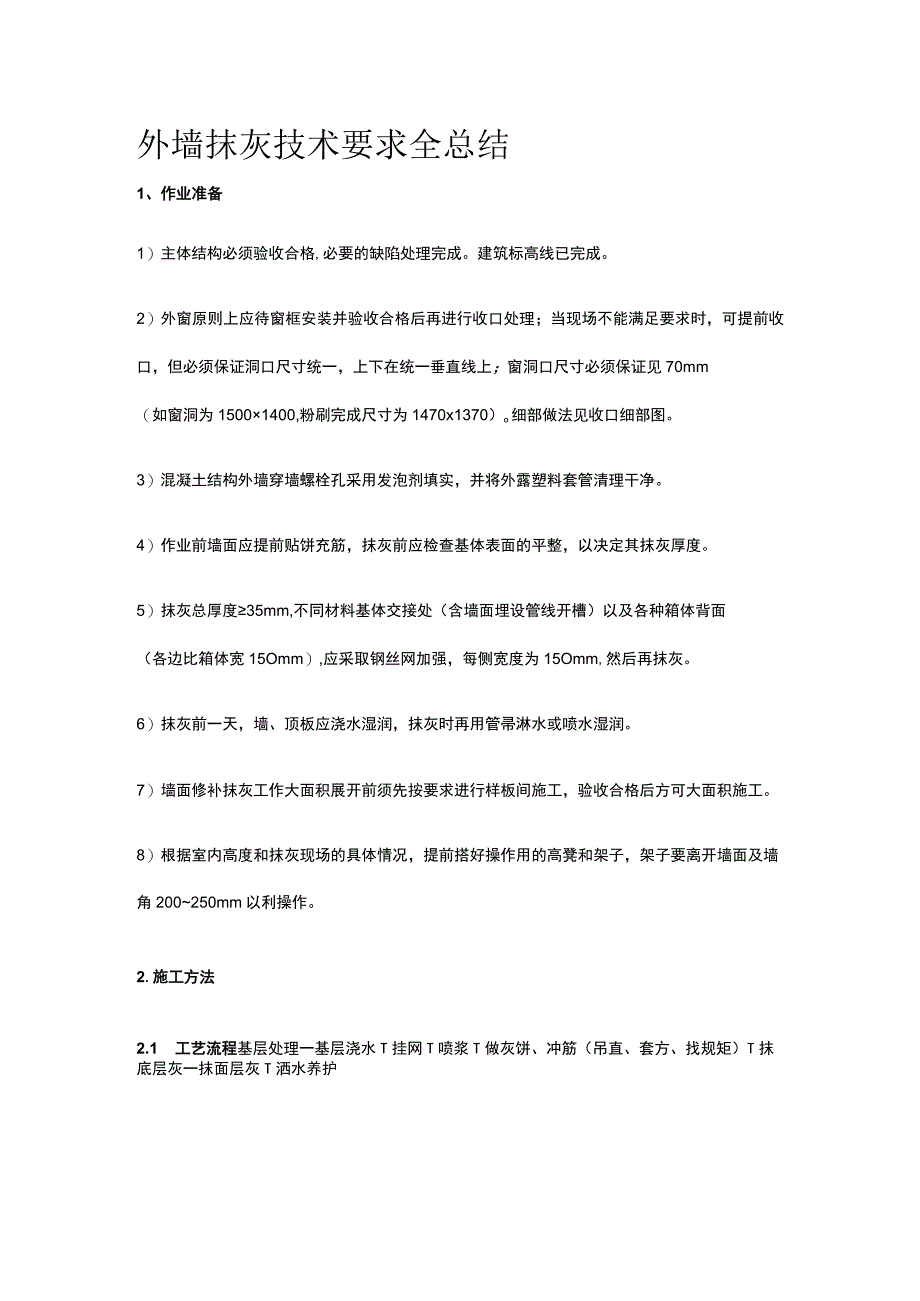

1、外墙抹灰技术要求全总结1、作业准备1)主体结构必须验收合格,必要的缺陷处理完成。建筑标高线已完成。2)外窗原则上应待窗框安装并验收合格后再进行收口处理;当现场不能满足要求时,可提前收口,但必须保证洞口尺寸统一,上下在统一垂直线上;窗洞口尺寸必须保证见70mm(如窗洞为15001400,粉刷完成尺寸为1470x1370)o细部做法见收口细部图。3)混凝土结构外墙穿墙螺栓孔采用发泡剂填实,并将外露塑料套管清理干净。4)作业前墙面应提前贴饼充筋,抹灰前应检查基体表面的平整,以决定其抹灰厚度。5)抹灰总厚度35mm,不同材料基体交接处(含墙面埋设管线开槽)以及各种箱体背面(各边比箱体宽15Omm),应

2、采取钢丝网加强,每侧宽度为15Omm,然后再抹灰。6)抹灰前一天,墙、顶板应浇水湿润,抹灰时再用管帚淋水或喷水湿润。7)墙面修补抹灰工作大面积展开前须先按要求进行样板间施工,验收合格后方可大面积施工。8)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200250mm以利操作。2.施工方法2.1 工艺流程基层处理一基层浇水T挂网T喷浆T做灰饼、冲筋(吊直、套方、找规矩)T抹底层灰一抹面层灰T洒水养护2.2 操作工艺1)基层处理:将墙面上残存的砂浆、舌头灰剔除,污垢、尘土等清理干净,墙面浇水湿润,浇水量以水分渗入墙面内1020mm为宜;混凝土基体:清水冲洗二遍。

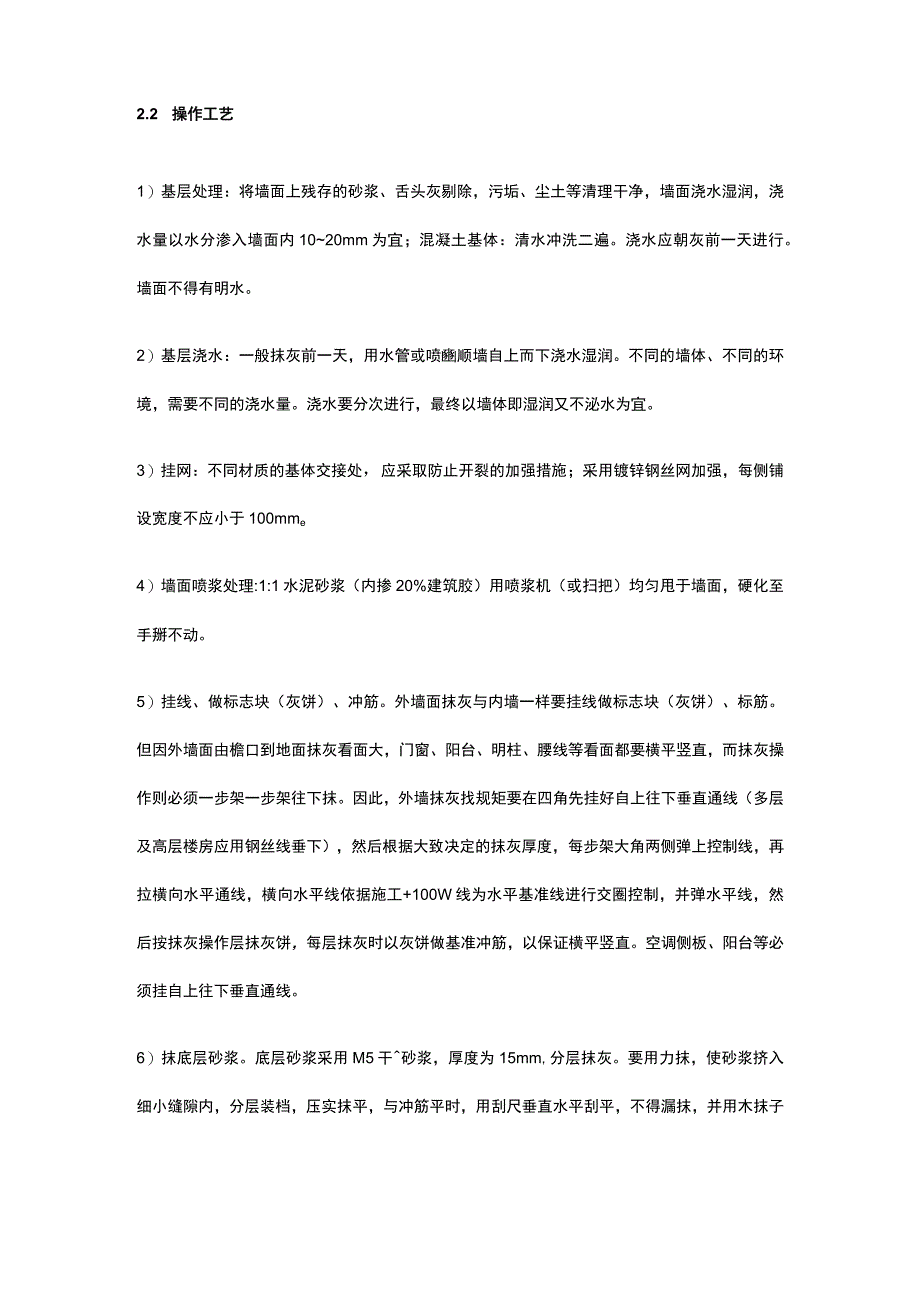

3、浇水应朝灰前一天进行。墙面不得有明水。2)基层浇水:一般抹灰前一天,用水管或喷豳顺墙自上而下浇水湿润。不同的墙体、不同的环境,需要不同的浇水量。浇水要分次进行,最终以墙体即湿润又不泌水为宜。3)挂网:不同材质的基体交接处,应采取防止开裂的加强措施;采用镀锌钢丝网加强,每侧铺设宽度不应小于100mme4)墙面喷浆处理:1:1水泥砂浆(内掺20%建筑胶)用喷浆机(或扫把)均匀甩于墙面,硬化至手掰不动。5)挂线、做标志块(灰饼)、冲筋。外墙面抹灰与内墙一样要挂线做标志块(灰饼)、标筋。但因外墙面由檐口到地面抹灰看面大,门窗、阳台、明柱、腰线等看面都要横平竖直,而抹灰操作则必须一步架一步架往下抹。因此

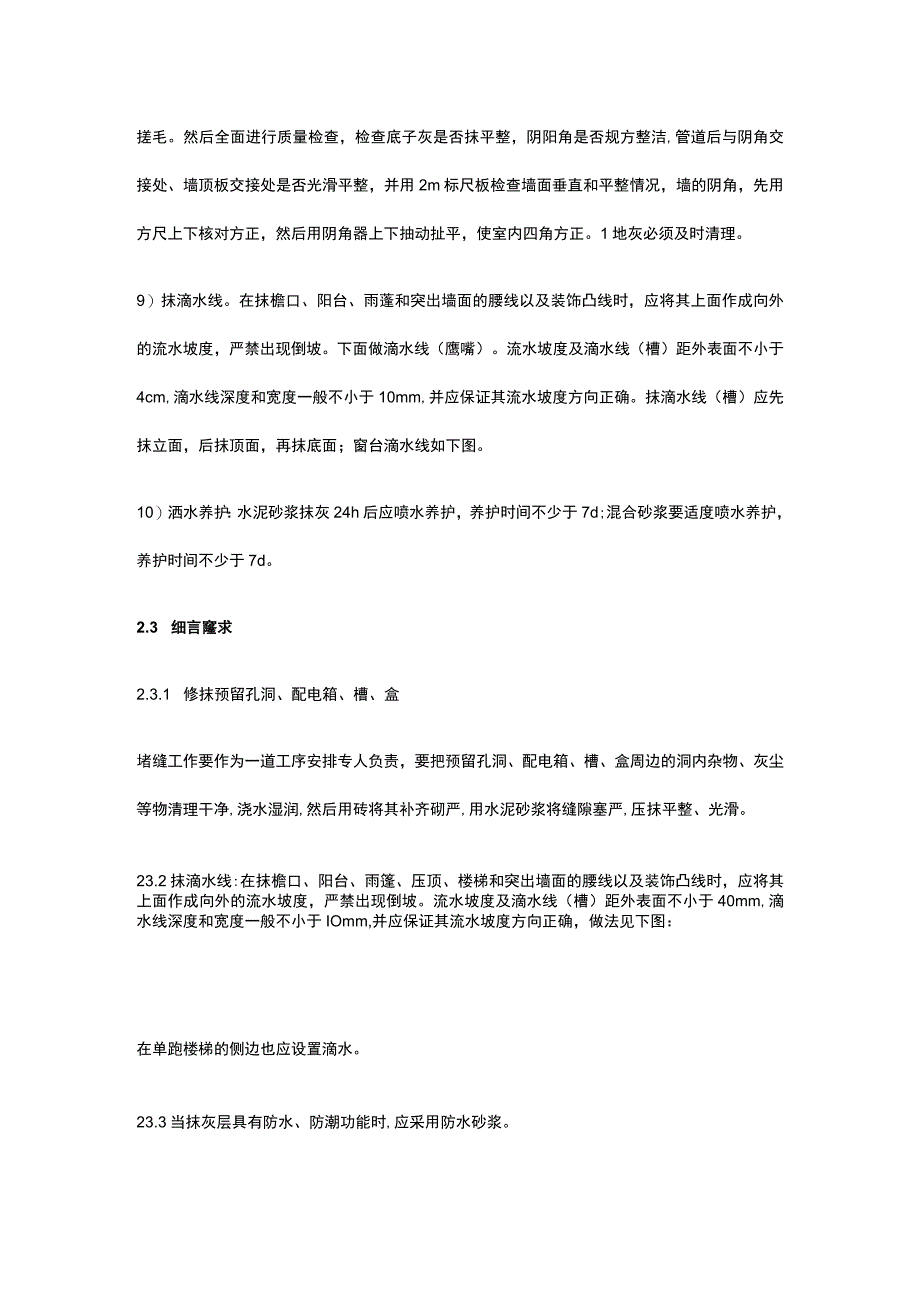

4、,外墙抹灰找规矩要在四角先挂好自上往下垂直通线(多层及高层楼房应用钢丝线垂下),然后根据大致决定的抹灰厚度,每步架大角两侧弹上控制线,再拉横向水平通线,横向水平线依据施工+100W线为水平基准线进行交圈控制,并弹水平线,然后按抹灰操作层抹灰饼,每层抹灰时以灰饼做基准冲筋,以保证横平竖直。空调侧板、阳台等必须挂自上往下垂直通线。6)抹底层砂浆。底层砂浆采用M5干砂浆,厚度为15mm,分层抹灰。要用力抹,使砂浆挤入细小缝隙内,分层装档,压实抹平,与冲筋平时,用刮尺垂直水平刮平,不得漏抹,并用木抹子搓毛。然后全面进行质量检查,检查底子灰是否抹平整,阴阳角是否规方整洁,管道后与阴角交接处、墙顶板交接处

5、是否光滑平整,并用2m标尺板检查墙面垂直和平整情况,墙的阴角,先用方尺上下核对方正,然后用阴角器上下抽动扯平,使室内四角方正。1地灰必须及时清理。9)抹滴水线。在抹檐口、阳台、雨蓬和突出墙面的腰线以及装饰凸线时,应将其上面作成向外的流水坡度,严禁出现倒坡。下面做滴水线(鹰嘴)。流水坡度及滴水线(槽)距外表面不小于4cm,滴水线深度和宽度一般不小于10mm,并应保证其流水坡度方向正确。抹滴水线(槽)应先抹立面,后抹顶面,再抹底面;窗台滴水线如下图。10)洒水养护:水泥砂浆抹灰24h后应喷水养护,养护时间不少于7d;混合砂浆要适度喷水养护,养护时间不少于7d。2.3 细言窿求2.3.1 修抹预留孔

6、洞、配电箱、槽、盒堵缝工作要作为一道工序安排专人负责,要把预留孔洞、配电箱、槽、盒周边的洞内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严,用水泥砂浆将缝隙塞严,压抹平整、光滑。23.2抹滴水线:在抹檐口、阳台、雨篷、压顶、楼梯和突出墙面的腰线以及装饰凸线时,应将其上面作成向外的流水坡度,严禁出现倒坡。流水坡度及滴水线(槽)距外表面不小于40mm,滴水线深度和宽度一般不小于IOmm,并应保证其流水坡度方向正确,做法见下图:在单跑楼梯的侧边也应设置滴水。23.3当抹灰层具有防水、防潮功能时,应采用防水砂浆。3.4质量要求3.4.1主控项目D抹灰前基层表面的尘土、污垢、油渍等应清理干净,并

7、应洒水湿润。2)一般抹灰所用的材料品种和性能符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。3)抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。4)各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层应无爆灰和裂缝。3.4.2一般项目D抹灰表面光滑、洁净、颜色均匀,无抹纹,分格缝?口灰线应清晰、美观。2)护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑方正;管道后面的抹灰表面应平整。3)有排水要求的部位应做滴水线(槽)。滴水

8、线(槽)应整齐顺直,滴水线应内高夕M氐,滴水槽的宽度和深度均不应小于10mm。4.5应注意的质量问题1)门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓裂缝:A.基层清理不干净或处理不当:墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力。应认真清理和提前浇水。B.基层偏差较大L次抹灰层过厚,干缩较大产生裂缝。应分层赶平每遍厚度宜为7-9mm.C.配制的砂浆和原材料质量不符合要求或使用不当,要加强对原材料和材料使用部位的管理。2)抹灰面层起泡、有抹纹:A.抹灰罩面灰后,压光工作跟得太紧,灰没有收水,故压光后产生起泡现象。B.底灰过分干燥,抹罩面灰后,水分很快被底灰吸收,故压光时容易出现抹纹或漏压。3)填充墙与主体结构接舞处易产生通缝:不同材质或施工缝处应做防裂处理,如加钢丝网等,处理经隐检合格后须方可施工。4)抹灰面不平,阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋交圈,阴阳角处也要冲筋,顺杠、找规矩。5)门窗洞口、墙面、踢脚板、墙裙等抹罩面灰接槎明显或颜色不一致:抹罩面灰要留施工建时,注意要尽量留在分格条、阴角处和门窗框边部;室内如遇施工洞口时,可采用甩整面墙的办法。6)管道后抹灰不平、不光、管要空裂等:应按规范安放过墙套管,管后抹灰准备专用工具(鸭嘴铁抹子),工作细致即能克服。7)水泥面层无强度、表面不实:水泥早期脱水或使用过夜灰造成,要加强管理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
