《某幕墙工程脚手架搭设施工方案(示范文本).docx》由会员分享,可在线阅读,更多相关《某幕墙工程脚手架搭设施工方案(示范文本).docx(10页珍藏版)》请在第壹文秘上搜索。

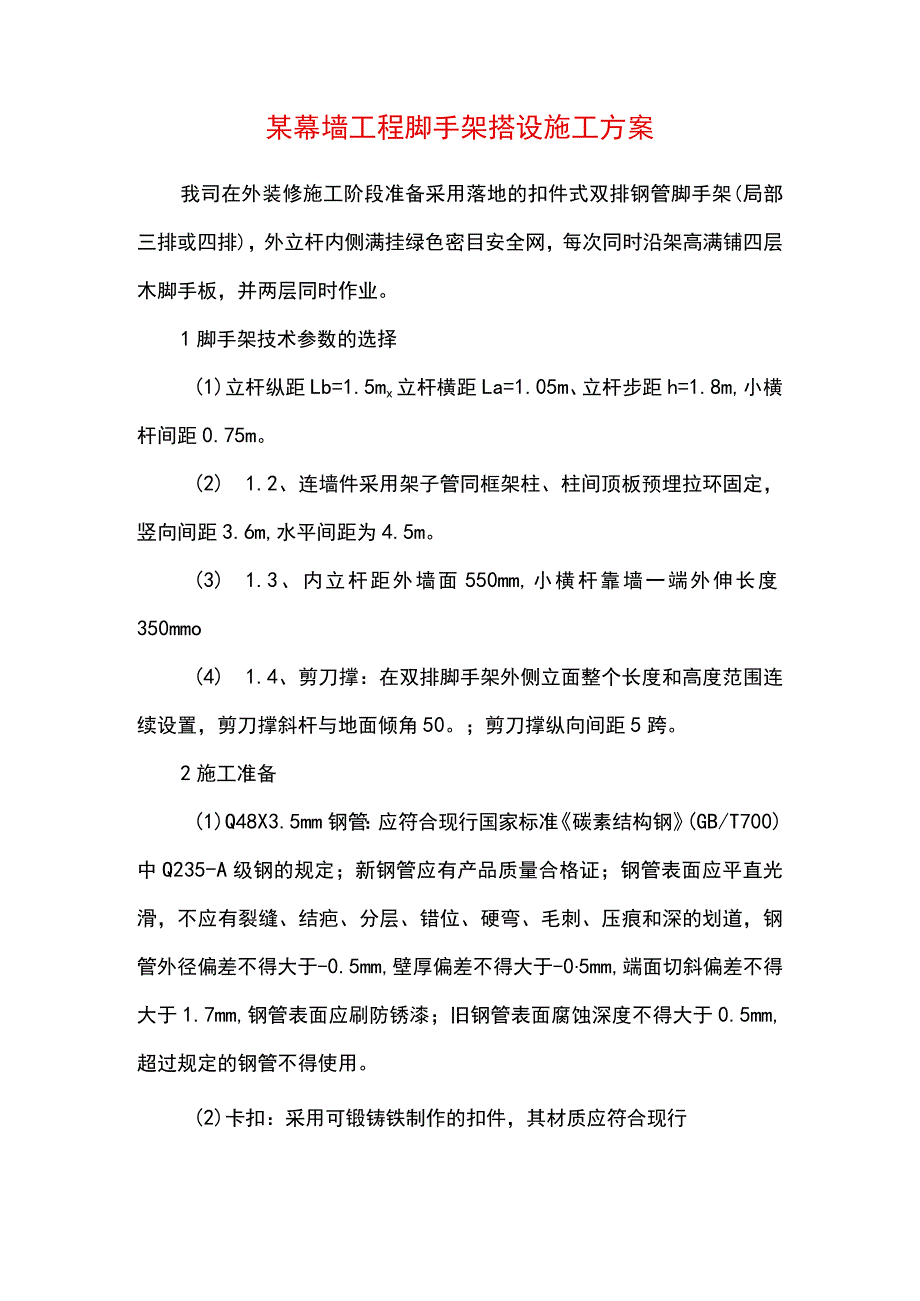

1、某幕墙工程脚手架搭设施工方案我司在外装修施工阶段准备采用落地的扣件式双排钢管脚手架(局部三排或四排),外立杆内侧满挂绿色密目安全网,每次同时沿架高满铺四层木脚手板,并两层同时作业。1脚手架技术参数的选择(1)立杆纵距Lb=1.5mx立杆横距La=1.05m、立杆步距h=1.8m,小横杆间距0.75m。(2) 1.2、连墙件采用架子管同框架柱、柱间顶板预埋拉环固定,竖向间距3.6m,水平间距为4.5m。(3) 1.3、内立杆距外墙面550mm,小横杆靠墙一端外伸长度350mmo(4) 1.4、剪刀撑:在双排脚手架外侧立面整个长度和高度范围连续设置,剪刀撑斜杆与地面倾角50。;剪刀撑纵向间距5跨。

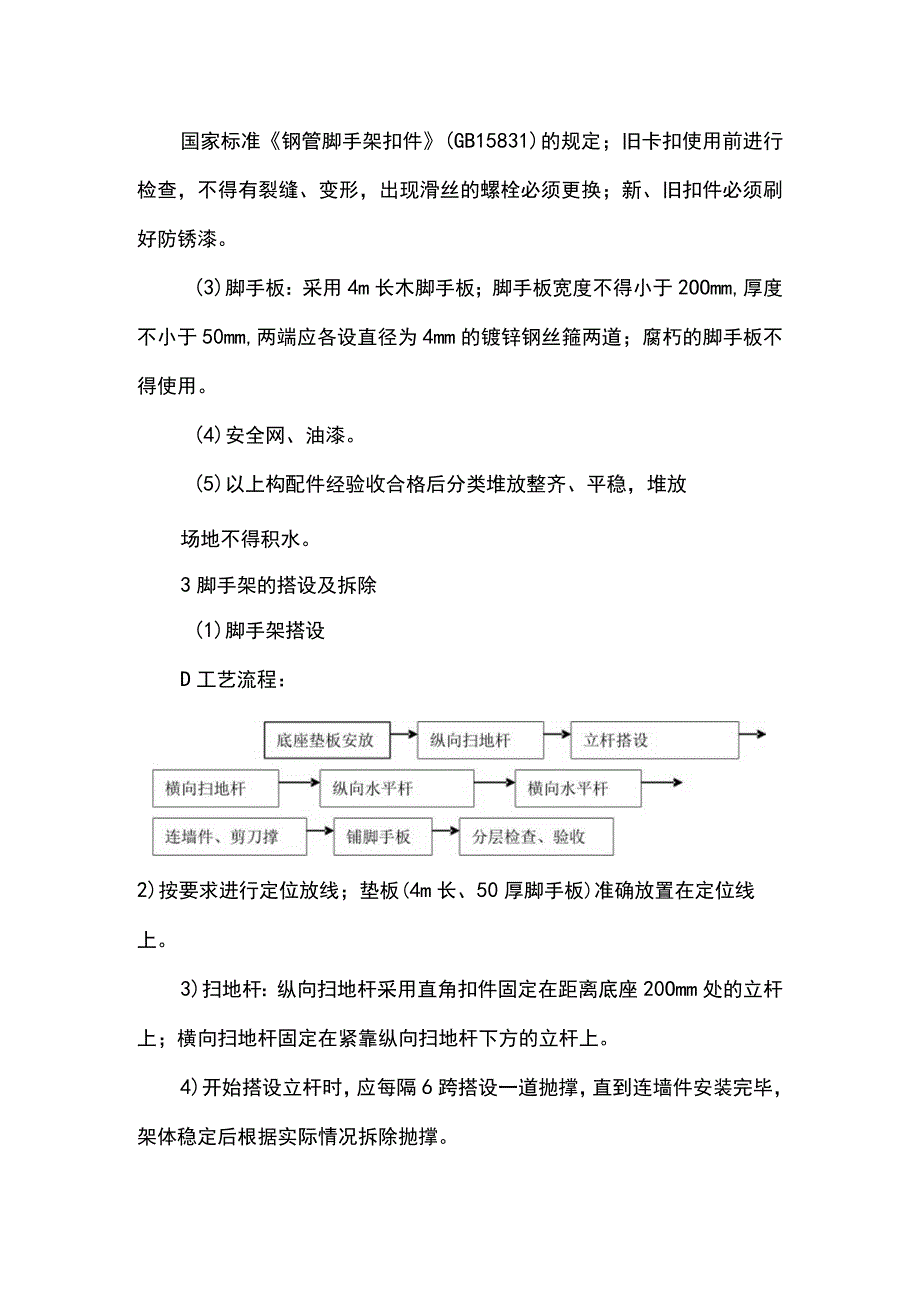

2、2施工准备(1)Q48X3.5mm钢管:应符合现行国家标准碳素结构钢(GB/T700)中Q235-A级钢的规定;新钢管应有产品质量合格证;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径偏差不得大于-0.5mm,壁厚偏差不得大于-05mm,端面切斜偏差不得大于1.7mm,钢管表面应刷防锈漆;旧钢管表面腐蚀深度不得大于0.5mm,超过规定的钢管不得使用。(2)卡扣:采用可锻铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件(GB15831)的规定;旧卡扣使用前进行检查,不得有裂缝、变形,出现滑丝的螺栓必须更换;新、旧扣件必须刷好防锈漆。(3)脚手板:采用

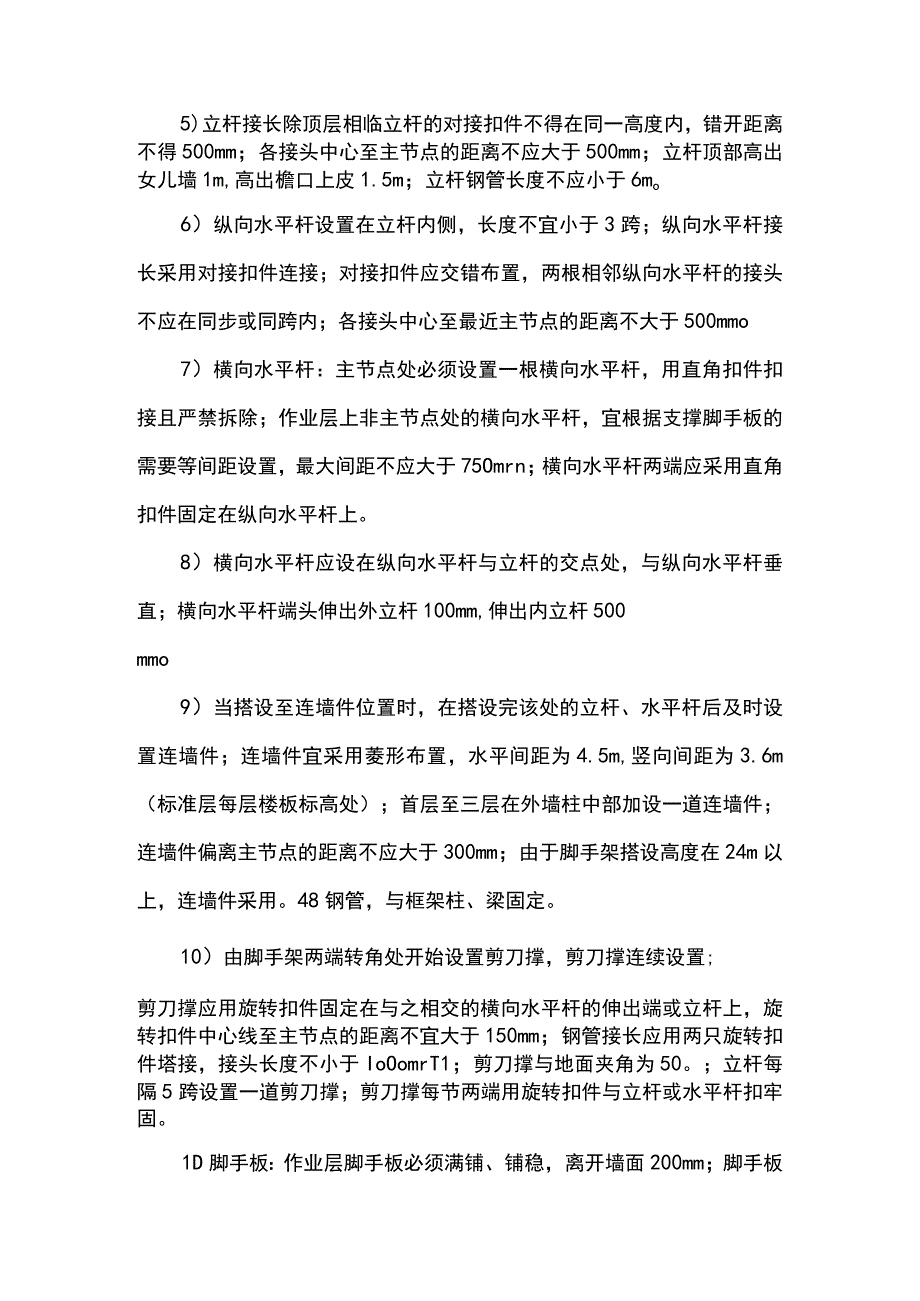

3、4m长木脚手板;脚手板宽度不得小于2OOmm,厚度不小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道;腐朽的脚手板不得使用。(4)安全网、油漆。(5)以上构配件经验收合格后分类堆放整齐、平稳,堆放场地不得积水。3脚手架的搭设及拆除(1)脚手架搭设D工艺流程:2)按要求进行定位放线;垫板(4m长、50厚脚手板)准确放置在定位线上。3)扫地杆:纵向扫地杆采用直角扣件固定在距离底座20Omm处的立杆上;横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。4)开始搭设立杆时,应每隔6跨搭设一道抛撑,直到连墙件安装完毕,架体稳定后根据实际情况拆除抛撑。5)立杆接长除顶层相临立杆的对接扣件不得在同一高度内,错
4、开距离不得500mm;各接头中心至主节点的距离不应大于500mm;立杆顶部高出女儿墙1m,高出檐口上皮1.5m;立杆钢管长度不应小于6mo6)纵向水平杆设置在立杆内侧,长度不宜小于3跨;纵向水平杆接长采用对接扣件连接;对接扣件应交错布置,两根相邻纵向水平杆的接头不应在同步或同跨内;各接头中心至最近主节点的距离不大于500mmo7)横向水平杆:主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于75Omrn;横向水平杆两端应采用直角扣件固定在纵向水平杆上。8)横向水平杆应设在纵向水平杆与立杆的交点处,与纵向水
5、平杆垂直;横向水平杆端头伸出外立杆100mm,伸出内立杆500mmo9)当搭设至连墙件位置时,在搭设完该处的立杆、水平杆后及时设置连墙件;连墙件宜采用菱形布置,水平间距为4.5m,竖向间距为3.6m(标准层每层楼板标高处);首层至三层在外墙柱中部加设一道连墙件;连墙件偏离主节点的距离不应大于300mm;由于脚手架搭设高度在24m以上,连墙件采用。48钢管,与框架柱、梁固定。10)由脚手架两端转角处开始设置剪刀撑,剪刀撑连续设置;剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;钢管接长应用两只旋转扣件塔接,接头长度不小于IoOomrT
6、1;剪刀撑与地面夹角为50。;立杆每隔5跨设置一道剪刀撑;剪刀撑每节两端用旋转扣件与立杆或水平杆扣牢固。1D脚手板:作业层脚手板必须满铺、铺稳,离开墙面200mm;脚手板可采用对接平铺或搭接;对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度不大于150mm;采用搭接铺设时,接头必须在横向水平杆上,搭接长度不小于20OmrT1,其伸出横向水平杆的长度不小于100mm;作业层端部脚手板探头不应大于150mmo12)翻脚手板时,应二人操作,配合协调一致,要按每档由里逐块向外翻,到最后一块时,站到邻近的脚手板上把外面一块翻上去。13)外立杆内侧满挂绿色密目安全网,每隔四层满挂水平安全网一道。14
7、)脚手架的检查与验收A脚手架及其地基基础应在下列阶段进行检查与验收: 基础完工后及脚手架使用前; 作业层上施加荷载前;II每搭完1013m高度后; 达到最终高度后; 遇到六级大风与大雨后。B脚手架使用过程中,应定期检查下列项目: 杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求; 地基是否积水,底座是否松动,立杆是否悬空; 扣件螺栓是否松动; 安全防护是否符合要求; 是否超载。C脚手架搭设的技术要求、允许偏差与检验方法如下表。序号项目技术要求允许偏差检查方法与工具表面坚实平整地基排水为积水1基础垫板不晃动观察底坐不滑动不沉降最后验立杆收垂直用经纬2垂直度仪或吊度下列脚手显允许水平偏
8、差顶和卷摆设中检查偏差的高度总高度尺H=27H=3060H=681003间距步距20钢卷尺纵距50横距204纵向水平杆高差一根杆的两,山炳一20同跨内两根纵向水平杆高差105水平杆外伸长度偏差外伸不大于500-506扣扣件安装主节点处各扣件中心点相互距离150mm同步立杆上两个相隔对接扣件的高差250Omnl立杆上的对接扣件至主节点的距离h/3步距纵向水平杆上对接扣件至主节点的距离WIa/3跨扣件螺栓拧紧扭力矩40-65N.m扭力扳手7剪刀撑斜杆与地面的倾角50角尺8脚手板夕卜伸长度对对接板探出长度不小于1OOmm卷尺搭搭接两快板重叠的长度不小于2OOmmD安装后应用扭力扳手随机抽样检查扣件螺
9、栓拧紧扭力矩,不合格的必须重新拧紧,直到合格为止。扣件拧紧抽样检查数目及质量判定标准项次检查项目安装扣件数量抽检查数量(个)允许的不合格数1连接立杆与纵横向水平杆或剪刀撑的扣件,接长立杆,纵向水平杆哎呀剪刀撑的5190911501512802815005011200120132005813203250011235扣件2连接横向水平杆与纵向水平杆的扣件(非主节点处)519O9115O1 5128O2 815OO50112001201320058132032501235710(2)脚手架拆除1)脚手架拆除前,应清除脚手架杂物及地面障碍物,并经相关部门批准后方可进行拆除。2)拆除必须由上至下逐层进行
10、,严禁上下同时作业;先拆除护身栏杆、脚手板和横向水平杆,再依次拆除剪刀撑的上部扣件;拆除全部剪刀撑以前,必须搭设临时加固支撑,防止脚手架倾倒。3)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步。4)拆除脚手架杆件,必须由23人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,严禁抛掷。5)拆除作业区的周围及进出口处,必须设警戒线,并派专人了望,严禁非作业人员进入危险区域;拆除大片架应加临时围栏;作业区内电线及其他设备有妨碍时,应事先与有关部门联系,以便采取相应措施。6)3.3.6、当脚手架拆至下部最后一根长立杆的高度时,应在适当位置搭设临时抛撑
11、加固后,再拆除连墙件;7)拆除全过程中,分包队长、班长及项目部安全员、架子工长负责指挥和监护,并负责拆除撤料和监护操作人员的作业。8)已拆下的材料必须及时清理,运至指定地点分类堆放。(3)安全注意事项1)脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格的专业架子工;取得合格证后,持证上岗;上岗人员应定期体检;患有心脏病、高血压、精神病、癫痫病等不适于从事高处作业人员,不得从事架子工作业。2)架子工施工时必须戴安全帽、系安全带、穿防滑鞋。3)脚手架的构配件质量与搭设质量,应通过检查,合格后方准使用。4)装修脚手架允许施工荷载分别为2.0KNm2,作业
12、层上的施工荷载,不得超载,不得将模板支架、泵送混凝土输送管等固定在脚手架上,严禁悬挂起重设备。5)当有六级及六级以上大风和雾、雨、雪天时应停止脚手架搭设与拆除作业;雨、雪后上架作业应有防滑措施。6)为避免雷击,脚手架采取相应的避雷措施;利用工程预埋的避雷引下线,四个大角架子管与其很好的连接。7)在脚手架使用期间,严禁拆除下列杆件:8)主节点的纵、横向水平杆,纵、横向扫地杆;9)连墙件。10)不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准;11)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;12)工地临时用电线路的架设等,应按现行行业标准施工现场临时用电安全技术规范(JGJ46)的有关规定执行;13)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
