文昌地下室大体积砼浇捣方案范文.docx

上传人:p** 文档编号:452755 上传时间:2023-08-29 格式:DOCX 页数:5 大小:19KB
下载 相关 举报
文昌地下室大体积砼浇捣方案范文.docx_第1页
第1页 / 共5页
文昌地下室大体积砼浇捣方案范文.docx_第2页
第2页 / 共5页
文昌地下室大体积砼浇捣方案范文.docx_第3页
第3页 / 共5页
文昌地下室大体积砼浇捣方案范文.docx_第4页
第4页 / 共5页
文昌地下室大体积砼浇捣方案范文.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《文昌地下室大体积砼浇捣方案范文.docx》由会员分享,可在线阅读,更多相关《文昌地下室大体积砼浇捣方案范文.docx(5页珍藏版)》请在第壹文秘上搜索。

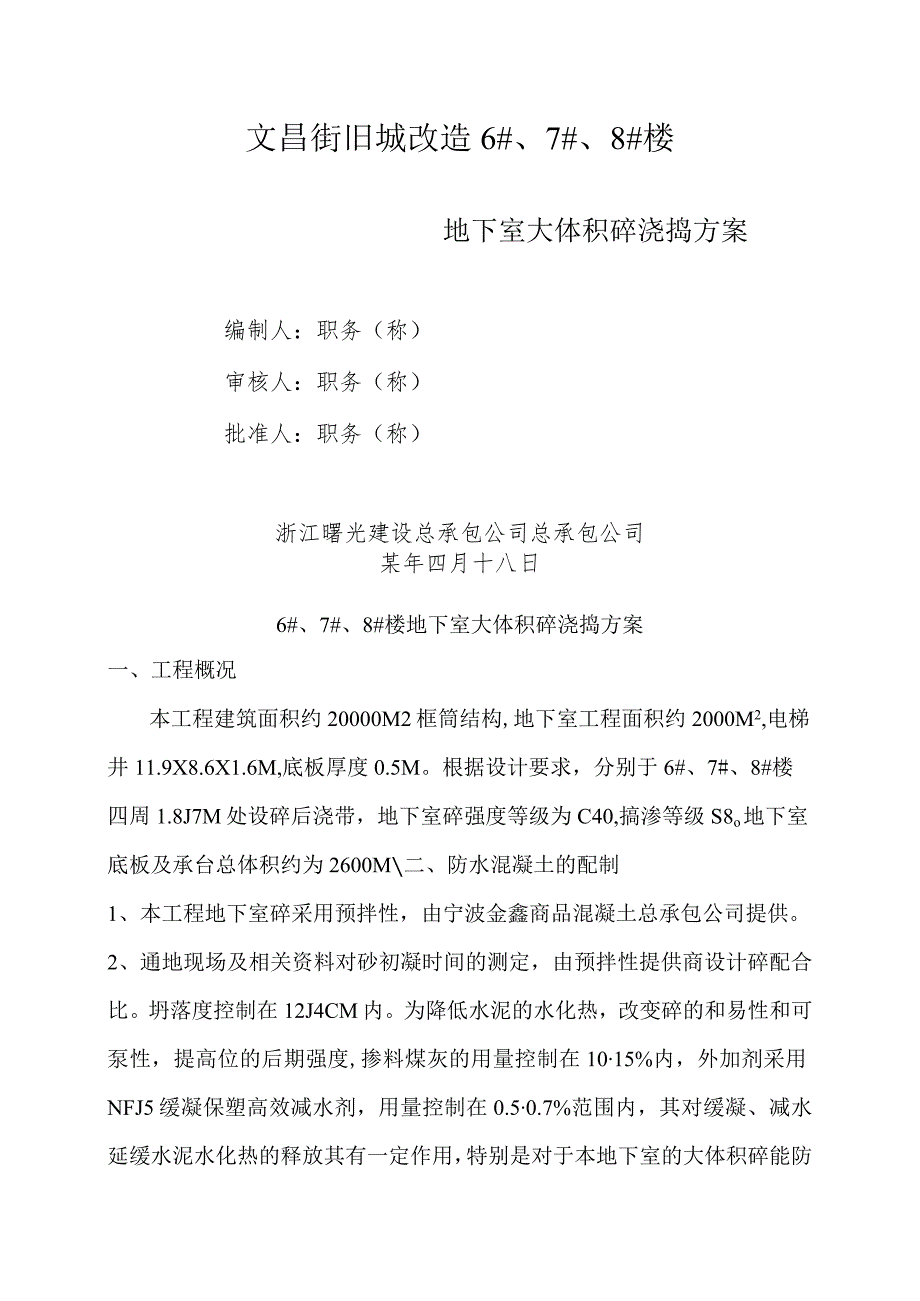

1、文昌街旧城改造6#、7#、8#楼地下室大体积碎浇捣方案编制人:职务(称)审核人:职务(称)批准人:职务(称)浙江曙光建设总承包公司总承包公司某年四月十八日6#、7#、8#楼地下室大体积碎浇捣方案一、工程概况本工程建筑面积约20000M2框筒结构,地下室工程面积约2000M2,电梯井11.9X8.6X1.6M,底板厚度0.5M。根据设计要求,分别于6#、7#、8#楼四周1.8J7M处设碎后浇带,地下室碎强度等级为C40,搞渗等级S8o地下室底板及承台总体积约为2600M二、防水混凝土的配制1、本工程地下室碎采用预拌性,由宁波金鑫商品混凝土总承包公司提供。2、通地现场及相关资料对砂初凝时间的测定,

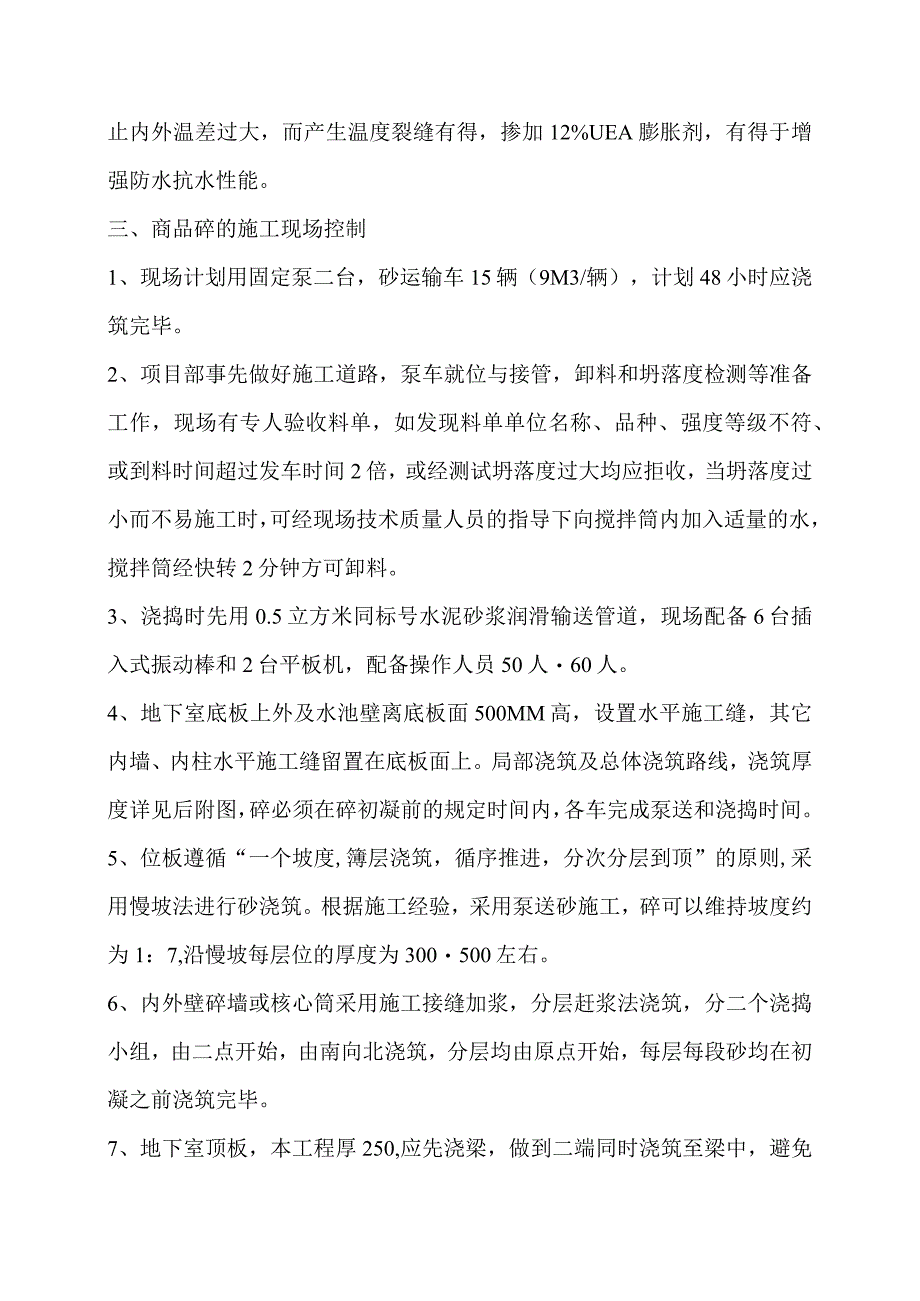

2、由预拌性提供商设计碎配合比。坍落度控制在12J4CM内。为降低水泥的水化热,改变碎的和易性和可泵性,提高位的后期强度,掺料煤灰的用量控制在1015%内,外加剂采用NFJ5缓凝保塑高效减水剂,用量控制在0.50.7%范围内,其对缓凝、减水延缓水泥水化热的释放其有一定作用,特别是对于本地下室的大体积碎能防止内外温差过大,而产生温度裂缝有得,掺加12%UEA膨胀剂,有得于增强防水抗水性能。三、商品碎的施工现场控制1、现场计划用固定泵二台,砂运输车15辆(9M3/辆),计划48小时应浇筑完毕。2、项目部事先做好施工道路,泵车就位与接管,卸料和坍落度检测等准备工作,现场有专人验收料单,如发现料单单位名称

3、、品种、强度等级不符、或到料时间超过发车时间2倍,或经测试坍落度过大均应拒收,当坍落度过小而不易施工时,可经现场技术质量人员的指导下向搅拌筒内加入适量的水,搅拌筒经快转2分钟方可卸料。3、浇捣时先用0.5立方米同标号水泥砂浆润滑输送管道,现场配备6台插入式振动棒和2台平板机,配备操作人员50人60人。4、地下室底板上外及水池壁离底板面500MM高,设置水平施工缝,其它内墙、内柱水平施工缝留置在底板面上。局部浇筑及总体浇筑路线,浇筑厚度详见后附图,碎必须在碎初凝前的规定时间内,各车完成泵送和浇捣时间。5、位板遵循“一个坡度,簿层浇筑,循序推进,分次分层到顶”的原则,采用慢坡法进行砂浇筑。根据施工

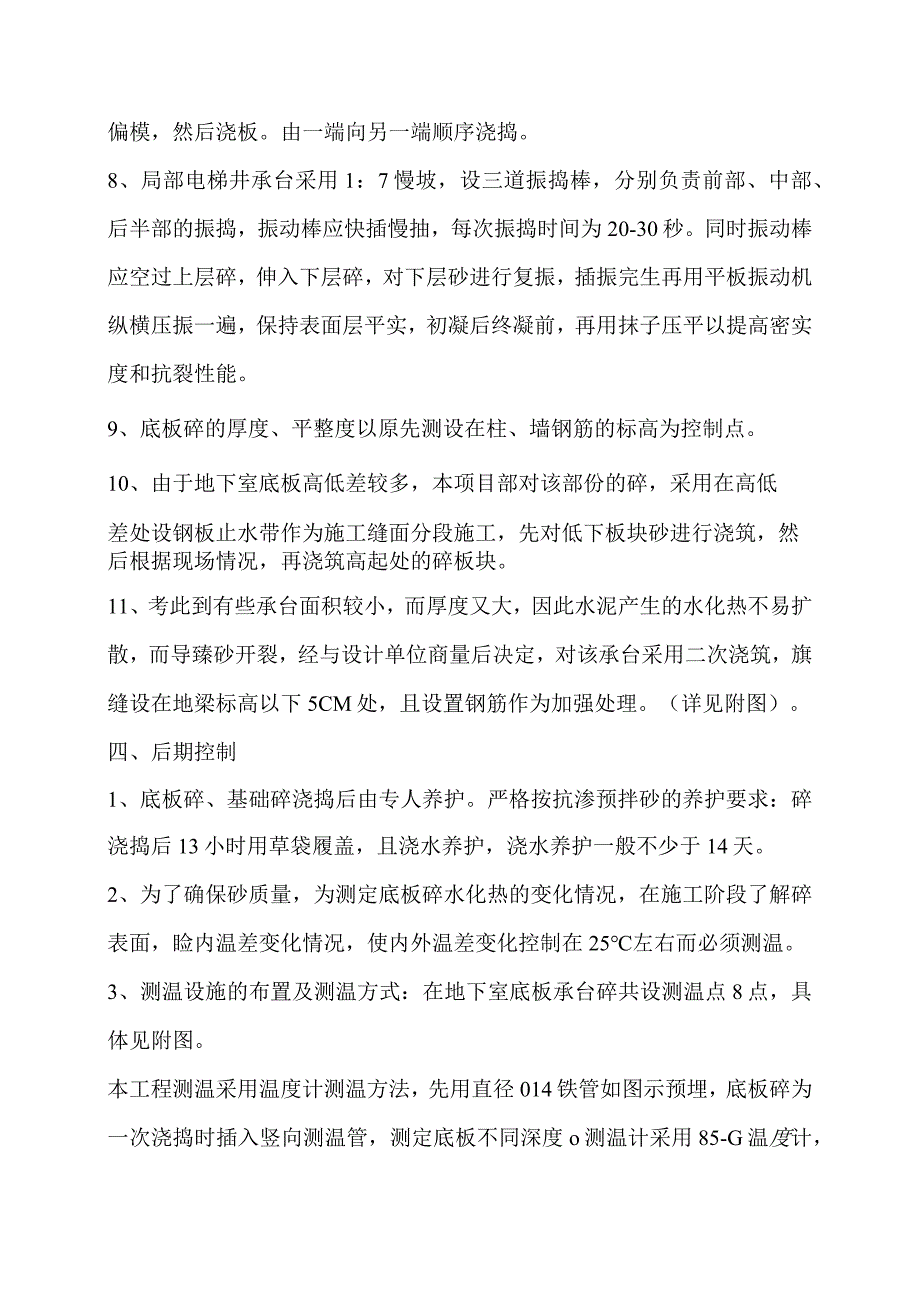

4、经验,采用泵送砂施工,碎可以维持坡度约为1:7,沿慢坡每层位的厚度为300500左右。6、内外壁碎墙或核心筒采用施工接缝加浆,分层赶浆法浇筑,分二个浇捣小组,由二点开始,由南向北浇筑,分层均由原点开始,每层每段砂均在初凝之前浇筑完毕。7、地下室顶板,本工程厚250,应先浇梁,做到二端同时浇筑至梁中,避免偏模,然后浇板。由一端向另一端顺序浇捣。8、局部电梯井承台采用1:7慢坡,设三道振捣棒,分别负责前部、中部、后半部的振捣,振动棒应快插慢抽,每次振捣时间为20-30秒。同时振动棒应空过上层碎,伸入下层碎,对下层砂进行复振,插振完生再用平板振动机纵横压振一遍,保持表面层平实,初凝后终凝前,再用抹子

5、压平以提高密实度和抗裂性能。9、底板碎的厚度、平整度以原先测设在柱、墙钢筋的标高为控制点。10、由于地下室底板高低差较多,本项目部对该部份的碎,采用在高低差处设钢板止水带作为施工缝面分段施工,先对低下板块砂进行浇筑,然后根据现场情况,再浇筑高起处的碎板块。11、考此到有些承台面积较小,而厚度又大,因此水泥产生的水化热不易扩散,而导臻砂开裂,经与设计单位商量后决定,对该承台采用二次浇筑,旗缝设在地梁标高以下5CM处,且设置钢筋作为加强处理。(详见附图)。四、后期控制1、底板碎、基础碎浇捣后由专人养护。严格按抗渗预拌砂的养护要求:碎浇捣后13小时用草袋履盖,且浇水养护,浇水养护一般不少于14天。2

6、、为了确保砂质量,为测定底板碎水化热的变化情况,在施工阶段了解碎表面,睑内温差变化情况,使内外温差变化控制在25左右而必须测温。3、测温设施的布置及测温方式:在地下室底板承台碎共设测温点8点,具体见附图。本工程测温采用温度计测温方法,先用直径014铁管如图示预埋,底板碎为一次浇捣时插入竖向测温管,测定底板不同深度o测温计采用85-G温度计,麝香度0-150()C,长度150CM,直径8MM,温度计性能与体温表相似,随测定的温度升高读数后,挥动温度计水银柱才下降。测温时间安排:第1-5天,每小时测温一次第6-12天,每4小时测温一次第13-20天,每8小时测温一次第21天后,每24小时测温一次测

7、温工作有专人负责,并作详细记录。测温管底端用电焊密封,防止日后产生渗水隐患。测温完毕将管割平,管孔内用碎补捣密实。4、根据测温点的汇总,对内外温差大于25用二层草袋保温,草上下两层要错开,搭接压紧,这样可使校内外温差缩小到IO0C以内,同时可减少碎表面的热扩散,充分发挥险强度的潜力和松驰作用,使应力小于抗拉强度;另处对已覆盖的草袋进行浇水湿润,有利于水泥的水化作用顺利进行和弹性模量的增长(部分承台底板采取在结构表面蓄以一定高度的水),对防止大体积砂基础出现的有害深进或贯穿性温度收缩裂缝是很有效的。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违

8、章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 发动机燃烧/燃油喷射

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
