其他伤害-电厂#1燃机延迟并网事件分析报告.docx

上传人:p** 文档编号:454241 上传时间:2023-09-01 格式:DOCX 页数:2 大小:15.03KB
下载 相关 举报
其他伤害-电厂#1燃机延迟并网事件分析报告.docx_第1页
第1页 / 共2页
其他伤害-电厂#1燃机延迟并网事件分析报告.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《其他伤害-电厂#1燃机延迟并网事件分析报告.docx》由会员分享,可在线阅读,更多相关《其他伤害-电厂#1燃机延迟并网事件分析报告.docx(2页珍藏版)》请在第壹文秘上搜索。

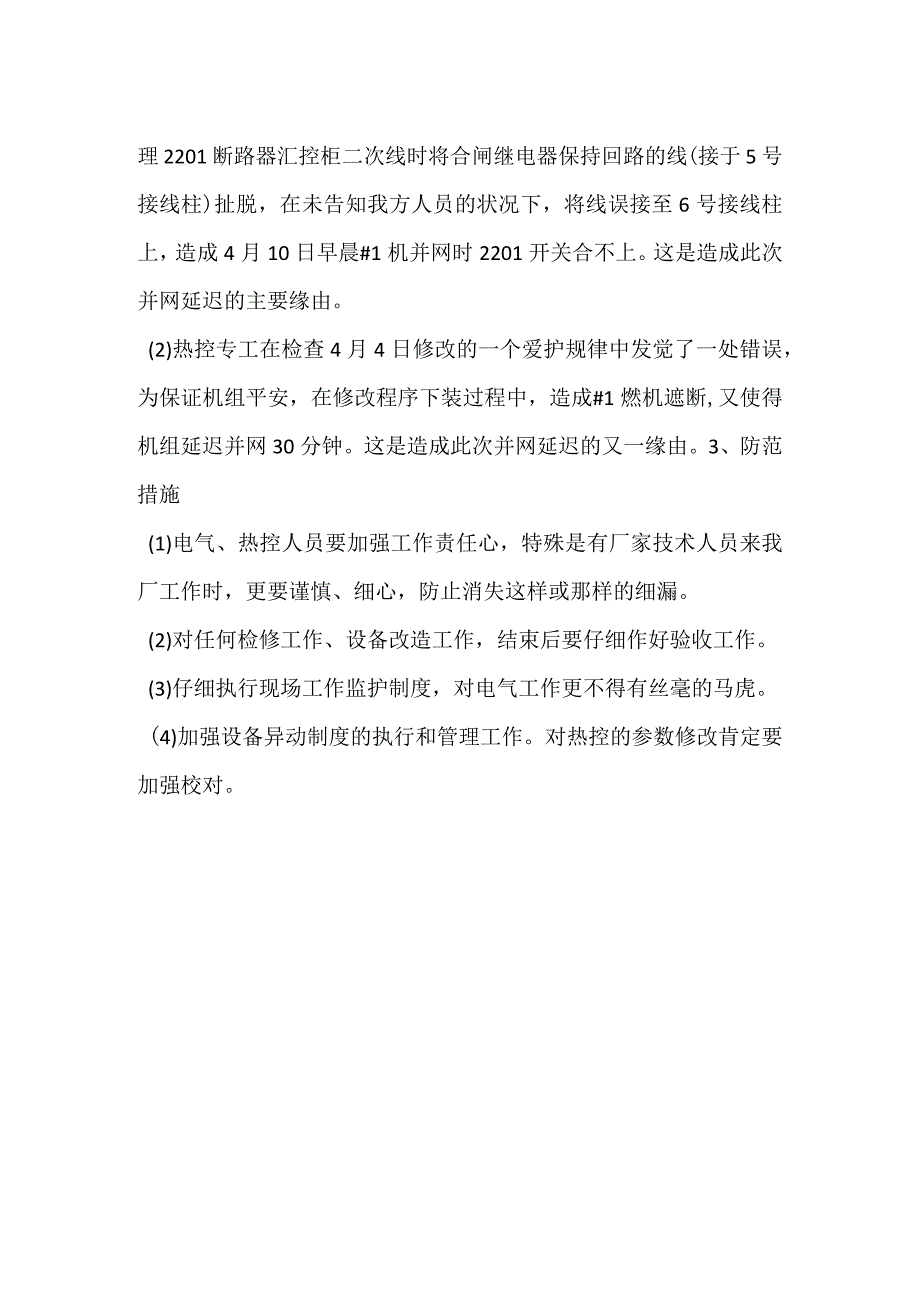

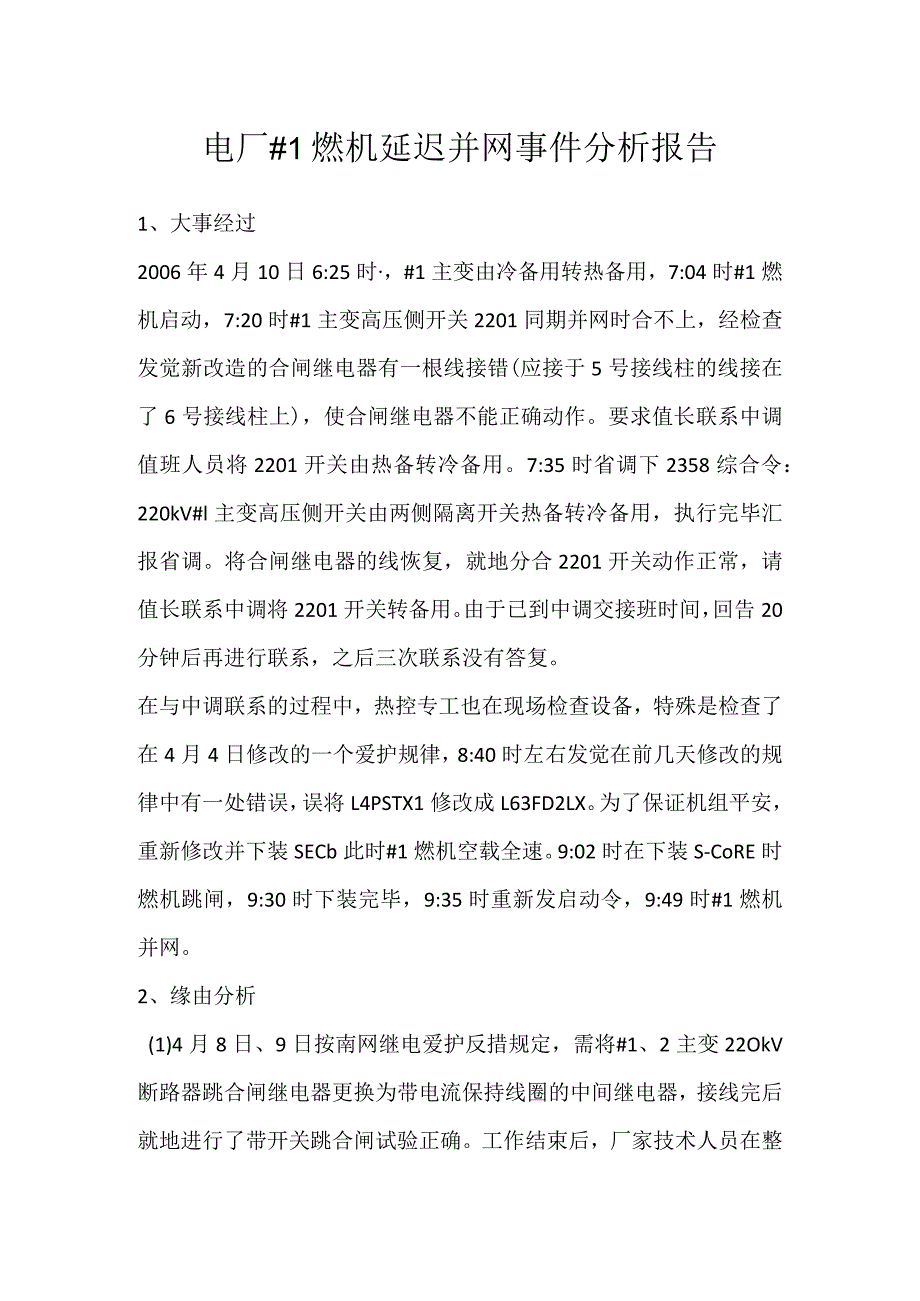

1、电厂#1燃机延迟并网事件分析报告1、大事经过2006年4月10日6:25时,#1主变由冷备用转热备用,7:04时#1燃机启动,7:20时#1主变高压侧开关2201同期并网时合不上,经检查发觉新改造的合闸继电器有一根线接错(应接于5号接线柱的线接在了6号接线柱上),使合闸继电器不能正确动作。要求值长联系中调值班人员将2201开关由热备转冷备用。7:35时省调下2358综合令:220kV#l主变高压侧开关由两侧隔离开关热备转冷备用,执行完毕汇报省调。将合闸继电器的线恢复,就地分合2201开关动作正常,请值长联系中调将2201开关转备用。由于已到中调交接班时间,回告20分钟后再进行联系,之后三次联系

2、没有答复。在与中调联系的过程中,热控专工也在现场检查设备,特殊是检查了在4月4日修改的一个爱护规律,8:40时左右发觉在前几天修改的规律中有一处错误,误将L4PSTX1修改成L63FD2LX。为了保证机组平安,重新修改并下装SECb此时#1燃机空载全速。9:02时在下装S-CoRE时燃机跳闸,9:30时下装完毕,9:35时重新发启动令,9:49时#1燃机并网。2、缘由分析(1)4月8日、9日按南网继电爱护反措规定,需将#1、2主变22OkV断路器跳合闸继电器更换为带电流保持线圈的中间继电器,接线完后就地进行了带开关跳合闸试验正确。工作结束后,厂家技术人员在整理2201断路器汇控柜二次线时将合闸

3、继电器保持回路的线(接于5号接线柱)扯脱,在未告知我方人员的状况下,将线误接至6号接线柱上,造成4月10日早晨#1机并网时2201开关合不上。这是造成此次并网延迟的主要缘由。(2)热控专工在检查4月4日修改的一个爱护规律中发觉了一处错误,为保证机组平安,在修改程序下装过程中,造成#1燃机遮断,又使得机组延迟并网30分钟。这是造成此次并网延迟的又一缘由。3、防范措施(1)电气、热控人员要加强工作责任心,特殊是有厂家技术人员来我厂工作时,更要谨慎、细心,防止消失这样或那样的细漏。(2)对任何检修工作、设备改造工作,结束后要仔细作好验收工作。(3)仔细执行现场工作监护制度,对电气工作更不得有丝毫的马虎。(4)加强设备异动制度的执行和管理工作。对热控的参数修改肯定要加强校对。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 公共安全/安全评价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
