施工方案-行车.docx

上传人:p** 文档编号:462339 上传时间:2023-09-06 格式:DOCX 页数:16 大小:147.15KB
下载 相关 举报
施工方案-行车.docx_第1页
第1页 / 共16页
施工方案-行车.docx_第2页
第2页 / 共16页
施工方案-行车.docx_第3页
第3页 / 共16页
施工方案-行车.docx_第4页
第4页 / 共16页
施工方案-行车.docx_第5页
第5页 / 共16页
施工方案-行车.docx_第6页
第6页 / 共16页
施工方案-行车.docx_第7页
第7页 / 共16页
施工方案-行车.docx_第8页
第8页 / 共16页
施工方案-行车.docx_第9页
第9页 / 共16页
施工方案-行车.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工方案-行车.docx》由会员分享,可在线阅读,更多相关《施工方案-行车.docx(16页珍藏版)》请在第壹文秘上搜索。

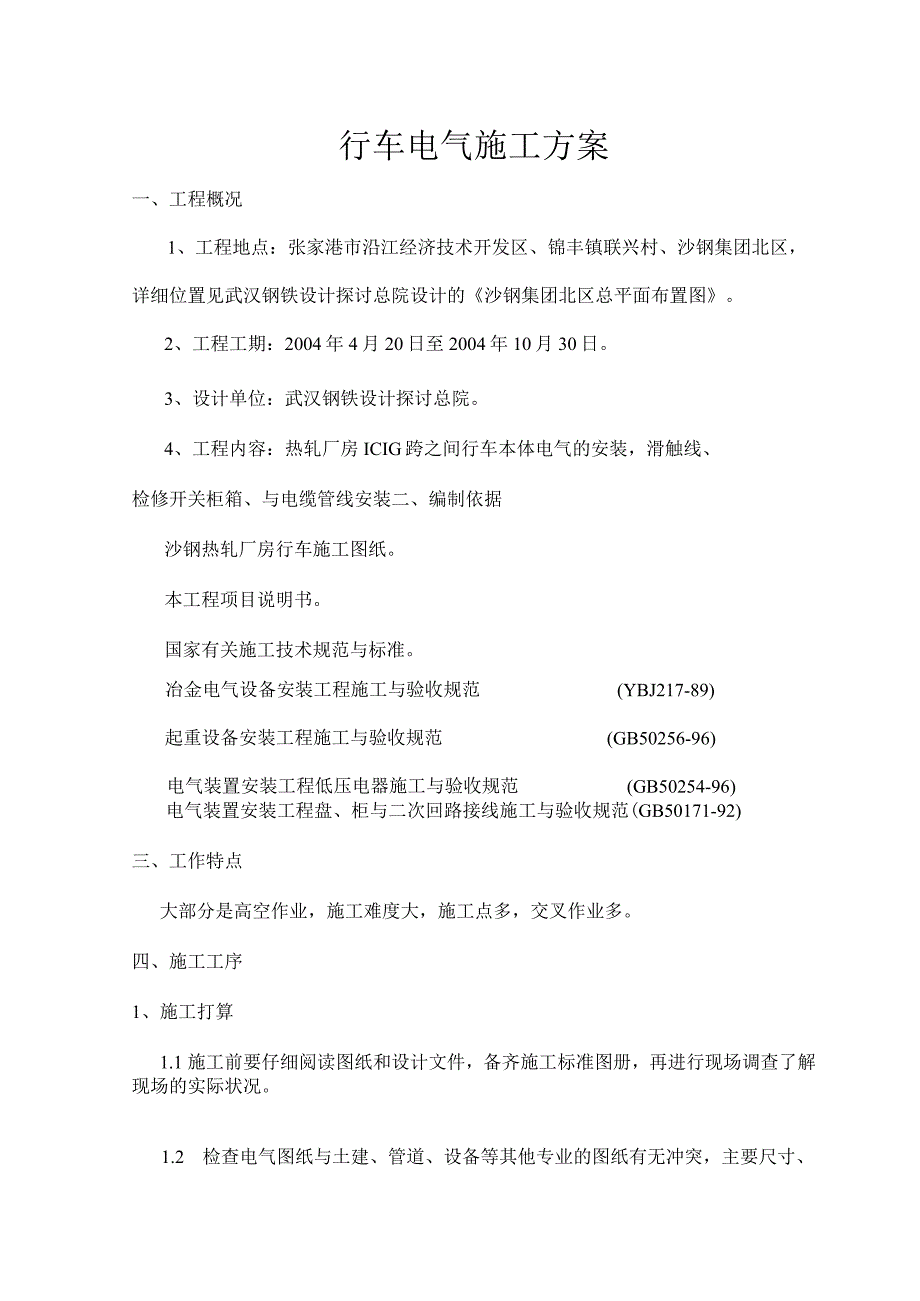

1、行车电气施工方案一、工程概况1、工程地点:张家港市沿江经济技术开发区、锦丰镇联兴村、沙钢集团北区,详细位置见武汉钢铁设计探讨总院设计的沙钢集团北区总平面布置图。2、工程工期:2004年4月20日至2004年10月30日。3、设计单位:武汉钢铁设计探讨总院。4、工程内容:热轧厂房ICIG跨之间行车本体电气的安装,滑触线、检修开关柜箱、与电缆管线安装二、编制依据沙钢热轧厂房行车施工图纸。本工程项目说明书。国家有关施工技术规范与标准。冶金电气设备安装工程施工与验收规范(YBJ217-89)起重设备安装工程施工与验收规范(GB50256-96)电气装置安装工程低压电器施工与验收规范(GB50254-9

2、6)电气装置安装工程盘、柜与二次回路接线施工与验收规范(GB50171-92)三、工作特点大部分是高空作业,施工难度大,施工点多,交叉作业多。四、施工工序1、施工打算1.1 施工前要仔细阅读图纸和设计文件,备齐施工标准图册,再进行现场调查了解现场的实际状况。1.2 检查电气图纸与土建、管道、设备等其他专业的图纸有无冲突,主要尺寸、位置、标高有无误差,对施工人员进行交底。拿到材料安排后,进行核对材料是否齐全,外观检查无压扁,附件齐全。1.4按制造标准现场抽样检测。1. 5打算好所需的工机具与相应的辅材。2、支架制作与安装1.1 滑触线的支架采纳/63*63*6的角钢在轨道梁立筋上采纳焊接固定,支

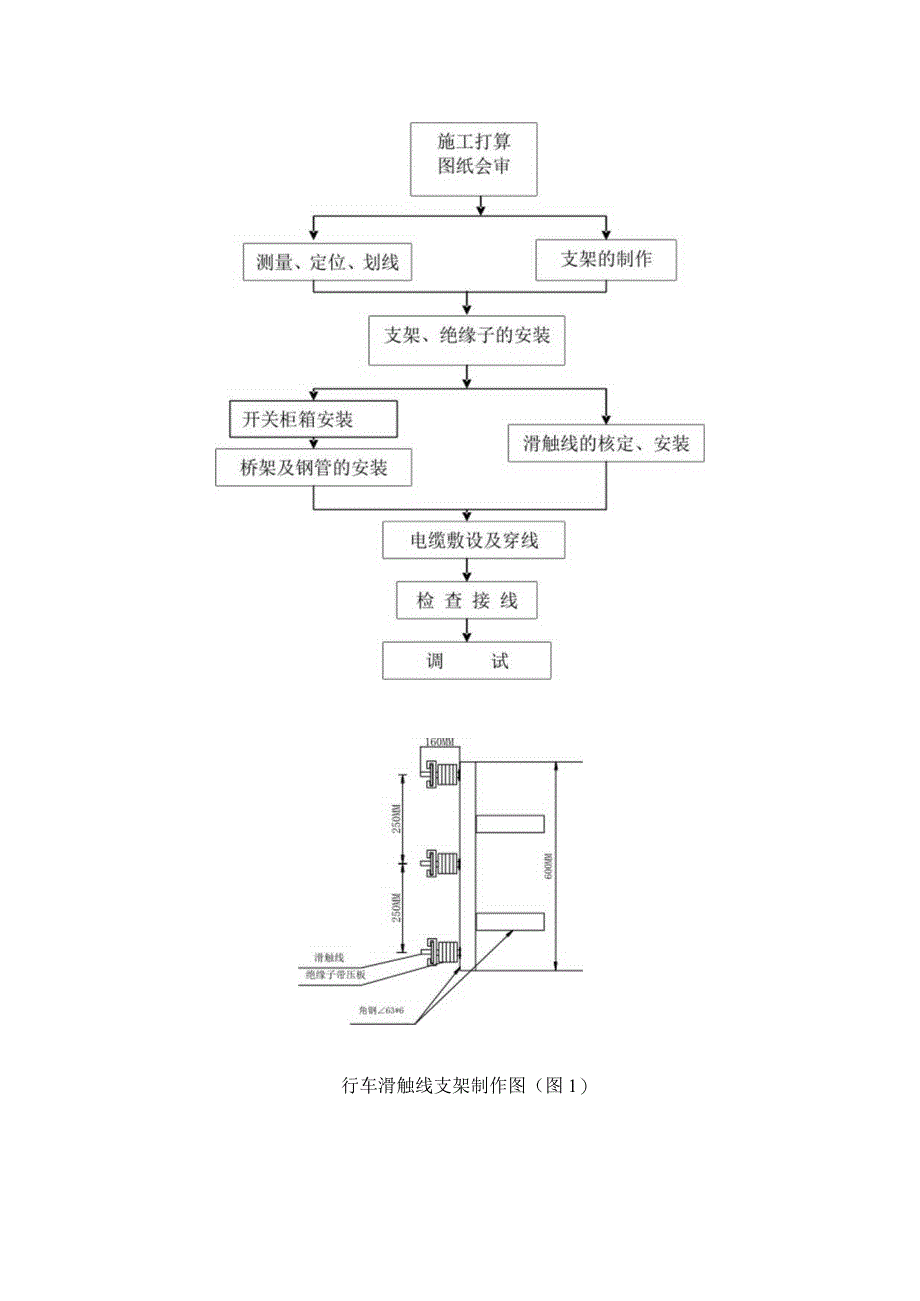

3、架竖直焊接,支架形态见图1,在同一根支架上绝缘子与绝缘子中心之间的距离为250MM,绝缘子上带专用固定滑触线的压板,压板上带螺丝压紧的一端在上面,并且固定绝缘子的孔是可调的孔大小为(巾18MM)o2. 2安装滑触线支架前首先确定支架的标高。2.1 在轨道梁上确定两个点,然后用墨斗划出一条线,这时可确定整排支架的标高。2.2 安装滑触线的支架与支架之间的距离为1750MM,支架要刷防锈漆面漆各一遍。1.1 5滑触线的支架安装应平正坚固,并应在同一垂直面上。1.2 6滑触线的支架不得在建筑物伸缩缝和轨道梁结合处安装。1.3 7滑触线的支架距滑触线上平面的距离为160MM.(见图1)施工工艺流程图行

4、车滑触线支架制作图(图1)向钠N63*647。MMIEIFIE轴上IDIE跨IE轴上125轴线109FX行车滑触线支IIoFX/124FX行车滑触线支架安装图(图2)架安装图(图3)370MM粕钢/63*6一一MHNMIsis-72X0MM轨道IDIE跨IE轴上125144轴线1F1G跨IF轴上123轴线121FX行车滑触线支架安装图(图4)022FX/122FX/017EX行车滑触线支架安装图(图5)OM28M 岫IaOogld osa MWSa绝缘子帝木巴一一63例IFIG跨IF轴上123144轴线ICID跨IC轴上129144轴线101FX/102FX行车滑触线支架安装图(图6)103F

5、X行车滑触线支架安装图(图7)3、滑触线的安装滑触线是采纳国外拆回的T型铜+钢体,安装方式采纳侧面滑触式,安装的滑触线是三相接线式。温度补偿装置、供电端子利旧,如不够再进行选购。1.4 1接触面应平正无锈蚀,导电应良好。滑触线相邻导电部分为250MM,导电部分对地部分为100MM.o1.5 固定装设的滑触线,其终端支架与滑触线末端的距离不应大于800MMo1.6 滑触线末端应装设三个信号灯,用来检测滑触线是否带电,信号灯在绝缘板上固定并带线绕电阻。1.7 滑触线已经经过修理检测合格,安装时请核查其规格型号(这次安装采纳45*60*18长度在7m以上见附表存放位置在x3#堆场和2#堆场大棚下)与

6、铜条表面打磨。1.8 滑触线安装后应平直,之间的距离应一样。1.9 滑触线长度超过50m或跨越建筑物伸缩缝时,应装设温度补偿装置。1.10 触线在支架上应能伸缩,宜在中间支架上固定,滑触线采纳专用压板固定。3. 8温度补偿装置的安装4. 8.1补偿装置应安装在与建筑物伸缩缝距离最近的支架上。5. 8.2在伸缩补偿装置处,滑触线应留有1020三n的间隙,间隙两侧的滑触线端头应加工圆滑,接触面应安装在同一水平面上,其两端间高差不应大于Imnlo6. 8.3伸缩补偿装置间隙的两侧,均应有滑触线支持点,支持点与间隙之间的距离,不宜大于150mm.7. 8.4间隙两侧的滑触线,应采纳软导线跨越,跨越应留

7、有余量,其允许载流量必需小于电源导线的允许载流量。1.9 滑触线的连接3. 9.1连接后应有足够的机械强度,且无明显变形。4. 9.2接头处的接触面应平正光滑,其高差不应大于O.5三n,连接后高出部分应修整平正。5. 9.3滑触线采纳螺栓或焊接连接,螺栓连接时,采纳专用连接压板连接;焊接连接时应附连接托板;焊条和焊缝应符合钢轨焊接工艺对材料和质量的要求,焊好后接触表面应平直光滑。6. 9.4导线与滑触线连接时,采纳专用供电端子和配套齐全的镀锌螺栓。1.10 滑触线分段供电时,要核实相位,使滑触线分段间隙的两侧相位应一样。滑触线分段间隙20mm,距分段间隙为10(150三处安装支架。3. 11集

8、电器(滑块)的安装3.11.1集电器与滑触线接触部分,不应有尖锐地边棱,压紧弹簧的压力应符合要求3IL2集电器应沿滑触线全长牢靠的接触,自由无阻地滑动,在任何部位滑接器的中心线不超出滑触线的边缘。3IL3集电器支架的固定要牢靠,绝缘子不应有裂纹、破损等缺陷,导电部分对地的绝缘应良好。3.11.4集电器拉簧应完好敏捷耐磨石墨片应与滑接线牢靠接触,滑动时不应跳弧,连接软电缆应符合载流量的要求。3.12滑触线安装在行车操作室同侧时,在可能触与滑触线的地方架设爱护网。4、检修开关箱安装4. 1检修开关箱箱应会同供方、单位代表共同检查型号、规格等与图纸设计是否相符,部、器件有无损坏,各种附件是否齐全,各

9、种技术资料是否齐全。4. 2检修开关箱在搬运和安装时应有防震、防潮、防止箱体变形和漆面受损等措施。4. 3预埋的基础型钢表面的水平误差不得大于lmmm,沿全长总水平误差不得大于5mm,基础型钢间误差不得大于5mm。4. 4开关柜(1700*600*600)采纳M12镀锌螺栓固定在基础槽钢上。检修开关箱(1200*500*400)固定在支架上。(见图8)-500Z50*5fi开关箱支架(图8)4. 5检修开关箱安装的水平允许偏差1.5%o0垂直允许偏差1.5%。以内,不平度允许偏差不大于Imm。4. 6电气设备的金属外壳与电气线管必需接地。应与接地线有良好的电气连接。4. 7检查检修开关箱是上进

10、线还是下进线。是否符合设计的要求。5、低压电器的安装5.1 对原有的元器件存在以下状况需更换首先进行外观检查,是否完好。触头是否有严峻的烧坏、是否吸合紧密;线圈是否损坏;是否带有异样响声;5.2 对新购的元器件安装前的检查设备铭牌、型号、规格、应与更换方案相符。内部仪表灭弧罩瓷件应无裂纹或伤痕。具有主触头的低压电器出头的接触应紧密,接触两侧的压力应匀称。6、电缆敷设6.1 按规划好的依次依次进行电缆敷设。6.2 电缆敷设前,应进行外观检查和绝缘测试。6.3电缆的两端、转弯处应挂电缆标识牌,电缆标识牌的内容包括电缆线路编号、电缆规格型号、起始点、终点。6.4电缆敷设时不允许发生电缆来回交叉状况。

11、6.5电缆在转弯处应用扎带固定,两端用电缆卡子固定。电缆的弯曲半径符合设计与规范要求。6. 6检修开关箱的电源采纳利旧的150MM2与以上电力电缆。6.7同一回路的电缆芯线应穿于同一电缆金属护层与钢管内。1.1 8滑缆安装后,其悬挂装置沿滑道移动应敏捷。1.2 9滑缆移动段的长度,应比行车移动距离长15%20%并应加装牵引绳,牵引绳长度应短于电缆移动段的长度。1.3 IO滑缆移动部分两端应分别与行车、钢索或型钢滑道坚固固定7、电气配管、配线。7.1 首先明确图纸的钢管是直管还是弯管,弯管有几个弯与多大的弯。7.2 依据实际状况测量出钢管的长度(管中心对中心),做好记录进行下料。1.4 3钢管的

12、折弯采纳专用的折弯机,不同的管径采纳相应的模具。1.5 对于DN65以上的钢管,折弯时不要一次成型,多折几次形成大弧度弯,防止变形。1.6 折好的90度弯头,不要大于或小于90度,可采纳以下方法测量:a、在地面上画两条线,两线交叉形成90度,这是把钢管弯头放入两线中,这样可测出弯头的角度。b、用两根角钢分别紧切弯头的外侧,这时两根角钢形成的角度,用角尺进行测量,来推断弯头角度。1.7 管线的支架应固定坚固,支架的间距应符合规范要求。暗配管的弯曲半径要大,其最小弯曲半径应是钢管直径的6倍以上。1.8 所配管线不应有折扁和裂纹,管内清洁无毛刺,管口应刮光,切断应桂平,以免损伤电线、电缆。1.9 预

13、埋管管口采纳钢板封堵好,以防混凝土进入。7.9成排管要保持中心距100150MMo7.10 室外钢管的管口应设置在盒、箱内,在落地式配电箱内的管口,箱底无封板的,管口应高出基础面5(80毫米。7.11 明配的管子应排列整齐,横平竖直,固定点间距匀称,安装坚固;在终端、弯头中点或检修开关箱等边缘的距离15(500毫米范围内设有管卡,中间直线段管卡间的最大距离应符合下表:敷设方式导管种类导管直径(mm)15-202532324050飞565以上管卡间最大距离(m)支架或沿墙壁厚2mm1.52.02.52.53.5明敷钢管7. 12在建筑物变形缝处,应设补偿装置。7. 13进入开关箱的钢管,管口做成

14、喇叭口,以免损伤电缆。8. 14电气管路应与接地系统有牢靠的电气连接。8、接线9. 1接线前测量电线电缆的绝缘电阻,并做好记录,应符合规范规定。8. 2采纳专用的铜端子,进行压接。压接好的电缆头用干包处理。电缆与元件采纳螺栓连接,均应坚固牢靠。8. 3对于单芯电缆做好标识并确定相位。8.4在124FX行车上,加装大车行使滑触线末端时,有报警与自动切断电源装置,并应在此位置行车停止。8. 5二次回路的接线8.5. 1按图施工,接线正确。8.5.2盘柜内导线不应有接头,导线芯线应无损伤。8.5.3电缆芯线和所配导线的端部均应标明其回路编号,编号应正确。8.5.4配线应整齐清楚绝缘良好。8.5.5接线端子清理干净以防止导电性能不好,产生虚接。9调试依据工程进展状况,炉区的设备首先安装,安装时须要大型起重设备,行车是主要的安装工具,现将109FX行车安装在1I)1E111轴线间,待以后移到主马达间。对临时安装的109FX行车供电在滑触线的末端(东面1轴线处)供电;IElF跨ll轴线之间124FX110FX行车供电在6轴线处供电。以后行车供电依据图纸安装。首先进行全面检查,电气装置安装全部结束,各种标记明确。提交安装技术记录、元器件的检测记录、图纸、调整试验

展开阅读全文
