饰面板砖工程 室外贴面砖施工工艺标准.docx

上传人:p** 文档编号:463967 上传时间:2023-09-06 格式:DOCX 页数:13 大小:24.93KB
下载 相关 举报
饰面板砖工程 室外贴面砖施工工艺标准.docx_第1页
第1页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第2页
第2页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第3页
第3页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第4页
第4页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第5页
第5页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第6页
第6页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第7页
第7页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第8页
第8页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第9页
第9页 / 共13页
饰面板砖工程 室外贴面砖施工工艺标准.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《饰面板砖工程 室外贴面砖施工工艺标准.docx》由会员分享,可在线阅读,更多相关《饰面板砖工程 室外贴面砖施工工艺标准.docx(13页珍藏版)》请在第壹文秘上搜索。

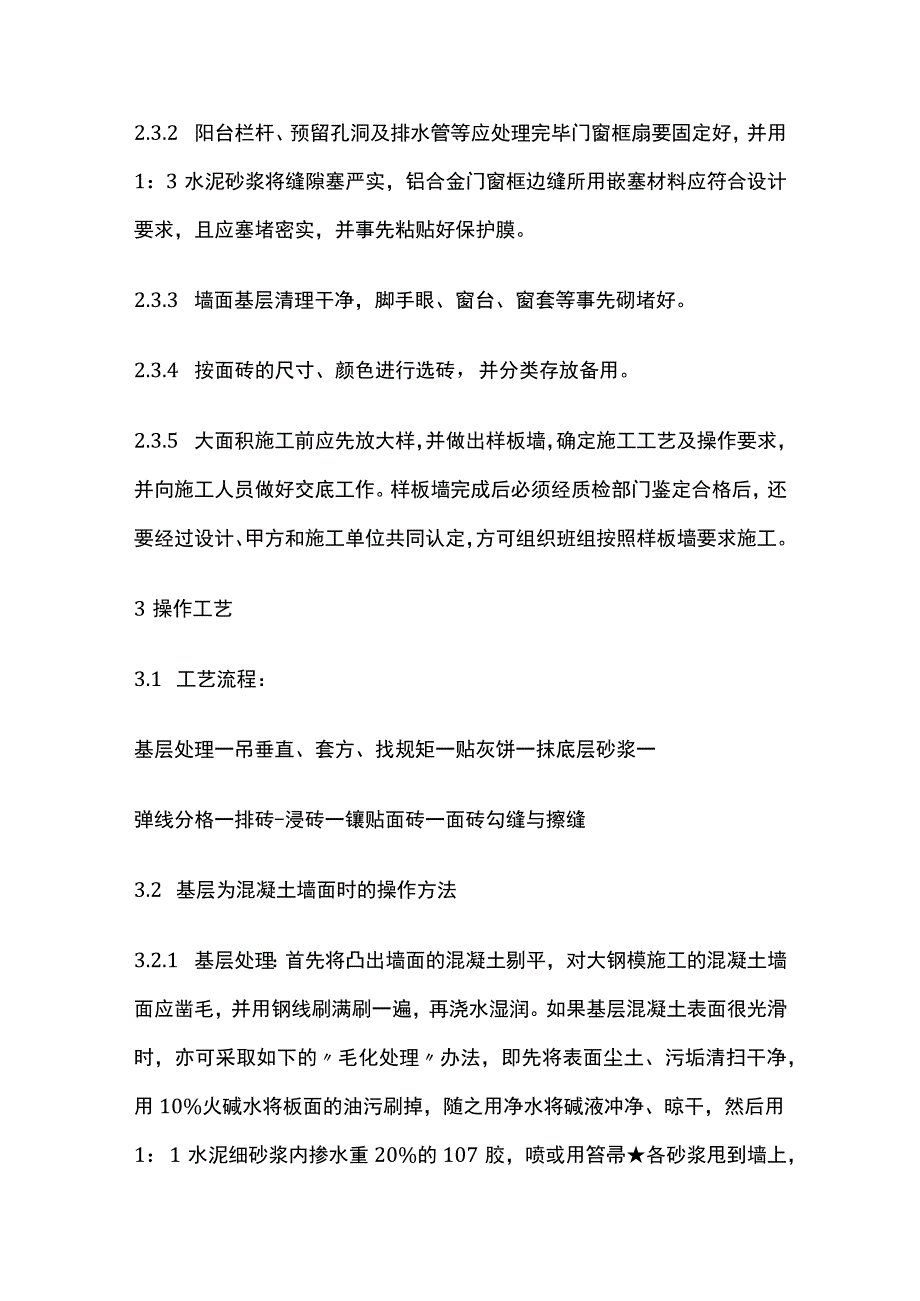

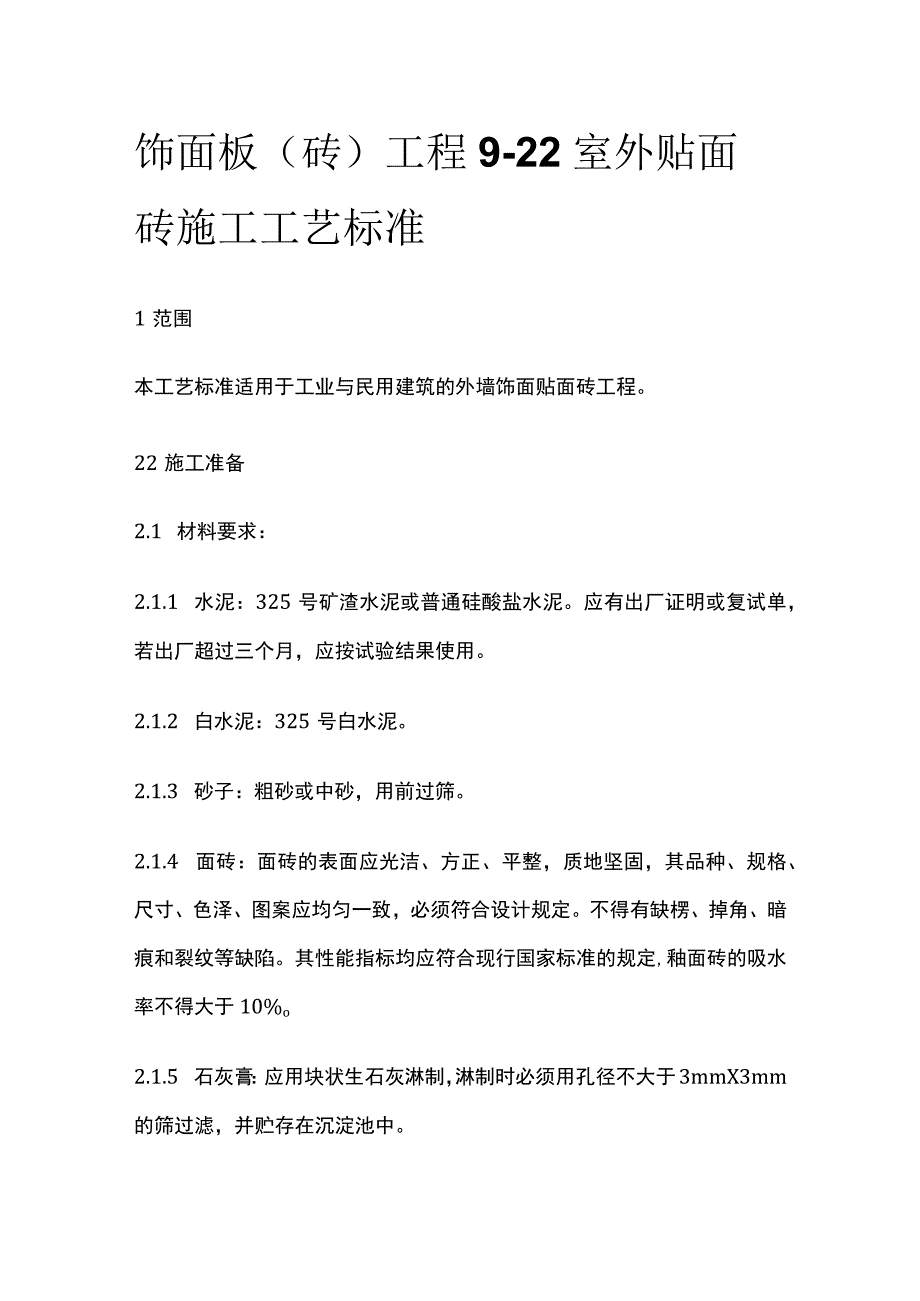

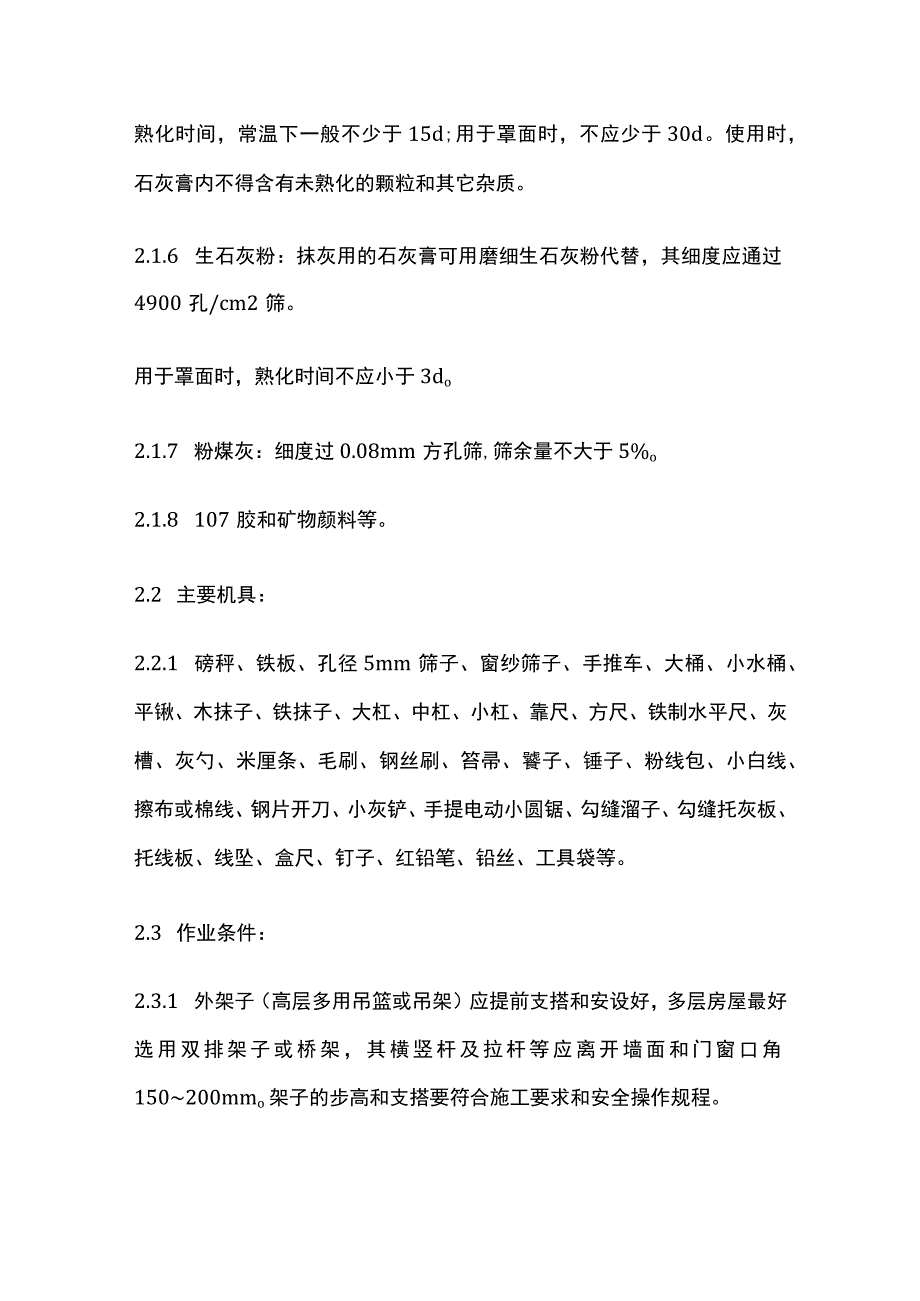

1、饰面板(砖)工程9-22室外贴面砖施工工艺标准1范围本工艺标准适用于工业与民用建筑的外墙饰面贴面砖工程。22施工准备2.1 材料要求:2.1.1 水泥:325号矿渣水泥或普通硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。2.1.2 白水泥:325号白水泥。2.1.3 砂子:粗砂或中砂,用前过筛。2.1.4 面砖:面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%o2.1.5 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不

2、大于3mmX3mm的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。2.1.6 生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。用于罩面时,熟化时间不应小于3do2.1.7 粉煤灰:细度过0.08mm方孔筛,筛余量不大于5%o2.1.8 107胶和矿物颜料等。2.2 主要机具:2.2.1 磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笞帚、饕子、锤子、粉线包、小白线

3、、擦布或棉线、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。2.3 作业条件:2.3.1 外架子(高层多用吊篮或吊架)应提前支搭和安设好,多层房屋最好选用双排架子或桥架,其横竖杆及拉杆等应离开墙面和门窗口角150200mmo架子的步高和支搭要符合施工要求和安全操作规程。2.3.2 阳台栏杆、预留孔洞及排水管等应处理完毕门窗框扇要固定好,并用1:3水泥砂浆将缝隙塞严实,铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。2.3.3 墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。2.3.4 按面砖的尺寸、颜色

4、进行选砖,并分类存放备用。2.3.5 大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要求,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。3操作工艺3.1 工艺流程:基层处理一吊垂直、套方、找规矩一贴灰饼一抹底层砂浆一弹线分格一排砖-浸砖一镶贴面砖一面砖勾缝与擦缝3.2 基层为混凝土墙面时的操作方法3.2.1 基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢线刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的毛化处理办法,即先将表面尘土、污垢清扫干净,用1

5、0%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用笞帚各砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。3.2.2 吊垂直、套方、找规矩、贴灰饼:若建筑物为高层时,应在四大角和门窗口边用经纬仪打垂直线找直;如果建筑物为多层时,可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。同时要注

6、意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。3.2.3 抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约812mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。3.2.4 弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。3.2.5 排砖:根据大样图及墙面尺寸进行横竖向排砖,以保

7、证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但亦要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。3.2.6 浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。3.2.7 镶贴面砖:镶贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的面砖,均为自下而上镶贴。从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。在面砖外皮上口拉水平通线,作为镶贴的标准。在面砖背面

8、宜采用1:2水泥砂浆或1:0.2:2=水泥:白灰膏:砂的混合砂浆镶贴,砂浆厚度为6IOmm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小框通过标准点调整平面和垂直度。另外一种做法是,用1:1水泥砂浆加水重20%的107胶,在砖背面抹34mm厚粘贴即可。但此种做法其基层灰必须抹得平整,而且砂子必须用窗纱筛后使用。另外也可用胶粉来粘贴面砖,其厚度为23mm,用此种做法其基层灰必须更平整。如要求釉面砖拉缝镶贴时,面砖之间的水平缝宽度用米厘条控制,米厘条用贴砖用砂浆与中层灰临时镶贴,米厘条贴在已镶贴好的面砖上口,为保证其平整,可临时加垫小木楔。女儿墙压顶、窗台、腰线等部位平面也要镶贴

9、面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,预防向内渗水,引起空裂;同时还应采取立面中最代一排面砖必须压底平面面砖,并低出底平面面砖35mm的做法,让其超滴水线(槽)的作用,防止尿檐而引起空裂。3.2.8 面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面23mm0若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或棉丝蘸稀盐酸擦洗干净。3.3 基层为砖墙面时的操作方法:3.3.1 抹灰前,墙面必须清扫干净,浇水湿润。3.3.2 大墙面和四角、门窗口边弹线找规矩必须由顶层到底一次进行,弹出垂

10、直线,并决定面砖出墙尺寸,分层设点、做灰饼。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制。每层打底时则以此灰饼作为基准点进行冲筋,使基底层灰做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。3.3.3 抹底层砂浆:先把墙面浇水湿润,然后用1:3水泥砂浆刮一道约6mm厚,紧跟着用同强度等级的灰与所冲的筋抹平,随即用木杠刮平,木抹搓毛,隔天浇水养护。3.3.4 -33.8同基层为混凝土墙面做法。3.4 基层为加气混凝土墙面时,可酌情选用下述两种方法中的一种:3.4.1 用水湿润加气混凝土表面,修补缺棱掉角处。修补前,先刷一道聚合物水泥浆,然后用

11、1:3:9=水泥:白灰膏:砂子混合砂浆分层补平,随天刷聚合物水泥浆并抹1:1:6混合砂浆打底,木抹子搓平,隔天浇水养护。3.4.2 用水湿润加气混凝土表面,在缺棱掉角处刷聚合物水泥浆一道,用1:3:9混合砂浆分层补平,待干燥后,钉金属网一层并绷紧。在金属网上分层抹1:1:6混合砂浆打底(最好采取机械喷射工艺),砂浆与金属网应结合牢固,最后用木抹子轻轻搓平,隔天浇水养护。其他做法同混凝土墙面。3.5 夏期镶贴室外饰面板、饰面砖,应有防止暴晒的可靠措施。3.6 冬期施工:一般只在冬期初期施工,严寒阶段不得施工。3.6.1 砂浆的使用温度不得低于5oCz砂浆硬化前,应采取防冻措施。3.6.2 用冻结

12、法砌筑的墙,应待其解冻后再抹灰。3.6.3 镶贴砂浆硬化初期不得受冻。气温低于5。C时,室外镶贴砂浆内可掺入能降低冻结温度的外加剂,其掺量应由试验确定。3.6.4 为了防止灰层早期受冻,并保证操作质量,其砂浆内的白灰膏和107胶不能使用,可采用同体积粉煤灰代替或改用水泥砂浆抹灰。4质量标准4.1 保证项目:4.1.1 饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。4.1.2 饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。4.2 基本项目:4.2.1 面层平整、洁净,颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。4.2.2 接缝填嵌密实、平直,宽窄一致,颜

13、色一致,阴阳胆处压向正确,非整砖的使用部位适宜。4.2.3 套割:用整砖套割吻合,边缘整齐;墙裙、贴脸等突出墙面的厚度一致。4.2.4 流水坡向正确,滴水线顺直。4.3 允许偏差项目,见表9-29。复合保温内墙安装允许偏差表9-28项次项目允许偏差(mm)检查方法外墙面砖釉面砖1立面垂直33用2m托线板和尺量检查2表面平整2用2m托线板和塞尺检查3阳角方整22用20cm方尺和塞尺检查4接缝平直32拉5m小线和尺量检查5墙裙上口平直2拉5m小线和尺量检查6接缝高低11用钢板短尺和塞尺检查5成品保护5.1 要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。5.2

14、认真贯彻合理的施工顺序,少数工种(水、电、通风、设备安装等)的活应做在前面,防止损坏面砖。5.3 油漆粉刷不得将油漆喷滴在已完的饰面砖上,如果面砖上部为外涂料或水刷石墙面,宜先做外涂料或水刷石,然后贴面砖,以免污染墙面。若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。5.4 各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证各层有足够的强度。5.5 拆架子时注意不要碰撞墙面。5.6 装饰材料和饰件以及有饰面的构件,在运输、保管和施工过程中,必须采取措施防止损坏和变质。6应注意的质量问题6.1 空鼓、脱落:6.1.1 因冬季气温低,砂浆受冻,到来年春化冻后容易发生脱落。因此在进行

15、室外贴面砖操作时应保持正温,尽量不在冬期施工。6.1.2 基层表面偏差较大基层处理或施工不当如每层抹灰跟的太紧,面砖勾缝不严,又没有洒水养护,各层之间的粘结强度很差,面层就容易产生空鼓、脱落。6.1.3 砂浆配合比不准,稠度控制不好,砂子含泥量过大,在同一施工面上采用几种不同的配合比砂浆,因而产生不同的干缩,亦会空鼓。应在贴面砖砂浆中加适量107胶,增强粘结,严格按工艺操作,重视基层处理和自检工作,要逐块检查,发现空鼓的应随即返工重做。6.2 墙面不平:主要是结构施工期间,几何尺寸控制不好,造成外墙面垂直、平整偏差大,而装修前对基层处理又不够认真。应加强对基层打底工作的检查,合格后方可进行下道工序。6.3 分格缝不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际情况,加上分段分块弹线、排砖不细,贴灰饼控制点少,以及面砖规格尺寸偏差大,施工中选砖不细,操作不当等造成。6.4 墙面脏:主要原因是勾完缝后没有及时擦净砂浆以及其他工种污染所致,可用棉丝蘸稀盐酸加20%水刷洗,然后用自来水冲净。同时应加强成品保护。7质量记录本工艺标准应具备以下质量记录:7.1 面砖等材料的出厂合格证。7.2 本分项工程质量验评表。7.3 室外面砖的拉扒试验报告单等。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
