主梁钢结构制造及安装施工监理实施细则范本.docx

上传人:p** 文档编号:47376 上传时间:2022-12-09 格式:DOCX 页数:52 大小:329.91KB
下载 相关 举报
主梁钢结构制造及安装施工监理实施细则范本.docx_第1页
第1页 / 共52页

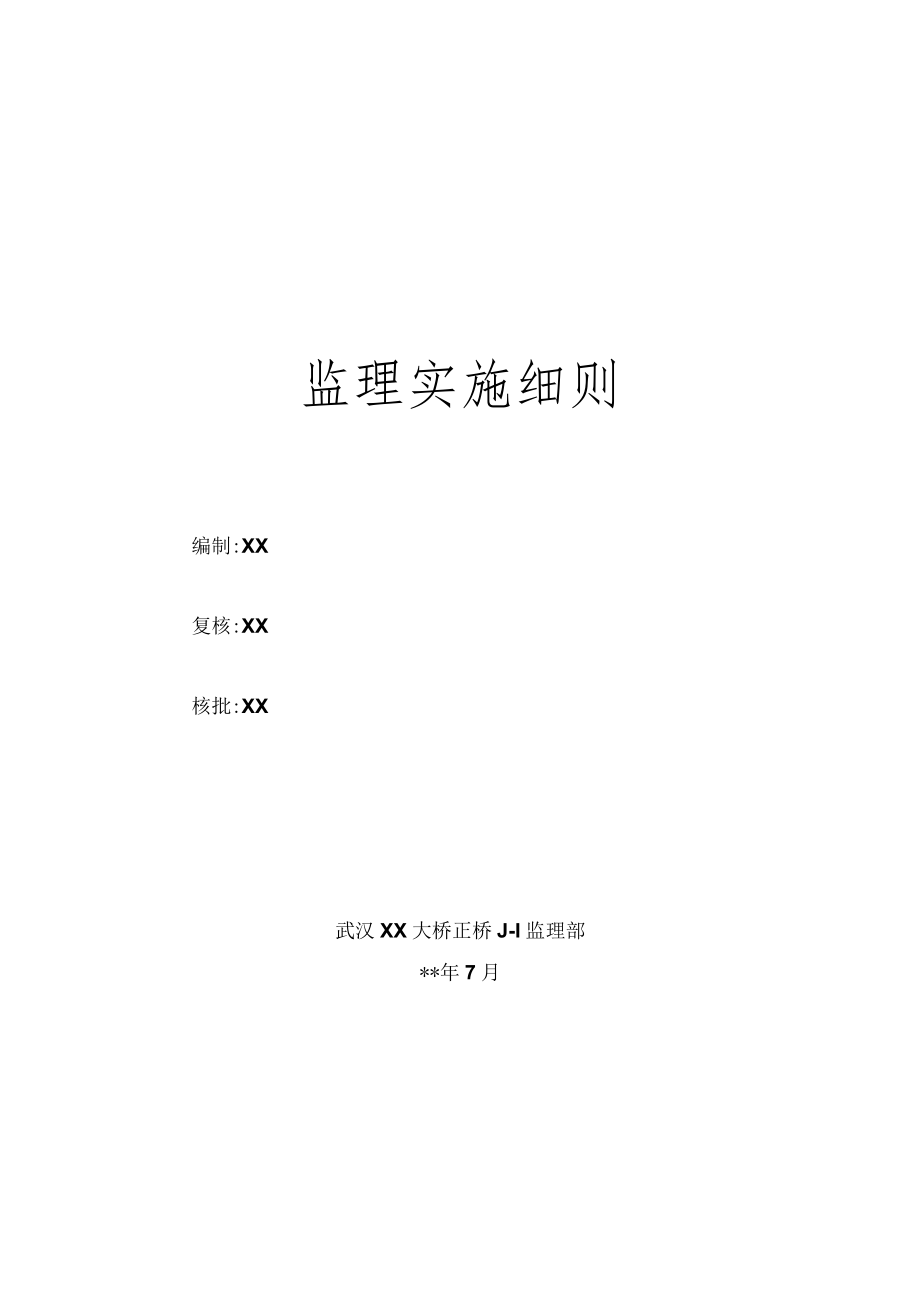

主梁钢结构制造及安装施工监理实施细则范本.docx_第2页
第2页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第3页
第3页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第4页
第4页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第5页
第5页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第6页
第6页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第7页
第7页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第8页
第8页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第9页
第9页 / 共52页
主梁钢结构制造及安装施工监理实施细则范本.docx_第10页
第10页 / 共52页
亲,该文档总共52页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《主梁钢结构制造及安装施工监理实施细则范本.docx》由会员分享,可在线阅读,更多相关《主梁钢结构制造及安装施工监理实施细则范本.docx(52页珍藏版)》请在第壹文秘上搜索。

1、武汉XX大桥正桥工程武汉XX大桥正桥JT合同段监理部*年7月武汉XX大桥正桥工程主桥钢结构梁制作、安装监理实施细则编制:XX复核:XX核批:XX武汉XX大桥正桥J-I监理部*年7月编制说明为确保武汉XX大桥按照合同要求的总体建设目标顺利实现,依据交通部公路工程施工监理规范(JTG-GlO-*).城市桥梁工程施工与质量验收规范(CJJ2-*)、武汉市政工程建设管理规定、施工监理招标文件、设计图纸及有关标准、规范的要求,保证工程质量优良、施工安全无事故、环境保护达标、工程建设周期及工程投资合理,使施工监理工作法制化、标准化、规范化、程序化,做到任务明确,标准统一,程序合理,我部针对施工阶段分部工程

2、项目特点,特编制了XX大桥正桥主钢箱梁制作、安装监理实施细则。武汉XX大桥是一个特大型工程项目,钢主梁是重要的受力结构,制作与安装质量直接影响整体大桥整体质量。为了加强和指导施工监理工作,使监理任务明确,标准统一,程序合理,操作便捷,确保工程质量,安全高效的完成主塔施工监理工作。本“细则”我部在借鉴和吸收其它桥梁施工监理工作经验的基础上编写,重在程序控制,经总监核查后,装订成册下发施工单位及监理部下属各部门,作为具体实施过程的质量控制的文件之一,在实施过程中“细则”随施工实际情况若发现存在不足,将补充、修正和完善,达到施工质量最终控制的目的,满足设计、规范要求。武汉XX大桥JT监理部*年7月目

3、录第一章总则一、目的二、监理依据四、监理阶段划分五、工程范围六、监理人员职业道德准则、监理人员须知及监理工作目标第二章主钢箱梁工程概况、适用范围一、主钢箱梁工程概况二、适用范围第三章主钢箱梁工程制作、安装质量监理基本要求一、工程质量监理的任务二、工程质量监理的内容(-)主要钢材及其施工方案的审查(二)主桥钢梁制作加工成型质量控制(三)主桥钢-结合混凝土梁吊运安装质量控制(四)主桥钢-结合混凝土梁吊运安装安全、环保监理(五)钢箱梁涂装三、工程质量监理通用规则、方法及程序流程图(一)工程质量监理通用规则(二)工程质量监理通用方法(三)工程质量监理通用程序流程图第四章主钢箱梁制作安装等工程检查验收标

4、准第一章总则一、目的根据交通部公路工程施工监理规范(JTGG10-*)、城市桥梁工程施工与质量验收规范(CJJ2-*)、武汉市市政工程管理部门的相关规定及要求,结合武汉XX公路大桥的设计特点及实际情况,严格控制每一道施工监理程序关,确保武汉XX大桥正桥施工质量优良、施工安全无事故、环保达标,如期完成计划的工期目标。二、监理依据本“细则”编制的主要依据:(一)国家的法律、法规;公路工程技术标准、规范、规程;施工招标文件;业主与承包人签订的施工合同及设计文件;合同服务期内经业主同意采用的国家新颁布的或补充、修订的有关标准、规范、规程。(二)监理单位与业主签定(或委托)的监理合同所明确规定的或这些规

5、定隐含的各项任务。(三)监理工程师和承包人在工程实施过程中有关的会议记录、函电及其它文字记录以及经监理工程师批准的所有图纸和经监理工程师签署所发出的各项指令。(四)业主授予的各项职权和业主对该工程项目的指令。按照“严格监理、优质服务、公正科学、廉洁自律”的监理工作原则,认真贯彻执行国家有关施工监理工作方面的各项方针、政策、法律、法规,制定详细监理工作计划,明确岗位职责,严格检查制度,努力做好施工监理工作。四、监理阶段划分本“细则”为主钢箱梁制造、加工成型质量,桥面混凝土预制板与钢箱梁结合及其吊运、安装等质量成型的施工准备阶段及施工阶段的监理工作,重点在施工阶段主钢-结合梁的质量成型监理程序控制

6、,抓好事前控制,重点事中过程控制,对每一道工序、每一个环节和每一个关键节点的质量监督。五、工程范围Sl标XX大桥正桥主钢箱梁工程制作、安装分部工程。六、监理人员职业道德准则、监理人员须知及监理工作目标(一)监理人员职业道德准则监理人员在施工监理过程中,应本着“严格监理、优质服务、公正科学、廉洁自律”监理工作原则,遵守以下职业道德准则:1、公正、公平、信誉第一,为业主服务,在法律规定的范围内维护业主的利益。尽职、勤恳、兢兢业业地做好监理工作。2、不接受任何其他商业性委托,不泄露工程和业主的秘密,忠实履行职责,对业主负责。3、不在同一项目中既做监理又做承包人的商业咨询,不泄露技术情报,不接受任何回

7、扣、提成或其他单位报酬。4、当证明自身的判断是错误时,要及时更正错误。5、当监理工作涉及到业主和承包人双方合法权益时,按照合同规定,在授权范围内实事求是地进行处理。(二)监理人员须知监理人员在履行自己职责和权利时,应注意如下问题:1、严格执行合同是全体监理人员的最基本准则。2、监理人员应与承包人保持良好的关系,并在职权范围内尽可能地关心及热情帮助、指导承包人。3、监理人员在合同执行中要熟悉合同和设计文件,了解和掌握监理工作的重点,能及时发现问题。4、监理人员应依靠自身正确公正的判断能力进行施工监理。5、监理人员与承包人在对工程质量的判断发生分歧时,应以合同文件和检测、试验数据为依据,切忌感情用

8、事,或凭个人的看法和经验随意作出决定。6、监理人员发现工程质量将受到危害时,应迅速地先通知承包人,然后采用劝告、提示的方法引导承包人进行纠正。如果承包人不听劝告继续施工时,必须果断地指令暂停施工,进行检查。7、质量的优劣既要以试验和检测数据为依据,还应按规范要求对检测数据进行综合评价才能做出结论。8、监理人员在计划监控中仅告诉承包人进度是否令人满意是不够的,还必须有充分的根据去论证并令承包人信服地了解进度已经缓慢,必须采取措施加快速度。9、监理人员每周一次检查承包人的人员变动和工地情况,以及材料和施工机械情况并系统地做好记录。10、监理人员在管理合同时需要有多方面的经验,严谨的工作态度,以避免

9、因发布不符合合同规定的指令,而导致要求额外支付而引起的争议。IK监理人员在给承包人指令时一定要谨慎。非合同内的事项在未与承包人协商前不要发出指令,因为承包人无权接受合同规定以外的其它指令。12、监理人员不能行使业主所授职权范围以外的任何权力。(三)监理工作目标监理工作的主要目标就是实现质量、进度、投资、安全、环保及文明施工五大控制。我公司在此承诺:“确保工期,节省投资,确保安全,环保及文明施工达标,工程质量达到优良标准,廉洁自律”目标的实现,为建设国家中心城市复兴大武汉的建设作出贡献。1、质量监理目标认真执行“严格监理、优质服务、公正科学、廉洁自律”的监理工作原则,严格按照施工承包合同文件、技

10、术规范、施工详图、验收标准等实施监督、控制与管理。建立健全质量控制体系,强化承包人质量控制体系的运行与管理,加强施工过程中施工工序、工艺的检查、监督,严格按照质量验收标准进行检验,严格把好工程质量关。以形成承包人自检,监理工程师抽检的二级质量保证系统。实行“政府监督、业主管理、社会监理、企业自检”的四级质量保证体系。加强事前指导与控制,强化过程检查与监控,严格事后检测、跟踪与验收,确保工程质量优良率达到合同规定的指标要求。只要严格执行监理程序,认真检查每一个施工环节,加强施工现场的监督与管理,完全可以杜绝重大质量事故和一级一般事故的发生,也能够有效预防二、三级一般质量事故发生,消除质量通病,确

11、保北锚碇锚体分部工程合格率达100%;单位工程优良率达9096以上,工程质量达到优良标准。2、进度监理目标审查主钢箱梁工程制作及安装施工组织方案应符合总体施工计划要求。检查、指导、督促施工单位分别编制切实可行的月度施工进度计划、周施工计划及其计划的执行。施工过程针对各阶段施工情况抓关键线路的执行情况,检查经监理批复的各项资源计划的投入是否与实际相符,按月向业主通报工程进度情况。发现实际工程进度与计划发生较大偏差时,应及时分析原因,提醒或指令承包人增加必要的资源投入或增加作业点缩短工序之间的衔接或适当延长工作时间等加快施工速度。必要时指令承包人进行计划调整并上报业主,督促承包人按照调整后的计划严

12、格实施,实现武汉XX公路大桥工程施工建设总工期目标。3、投资监理目标BT项目在国内的土建基本建设中,从融资建设到移交一般需要几年的过程,追求经济效益最大化是每一个施工企业经营的目标,控制建设成本也是每一个企业的要求,因此,投资控制也是监理的重要工作,不得突破合同清单费用。实现投资目标目的,应在具体实施工程的过程中,抓好计量、工程变更、工期等影响工程费用的因素。为确保工程建设正常进行,及时计量与支付使工程建设资金始终处于良性循环状态,及时办理计量支付,审查、签发付款证书。涉及工程变更,应按照合同、设计及业主要求的规定程序,多方到场核验,依据程序办理核查、审批手续,要求施工现场监理人员认真、及时地

13、收集、整理、保管施工现场记录、影像资料及原始资料的收集。因不可抗力因素不可避免地发生索赔事件时,监理工程师应及时向业主通报情况,同时要求现场监理人员及时做好各种证据、资料的收集、记录、整理,实事求是力求工程费用控制在最合理的范围。4、安全监理目标认真审查承包人的安全生产保障体系、主钢箱梁工程制作及安装施工组织方案施工安全生产保证措施、安全生产制度、应急预案的建立与落实情况。施工过程中,全体监理人员应把质量、安全放在首位,对盲目赶工、违章操作等安全生产隐患,发现后应及时制止、纠正、处理。加强施工现场安全检查与监督,对出现的安全问题和隐患及时报告,严肃处理。确保安全生产事故频率控制在0.3%以内,

14、事故费率在0.15%以下,杜绝较大及以上伤亡事故的发生,实现安全生产零事故的目标。5、环保及文明施工监理目标根据本项目的环境影响报告书、水土保持方案报告书、武汉XX大桥正桥工程施工环境保护与水土保持实施细则、武汉市建设工程文明施工管理办法(市政府令第211号)的内容及要求和各施工单位经批准的环境保护和水土保持实施方案,监理加强施工过程中的环境保护、文明施工措施及实施方案的落实、检查与监督,确保工程建设期间的环境污染满足环境保护要求,文明施工满足市政工程建设管理的要求。实现建设一条生态环保、和谐自然、安全舒适的XX公路大桥。第二章主钢箱梁工程概况、适用范围一、主钢箱梁工程概况(-)总体布置主桥为

15、三塔四跨悬索桥,主跨度布置:225+2X850+225=2150m。(二)主钢箱梁结构大桥主梁结构为:钢-混凝土结合梁。按照设计要求,将混凝土预制板吊安装在制作加工好的主钢箱梁,结合形成钢-混凝土结合梁。(三)主钢箱梁采用加劲钢梁,包括:主梁节段、钢主梁、钢横梁、小纵横梁、剪力钉、临时连接件、横梁预拱度、钢梁涂装等。1、主钢-混凝土结合梁主要由钢主梁、钢横梁和混凝土桥面板组成。其中钢主梁高2.423m(中心线处),横梁高2.735m(跨中),混凝土桥面板后0.2m,桥面铺装后0.065mo2、主梁标准节段长15m,共十一种类型,最大段吊装重约190to横梁设两片主梁,中心距为31.2mo为改善加劲梁抗风险性能,主梁外侧设置风嘴。吊索横向距离为36m,吊索锚点设在主梁外侧风嘴上。纵向每隔3m设置一道横梁,端部特殊节段横梁间距23m,横梁为I型断面。桥面设2%的双向横坡,桥面横坡通道变横梁梁高实现。3、加劲梁为四跨简支结构。为减少桥面大位移伸缩缝数量,加劲梁活动端设在两边塔处,边塔和中塔处设置固定支座。考虑到两主塔在中塔处梁端转角较大,在中塔下横梁顶两主跨之间设5.5mI梁。4、为抵抗横向风力和纵、横向地震力,加劲梁在中塔及边塔处均设置有纵、横向抗震挡块,边墩则设纵向抗震支座和横

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 钢结构

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
