地下综合管廊建设PPP项目冬季雨季施工措施.docx

上传人:p** 文档编号:481914 上传时间:2023-09-18 格式:DOCX 页数:5 大小:20.50KB
下载 相关 举报
地下综合管廊建设PPP项目冬季雨季施工措施.docx_第1页
第1页 / 共5页
地下综合管廊建设PPP项目冬季雨季施工措施.docx_第2页
第2页 / 共5页
地下综合管廊建设PPP项目冬季雨季施工措施.docx_第3页
第3页 / 共5页
地下综合管廊建设PPP项目冬季雨季施工措施.docx_第4页
第4页 / 共5页
地下综合管廊建设PPP项目冬季雨季施工措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下综合管廊建设PPP项目冬季雨季施工措施.docx》由会员分享,可在线阅读,更多相关《地下综合管廊建设PPP项目冬季雨季施工措施.docx(5页珍藏版)》请在第壹文秘上搜索。

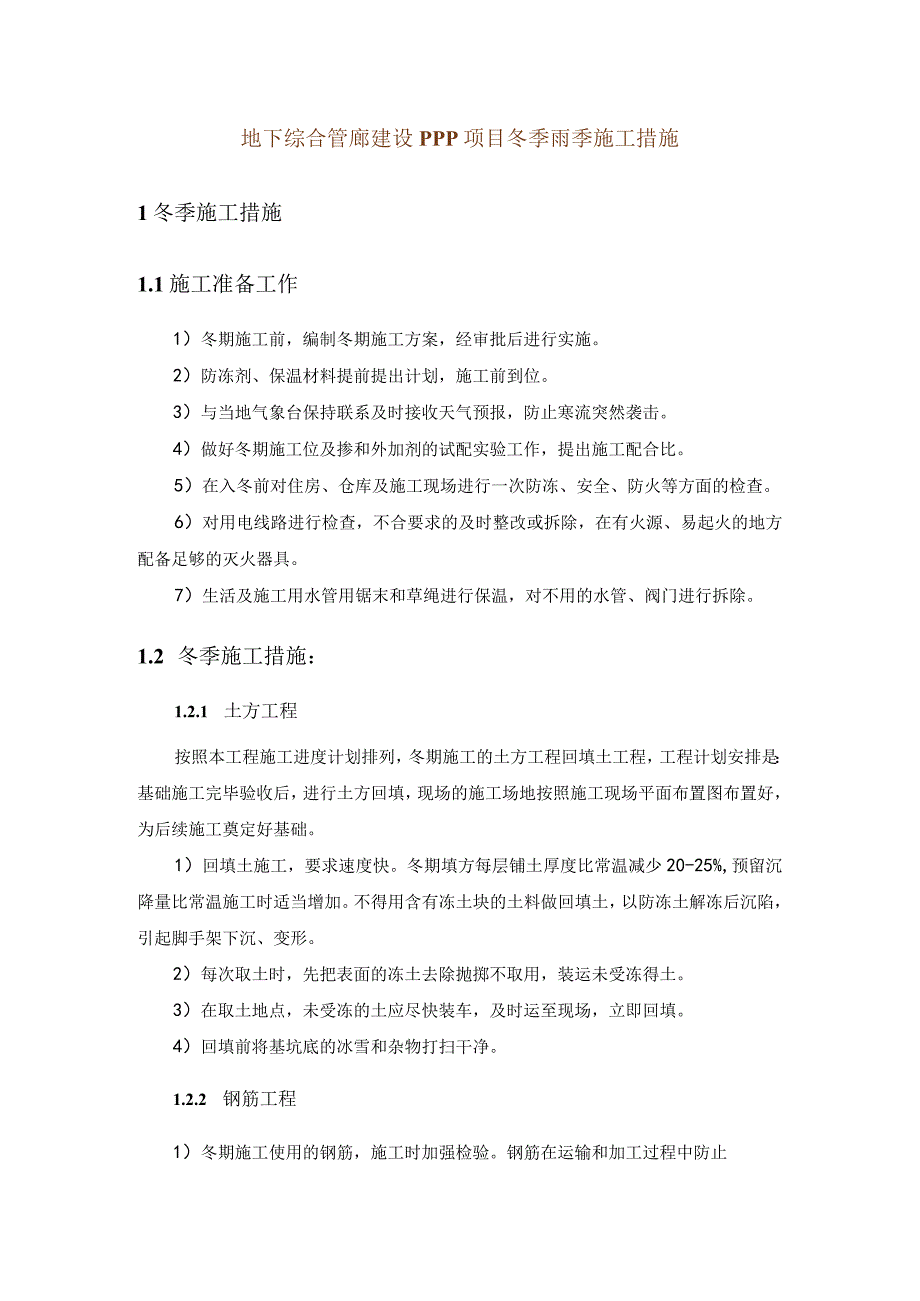

1、地下综合管廊建设PPP项目冬季雨季施工措施1冬季施工措施1.1施工准备工作1)冬期施工前,编制冬期施工方案,经审批后进行实施。2)防冻剂、保温材料提前提出计划,施工前到位。3)与当地气象台保持联系及时接收天气预报,防止寒流突然袭击。4)做好冬期施工位及掺和外加剂的试配实验工作,提出施工配合比。5)在入冬前对住房、仓库及施工现场进行一次防冻、安全、防火等方面的检查。6)对用电线路进行检查,不合要求的及时整改或拆除,在有火源、易起火的地方配备足够的灭火器具。7)生活及施工用水管用锯末和草绳进行保温,对不用的水管、阀门进行拆除。1.2 冬季施工措施:1.2.1 土方工程按照本工程施工进度计划排列,冬

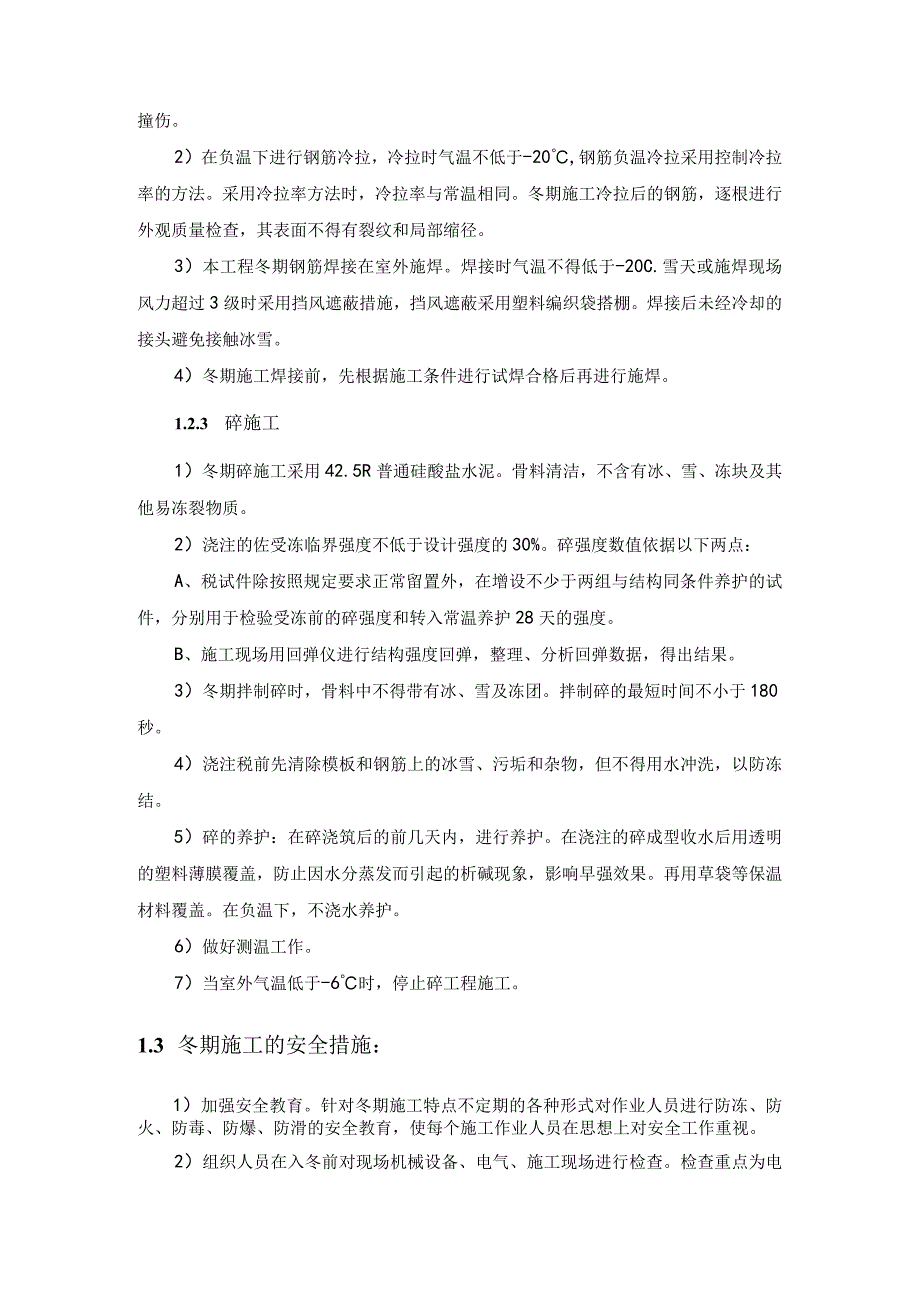

2、期施工的土方工程回填土工程,工程计划安排是:基础施工完毕验收后,进行土方回填,现场的施工场地按照施工现场平面布置图布置好,为后续施工奠定好基础。1)回填土施工,要求速度快。冬期填方每层铺土厚度比常温减少20-25%,预留沉降量比常温施工时适当增加。不得用含有冻土块的土料做回填土,以防冻土解冻后沉陷,引起脚手架下沉、变形。2)每次取土时,先把表面的冻土去除抛掷不取用,装运未受冻得土。3)在取土地点,未受冻的土应尽快装车,及时运至现场,立即回填。4)回填前将基坑底的冰雪和杂物打扫干净。1.2.2 钢筋工程1)冬期施工使用的钢筋,施工时加强检验。钢筋在运输和加工过程中防止撞伤。2)在负温下进行钢筋冷

3、拉,冷拉时气温不低于-20,钢筋负温冷拉采用控制冷拉率的方法。采用冷拉率方法时,冷拉率与常温相同。冬期施工冷拉后的钢筋,逐根进行外观质量检查,其表面不得有裂纹和局部缩径。3)本工程冬期钢筋焊接在室外施焊。焊接时气温不得低于-20C.雪天或施焊现场风力超过3级时采用挡风遮蔽措施,挡风遮蔽采用塑料编织袋搭棚。焊接后未经冷却的接头避免接触冰雪。4)冬期施工焊接前,先根据施工条件进行试焊合格后再进行施焊。1.2.3 碎施工1)冬期碎施工采用42.5R普通硅酸盐水泥。骨料清洁,不含有冰、雪、冻块及其他易冻裂物质。2)浇注的佐受冻临界强度不低于设计强度的30%。碎强度数值依据以下两点:A、税试件除按照规定

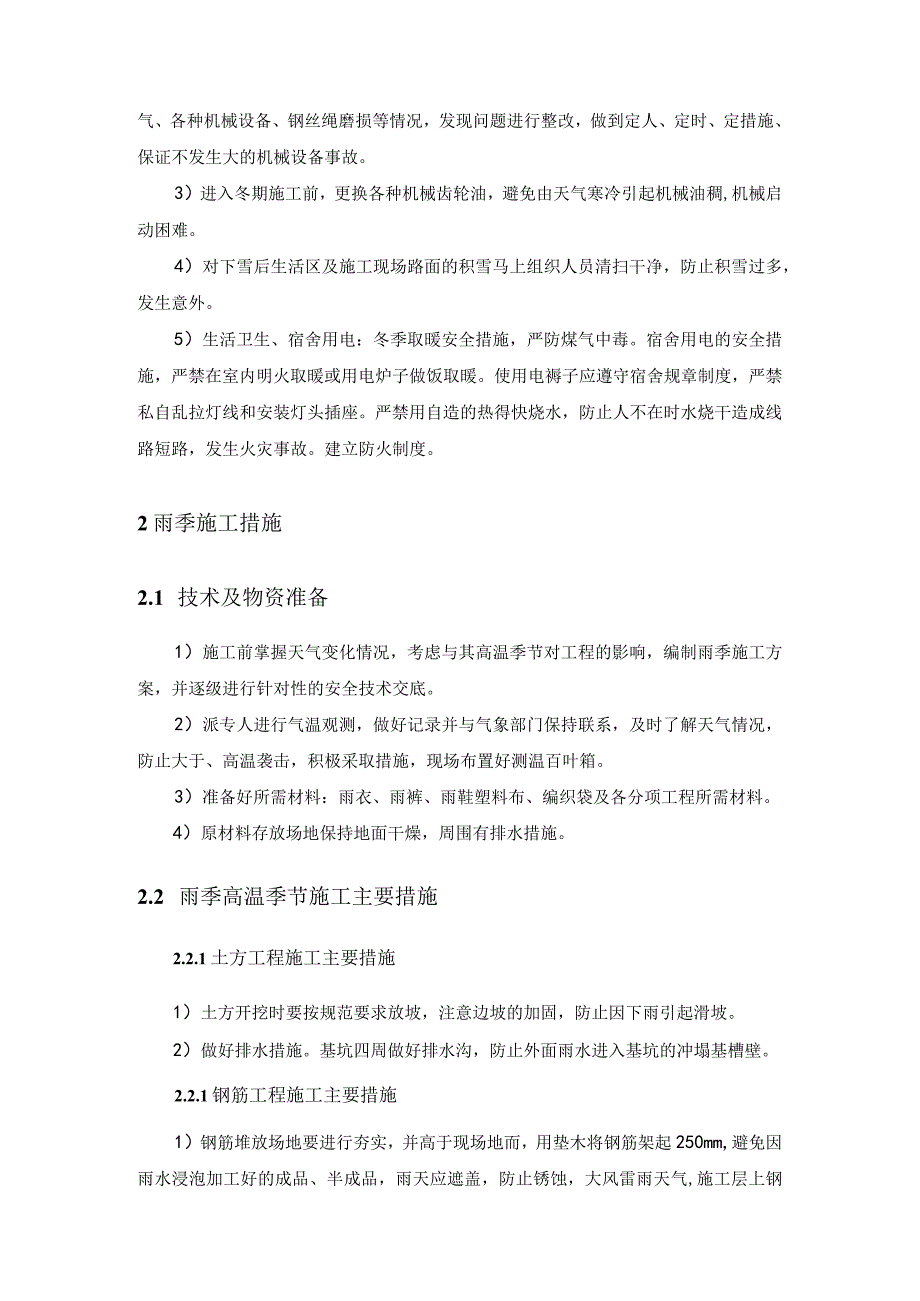

4、要求正常留置外,在增设不少于两组与结构同条件养护的试件,分别用于检验受冻前的碎强度和转入常温养护28天的强度。B、施工现场用回弹仪进行结构强度回弹,整理、分析回弹数据,得出结果。3)冬期拌制碎时,骨料中不得带有冰、雪及冻团。拌制碎的最短时间不小于180秒。4)浇注税前先清除模板和钢筋上的冰雪、污垢和杂物,但不得用水冲洗,以防冻结。5)碎的养护:在碎浇筑后的前几天内,进行养护。在浇注的碎成型收水后用透明的塑料薄膜覆盖,防止因水分蒸发而引起的析碱现象,影响早强效果。再用草袋等保温材料覆盖。在负温下,不浇水养护。6)做好测温工作。7)当室外气温低于-6时,停止碎工程施工。1.3 冬期施工的安全措施:

5、1)加强安全教育。针对冬期施工特点不定期的各种形式对作业人员进行防冻、防火、防毒、防爆、防滑的安全教育,使每个施工作业人员在思想上对安全工作重视。2)组织人员在入冬前对现场机械设备、电气、施工现场进行检查。检查重点为电气、各种机械设备、钢丝绳磨损等情况,发现问题进行整改,做到定人、定时、定措施、保证不发生大的机械设备事故。3)进入冬期施工前,更换各种机械齿轮油,避免由天气寒冷引起机械油稠,机械启动困难。4)对下雪后生活区及施工现场路面的积雪马上组织人员清扫干净,防止积雪过多,发生意外。5)生活卫生、宿舍用电:冬季取暖安全措施,严防煤气中毒。宿舍用电的安全措施,严禁在室内明火取暖或用电炉子做饭取

6、暖。使用电褥子应遵守宿舍规章制度,严禁私自乱拉灯线和安装灯头插座。严禁用自造的热得快烧水,防止人不在时水烧干造成线路短路,发生火灾事故。建立防火制度。2雨季施工措施2.1 技术及物资准备1)施工前掌握天气变化情况,考虑与其高温季节对工程的影响,编制雨季施工方案,并逐级进行针对性的安全技术交底。2)派专人进行气温观测,做好记录并与气象部门保持联系,及时了解天气情况,防止大于、高温袭击,积极采取措施,现场布置好测温百叶箱。3)准备好所需材料:雨衣、雨裤、雨鞋塑料布、编织袋及各分项工程所需材料。4)原材料存放场地保持地面干燥,周围有排水措施。2.2 雨季高温季节施工主要措施2.2.1土方工程施工主要

7、措施1)土方开挖时要按规范要求放坡,注意边坡的加固,防止因下雨引起滑坡。2)做好排水措施。基坑四周做好排水沟,防止外面雨水进入基坑的冲塌基槽壁。2.2.1钢筋工程施工主要措施1)钢筋堆放场地要进行夯实,并高于现场地而,用垫木将钢筋架起250mm,避免因雨水浸泡加工好的成品、半成品,雨天应遮盖,防止锈蚀,大风雷雨天气,施工层上钢筋工程应停止作业,防止雷电伤人。2)钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。2.2.1模板工程施工主要措施1)模板保证支撑系统支撑在牢固的基础上(回填土面要加通长垫木,并有排水措施,避免支撑下沉)。2)对各类模板加强防风紧固措施,在临时停放时考虑防止大风失稳。3)涂刷

8、水溶性脱模剂的模板防止脱模剂被雨水冲刷,保证顺利脱模和混凝土表面质量。4)雨后应将模内的积水排除后再进行浇注,同时由于潮湿原因,模内杂物用气泵难以吹出,应由人工进行清理,墙柱模板应留清扫口。2.2.1校施工主要措施1)现场搅拌碎的工程雨期施工要随时测定雨后砂石的含水率,及时调整配合比,使用预拌碎要与搅拌站签订技术合同,要求其雨后及时测定砂石的含水率,调整配合比,并做好记录。2)浇筑碎遇雨时已入模的碎必须继续振捣,浇筑完毕加以覆盖后,方能停工。3)如砂表面已受冲刷,雨后碎已超过终凝时,应按施工缝处理,对于必须保证连续施工,不允许出现施工缝的工程,应采取一定的防雨措施,保证施工的连续性。4)高温浇

9、筑碎时要及时做好收浆工作,并比平时安排多一些的收浆人员,避免佐硬化过快而来不急收浆。收浆完成后及时覆盖草袋并浇水养护,养护时间不低于7天。柱梁在拆模后及时喷刷养护液养护。2.3 雨季高温季节施工安全措施1)项目部后勤部门要保障操作人员的防暑、防雨、降温等劳保产品,工地要随时保证用水供应。2)施工现场脚手架、防护措施、安全标志和警示牌,不得擅自拆动,须拆动应经施工负责人同意,并由专业人员加固后拆动,脚手板不得搭设在门窗、暖气片、洗脸池等非承重物上。阳台走廊部位抹灰,外侧必须挂安全网,严禁踩踏脚手架的护身栏和阳台板进行作业。3)工人宿舍要加强管理,项目部统一安排提供降温设施,工人不能私接降温设施。4)加强安全教育工作,每天上班前要做好各施工班组的安全技术交底。5)项目部安全员、施工管理员要勤于上工地检查,随时检查工地内各个施工部位和环节,发现有安全隐患的立即加以整改。6)夏天雨天多,加强对工地内各种用电设施的管理和维护,加强漏电保护措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
