给水工程施工图设计说明-创业支路.docx

上传人:p** 文档编号:505578 上传时间:2023-10-02 格式:DOCX 页数:9 大小:37.28KB
下载 相关 举报
给水工程施工图设计说明-创业支路.docx_第1页
第1页 / 共9页
给水工程施工图设计说明-创业支路.docx_第2页
第2页 / 共9页
给水工程施工图设计说明-创业支路.docx_第3页
第3页 / 共9页
给水工程施工图设计说明-创业支路.docx_第4页
第4页 / 共9页
给水工程施工图设计说明-创业支路.docx_第5页
第5页 / 共9页
给水工程施工图设计说明-创业支路.docx_第6页
第6页 / 共9页
给水工程施工图设计说明-创业支路.docx_第7页
第7页 / 共9页
给水工程施工图设计说明-创业支路.docx_第8页
第8页 / 共9页
给水工程施工图设计说明-创业支路.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《给水工程施工图设计说明-创业支路.docx》由会员分享,可在线阅读,更多相关《给水工程施工图设计说明-创业支路.docx(9页珍藏版)》请在第壹文秘上搜索。

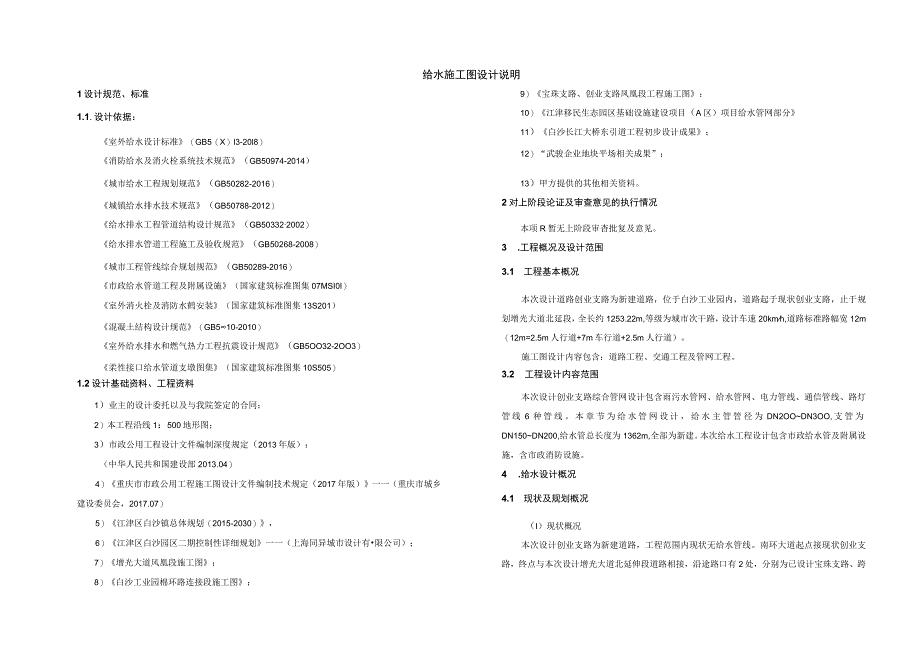

1、给水施工图设计说明1设计规范、标准1.1.设计依据:室外给水设计标准(GB5(X)l3-20l8)消防给水及消火栓系统技术规范(GB50974-2014)城市给水工程规划规范(GB50282-2016)城镇给水排水技术规范(GB50788-2012)给水排水工程管道结构设计规范(GB503322002)给水排水管道工程施工及验收规范(GB50268-2008)城市工程管线综合规划规范(GB50289-2016)市政给水管道工程及附属设施(国家建筑标准图集07MSI0I)室外消火栓及消防水鹤安装(国家建筑标准图集13S201)混凝土结构设计规范(GB510-2010)室外给水排水和燃气热力工程抗

2、震设计规范(GB5OO32-2OO3)柔性接口给水管道支墩图集(国家建筑标准图集10S505)1.2设计基础资料、工程资料1)业主的设计委托以及与我院签定的合同:2)本工程沿线1:500地形图;3)市政公用工程设计文件编制深度规定(2013年版):(中华人民共和国建设部2013.04)4)重庆市市政公用工程施工图设计文件编制技术规定(2017年版)一一(重庆市城乡建设委员会,2017.07)5)江津区白沙镇总体规划(2015-2030),6)江津区白沙园区二期控制性详细规划一一(上海同异城市设计有限公司);7)增光大道风凰段施工图;8)白沙工业园棉环路连接段施工图;9)宝珠支路、创业支路凤凰段

3、工程施工图:10)江津移民生态园区基础设施建设项目(A区)项目给水管网部分11)白沙长江大桥东引道工程初步设计成果;12)“武骏企业地块平场相关成果”;13)甲方提供的其他相关资料。2对上阶段论证及审查意见的执行情况本项R暂无上阶段审杳批复及意见。3 .工程概况及设计范围3.1 工程基本概况本次设计道路创业支路为新建道路,位于白沙工业园内,道路起于现状创业支路,止于规划增光大道北延段,全长约1253.22m,等级为城市次干路,设计车速20kmh,道路标准路幅宽12m(12m=2.5m人行道+7m车行道+2.5m人行道)。施工图设计内容包含:道路工程、交通工程及管网工程。3.2 工程设计内容范围

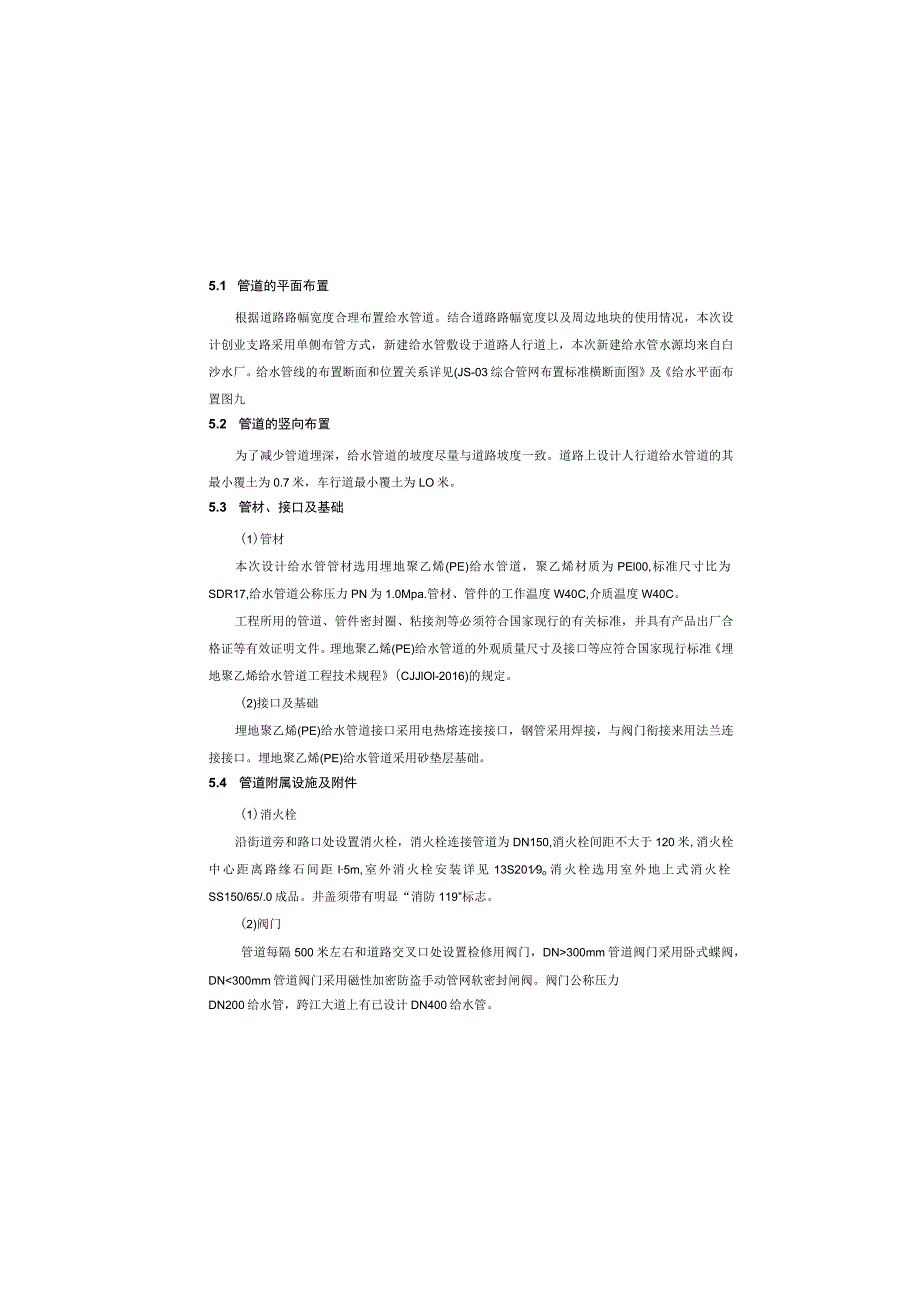

4、本次设计创业支路综合管网设计包含雨污水管网、给水管网、电力管线、通信管线、路灯管线6种管线。本章节为给水管网设计,给水主管管径为DN2OODN3OO,支管为DN150DN200,给水管总长度为1362m,全部为新建。本次给水工程设计包含市政给水管及附属设施,含市政消防设施。4 .给水设计概况4.1 现状及规划概况(I)现状概况本次设计创业支路为新建道路,工程范围内现状无给水管线。南环大道起点接现状创业支路,终点与本次设计增光大道北延伸段道路相接,沿途路口有2处,分别为已设计宝珠支路、跨江大道。现状南环大道与南北路上有DN400现状给水管,宝珠支路上有已设计5.1 管道的平面布置根据道路路幅宽度

5、合理布置给水管道。结合道路路幅宽度以及周边地块的使用情况,本次设计创业支路采用单侧布管方式,新建给水管敷设于道路人行道上,本次新建给水管水源均来自白沙水厂。给水管线的布置断面和位置关系详见(JS-03综合管网布置标准横断面图及给水平面布置图九5.2 管道的竖向布置为了减少管道埋深,给水管道的坡度尽量与道路坡度一致。道路上设计人行道给水管道的其最小覆土为0.7米,车行道最小覆土为LO米。5.3 管材、接口及基础(1)管材本次设计给水管管材选用埋地聚乙烯(PE)给水管道,聚乙烯材质为PEl00,标准尺寸比为SDR17,给水管道公称压力PN为1.0Mpa.管材、管件的工作温度W40C,介质温度W40

6、C。工程所用的管道、管件密封圈、粘接剂等必须符合国家现行的有关标准,并具有产品出厂合格证等有效证明文件。理地聚乙烯(PE)给水管道的外观质量尺寸及接口等应符合国家现行标准埋地聚乙烯给水管道工程技术规程(CJJlOl-2016)的规定。(2)接口及基础埋地聚乙烯(PE)给水管道接口采用电热熔连接接口,钢管采用焊接,与阀门衔接来用法兰连接接口。埋地聚乙烯(PE)给水管道采用砂垫层基础。5.4 管道附属设施及附件(1)消火栓沿街道旁和路口处设置消火栓,消火栓连接管道为DN150,消火栓间距不大于120米,消火栓中心距离路缘石间距l5m,室外消火栓安装详见13S2019o消火栓选用室外地上式消火栓SS

7、150/65/.0成品。井盖须带有明显“消防119”标志。(2)阀门管道每隔500米左右和道路交叉口处设置检修用阀门,DN300mm管道阀门采用卧式蝶阀,DN,白沙供水水源为长江水。现状白沙水厂,供水能力为3.8万立方米/日。新建白沙第二水厂,设计供水能力为6.0万立方米/日。根据江津区白沙工业园期控制性详细规划修编,白沙工业园期最高日用水量2.63万立方米/日,本次规划最高日用用水量3.47万立方米/日。则一、二期最高日用水量6.1万立方米/日。白沙工业园一期供水由白沙水厂和白沙第二水厂供给。故白沙第二水厂的规模能满足本次白沙工业园二期供水规模要求。给水管网的布置以供水安全可靠,投资节约为原

8、则,确保多水源的互补。本规划区管网以环状管网供水为主。区内给水管沿道路布置,平行于道路中心线。规划区给水管网为生产、生活、消防统一给水系统。规划区消防用水量,按现行建筑设计防火规范采用下列标准:同时火灾数2处:一处灭火用水量35升/秒。消防用水由生活和生产给水管网供给。室外消火栓沿通车道路在不小于DN1的给水管道上设置,间距不大于120米,其保护半径不应超过150米。室外消火栓采用地上式。4.2设计概况根据规划及现状情况,本工程给水管道设计方案如下:本次拟建道路为城市支路,服务道路两侧地块。根据规划,规模为DN200DN300,新建创业支路给水管起点与现状创业支路给水管相接,沿线交叉路口与宝珠

9、支路已设计给水管、跨江大道设计给水相接,形成环状,为沿线地块供水,覆土范围0.71.0米。本次设计创业支路设计给水管道单侧敷设在桩号前进方向的左侧,距离路缘石1.2m的人行道上,主要为道路两侧地块供水:道路设计每隔IIOm左右设置一处地上式消火栓,供室外消防。本次设计管网最大工作压力不大于04MPa,选用公称压力为LOMPa的给水管道,给水管道最终实施前,应与主管部门且核管网最大工作压力,满足后方可实施,否则请及时联系设计单位协商处理。污水管道、合流管道与生活给水管道相交时,应敷设在生活给水管道的下面。5.设计内容第9.2条对管道进行水压试验及冲洗消毒,严禁用阀门作试压件。在埋管前应予先进行水

10、压试验,每段管道水压试验长度不宜大于1km,管道试压前应充分浸泡,浸泡时间不少于24小时。试验压力应符合给水排水管道工程施工及验收规范:GB50268-2008表9.2.10-1之规定:球磨铸铁管当工作压力小于等于05MPa时,试验压力为2P,当工作压力大于0.5MPa时,试验压力为(P+0.5)MPa:钢管试验压力为(P+0.5)MPa,且不小于0.9MPa:化学建材管试验压力为管道工作压力的1.5倍,且试验压力不应低于0.80Mpa:试验合格的判定依据为允许压力降值。管道分段试压合格后应对整条管道进行冲洗消毒。冲洗水应清洁,浊度应小于3NTU,冲洗流速应大于lms,直至冲洗排放水与进水浊度

11、致。管道冲洗后应进行含氯水浸泡消毒,用有效氯浓度不低于20mgl的清洁水浸泡24小时后,水质化验合格为止。7.管道沟槽开挖及回填1)管沟槽开挖放坡坡比根据所开挖的地质岩层情况并参照地勘报告确定,同时应满足给水排水管道工程施工及验收规范(GB50268-2008)第4.3条的要求。给水管道沟槽开挖要求及开挖时工作面宽度详见管道沟槽开挖断面图。管道沟槽开挖应控制超挖。2)开挖时如发现不良地质,则需根据有关施工规范对沟槽作支撑处理,防止垮塌事故,同时应确保周边建构筑物的安全。3)给水管道沟槽回填时,柔性管道管胸腔两侧及管顶回填土的压实系数详柔性管道沟槽回填大样图。给水管道沟槽回填的填料、回填方法及其

12、他要求严格按照给水排水管道工程施工及验收规范(GB50268-2008)第4.5条相关规定执行。4)给水压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m:水压试验合格后,应及时回填沟槽的其余部分。5)管道经试压且通过隐蔽工程验收,人工回填到管顶以上0.5m后,方可采用机械回填,但不得在管道上方行驶。机械回填时应在管道内充满水的情况下进行。6)检查井周围的回填要求:(1)检查井砌体或现浇磴需达到设计强度后才允许回填。(2)井室及井筒周围的回填应与沟(管)沟槽回填同时进行。(3)井室及井筒周围回填为l.OMPa。每个阀门需配置个限位伸缩器。限位伸缩器在一定范围内可轴向伸缩,

13、也能在一定的角度内克服管道对接不同轴向而产生的偏移,能极大的方便阀门管道的安装与拆卸,在管道允许伸缩量中可以自由伸缩,一旦越过其最大伸缩量就起到限位,确保管道的安全运行。(3)排气阀在管道上容易积聚空气的制高点均设置自动熨式排气阀,既可自动排气,又可在管道需要检修放空时进气。(4)泄水阀在管线的低凹处设置泄水阀,对管道进行泄水或冲洗。(5)支墩整体连接管道聚乙烯(PE)给水管或钢管不需设置支墩;非整体连接管道球墨铸铁管而言,除管径。?300及转角10处可不设支墩外,其余球墨铸铁给水管的三通、弯头处均应根据管道的试验压力和接点形式设管道支墩。具体做法详见国标图集10S5055.5同门井在人行道上

14、井盅及盖座采用力700球墨铸铁圆形轻型防盗井盖及盖座,荷载等级为C250:在车行道上采用4700球墨铸铁圆形重型防盗井盖及盖座,荷载等级为D400。在主干路车行道上荷载等级为E600。阀门井井盖安装要求高程上与路面或人行道相平。阀门井做法详国标图集07MSlOl-2。5.6钢套管设计给水管道在车行道下采用钢套管,套管管径比给水管大级,钢套管两端应超出路缘石Im以上。钢套管两端与给水管道空隙处应采用沥青、麻油密封严实。钢制管道均采用内外防腐,内防腐材料采用无毒的高分子涂料,IPN8710型,两底两面,厚度大于0.16三,外防腐采用8710型高分子厚浆型防腐涂料两底两布三面防腐层,涂料层的总厚度大

15、于0.50mn6.水压试验管道施工完毕后必须严格按照给水排水管道工程施工及验收规范GB50268-28,格,冲洗、消毒后方能回填通水。12;混凝土及钢筋混凝土构筑物必须浇筑密实,不得出现蜂窝、麻面。在所有的钢筋混凝土构件上的预留孔洞、预埋套管及预埋件,在混凝土浇筑前必须由水专业的施工人员配合工作,并签署后方可浇筑,以免错漏和移位,严禁事后打孔凿洞。13)工程施工中间验收和竣工验收必须严格按照国家及当地工程管理相关法规、规定程序进行。需要设计单位参加验收的分部工程,应在该分部工程按设计要求完成后,下道工序未进行之前及时通知设计单位。验收前施工单位应事先准备好必须的相关图表等技术资料,并有业主代表、监理、质监及相关部门共同参与进行。15)本工程设计中未尽事宜均按给水排水管道工程施工及验收规范(GB50268-2008)之规定执行。9 .设计要求及建议给水管道应设理相应机构管理,定期检查及维护。10 .主要工程数:表给水工程数量表

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
