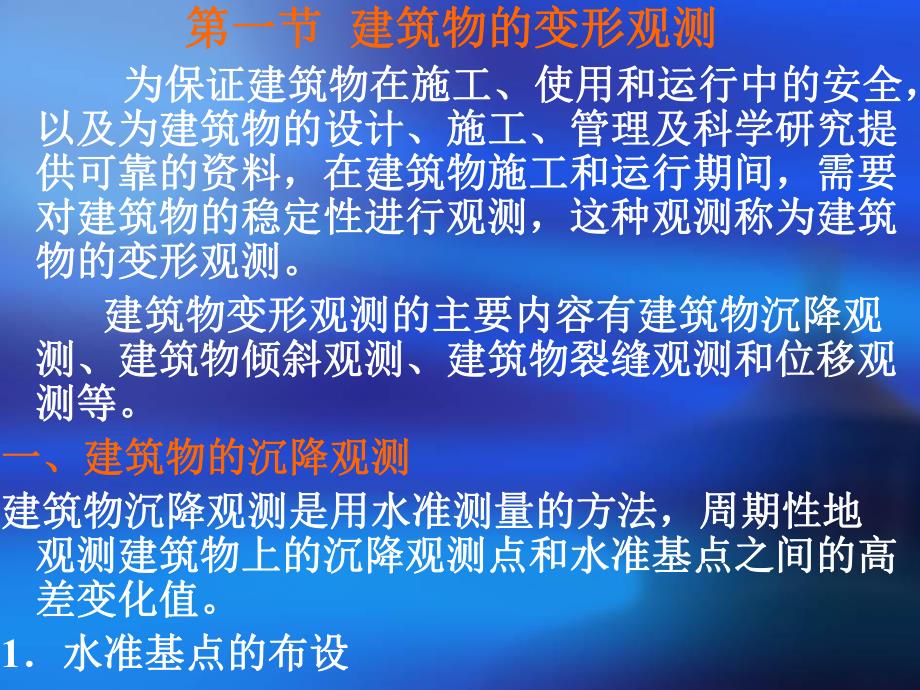

1、第第 十十 二二 章章建筑物的变形测量建筑物的变形测量第一节第一节 建筑物的变形观测建筑物的变形观测 为保证建筑物在施工、使用和运行中的安全,为保证建筑物在施工、使用和运行中的安全,以及为建筑物的设计、施工、管理及科学研究提以及为建筑物的设计、施工、管理及科学研究提供可靠的资料,在建筑物施工和运行期间,需要供可靠的资料,在建筑物施工和运行期间,需要对建筑物的稳定性进行观测,这种观测称为建筑对建筑物的稳定性进行观测,这种观测称为建筑物的变形观测。物的变形观测。建筑物变形观测的主要内容有建筑物沉降观建筑物变形观测的主要内容有建筑物沉降观测、建筑物倾斜观测、建筑物裂缝观测和位移观测、建筑物倾斜观测、

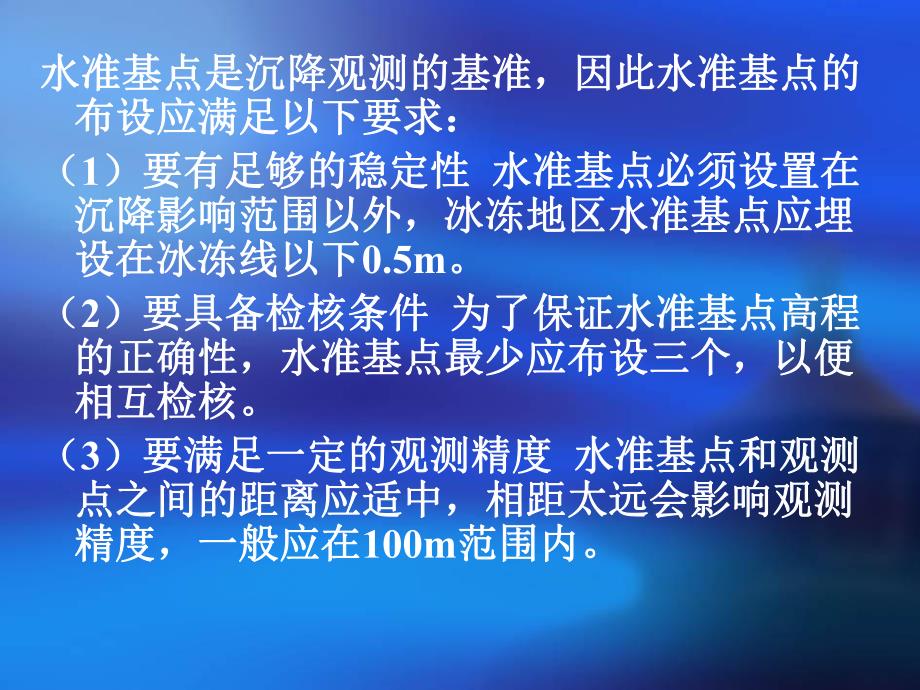

2、建筑物裂缝观测和位移观测等。测等。一、建筑物的沉降观测一、建筑物的沉降观测建筑物沉降观测是用水准测量的方法,周期性地建筑物沉降观测是用水准测量的方法,周期性地观测建筑物上的沉降观测点和水准基点之间的高观测建筑物上的沉降观测点和水准基点之间的高差变化值。差变化值。1水准基点的布设水准基点的布设水准基点是沉降观测的基准,因此水准基点的水准基点是沉降观测的基准,因此水准基点的布设应满足以下要求:布设应满足以下要求:(1)要有足够的稳定性)要有足够的稳定性 水准基点必须设置在水准基点必须设置在沉降影响范围以外,冰冻地区水准基点应埋沉降影响范围以外,冰冻地区水准基点应埋设在冰冻线以下设在冰冻线以下0.5
3、m。(2)要具备检核条件)要具备检核条件 为了保证水准基点高程为了保证水准基点高程的正确性,水准基点最少应布设三个,以便的正确性,水准基点最少应布设三个,以便相互检核。相互检核。(3)要满足一定的观测精度)要满足一定的观测精度 水准基点和观测水准基点和观测点之间的距离应适中,相距太远会影响观测点之间的距离应适中,相距太远会影响观测精度,一般应在精度,一般应在100m范围内。范围内。2沉降观测点的布设沉降观测点的布设 进行沉降观测的建筑物,应埋设沉降观测点,进行沉降观测的建筑物,应埋设沉降观测点,沉降观测点的布设应满足以下要求:沉降观测点的布设应满足以下要求:(1)沉降观测点的位置)沉降观测点的
4、位置 沉降观测点应布设在沉降观测点应布设在能全面反映建筑物沉降情况的部位,如建筑能全面反映建筑物沉降情况的部位,如建筑物四角,沉降缝两侧,荷载有变化的部位,物四角,沉降缝两侧,荷载有变化的部位,大型设备基础,柱子基础和地质条件变化处。大型设备基础,柱子基础和地质条件变化处。(2)沉降观测点的数量)沉降观测点的数量 一般沉降观测点是均一般沉降观测点是均匀布置的,它们之间的距离一般为匀布置的,它们之间的距离一般为1020m。(3)沉降观测点的设置形式)沉降观测点的设置形式3沉降观测沉降观测(1)观测周期)观测周期 观测的时间和次数,应根据工程的性质、观测的时间和次数,应根据工程的性质、施工进度、地
5、基地质情况及基础荷载的变化情况而定。施工进度、地基地质情况及基础荷载的变化情况而定。1)当埋设的沉降观测点稳固后,在建筑物主体开工前,)当埋设的沉降观测点稳固后,在建筑物主体开工前,进行第一次观测。进行第一次观测。2)在建(构)筑物主体施工过程中,一般每盖)在建(构)筑物主体施工过程中,一般每盖12层层观测一次。如中途停工时间较长,应在停工时和复工时观测一次。如中途停工时间较长,应在停工时和复工时进行观测。进行观测。3)当发生大量沉降或严重裂缝时,应立即或几天一次)当发生大量沉降或严重裂缝时,应立即或几天一次连续观测。连续观测。4)建筑物封顶或竣工后,一般每月观测一次,如果沉)建筑物封顶或竣工
6、后,一般每月观测一次,如果沉降速度减缓,可改为降速度减缓,可改为23个月观测一次,直至沉降稳定个月观测一次,直至沉降稳定为止。为止。(2)观测方法)观测方法 观测时先后视水准基点,接着依次前视各观测时先后视水准基点,接着依次前视各沉降观测点,最后再次后视该水准基点,两次后视读数沉降观测点,最后再次后视该水准基点,两次后视读数之差不应超过之差不应超过1mm。另外,沉降观测的水准路线。另外,沉降观测的水准路线(从一个水准基点到另一个水准基点)应为闭合水准路(从一个水准基点到另一个水准基点)应为闭合水准路线。线。(3)精度要求)精度要求 沉降观测的精度应根据建筑物的性质沉降观测的精度应根据建筑物的性
7、质而定。而定。1)多层建筑物的沉降观测,可采用)多层建筑物的沉降观测,可采用DS3水准仪,用普水准仪,用普通水准测量的方法进行,其水准路线的闭合差不应通水准测量的方法进行,其水准路线的闭合差不应超过超过mm(n测站数)。测站数)。2)高层建筑物的沉降观测,则应采用)高层建筑物的沉降观测,则应采用DS1精密水准仪,精密水准仪,用二等水准测量的方法进行,其水准路线的闭合差用二等水准测量的方法进行,其水准路线的闭合差不应超过不应超过mm(n为测站数)。为测站数)。(4)工作要求)工作要求 沉降观测是一项长期、连续的工作,沉降观测是一项长期、连续的工作,为了保证观测成果的正确性,应尽可能做到四定,为了
8、保证观测成果的正确性,应尽可能做到四定,即固定观测人员,使用固定的水准仪和水准尺,使即固定观测人员,使用固定的水准仪和水准尺,使用固定的水准基点,按固定的实测路线和测站进行。用固定的水准基点,按固定的实测路线和测站进行。4沉降观测的成果整理沉降观测的成果整理(1)整理原始记录)整理原始记录 每次观测结束后,应检查记每次观测结束后,应检查记录的数据和计算是否正确精度是否合格,然后,录的数据和计算是否正确精度是否合格,然后,调整高差闭合差,推算出各沉降观测点的高程,调整高差闭合差,推算出各沉降观测点的高程,并填入并填入“沉降观测表沉降观测表”中。中。(2)计算沉降量)计算沉降量 计算内容和方法如下
9、:计算内容和方法如下:1)计算各沉降观测点的本次沉降量:)计算各沉降观测点的本次沉降量:沉降观测点的本次沉降量沉降观测点的本次沉降量=本次观测所得的高程本次观测所得的高程上次观测所得的高程上次观测所得的高程 2)计算累积沉降量:)计算累积沉降量:累积沉降量累积沉降量=本次沉降量本次沉降量+上次累积沉降量上次累积沉降量将计算出的沉降观测点本次沉降量、累积沉降量将计算出的沉降观测点本次沉降量、累积沉降量和观测日期、荷载情况等记入和观测日期、荷载情况等记入“沉降观测表沉降观测表”中。中。(3)绘制沉降曲线)绘制沉降曲线 沉降曲线分为两部分,即时间与沉降曲线分为两部分,即时间与沉降量关系曲线和时间与荷
10、载关系曲线。沉降量关系曲线和时间与荷载关系曲线。1)绘制时间与沉降量关系曲线)绘制时间与沉降量关系曲线 首先,以沉降量首先,以沉降量s为为纵轴,以时间纵轴,以时间t为横轴,组成直角坐标系。然后,以为横轴,组成直角坐标系。然后,以每次累积沉降量为纵坐标,以每次观测日期为横坐每次累积沉降量为纵坐标,以每次观测日期为横坐标,标出沉降观测点的位置。最后,用曲线将标出标,标出沉降观测点的位置。最后,用曲线将标出的各点连接起来,并在曲线的一端注明沉降观测点的各点连接起来,并在曲线的一端注明沉降观测点号码,这样就绘制出了时间与沉降量关系曲线。号码,这样就绘制出了时间与沉降量关系曲线。2)绘制时间与荷载关系曲
11、线)绘制时间与荷载关系曲线 首先,以荷载为纵轴,首先,以荷载为纵轴,以时间为横轴,组成直角坐标系。再根据每次观测以时间为横轴,组成直角坐标系。再根据每次观测时间和相应的荷载标出各点,将各点连接起来,即时间和相应的荷载标出各点,将各点连接起来,即可绘制出时间与荷载关系曲线所示。可绘制出时间与荷载关系曲线所示。2001200220033579113579110408010012010203040F/(t/m2)s/mmt时间(年、月)沉降曲线图12第二节第二节 建筑物的倾斜观测建筑物的倾斜观测 用测量仪器来测定建筑物的基础和主体结构倾斜变用测量仪器来测定建筑物的基础和主体结构倾斜变化的工作,称为倾
12、斜观测。化的工作,称为倾斜观测。1一般建筑物主体的倾斜观测一般建筑物主体的倾斜观测 建筑物主体的倾斜观测,应测定建筑物顶部观测点相建筑物主体的倾斜观测,应测定建筑物顶部观测点相对于底部观测点的偏移值,再根据建筑物的高度,计算对于底部观测点的偏移值,再根据建筑物的高度,计算建筑物主体的倾斜度,即建筑物主体的倾斜度,即 式中式中 i建筑物主体的倾斜度;建筑物主体的倾斜度;D建筑物顶部观测点相对于底部观测点的建筑物顶部观测点相对于底部观测点的偏移值(偏移值(m););H建筑物的高度(建筑物的高度(m););倾斜角(倾斜角()。)。倾斜测量主要是测定建筑物主体的偏移值倾斜测量主要是测定建筑物主体的偏移
13、值D。偏移。偏移值值D的测定一般采用经纬仪投影法。具体观测方法如的测定一般采用经纬仪投影法。具体观测方法如下:下:(1)将经纬仪安置在固定测站上,该测站到建筑物)将经纬仪安置在固定测站上,该测站到建筑物的距离,为建筑物高度的的距离,为建筑物高度的1.5倍以上。瞄准建筑物倍以上。瞄准建筑物X墙面上部的观测点墙面上部的观测点M,用盘左、盘右分中投点法,用盘左、盘右分中投点法,定出下部的观测点定出下部的观测点N。用同样的方法,在与。用同样的方法,在与X墙面垂墙面垂直的直的Y墙面上定出上观测点墙面上定出上观测点P和下观测点和下观测点Q。M、N和和P、Q即为所设观测标志。即为所设观测标志。(2)相隔一段
14、时间后,在原固定测站上,安置经纬)相隔一段时间后,在原固定测站上,安置经纬仪,分别瞄准上观测点仪,分别瞄准上观测点M和和P,用盘左、盘右分中,用盘左、盘右分中投点法,得到投点法,得到N和和Q。如果,。如果,N与与N、Q与与Q不重不重合,说明建筑物发生了倾斜。合,说明建筑物发生了倾斜。(3)用尺子,量出在)用尺子,量出在X、Y墙面的偏移值墙面的偏移值A、B,然,然后用矢量相加的方法,计算出该建筑物的总偏移值后用矢量相加的方法,计算出该建筑物的总偏移值D,根据总偏移值根据总偏移值D和建筑物的高度和建筑物的高度H即可计算出即可计算出;MNPQXYHABNQAB一般建筑物的倾斜观测 2圆形建(构)筑物
15、主体的倾斜观测圆形建(构)筑物主体的倾斜观测 对圆形建(构)筑物的倾斜观测,是在互相垂直的两对圆形建(构)筑物的倾斜观测,是在互相垂直的两个方向上,测定其顶部中心对底部中心的偏移值。具体个方向上,测定其顶部中心对底部中心的偏移值。具体观测方法如下:观测方法如下:(1)在烟囱底部横放一根标尺,在标尺中垂线方向上,)在烟囱底部横放一根标尺,在标尺中垂线方向上,安置经纬仪,经纬仪到烟囱的距离为烟囱高度的安置经纬仪,经纬仪到烟囱的距离为烟囱高度的1.5倍。倍。(2)用望远镜将烟囱顶部边缘两点)用望远镜将烟囱顶部边缘两点A、A及底部边缘两及底部边缘两点点B、B分别投到标尺上,得读数为分别投到标尺上,得读
16、数为y1、y1及及y2、y2,烟囱顶部中心烟囱顶部中心O对底部中心对底部中心O在在y方向上的偏移值方向上的偏移值y为:为:(3)用同样的方法,可测得在)用同样的方法,可测得在x方向上,顶部中心方向上,顶部中心O的偏的偏移值移值x为:为:(4)用矢量相加的方法,计算出顶部中心)用矢量相加的方法,计算出顶部中心O对底部中心对底部中心O的总偏移值的总偏移值D,yy1y2y1y2x1x2x1x2xOOxyABAB圆形建(构)筑物的倾斜观测3建筑物基础倾斜观测建筑物基础倾斜观测 建筑物的基础倾斜观测一般采用精密水准测量建筑物的基础倾斜观测一般采用精密水准测量的方法,定期测出基础两端点的沉降量差值的方法,定期测出基础两端点的沉降量差值h,在根据两点间的距离在根据两点间的距离L,即可计算出基础的倾斜,即可计算出基础的倾斜度度 对整体刚度较好的建筑物的倾斜观测,亦可采对整体刚度较好的建筑物的倾斜观测,亦可采用基础沉降量差值,推算主体偏移值。用精密水用基础沉降量差值,推算主体偏移值。用精密水准测量测定建筑物基础两端点的沉降量差值准测量测定建筑物基础两端点的沉降量差值h,在根据建筑物的宽度在根据建筑物的宽
