《桩基工程 水下混凝土的灌注.docx》由会员分享,可在线阅读,更多相关《桩基工程 水下混凝土的灌注.docx(3页珍藏版)》请在第壹文秘上搜索。

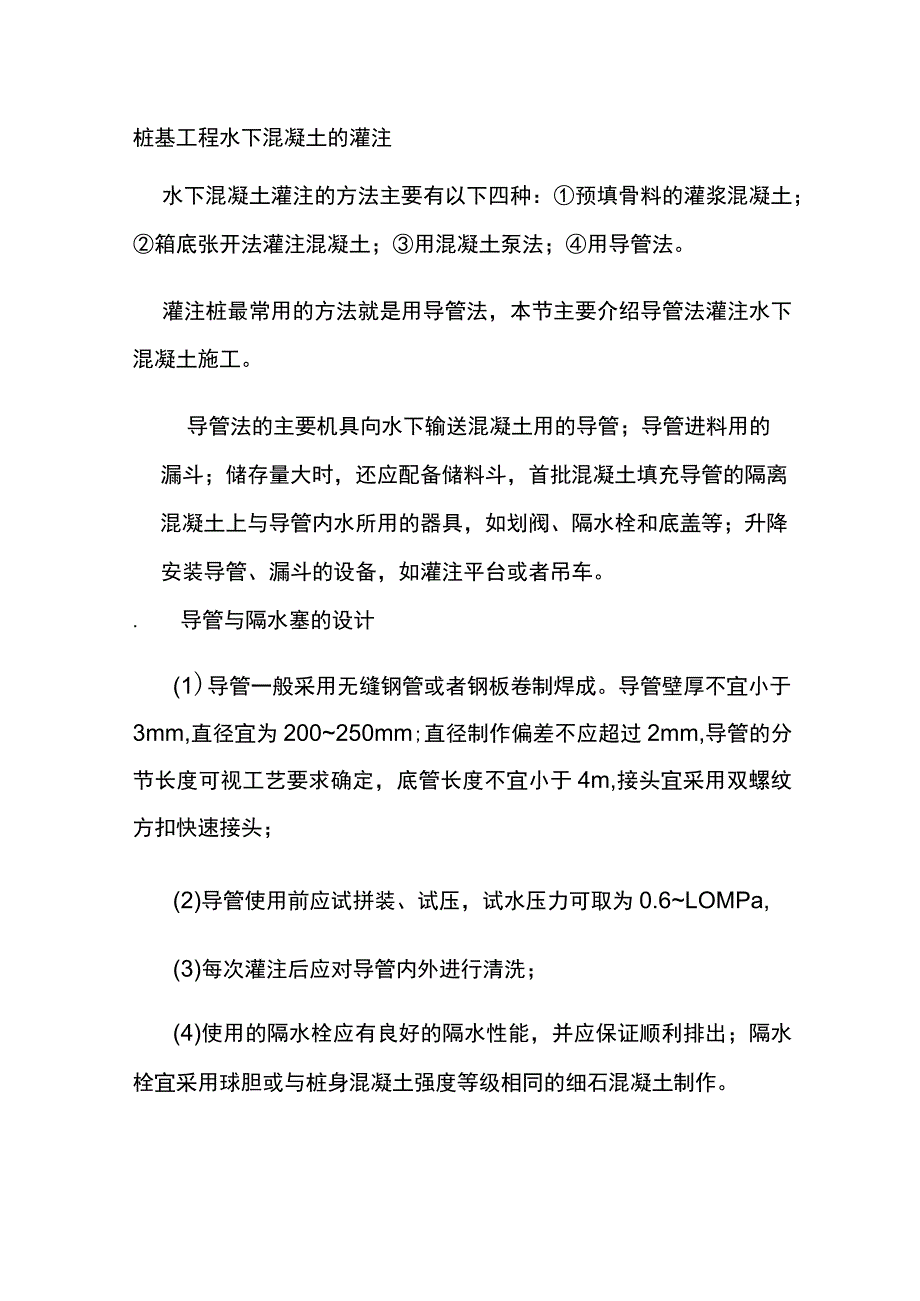

1、桩基工程水下混凝土的灌注水下混凝土灌注的方法主要有以下四种:预填骨料的灌浆混凝土;箱底张开法灌注混凝土;用混凝土泵法;用导管法。灌注桩最常用的方法就是用导管法,本节主要介绍导管法灌注水下混凝土施工。导管法的主要机具向水下输送混凝土用的导管;导管进料用的漏斗;储存量大时,还应配备储料斗,首批混凝土填充导管的隔离混凝土上与导管内水所用的器具,如划阀、隔水栓和底盖等;升降安装导管、漏斗的设备,如灌注平台或者吊车。.导管与隔水塞的设计(1)导管一般采用无缝钢管或者钢板卷制焊成。导管壁厚不宜小于3mm,直径宜为200250mm;直径制作偏差不应超过2mm,导管的分节长度可视工艺要求确定,底管长度不宜小于

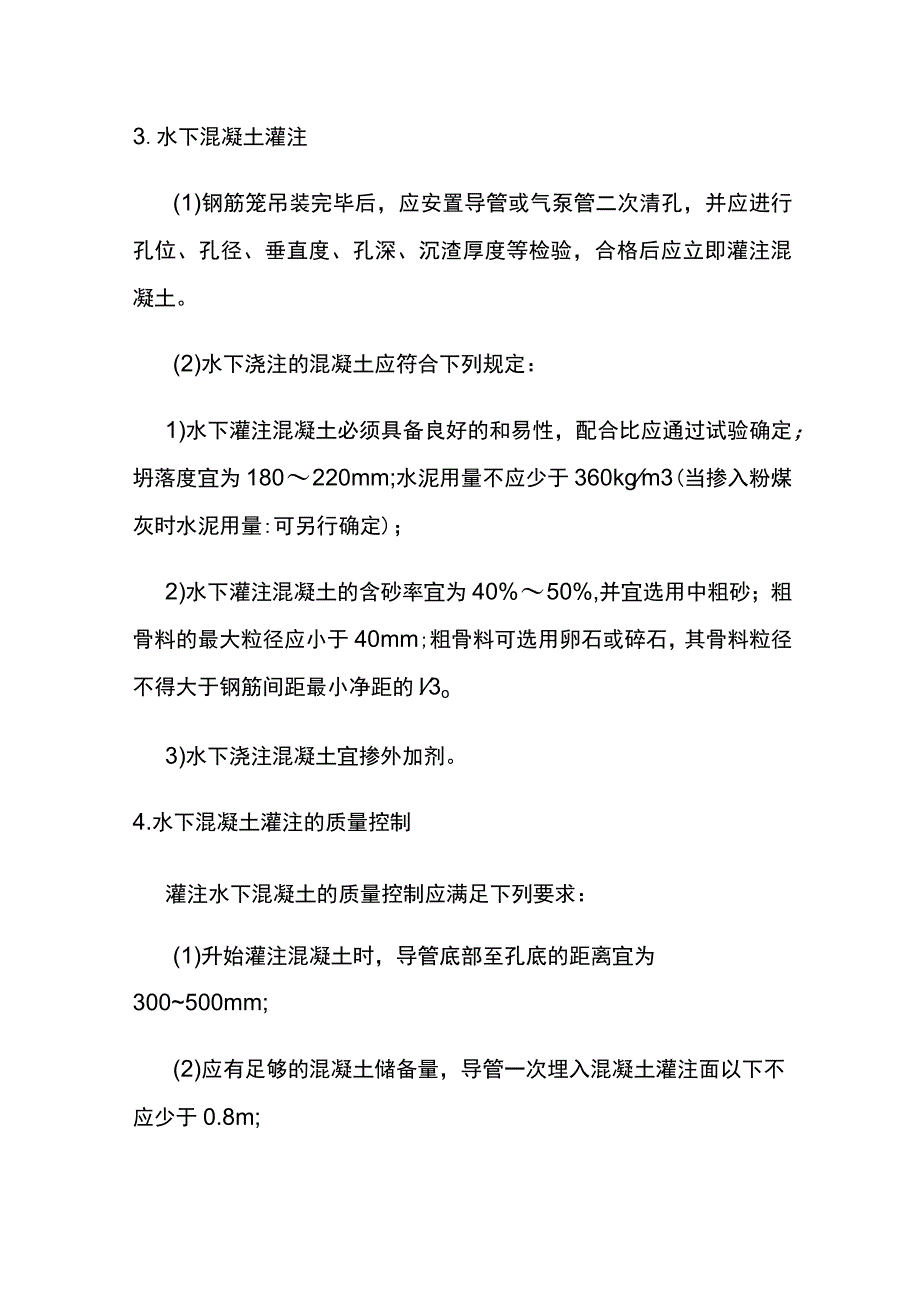

2、4m,接头宜采用双螺纹方扣快速接头;(2)导管使用前应试拼装、试压,试水压力可取为0.6LOMPa,(3)每次灌注后应对导管内外进行清洗;(4)使用的隔水栓应有良好的隔水性能,并应保证顺利排出;隔水栓宜采用球胆或与桩身混凝土强度等级相同的细石混凝土制作。3.水下混凝土灌注(1)钢筋笼吊装完毕后,应安置导管或气泵管二次清孔,并应进行孔位、孔径、垂直度、孔深、沉渣厚度等检验,合格后应立即灌注混凝土。(2)水下浇注的混凝土应符合下列规定:1)水下灌注混凝土必须具备良好的和易性,配合比应通过试验确定;坍落度宜为180220mm;水泥用量不应少于360kgm3(当掺入粉煤灰时水泥用量:可另行确定);2)

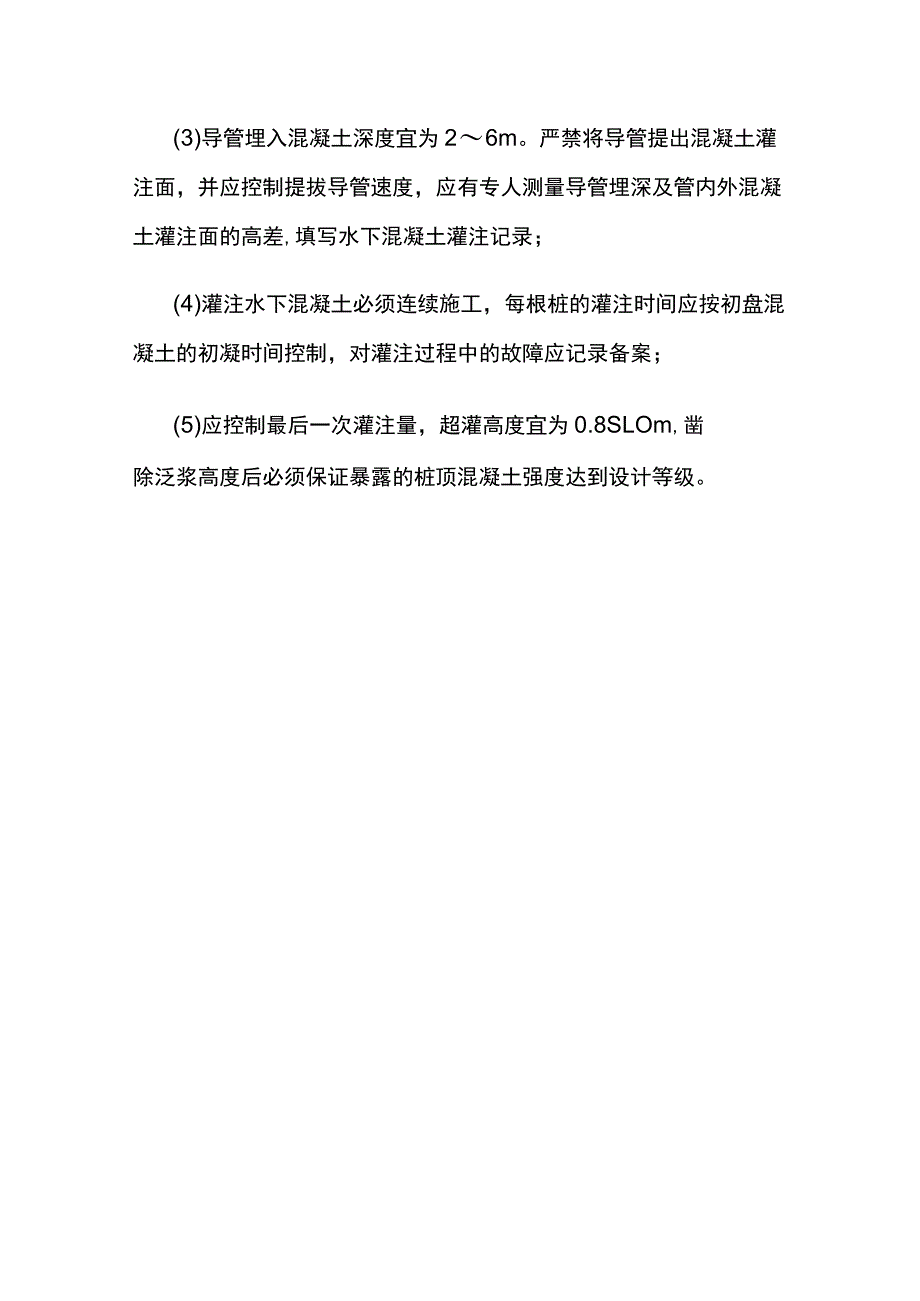

3、水下灌注混凝土的含砂率宜为40%50%,并宜选用中粗砂;粗骨料的最大粒径应小于40mm;粗骨料可选用卵石或碎石,其骨料粒径不得大于钢筋间距最小净距的l3o3)水下浇注混凝土宜掺外加剂。4.水下混凝土灌注的质量控制灌注水下混凝土的质量控制应满足下列要求:(1)升始灌注混凝土时,导管底部至孔底的距离宜为300500mm;(2)应有足够的混凝土储备量,导管一次埋入混凝土灌注面以下不应少于0.8m;(3)导管埋入混凝土深度宜为26m。严禁将导管提出混凝土灌注面,并应控制提拔导管速度,应有专人测量导管埋深及管内外混凝土灌注面的高差,填写水下混凝土灌注记录;(4)灌注水下混凝土必须连续施工,每根桩的灌注时间应按初盘混凝土的初凝时间控制,对灌注过程中的故障应记录备案;(5)应控制最后一次灌注量,超灌高度宜为0.8SLOm,凿除泛浆高度后必须保证暴露的桩顶混凝土强度达到设计等级。
