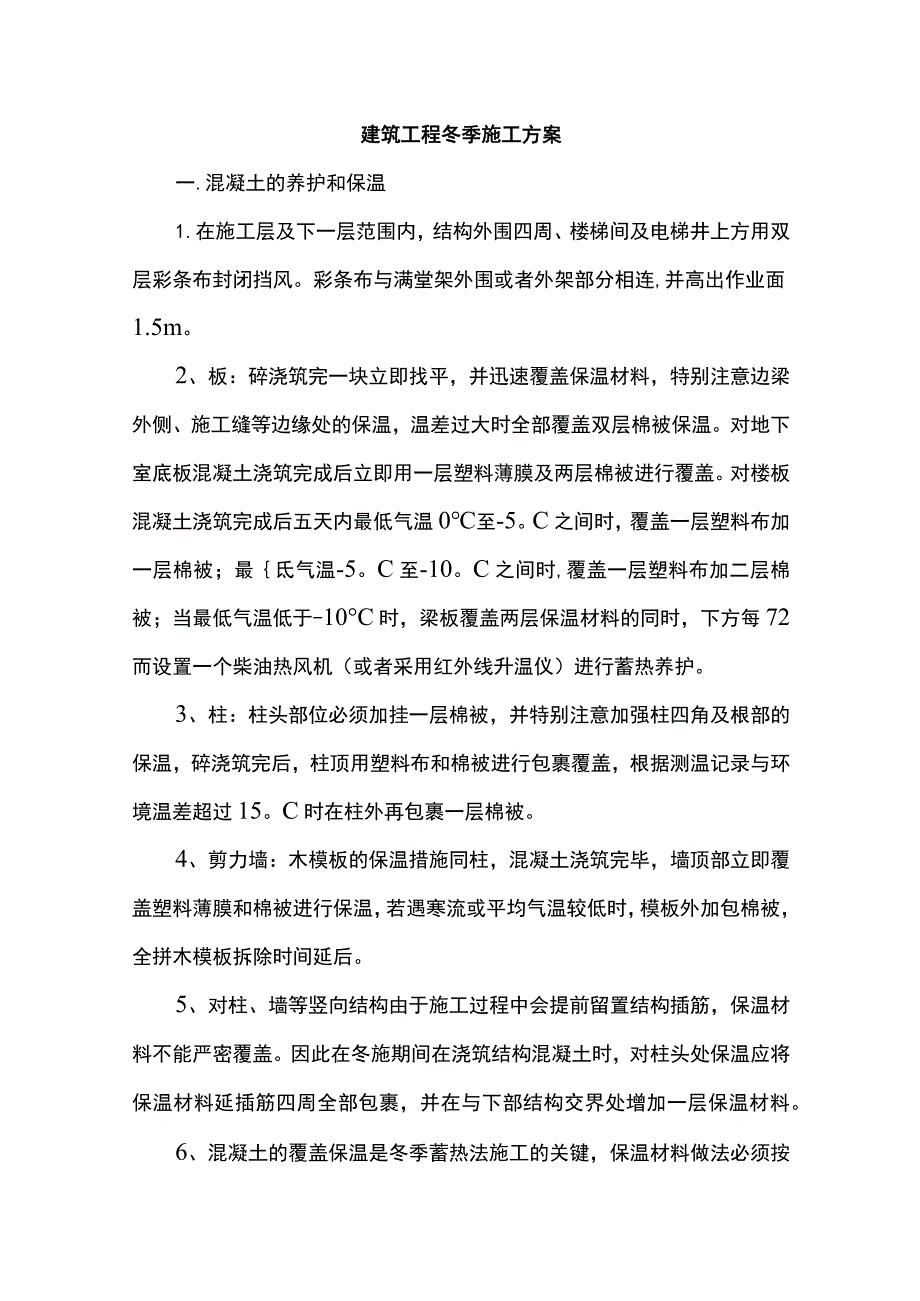

1、建筑工程冬季施工方案一.混凝土的养护和保温1.在施工层及下一层范围内,结构外围四周、楼梯间及电梯井上方用双层彩条布封闭挡风。彩条布与满堂架外围或者外架部分相连,并高出作业面1.5m。2、板:碎浇筑完一块立即找平,并迅速覆盖保温材料,特别注意边梁外侧、施工缝等边缘处的保温,温差过大时全部覆盖双层棉被保温。对地下室底板混凝土浇筑完成后立即用一层塑料薄膜及两层棉被进行覆盖。对楼板混凝土浇筑完成后五天内最低气温0至-5。C之间时,覆盖一层塑料布加一层棉被;最氐气温-5。C至-10。C之间时,覆盖一层塑料布加二层棉被;当最低气温低于-10C时,梁板覆盖两层保温材料的同时,下方每72而设置一个柴油热风机(
2、或者采用红外线升温仪)进行蓄热养护。3、柱:柱头部位必须加挂一层棉被,并特别注意加强柱四角及根部的保温,碎浇筑完后,柱顶用塑料布和棉被进行包裹覆盖,根据测温记录与环境温差超过15。C时在柱外再包裹一层棉被。4、剪力墙:木模板的保温措施同柱,混凝土浇筑完毕,墙顶部立即覆盖塑料薄膜和棉被进行保温,若遇寒流或平均气温较低时,模板外加包棉被,全拼木模板拆除时间延后。5、对柱、墙等竖向结构由于施工过程中会提前留置结构插筋,保温材料不能严密覆盖。因此在冬施期间在浇筑结构混凝土时,对柱头处保温应将保温材料延插筋四周全部包裹,并在与下部结构交界处增加一层保温材料。6、混凝土的覆盖保温是冬季蓄热法施工的关键,保

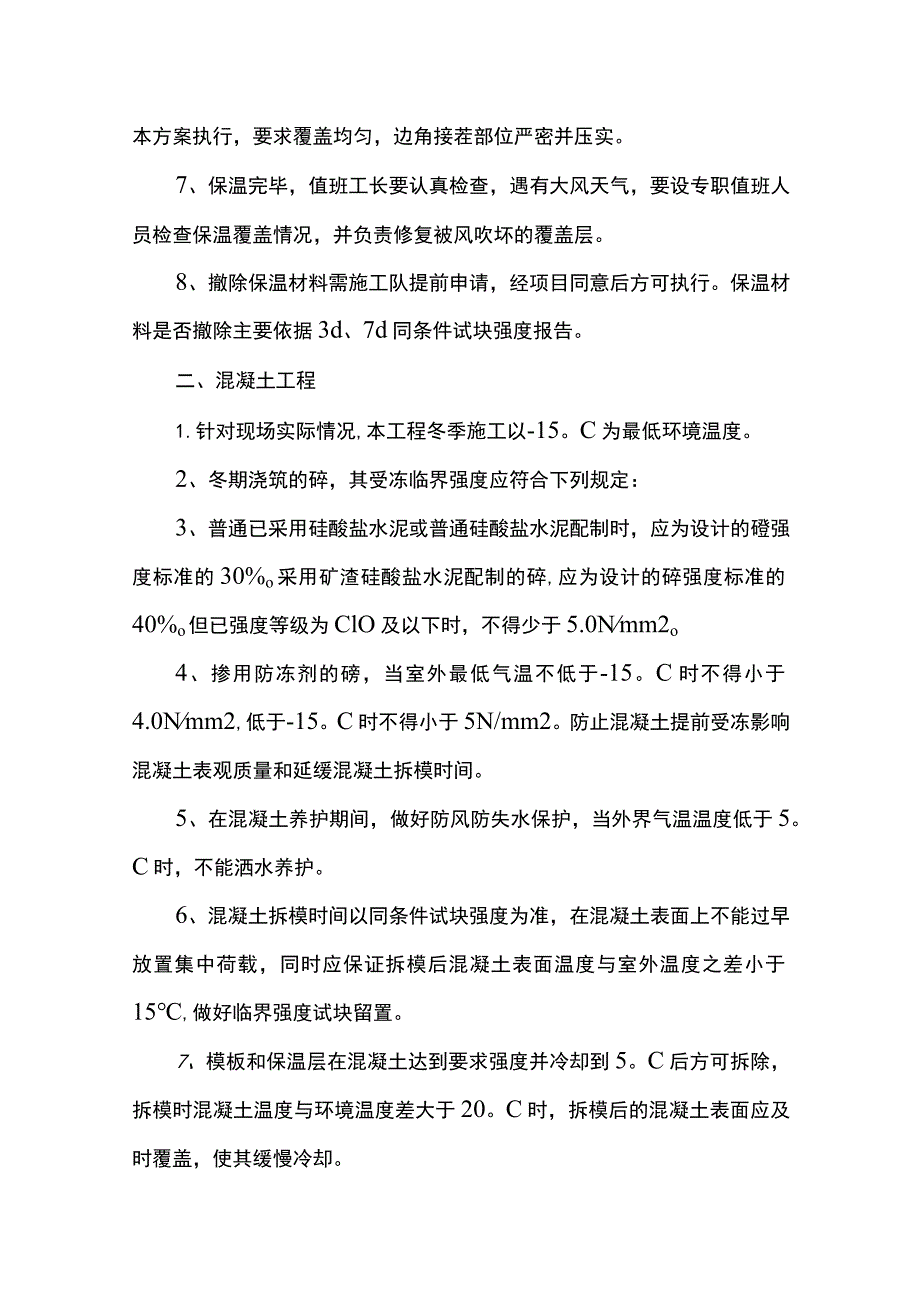

3、温材料做法必须按本方案执行,要求覆盖均匀,边角接茬部位严密并压实。7、保温完毕,值班工长要认真检查,遇有大风天气,要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层。8、撤除保温材料需施工队提前申请,经项目同意后方可执行。保温材料是否撤除主要依据3d、7d同条件试块强度报告。二、混凝土工程1.针对现场实际情况,本工程冬季施工以-15。C为最低环境温度。2、冬期浇筑的碎,其受冻临界强度应符合下列规定:3、普通已采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的磴强度标准的30%o采用矿渣硅酸盐水泥配制的碎,应为设计的碎强度标准的40%o但已强度等级为ClO及以下时,不得少于5.0Nmm2
4、o4、掺用防冻剂的磅,当室外最低气温不低于-15。C时不得小于4.0Nmm2,低于-15。C时不得小于5N/mm2。防止混凝土提前受冻影响混凝土表观质量和延缓混凝土拆模时间。5、在混凝土养护期间,做好防风防失水保护,当外界气温温度低于5。C时,不能洒水养护。6、混凝土拆模时间以同条件试块强度为准,在混凝土表面上不能过早放置集中荷载,同时应保证拆模后混凝土表面温度与室外温度之差小于15,做好临界强度试块留置。7、模板和保温层在混凝土达到要求强度并冷却到5。C后方可拆除,拆模时混凝土温度与环境温度差大于20。C时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。三、原材料1.为保证硅的全面质量,冬期已

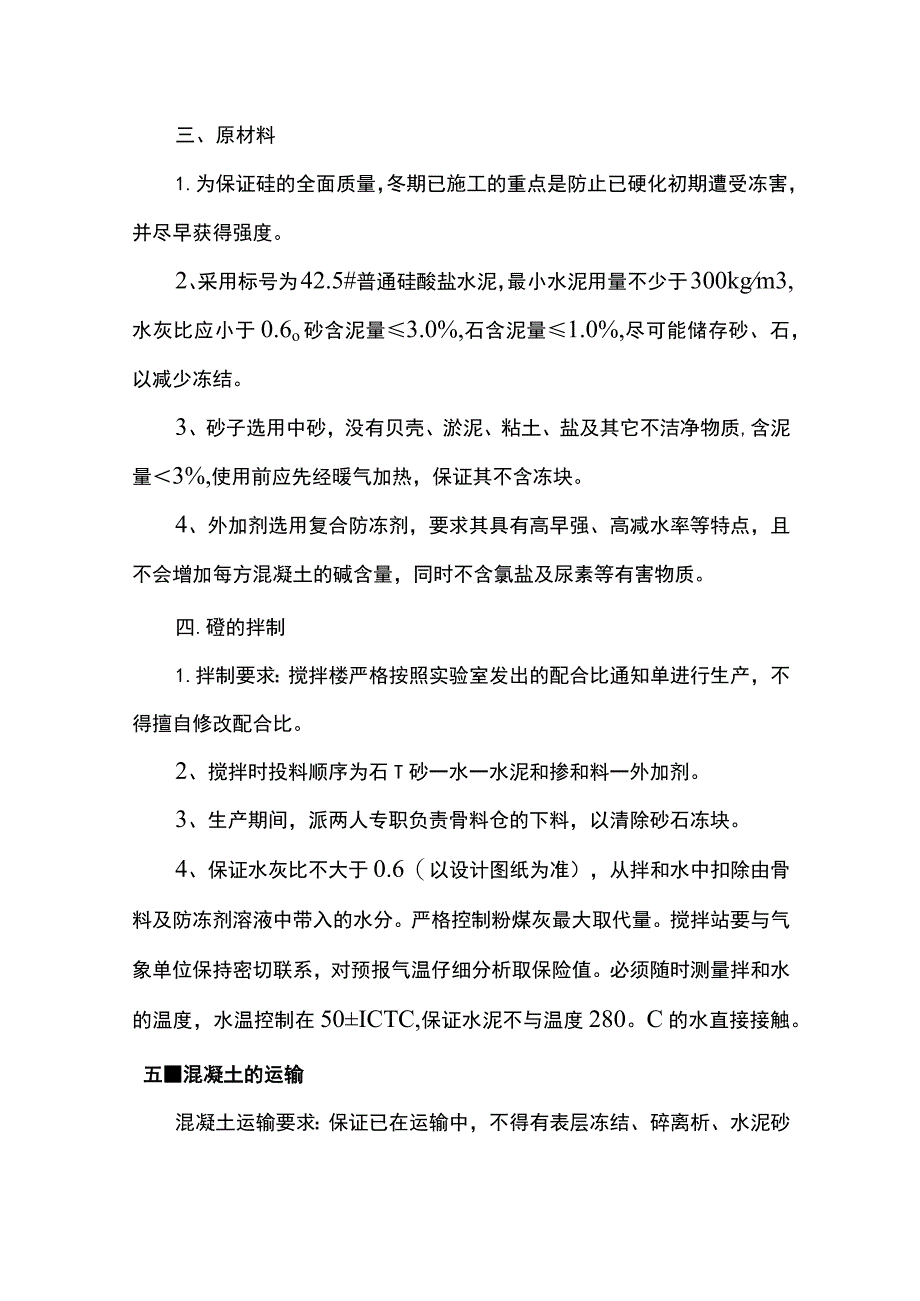

5、施工的重点是防止已硬化初期遭受冻害,并尽早获得强度。2、采用标号为42.5#普通硅酸盐水泥,最小水泥用量不少于300kgm3,水灰比应小于0.6o砂含泥量3.0%,石含泥量1.0%,尽可能储存砂、石,以减少冻结。3、砂子选用中砂,没有贝壳、淤泥、粘土、盐及其它不洁净物质,含泥量3%,使用前应先经暖气加热,保证其不含冻块。4、外加剂选用复合防冻剂,要求其具有高早强、高减水率等特点,且不会增加每方混凝土的碱含量,同时不含氯盐及尿素等有害物质。四.磴的拌制1.拌制要求:搅拌楼严格按照实验室发出的配合比通知单进行生产,不得擅自修改配合比。2、搅拌时投料顺序为石T砂一水一水泥和掺和料一外加剂。3、生产期
6、间,派两人专职负责骨料仓的下料,以清除砂石冻块。4、保证水灰比不大于0.6(以设计图纸为准),从拌和水中扣除由骨料及防冻剂溶液中带入的水分。严格控制粉煤灰最大取代量。搅拌站要与气象单位保持密切联系,对预报气温仔细分析取保险值。必须随时测量拌和水的温度,水温控制在50ICTC,保证水泥不与温度280。C的水直接接触。五混凝土的运输混凝土运输要求:保证已在运输中,不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象。保证运输中已降温度速度不得超过5oCho保证混凝土的入模温度不得低于5oCo严禁使用有冻结现象的硅。罐车必须装上保温套,接料前用热水湿润后倒净余水,以减少混凝土的热损失。六.l试块的
7、制作与养护在每层设一600(宽)600(厚)1000高试块同条件养护钢筋笼子,靠墙放置,并在笼子上设标签,标明单体工程同条件试块分段号(部位在常温硅试块的基础上增设三组同条件试块:用于临界强度判定一组。用于明年试块解冻后测定砂是否受冻一组。用于备用一组。养护条件与现场已养护条件相同。七、土方工程1.土方工程的冬期施工,施工前应做好准备工作,并应连续作业。同时运输道路和施工现场应采取防滑措施(在施工道路满铺钢板上焊接12mm螺纹钢,间距Im2、开挖完的基槽(坑)应采用防止基槽(坑)底部的土壤受冻的措施。当基槽(坑)挖完不能及时进行下道工序施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保
8、温。八、防水工程1.尽量安排防水施工操作时间在上午10点至下午4时左右,由于采用热熔法施工,施工温度不得低于2、卷材横向搭接宽度为12Omm,纵向搭接宽度100mm,搭接时应采用喷灯加热搭接部位,趁卷材表面融化后,缓缓的滚铺铺贴。3、防水作业时,配备好灭火器材,施工过程中喷灯注意使用安全。4、防水保护层施工后表面覆盖一层塑料薄膜,然后覆盖一层棉被。5、雪天、严寒阶段等气候条件下不得进行防水施工6、对防水卷材做好原材料保护工作,施工前严禁有积雪或积冰情况。九、安全文明施工保证措施一、安全保证措施及管理1.成立以项目经理为首的安全生产责任小组和安全检查轮值小组,做好安全知识学习工作。项目部设专职安
9、全员,施工班组设兼职%人口.女至贝/2、进入施工现场必须戴安全帽,严禁赤脚和穿拖鞋、高跟鞋进入;3、严禁酒后操作;4、全部供电线路必须有系统地架设,从配电箱接出的照明、电动小工具线路采用电缆离地架设;5、电器设备必须按规定接地接零,控制箱要设在离地面1.5M高处,装设要牢固可靠,制箱加锁并专人负责值守;6、做到一机一闸制,每闸制旁标注该闸制的地段和机械设备名称、使用功率。均配铁制开关箱,并按三相五线制架设线路;7、定期检查全部机械设备的接地电阻,施工现场设置各种防护设施和警示牌、安全标志。所有机具应有防雨和接地接零措施,在潮湿环境下操作的手动工具,电源线必须采用电缆;8、在现场堆放的材料和设备
10、要整齐有序,不使用的设备、机具以及废木斗要及时清理,保证通道畅通;9、加强消防保卫工作,所有进出人员必须佩带胸卡,工地入口实行每天24小时的值班制度,谢绝外来人员进场,以确保安全;10、开工前各岗位操作人员必须对机械设备进行安全检查,确认机械性能良好,方可开工。二、文明施工措施1.建立健全的现场文明施工管理组织,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。三、工期保证措施1.根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时组织劳动力进场,合理安排各班组的工作面;5、通过合理的施工组织,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。
