29-外墙保温工程施工方案编制指南(内保温).docx

上传人:p** 文档编号:552770 上传时间:2023-10-30 格式:DOCX 页数:24 大小:51.63KB
下载 相关 举报
29-外墙保温工程施工方案编制指南(内保温).docx_第1页
第1页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第2页
第2页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第3页
第3页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第4页
第4页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第5页
第5页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第6页
第6页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第7页
第7页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第8页
第8页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第9页
第9页 / 共24页
29-外墙保温工程施工方案编制指南(内保温).docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《29-外墙保温工程施工方案编制指南(内保温).docx》由会员分享,可在线阅读,更多相关《29-外墙保温工程施工方案编制指南(内保温).docx(24页珍藏版)》请在第壹文秘上搜索。

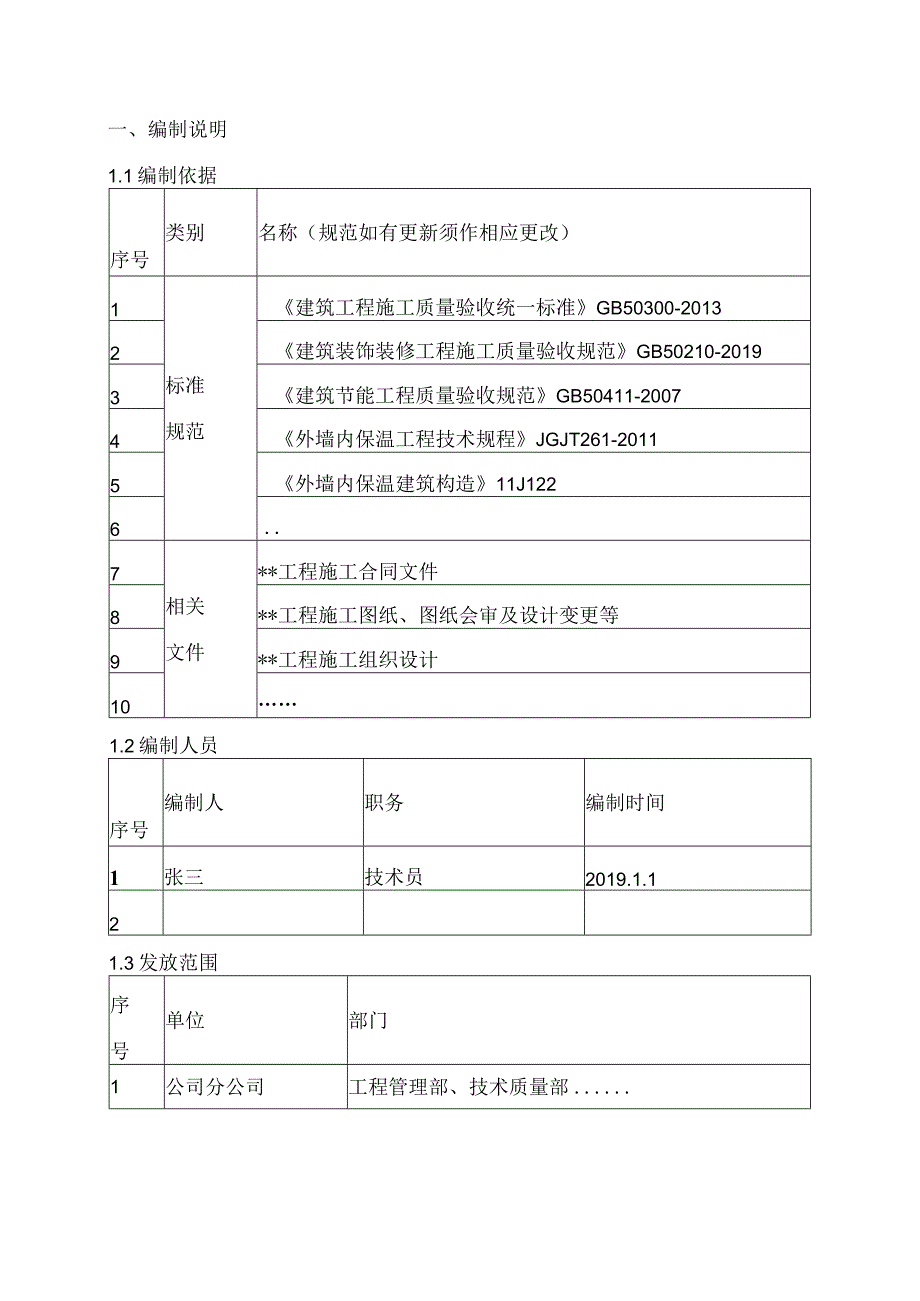

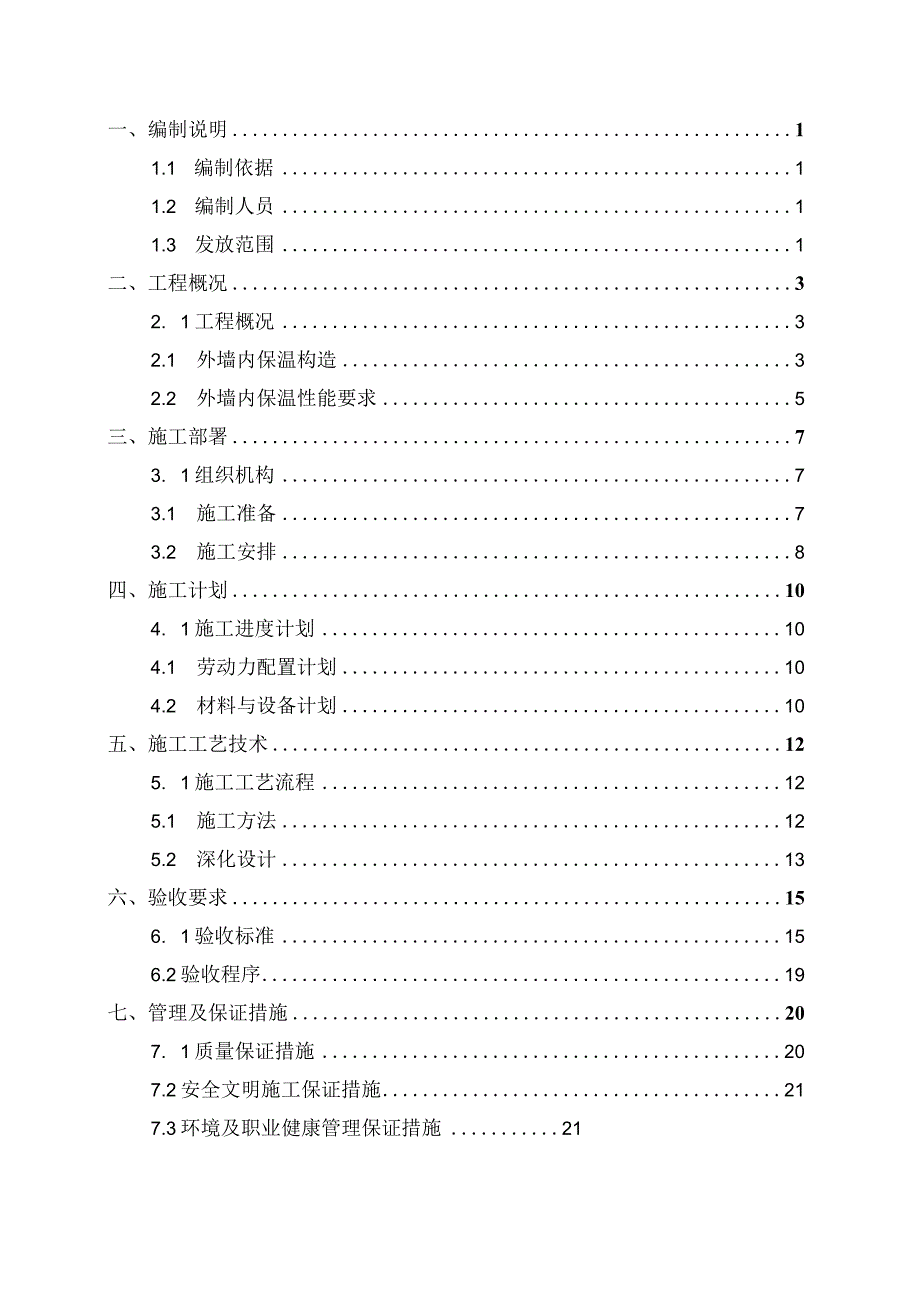

1、外保温工程施工方案编喇能南(内保温)工程名称:文件编号:CS件C5-FAZN-29(项目自拟编号)发布日期:执行日期:一、编制说明11.1 编制依据11.2 编制人员11.3 发放范围1二、工程概况32. 1工程概况32.1 外墙内保温构造32.2 外墙内保温性能要求5三、施工部署73. 1组织机构73.1 施工准备73.2 施工安排8四、施工计划104. 1施工进度计划104.1 劳动力配置计划104.2 材料与设备计划10五、施工工艺技术125. 1施工工艺流程125.1 施工方法125.2 深化设计13六、验收要求156. 1验收标准156.2验收程序19七、管理及保证措施207. 1质

2、量保证措施207.2安全文明施工保证措施217.3环境及职业健康管理保证措施21一、编制说明1.1编制依据序号类别名称(规范如有更新须作相应更改)1标准规范建筑工程施工质量验收统一标准GB50300-20132建筑装饰装修工程施工质量验收规范GB50210-20193建筑节能工程质量验收规范GB50411-20074外墙内保温工程技术规程JGJT261-20115外墙内保温建筑构造11J12267相关文件*工程施工合同文件8*工程施工图纸、图纸会审及设计变更等9*工程施工组织设计101.2编制人员序号编制人职务编制时间1张三技术员2019.1.121.3发放范围序号单位部门1公司分公司工程管理

3、部、技术质量部2项目部工程部、技术部、质量部、安全部3二、工程概况2.1工程概况项目内容工程组成由*层地下室、*栋高层组成,总建筑面积*m2单位工程名称*#栋*#栋建筑总高度99.0m保温面积2500m2保温方式外墙内保温其他情况2.2外墙内保温构造柏栋外墙内保温系统基本构造一览表楼栋号或施工区域做法名称基层墙体界面剂保温层抗裂防护层*#栋增强粉刷石膏聚苯板外墙内保温系统混凝土墙及各种砌体墙粘结石膏聚苯板粉刷石膏+网格布+耐水腻子*岖钢丝网架聚苯复合板外墙内保温系统聚苯板钢丝网架+1:2.5水泥砂浆抹灰+网格布+耐水腻子*#地块增强水泥聚苯板胶粘剂聚苯板增强水泥+网格布+耐水腻子外墙内保温系统

4、增强石膏聚苯复合板外墙内保温系统粘结石膏聚苯板增强石膏+网格布+耐水腻子增强(聚合物)水泥聚苯复合板外墙内保温系统胶粘剂聚苯板聚合物乳液水泥砂浆+网格布+耐水腻子.粉煤灰泡沫水泥聚苯复合板外墙内保温系统胶粘剂聚苯板粉煤灰泡沫水泥+网格布+耐水腻子纸面石膏岩棉(玻璃棉)外墙内保温系统复合保温龙骨岩棉(玻璃棉)纸面石膏板+网格布+石膏板专用腻子胶粉聚苯颗粒保温浆料外墙内保温系统界面剂胶粉聚苯颗粒保温浆料抗裂砂浆+网格布+抗裂柔性腻子根据项目设计文件,补充构造示意图,如下所示:增强粉刷石膏聚苯板外墙内保温系统2.3外墙内保温性能要求内保温系统性能应符合下表的规定。内保温系统性能一览表检验项目性能要求

5、试验方法系统拉伸粘结强度(MPa)0.035JGJ144抗冲击性(次)10JGT159吸水量(kgm2)系统在水中浸泡Ih后的吸水量应小于1.0JGJ144热阻符合设计要求GBT13475抹面层不透水性2h不透水JGJ144防护层水蒸气渗透阻符合设计要求JGJ144燃烧性能不低于B级GBT8626和GBT20284;GBT5464和(或)GBT14402燃烧性能附加分级产烟量不低于s2级GBT20284燃烧滴落物微粒不低于dl级GBT8626和GBT20284产烟毒性不低于tl级GBT20285注:1、对于玻璃棉、岩棉、喷涂硬泡聚氨酯龙骨固定内保温系统,当玻璃棉板(毡)和岩棉板(毡)主要依靠塑

6、料钉固定在基层墙体上时,可不做系统拉伸粘结强度试验。2、仅用于厨房、卫生间等潮湿环境时,吸水量、抹面层不透水性和防护层水蒸气渗透阻应满足上表的规定。3、燃烧性能分级采用GB8624-2006o三、施工部署3.1 组织机构(1)组织机构图根据工程特点,建立以项目经理为核心的管理层,全权组织、指挥、协调现场施工,对工期、质量、安全、成本等进行严密综合组织管理。组织机构图如下:组织机构图(根据项目具体情况编制)(2)岗位职责序号姓名职位岗位职责(针对外墙内保温工程施工)1张三项目经理全面负责外墙内保温工程施工2*项目总工程师负责外墙内保温工程施工前方案编制、技术交底和样板做法审核,负责施工过程中质量

7、监督,组织楼栋施工完成后质量验收3*生产经理负责外墙内保温工程施工过程中的质量、安全,材料、人力等资源的组织,参与施工过程中的质量监督和楼栋施工完成后质量验收4*质量总监5*安全总监63.2 施工准备(1)技术准备序号准备内容1项目总工组织施工员、班组长熟悉图纸、会审纪要、设计变更、规范、标准、图集等技术资料,所有相关会审纪要、设计变更必须按公司要求标注在施工图上2方案审核审批情况;技术交底情况;作业人员持证上岗情况3材料性能报告;其他进场资料4(2)现场准备序号内容1材料运输车辆进场道路规划;材料堆场布置和保护措施;垂直运输机械设备安排和时间表;所需工人进场计划时间和人数2划分好现场施工区域

8、,将施工层的杂物清理干净,确认施工前已完成工作面移交3完善材料检测、过程验收、记录资料等相关要求43.3施工安排根据施工现场情况,每栋保温原则上同时施工,每栋主楼分为两个流水段,流水段以变形缝、中线为界,先施工远离施工电梯一段,后施工近施工电梯一段。施工顺序见附图。施工批次施工部位堆场编号垂直运输设备编号(施工电梯编号)施工楼层划分其他1*#楼栋先施工*层至*层再施工*层至*层四、施工计划4.1施工进度计划根据施工总进度计划安排及外墙内保温工程施工安排,施工关键节点工期如下所示(图表形式表述):序号单位工程名称保温施工1*#栋2019.5.12019.5.302*#栋*34.2劳动力配置计划工

9、种人数工种人数保温工*泥工*电工*杂工*4.3材料与设备计划(1)材料配置计划序号材料名称规格主要技术要求数量备注1水泥P.O42.5*t2石膏*m23挤塑聚苯板50mm厚*m34胶粉聚苯颗粒保温浆料颗粒*m35(2)机具设备配置计划序号名称规格主要技术要求数量备注1垂直运输设备SC2002002搅拌机*台砂浆搅拌3手推车*辆材料运输4五、施工工艺技术5. 1施工工艺流程6. 2施工方法(1)基层处理序号步骤内容1结构层结构层应进行隐蔽工程检查验收,并办理检查手续。2堵洞封堵基层未处理的孔洞。3基层清理材料清理,浮浆残渣清理,基层平整,裂缝处理。(2)界面层施工序号步骤内容1材料拌制材料送检、

10、控制配合比2涂刷涂刷方法。3成品保护专人看管。(3)保温层施工序号步骤内容1基层清理基层平整、干净、干燥。2铺设方式铺设时的材料要求、铺设顺序。3防火隔离带施工防火隔离带使用的材料、设置的部位、设置的宽度。(4)抗裂防护层施工序号步骤内容1做灰饼、冲筋配合比拌制,施工流向,灰饼间距。2砂浆找平层施工施工方法。3倒角倒角位置、施工时间、倒角样式。4找平层养护养护开始时间、养护持续时间。5切缝、灌缝切缝开始时间、切缝间距、切缝宽度、嵌缝处理。5.3深化设计(说明:保温细部节点图及做法不得复制设计图纸或图集上的示意图,构件尺寸标注到位、简单易懂、可操作性强,复杂的节点图必须分工种绘制、做法清晰明了。

11、保温的热桥部分;与普通抹灰交接处要注明清楚)1外墙内保温阴角处细部节点附图(根据现场实际情况绘制)阴角转角处网格布搭接长度应50mm2外墙内保温阳角处细部节点附图(根据现场实际情况绘制,要求标注尺寸)阳角转角处网格布搭接长度应200mm03不同材料外墙内保温处理细部节点附图(根据现场实际情况绘制,要求标注尺寸)转角处网格布搭接长度应150mm,网格布与轻质隔墙搭接长度应100mm。4内外墙处内保温处理细部节点附图(根据现场实际情况绘制,要求标注尺寸)转角处网格布包至内墙长度应300mn5水泥、地砖踢脚板处保温细部节点附图(根据现场实际情况绘制,要求标注尺寸)采用聚合物水泥砂浆打底。6电气接线盒

12、处保温细部节点附图(根据现场实际情况绘制,要求标注尺寸)确保接线盒外表面与保温层表面贴合。7窗侧口处保温细部节点附图(根据现场实际情况绘制,要求标注尺寸)转角处网格布搭接长度应200mm08窗上口处保温细部节点附图(根据现场实际情况绘制,要求标注尺寸)转角处网格布搭接长度应200mm。9凸窗上口处保温细部节点附图(根据现场实际情况绘制,要求标注尺寸)阳角处刷界面剂,抹1:2.5水泥砂浆护角。六、验收要求6.1验收标准一般规定1、主体结构完成后进行施工的墙体节能工程,应在基层质量验收合格后施工,施工过程中应及时进行质量检查、隐蔽工程验收和检验批验收,施工完成后应进行墙体节能分项工程验收。与主体结构同时施工的墙体节能工程,应与主体结构一同验收。2、墙体节能工程当采用外保温定型产品或成套技术时,其型式检验报告中应包括安全性和耐候性检验。3、墙体节能工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
