《XX金融中心屋面施工组织设计.docx》由会员分享,可在线阅读,更多相关《XX金融中心屋面施工组织设计.docx(29页珍藏版)》请在第壹文秘上搜索。

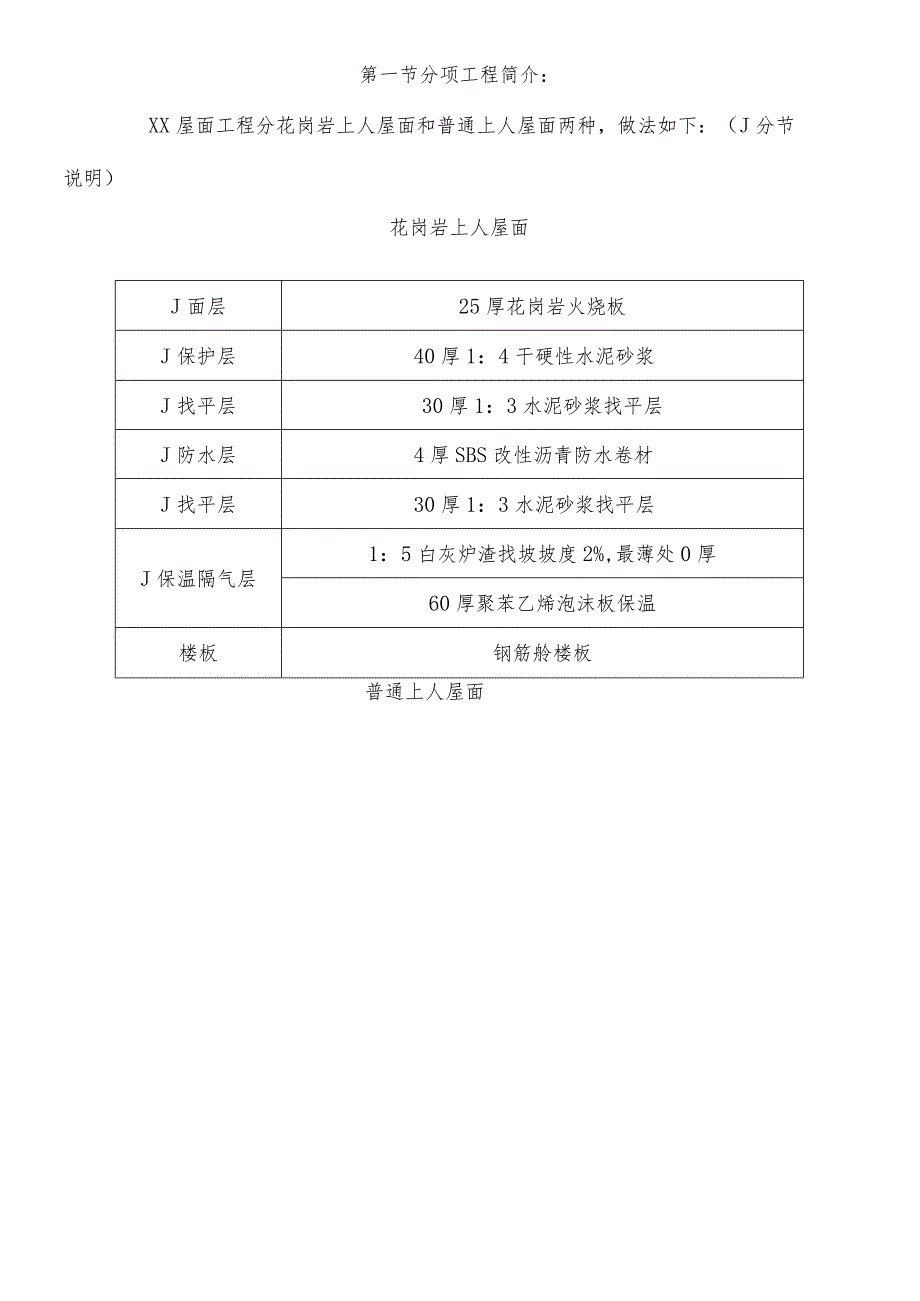

1、屋面施工方案第一节分项工程简介:XX屋面工程分花岗岩上人屋面和普通上人屋面两种,做法如下:(J分节说明)花岗岩上人屋面J面层25厚花岗岩火烧板J保护层40厚1:4干硬性水泥砂浆J找平层30厚1:3水泥砂浆找平层J防水层4厚SBS改性沥青防水卷材J找平层30厚1:3水泥砂浆找平层J保温隔气层1:5白灰炉渣找坡坡度2%,最薄处0厚60厚聚苯乙烯泡沫板保温楼板钢筋舲楼板普通上人屋面J找平层30厚1:3水泥砂浆找平层J保护层40厚C15细石防水混凝土保护J找平层30厚1:3水泥砂浆找平层J防水层4厚SBS改性沥青防水卷材J找平层30厚1:3水泥砂浆找平层J保温隔气层1:5白灰炉渣找坡坡度2%,最薄处0
2、厚60厚聚苯乙烯泡沫板保温楼板钢筋舲楼板撒素水泥面(洒适量清水)铺广场砖,素水泥浆擦缝J面层第二节屋面保温层施工本工程屋面保温层采用1:8白灰炉渣最低处30厚找2%坡,为了提高保温层的施工工艺的质量和操作技术水平,其工艺控制程序应如下:(平整)(采用细石膨胀碎)(控制含水率)拍(刮)平仁二施工找平层口 铺设隔气层(平整密实)O保温层找坡埋设排气管一、材料要求1、炉渣:粒径为540mm,表观密度为500800kg11堆积密度100Ok为5导热系数为0.160.25WmK,不含杂质。2、水泥:用32.5号普通硅酸盐水泥,安定性必须合格,其配合比严格按设计要求进行配制,要求新鲜无结块。二、主要机具设
3、备1、机械设备:砂浆搅拌机2、主要工具:大小平锹、铁板、手推胶轮车、铁抹子、木抹子、木杠等。三、作业条件1、屋面结构层已施工完毕,已进行隐蔽工程检查,办理交接手续。屋面上的吊钩及其他露出物应清除掉,残留的痕迹应铲平,抹入灰浆层内,屋面应清理干净。2、穿过屋面的各种预埋管件根部及伸出屋面管道、女儿墙、设备基础、机房、伸缩缝等根部均已按设计要求施工完毕。穿过屋面和女儿墙等结构的管道根部,应用细石膨胀混凝土填塞密实,做好转角处理,将管根部固定。3、松散或板状保温材料运到现场,应堆放在平整坚实场地上妥加保管、盖护、防止雨淋、受潮或破损、污染。四、操作工艺(一)清理基层铺设保温层的基层应平整、干燥和洁净
4、。应将表面泥土、杂物等清理干净。(二)铺设松散保温层1、铺设炉渣保温层时,材料应经筛选,严格控制粒径,并适当洒水湿润。2、根据保温层的设计厚度拉线找出2%的坡度,铺设1:6水泥焦渣,最薄处应不小于20mm;铺设顺序由一端退着向另一端进行,分别用平板式振动器振捣密实或用木抹子拍实,表面抹平。3、铺设保温层时必须严格控制厚度、坡度和坡向。先在外围剪力墙上弹出厚度控制线,在垂直分水线铺设厚度和坡度的控制挡板,然后分层铺设找坡,每层虚铺厚度均不得大于150Innb并且要适当压实。4、已铺完的松散保温层,在未达到要求的强度前,不得在其上行走或堆放重物。五、细部处理1、排气管和构筑物,穿过保温层的管壁周边
5、和构筑物的四周应预留排气口。2、女儿墙根部与保温层应设置温度缝,缝的宽度以150200mm为宜,并应贯通到结构基层。3、保温层在与反梁、设备基础、女儿墙和立柱等部位接触处均应用沥青麻丝嵌缝。4、保温层的分格缝应符合设计要求和施工规范的规定。防水屋面保温层细部构造节点序细部构造图示技术措施号用气出口构造1一防水层;2附加防水层;3密封材料;4朔捌挑气孑L, 5索料材捌排汽管的设置必须与排汽道连通。排汽管应与排汽孔匹配,其数量按基层的潮湿程度和屋面构造确定,并应做好排汽管根部及顶部的防水处理。2I1(X20)I融剖面图设分格缝1一找平层;2保温层;3一分格缝空隙;4一干铺油毡在分格缝处留设左图所示
6、分割条六、质量标准(一)保证项目1、保温材料的强度、密度、导热系数和含水率以及配合比,必须符合设计要求和施工规范的措施。2、保温层的铺设坡度及排汽槽的位置,必须符合设计要求和施工规范的规定。(二)基本项目炉渣应分层铺设,压实适当,表面平整,找坡正确。(三)允许偏差项目保温层的允许偏差和检验方法见表2o保温层的允许偏差和检验方法表2项目允许偏差(mm)检验方法保温层厚度松散材料(炉渣)+10/100用钢针插入和尺量检查注:6为保温层厚度。七、成品保护1、在已铺完的保温层上行走胶轮车,应垫脚手板保护。2、保温层施工完后,应及时铺抹水泥砂浆找平层,以减少受潮和雨水进入,使含水率增大;在雨期施工,要采
7、取防雨措施。八、施工注意事项1、保温层施工,应严格按照有关标准选择材料,密度不能过大,颗粒和粉末含量比例应均匀,加强保管和处理,以保证保温层质量。不符合规范要求的材料不得使用。2、保温材料应严格控制含水率,不使过高(应控制在6%以内),施工中应尽量少洒水,因含水率过高,一方面能降低保温性能,另一方面水分不易排出,铺贴卷材防水层后,易产生鼓泡,影响防水层的质量和使用寿命。3、保温层施工应采取措施掌握好铺设厚度,认真进行操作,防止材料铺设时移动堆积,找坡不匀,或压实时挤压保温层,而造成铺设厚度不均匀,影响保温隔热效果。第三节找平层施工找平层在屋面工程中主要起找平保温层的作用,可以有效地增强防水层与
8、保温层的粘结强度,提高保温层的整体性和防水层的耐久性,节省粘结材料。找平层用20厚:3水泥砂浆书艺控制程序幡:坡度板)(表面不得积水)保温层清理InI弹线找坡度I(=泗水湿润I匚二打底找最(圆弧)(木杠刮平)(分格缝)n养护仁细部处理仁碾压找平仁铺水泥砂浆找平层(钝角)O验收一、材料要求1、水泥:采用325号普通硅酸盐水泥,要求新鲜无结块。2、砂:采用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙率要小。二、主要机具设备1、机械设备:砂浆搅拌机2、主要工具:大小平锹、铁板、手推胶轮车、铁抹子、木抹子、木杠等。三、作业条件1、屋面结构层已施工完毕,已进行隐蔽工程检查,办理
9、交接手续。2、穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶设备基础、机房、伸缩缝等根部均已按设计要求施工完毕。3、屋面根据设计要求的坡度、弹线,找好规矩,并进行清扫。4、找平层材料已备齐,并运到现场,经复查材质符合要求,在施工现场配制成1:2.5的水泥砂浆。四、操作工艺1、将屋面保温层上的松散杂物清除干净。2、根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m左右,冲筋后即可进行抹找平层。3、找平层的操作顺序是转角一一立面一一平面。找平层先找坡、弹线、从女儿墙开始,按伸出屋面管道、设备基础、排水口顺序进行,待细部处理抹灰完成后再抹平面找平层。4、屋面找平层的坡度必须符合设
10、计要求,内排水的水落口周围应做成略低的凹5、细部处理:1)、保温层与突出屋面构筑物的连接处以及保温层转角处的找平层应做成半径为IoO150mm的圆弧形或钝角。2)、构筑物的泛水檐处应做滴水线和止水条。3)、找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有积水,并用柔性防水密封材料嵌填密封。找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。6、分格缝的留设:找平层必须留设分格缝,分格缝宽一般为20mm其缝隙的最大间距不宜大于6m。当利用分格缝兼做排汽屋面的排汽道时,缝宽应适当加宽,并与保温层连通。找平层的平、立面转角(转折)处均应留置分格缝。7、砂浆铺抹稍干后,用
11、铁抹子压实三遍成活。头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压实二遍,将表面压平实、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时进行第三遍压实,将抹纹压平、压实,略成毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。8、养护:水泥砂浆找平层抹平压实后,常温时在24h后护盖草垫浇水养护,养护时间一般不少于7d;干燥后即可进行防水层施工。五、质量标准(一)、保证项目1、找平层所用原材料的质量及砂浆配合比,必须符合设计要求和施工规范的规定。2、屋面找平层的坡度,必须符合设计要求,内排水的水落管周围应做成略低的凹坑。(二)、基本项目1、水泥
12、砂浆找平层应与保温层结合牢固,不得有脱皮和起砂等缺陷。2、分格缝的留设位置和间距,应符合设计要求和施工规范的规定。3、找平层与突出屋面结构的连接处和转角处应做成圆弧形或钝角,且整齐平顺。4、表面平整度可用2m靠尺和楔形尺检查,允许偏差为5mm。六、成品保护1、在已铺完的找平层上行走胶轮手推车,应垫脚手板保护,防止损坏找平层。2、内排水口以及排汽道等部位应采取临时保护措施,防止杂物进入堵塞。3、找平层未达到要求铺贴卷材的强度时,不得进行下道工序作业;临时堆放材料应分散堆设。七、施工注意事项1、找平层压实时应注意防止漏压,当砂浆稠度较大时,应撒同强度等级较干的砂浆抹压,不得撒干水泥,以防起皮。2、
13、施工中应注意严格控制稠度,砂浆拌和不能过稀,操作时应注意抹压遍数不能过少或过多,养护不能过早或过晚,不能过早上人,以防出现起砂现象。3、找平层冲筋时应注意找准泛水,或在铺灰时应用目杠找出泛水,铺灰厚度按冲筋刮平顺,以防出现倒泛水。第四节屋面防水层施工1、 原材料的要求(1)、聚氨脂防水涂料聚氨脂防水涂料是A料聚氨酯预聚体和B料固化剂按配合比为1:2混合而成的双组分型防水涂料。a. 包装包装好的产品附有产品合格证书和使用说明书。b. 标志包括:制造厂名、产品名称、产品标记、产品重量、商标、制造日期、生产批号、储存和运输注意事项以及有效期限。二、 储存与运输产品应密封放在仓库内,通风阴凉处,远离火
14、源;自生产之日起,产品和有效期不得少于半年,运输中严防日晒雨淋,防止碰撞,保持包装完好无损。(2)、聚氯乙烯(简称PVC)防水卷材PVC复合卷材每卷宽1.05米,长20米。三、 卷材表面无气泡、疤痕、裂纹、粘结和孔洞。四、 卷材中允许有一处接头,其中较短的一段长度不少于2.5M,接头处须剪切整齐,并加长150Inm备作搭接。五、 PVC卷材专用胶每桶12公斤。(3)、主要技术性能(见检验报告)1、 工具提料桶、搅拌料桶、搅拌机、软刷、防护手套、安全帽、刮板、卷材封边机2、 作业条件(1)、表面平整牢固、清洁、干燥。用两米直尺检查,直尺与基面间的最大空隙不超过5mm,且每米长度内不得多与一处,空
15、隙处只允许平缓变化。找平层在施工防水层之前必须进行清扫,并且要求表面不起砂,不起皮,有一定强度。含水率的测定:将1平方米卷材平坦地干铺在找平层上,34小时后掀开检查,找平层覆盖部位及卷材上未见水印时,及可涂刷聚氨酯防水层。(2)、阴、阳角处均做成圆弧角。六、施工工序要求每道工序必须经检查合格后方可进行下一道工序。三、聚氨脂防水涂料施工1、 基层处理找平层在施工及养护过程中都可能会产生一些缺陷,做防水层之前应及时修补缺陷,隆起的部位应铲平或刮去重新补做,低凹处用1:2.5水泥砂浆补抹,较薄的部位用掺胶的素浆刮抹。2、 聚氨脂防水涂料施工1) 配料和搅拌每份涂料在配料前必须先搅拌,配比为A料:B料=1:2进行现场配制,严禁任意改变配比,配料时必须计量准确,主剂和固化剂的混合偏差不得大于5队涂料混
