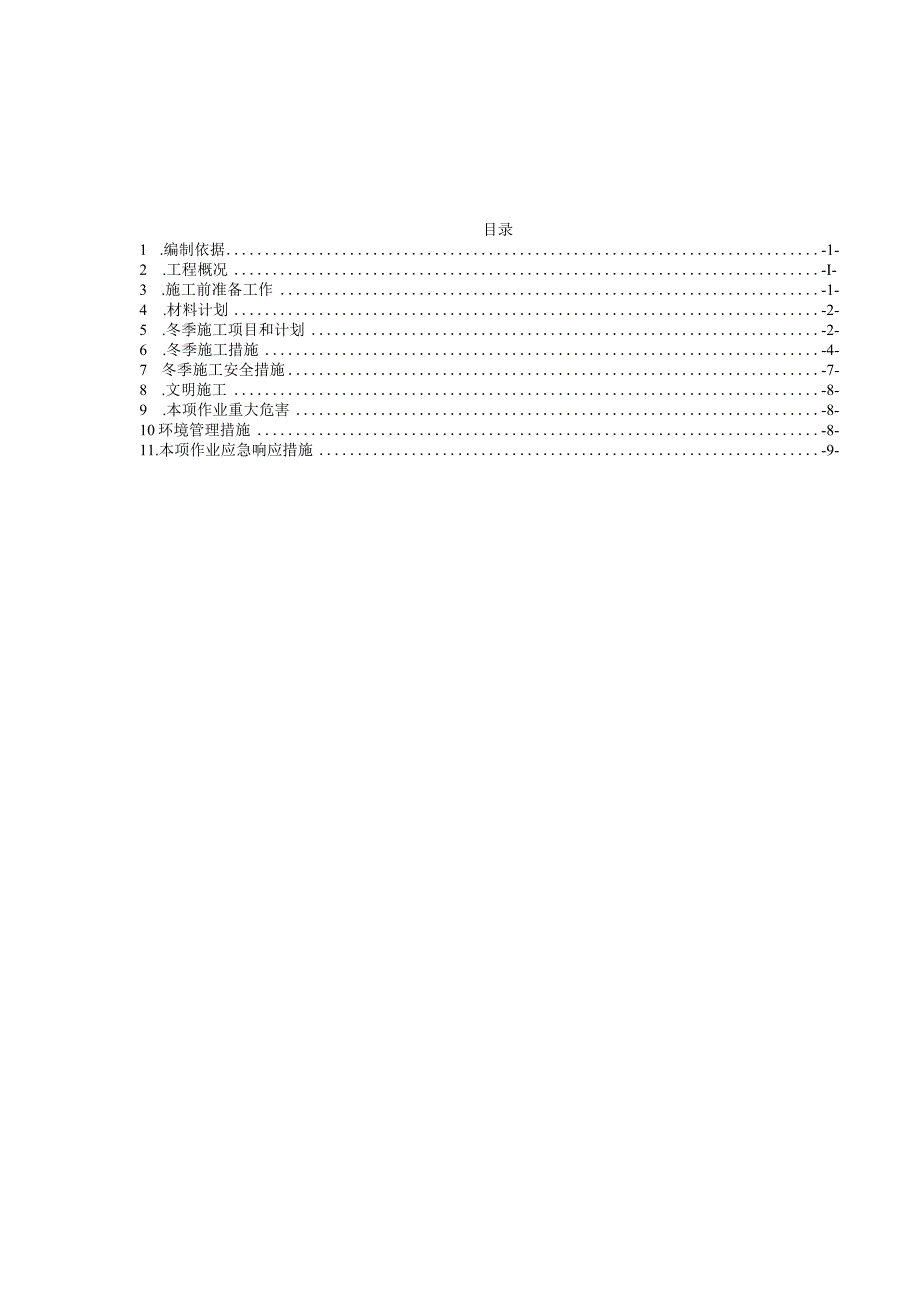

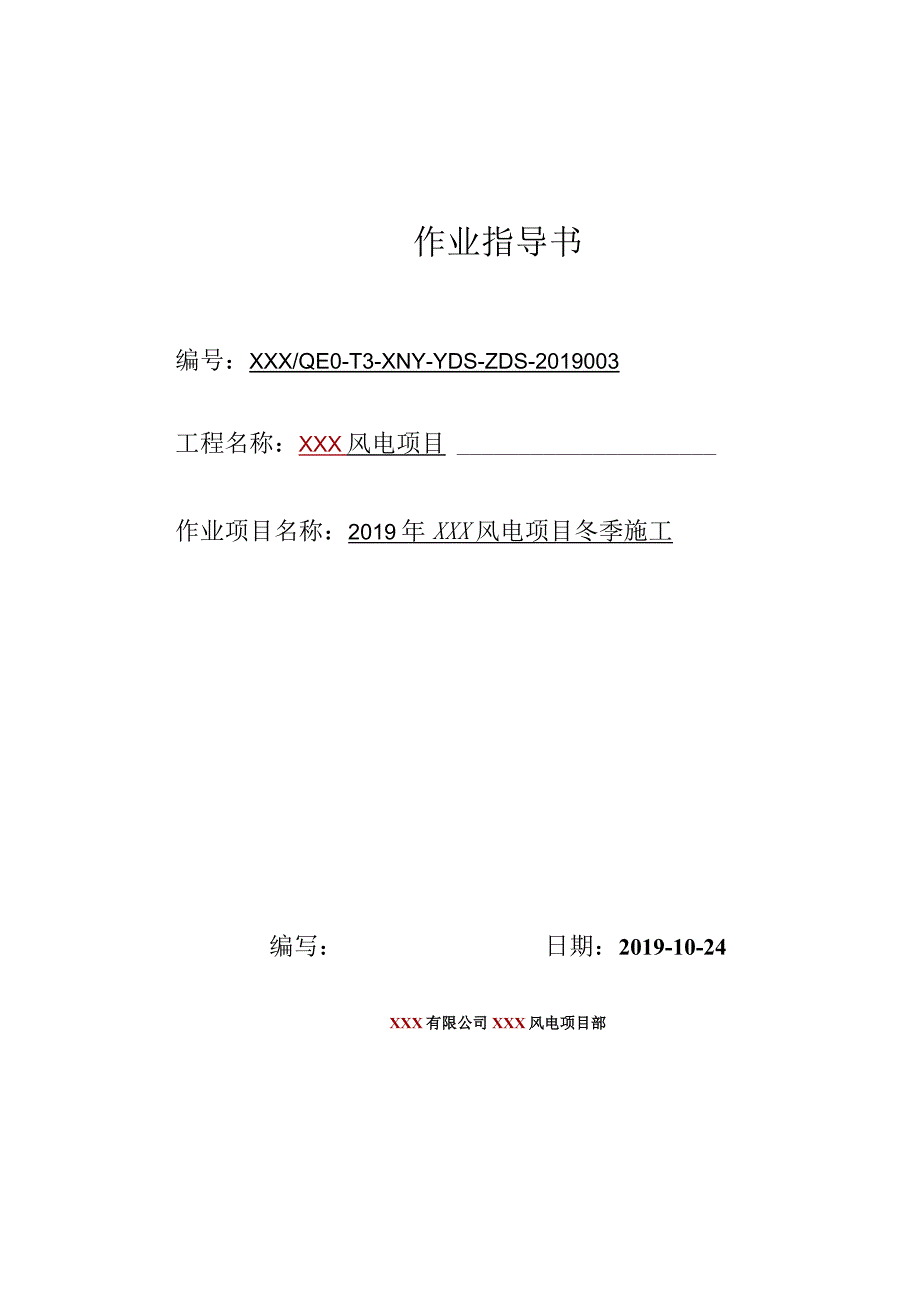

《冬季施工方案.docx》由会员分享,可在线阅读,更多相关《冬季施工方案.docx(19页珍藏版)》请在第壹文秘上搜索。

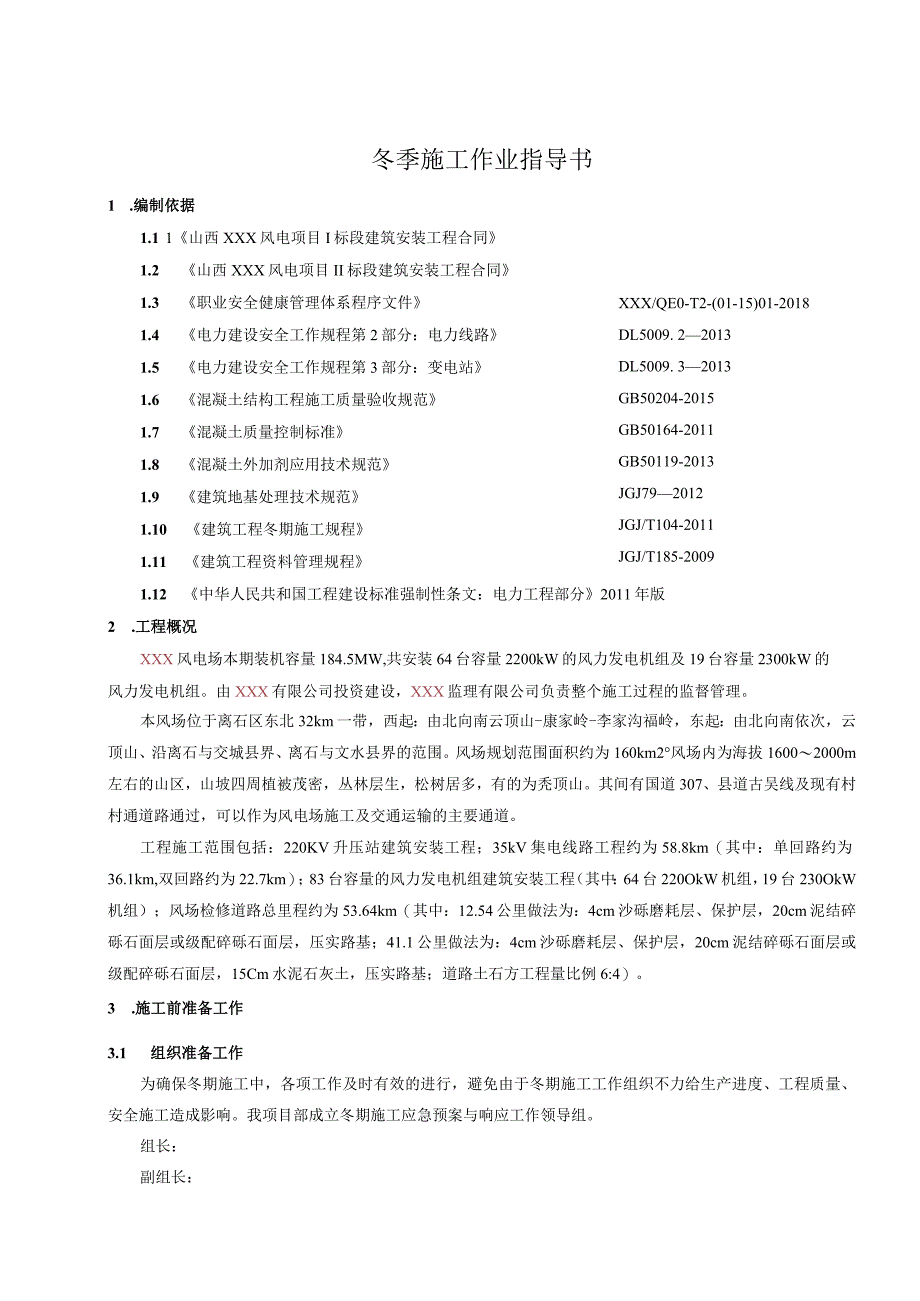

1、作业指导书编号:XXX/QE0-T3-XNY-YDS-ZDS-2019003工程名称:XXX风电项目作业项目名称:2019年XXX风电项目冬季施工编写:日期:2019-10-24XXX有限公司XXX风电项目部目录1 .编制依据-1-2 .工程概况-I-3 .施工前准备工作-1-4 .材料计划-2-5 .冬季施工项目和计划-2-6 .冬季施工措施-4-7 冬季施工安全措施-7-8 .文明施工-8-9 .本项作业重大危害-8-10环境管理措施-8-11.本项作业应急响应措施-9-冬季施工作业指导书1 .编制依据1.1 1山西XXX风电项目I标段建筑安装工程合同1.2 山西XXX风电项目II标段建筑
2、安装工程合同XXX/QE0-T2-(01-15)01-2018DL5009. 22013DL5009. 32013GB50204-2015GB50164-2011GB50119-2013JGJ792012JGJ/T104-2011JGJ/T185-20091.3 职业安全健康管理体系程序文件1.4 电力建设安全工作规程第2部分:电力线路1.5 电力建设安全工作规程第3部分:变电站1.6 混凝土结构工程施工质量验收规范1.7 混凝土质量控制标准1.8 混凝土外加剂应用技术规范1.9 建筑地基处理技术规范1.10 建筑工程冬期施工规程1.11 建筑工程资料管理规程1.12 中华人民共和国工程建设标
3、准强制性条文:电力工程部分2011年版2 .工程概况XXX风电场本期装机容量184.5MW,共安装64台容量2200kW的风力发电机组及19台容量2300kW的风力发电机组。由XXX有限公司投资建设,XXX监理有限公司负责整个施工过程的监督管理。本风场位于离石区东北32km一带,西起:由北向南云顶山-康家岭-李家沟福岭,东起:由北向南依次,云顶山、沿离石与交城县界、离石与文水县界的范围。风场规划范围面积约为160km2风场内为海拔16002000m左右的山区,山坡四周植被茂密,丛林层生,松树居多,有的为秃顶山。其间有国道307、县道古吴线及现有村村通道路通过,可以作为风电场施工及交通运输的主要
4、通道。工程施工范围包括:220KV升压站建筑安装工程;35kV集电线路工程约为58.8km(其中:单回路约为36.1km,双回路约为22.7km);83台容量的风力发电机组建筑安装工程(其中:64台220OkW机组,19台230OkW机组);风场检修道路总里程约为53.64km(其中:12.54公里做法为:4cm沙砾磨耗层、保护层,20cm泥结碎砾石面层或级配碎砾石面层,压实路基;41.1公里做法为:4cm沙砾磨耗层、保护层,20cm泥结碎砾石面层或级配碎砾石面层,15Cm水泥石灰土,压实路基;道路土石方工程量比例6:4)。3 .施工前准备工作3.1 组织准备工作为确保冬期施工中,各项工作及时
5、有效的进行,避免由于冬期施工工作组织不力给生产进度、工程质量、安全施工造成影响。我项目部成立冬期施工应急预案与响应工作领导组。组长:副组长:组员:CGsIC骗H密冬季施工作业指导书3.2 物质准备工作3.2.1 由项目部组织,对应急小分队的成员进行培训。3.2.2 物资部门应提前做好保温材料的进货和保管工作。3.2.3 冬施前由冬施领导小组对各施工队伍管理人员及职工进行冬施动员及工程质量、安全教育,明确各人岗位职责。3.2.4 组织施工队提前作好冬施保温的准备工作及各种仪器的检查、维修。3.3 技术准备工作3.3.1 根据工程特点编制冬季施工方案。3.3.2 选有代表性的构件进行热工计算,根据
6、计算结果,制订相应的综合蓄热措施。3.3.3 对测温保温人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。3.3.4 派专人及时收听天气预报,防止寒流突然袭击。3.3.5 测温人员施工期间及时掌握室内外气温、碎的温度并做好记录。3.3.6 在混凝土施工区,分点放置温度计,派专人察看温度,以便于随时采取措施提高温度,保证质量,确保已浇灌混凝土的温度,并且防止火灾事故的发生。3.4 现场准备工作3.4.1 根据箱变事故油池、35kV集电线路剩余尾项提前组织有关机具和保温材料进场。3.4.2 对各种加热的材料、设备要检查其安全可靠性。3.4.3 跟踪混凝土原材料检验,做出可靠施工配合
7、比。3.4.4 排除现场积雪,对风机平台及塔基平台的施工现场进行必要的修整,做好安全措施,消除现场施工用水造成场地结冰现象3.4.5 普查一遍机械设备和临时设施,该保养的保养,该保温的保温,该检修的检修,不用的及时清退出现场。做好施工机械防冻液的添加。3.4.6 施工场地积雪清扫后,不应放在机电设备构件堆放场地附近。4 .材料计划冬期施工所用的保温材料要求其保温性能好,价格便宜,就地取材。常用的保温材料有:4.1 混凝土表面覆盖保温,选用隔气性能好的塑料薄膜和保温性能好的岩绵毡。4.2 现场临时工棚门窗洞口封闭保温:选用塑料布,棉帘子等4.3 测温使用温度计:备10支温度计分别挂贴在办公室、施
8、工风机平台及施工杆塔基础附近,及时掌握混凝土生产时的温度和施工现场的浇筑环境温度。根据温度变化,及时采取相应措施,保障混凝土浇筑后的质量。达到冬期施工的目的。塑料布415m2岩棉被415m2温度计10支5 .冬季施工项目和计划规范规定:日平均气温连续5天稳定低于5或者最低气温低于0就进入冬期施工。室外日平均气温连续5天稳定高于5即解除冬期施工。根据吕梁地区的气象资料,预计在10月下旬进入冬期施工。为了便于工程管理和根据不同气温调整技术措施,平均气温为Oe左右,最低温度一般在-5C左右,此阶段一般采用低蓄热法施工。5.1 施工项目及计划完成时间具体施工计划如下:序号项目计划完成时间OL风机塔筒外
9、爬梯支座浇制2019年11月15日箱变事故油池浇制2019年11月15日箱变及电缆沟回填2019年11月15日02.集电线路地脚螺栓保护帽浇制2019年11月15日东区集电线路23km导地线展放2019年11月15日东区集电线路75基电缆引下2019年11月15日5.2 冬季施工计划人员投入情况序号工种人数备注01管理人员702技术人员503测量人员104碎工1205木工406高空作业2307电工14CGC三三冬季施工作业指导书5.3冬季施工计划机械设备投入情况序号名称功率或型号单位数量状况备注1小型搅拌机JZC500台1良好现场碎浇制2挖掘机300型台1良好土方班组箱变回填3装载机50型辆1
10、良好土方班组箱变回填4电焊机/台1良好升压站尾项消缺6 .冬季施工措施本工程冬季施工涉及到土建工程包括:塔筒外爬梯支座浇制、箱变事故油池浇制、箱变及电缆沟回填、地脚螺栓保护帽浇制等项目。本工程冬季施工涉及到安装工程包括:35kV集电线路导地线展放、跌落开关及电缆引下等项目。6.1 土方工程土方回填:冬季土方回填除执行JGJ792012建筑地基处理技术规范外,还应采取如下措施:(1)对计划用作回填的土料,应先期采取保温措施,可在上面盖一层砂土或覆盖草帘。(2) 一般回填的土料中不得夹杂有大于150mm的冻土块。对于有密度要求的回填土,不应夹杂有大于50mm的冻土块。应绝对避免雪团、冰块杂于回填土
11、层中。(3)回填土每层铺土厚度应比常温下减少20%25%。(4)回填土应随铺随压,以免致土料冻结。(5)当气温低至一3C时,回填土如不能连续完成,则在晚间应在回填土面上覆盖一层草帘,以免冻结。(6)应按实验室提供的相应最佳含水率控制土料的含水率,且不可以用太湿的土料进行回填。6.2模板工程冬施期间在模板外侧是否再附加保温层以及保温层的厚度由热工计算进行确定。模板及保温的拆除时间通过推算混凝土的成熟度值和试压混凝土同条件试块确定。(1)水泥优先采用水化热高的硅酸盐、普硅水泥等,水泥标号不应低于C42.5号。最小水泥用量不少于300kgm3,水灰比不大于0.6。(2)拌制混凝土所需采用的骨料应清洁
12、,不得含有冰、雪、冻块及其他易冻裂物质。在掺用含有钾、钠离子的防冻剂混凝土中,不得采用活性骨料或在骨料中混有这些物质的材料。(3)混凝土中掺入的外加剂宜选用无氯盐型外加剂,且能有效改善混凝土的工艺性能,提高混凝土的耐久性并保证在其低温期的早强及负温下的硬化,防止早期受冻。(4)为保证混凝土的搅拌温度,必须严格控制水的加热温度。水的温度应控制在70-80(不得高于80eC)o搅拌时先加骨料,后加水泥,保证出机温度215,入模温度210。(5)浇注混凝土前,清除模板和钢筋上的冰雪和污垢,并用热风机对模板进行预热:采取防风、防冻保护措施,一旦发现混凝土遭冻应进行二次加热搅拌,使拌和物具有适宜的施工和
13、易性后再浇注;浇注时要采用机械分层振捣,严格控制分层高度,振捣速度要快。6.3混凝土工程基础所用的险为现场搅拌机搅拌,睑工程的冬期施工和常温施工不同,由于自然气温已降低到0以下,在浇筑前,安排专人在现场实施跟踪监督。6.4.1碎受冻临界强度的控制拆模前将现场制做的试块及时送试验室按期检验。碎未达到受冻临界强度前不得拆除保温设施。施工员根据试验结果填写碎拆模申请,报项目技术负责人批准,否则不准拆模。6.4.2混凝土的拌制本工程采用现场搅拌混凝土,针对冬季施工中混凝土的拌制需要注意的以下几点,项目部派专人到搅拌现场进行跟踪检查:(1)搅拌人员严格按照试验室发出的配合比通知单进行生产,不得擅自修改配
14、合比。搅拌前先用热水冲洗搅拌机IOmin,搅拌时间为常温搅拌时间的1.5倍。搅拌时投料顺序为石一砂一水一水泥和掺合料一外加剂。生产期间,派专职负责骨料仓的下料,以清除砂石冻块。保证水灰比不大于0.6,从拌和水中扣除由骨料及防冻剂溶液中带入的水分。搅拌时要密切关注天气变化,对预报气温仔细分析取保险值,分别按-5、-10和-15C对防冻剂试验,严格控制其掺量。必须随时测量拌和水的温度。(2)拌制碎所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。在掺用含有钾、钠离子的防冻剂中,不得采用活性骨料或在骨料中混有这类物质的材料。(3)在混凝土中掺用氯盐类防冻剂时氯盐掺量不得大于水泥重量的1乐按无
15、水状态计算,掺用氯盐的混凝土应振捣密实且不宜采用蒸汽养护。(4)碎原材料加热应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。采用非加热养护法施工所选用的外加剂宜优先选用含引气成分的外加剂含气量宜控制在2%-4%(5)砂加热应在开盘前进行,并应掌握各处加热均匀。(6)拌制掺用防冻剂的混凝土,当防冻剂为粉剂时可按要求,掺量直接撒在水泥上面和水泥同时投入。当防冻剂为液体时,应先配制成规定浓度溶液,然后再根据使用要求,用规定浓度溶液再配制成施工溶液,各溶液应分别置于明显标志的容器内不得混淆,每班使用的外加剂溶液应一次配成,配制与加入防冻剂应设专人负责并做好记录,应严格按剂量要求掺入。6.4.3碎浇制(1)混凝土浇筑选择日气温
